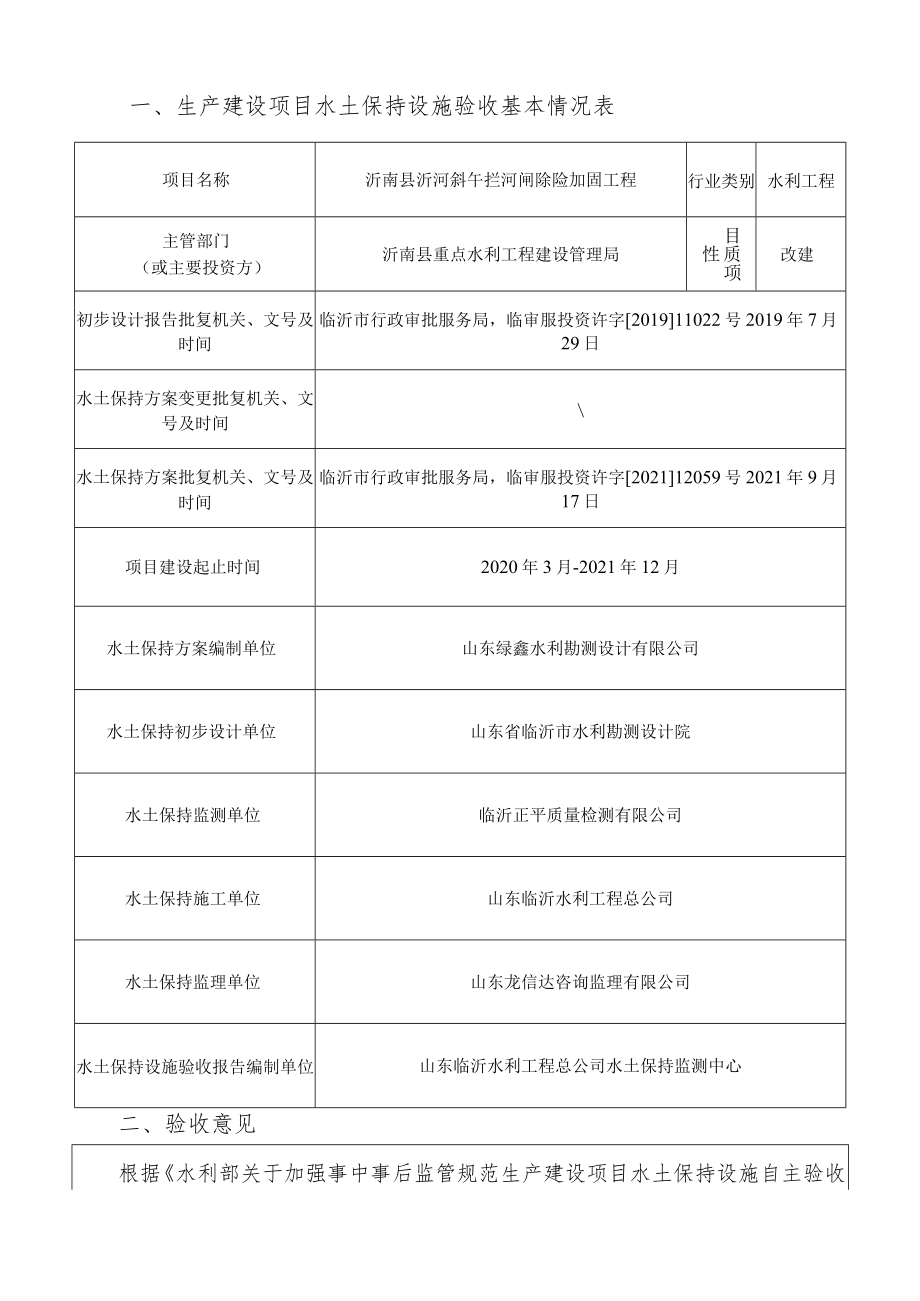

1、生产建设项目水土保持设施项目名称项目编号建设地点验收单位验收鉴定书沂南县沂河斜午拦河闸除险加固工程临审服投资许字201911022号临沂市沂水县沂南县重点水利工程建设管理局2022年2月一、生产建设项目水土保持设施验收基本情况表项目名称沂南县沂河斜午拦河闸除险加固工程行业类别水利工程主管部门(或主要投资方)沂南县重点水利工程建设管理局目质项性改建初步设计报告批复机关、文号及时间临沂市行政审批服务局,临审服投资许字201911022号2019年7月29日水土保持方案变更批复机关、文号及时间水土保持方案批复机关、文号及时间临沂市行政审批服务局,临审服投资许字202112059号2021年9月17日

2、项目建设起止时间2020年3月-2021年12月水土保持方案编制单位山东绿鑫水利勘测设计有限公司水土保持初步设计单位山东省临沂市水利勘测设计院水土保持监测单位临沂正平质量检测有限公司水土保持施工单位山东临沂水利工程总公司水土保持监理单位山东龙信达咨询监理有限公司水土保持设施验收报告编制单位山东临沂水利工程总公司水土保持监测中心二、验收意见根据水利部关于加强事中事后监管规范生产建设项目水土保持设施自主验收的通知(水保(2017)365号),沂南县重点水利工程建设管理局于2022年5月29日主持召开了沂南县沂河斜午拦河闸除险加固工程水士保持设施验收会议,参加会议的有特邀专家及项目建设单位、水土保持

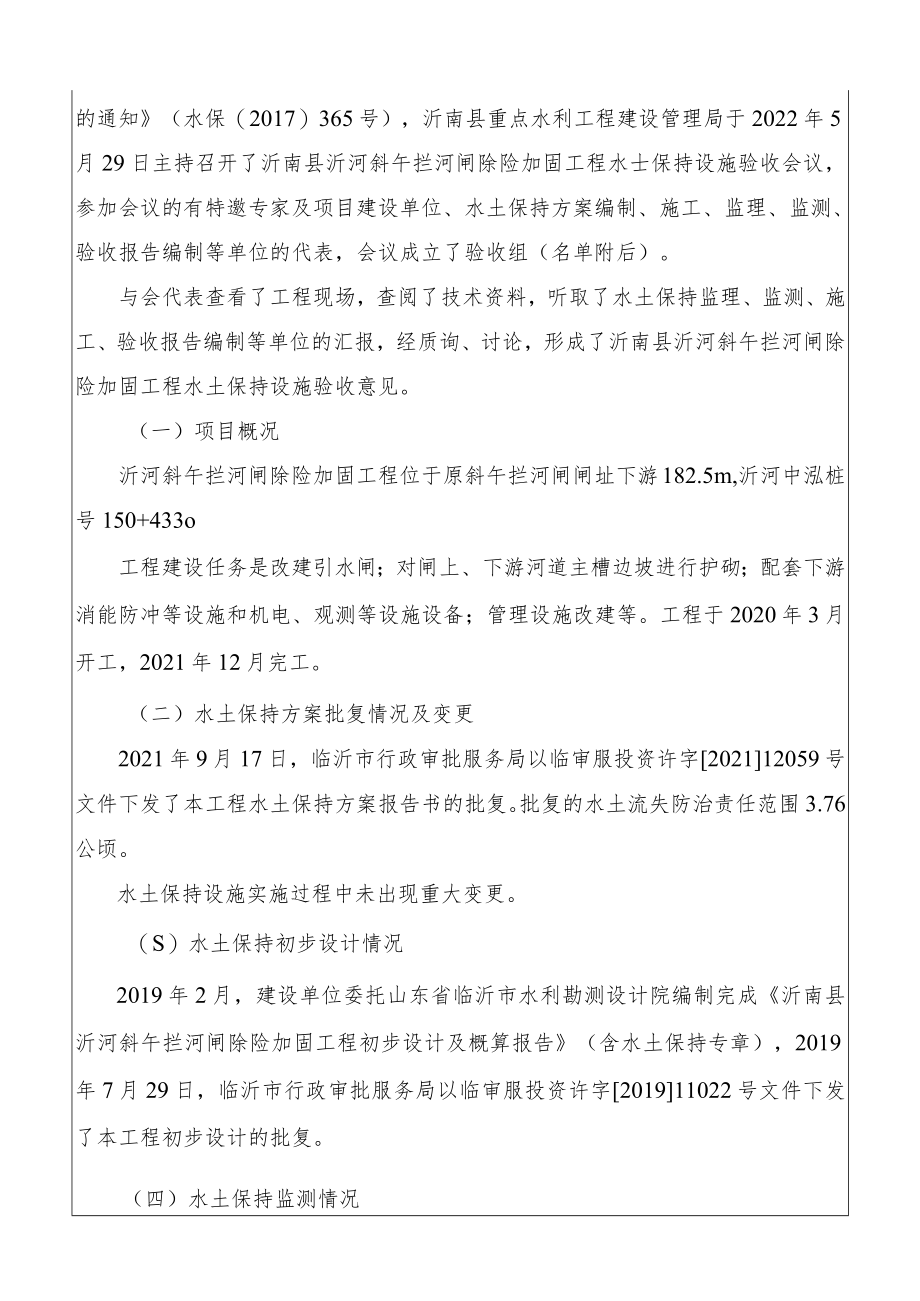

3、方案编制、施工、监理、监测、验收报告编制等单位的代表,会议成立了验收组(名单附后)。与会代表查看了工程现场,查阅了技术资料,听取了水土保持监理、监测、施工、验收报告编制等单位的汇报,经质询、讨论,形成了沂南县沂河斜午拦河闸除险加固工程水土保持设施验收意见。(一)项目概况沂河斜午拦河闸除险加固工程位于原斜午拦河闸闸址下游182.5m,沂河中泓桩号150+433o工程建设任务是改建引水闸;对闸上、下游河道主槽边坡进行护砌;配套下游消能防冲等设施和机电、观测等设施设备;管理设施改建等。工程于2020年3月开工,2021年12月完工。(二)水土保持方案批复情况及变更2021年9月17日,临沂市行政审批

4、服务局以临审服投资许字202112059号文件下发了本工程水土保持方案报告书的批复。批复的水土流失防治责任范围3.76公顷。水土保持设施实施过程中未出现重大变更。(S)水土保持初步设计情况2019年2月,建设单位委托山东省临沂市水利勘测设计院编制完成沂南县沂河斜午拦河闸除险加固工程初步设计及概算报告(含水土保持专章),2019年7月29日,临沂市行政审批服务局以临审服投资许字201911022号文件下发了本工程初步设计的批复。(四)水土保持监测情况2022年1月,临沂正平质量检测有限公司中心承担了本工程水土保持监测工作,编制了沂南县沂河斜午拦河闸除险加固工程水土保持监测总结报告。监测报告主要结

5、论为:落实的水土保持防治措施较好地控制和减少了施工过程中的水土流失,水土流失防治指标达到了水土保持方案确定的目标值。其中,水土流失总治理度98%,土壤流失控制比1.0,拦渣率98%,表土保护率98%,林草植被恢复率98%,林草覆盖率22.07%。(五)验收报告编制情况和主要结论山东临沂水利工程总公司水土保持监测中心承担了本工程水土保持设施验收报告编制工作。验收报告主要结论为:建设单位依法编报了水土保持方案,工程建设过程中开展了水土保持监理、监测工作,水土保持法定程序基本完整,按照批复的水土保持方案及批复文件要求,实施了各项水土保持措施,完成了水土流失预防和治理任务,工程质量合格,符合水土保持设

6、施验收条件。(六)验收结论验收组认为:该工程实施过程中基本落实了水土保持方案及批复文件要求,完成了水土流失预防和治理任务,缴纳了水土保持补偿费,水土流失防治指标达到了水土保持方案确定的目标值,符合水土保持设施验收的条件,同意该工程水土保持设施通过验收。(七)后续管护要求1 .进一步加强水土保持设施管护,确保其正常运行和发挥效益。2 .进一步完善监理、监测、验收等档案资料。三、验收组成员签字表三、骏收组成员筌字表分工姓名单位职务儆称签字备注组长李建安沂南县重点水利工程建设管理局局长锌建设单位组员董凤军临沂市岸堤水库管理中心正高级工程师特遵专家陈新军临沂市水利工程保障中心正高级工程师zizrtX转邀专家马士文沂南县重点水利工程建设管理局技术负责人建设单位路红英山东省临沂市水利勘测设计院正高级工程婶藤娱设计单位马军株山东临沂水利工程总公司项目经理施工单位田爱秋山东龙信达咨询监理有限公司总监监理单位徐宏山东绿鑫水利勘测设计有限公司经理水土保持方案编制单位张天昊格沂正平质量检测有限公司工程师瓢仄歹、水土保持监测单位张9蛤沂正平质量检测有限公司工程拜水土保持监测单位张欣山东临沂水利工程总公司水土保持监测中心经理产验收报告编制单位周茂飞山东临沂水利工程总公司水土保持量测中心工程师,缺险收报告编制单位

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
