34#组织设计.docx

上传人:p** 文档编号:967274 上传时间:2024-06-06 格式:DOCX 页数:19 大小:45.59KB
下载 相关 举报
34#组织设计.docx_第1页
第1页 / 共19页
34#组织设计.docx_第2页
第2页 / 共19页
34#组织设计.docx_第3页
第3页 / 共19页
34#组织设计.docx_第4页
第4页 / 共19页
34#组织设计.docx_第5页
第5页 / 共19页
34#组织设计.docx_第6页
第6页 / 共19页
34#组织设计.docx_第7页
第7页 / 共19页
34#组织设计.docx_第8页
第8页 / 共19页
34#组织设计.docx_第9页
第9页 / 共19页
34#组织设计.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

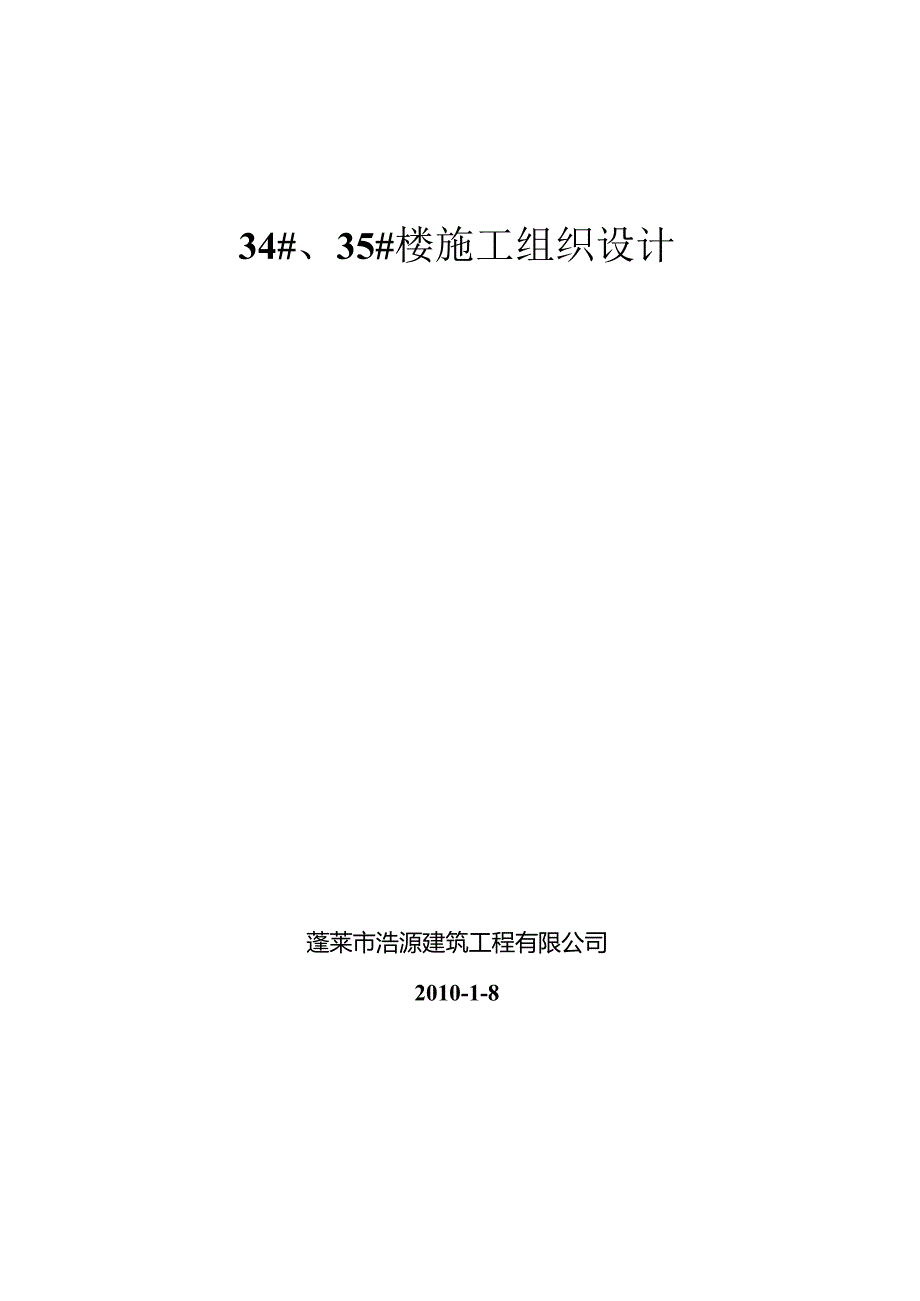

《34#组织设计.docx》由会员分享,可在线阅读,更多相关《34#组织设计.docx(19页珍藏版)》请在第壹文秘上搜索。

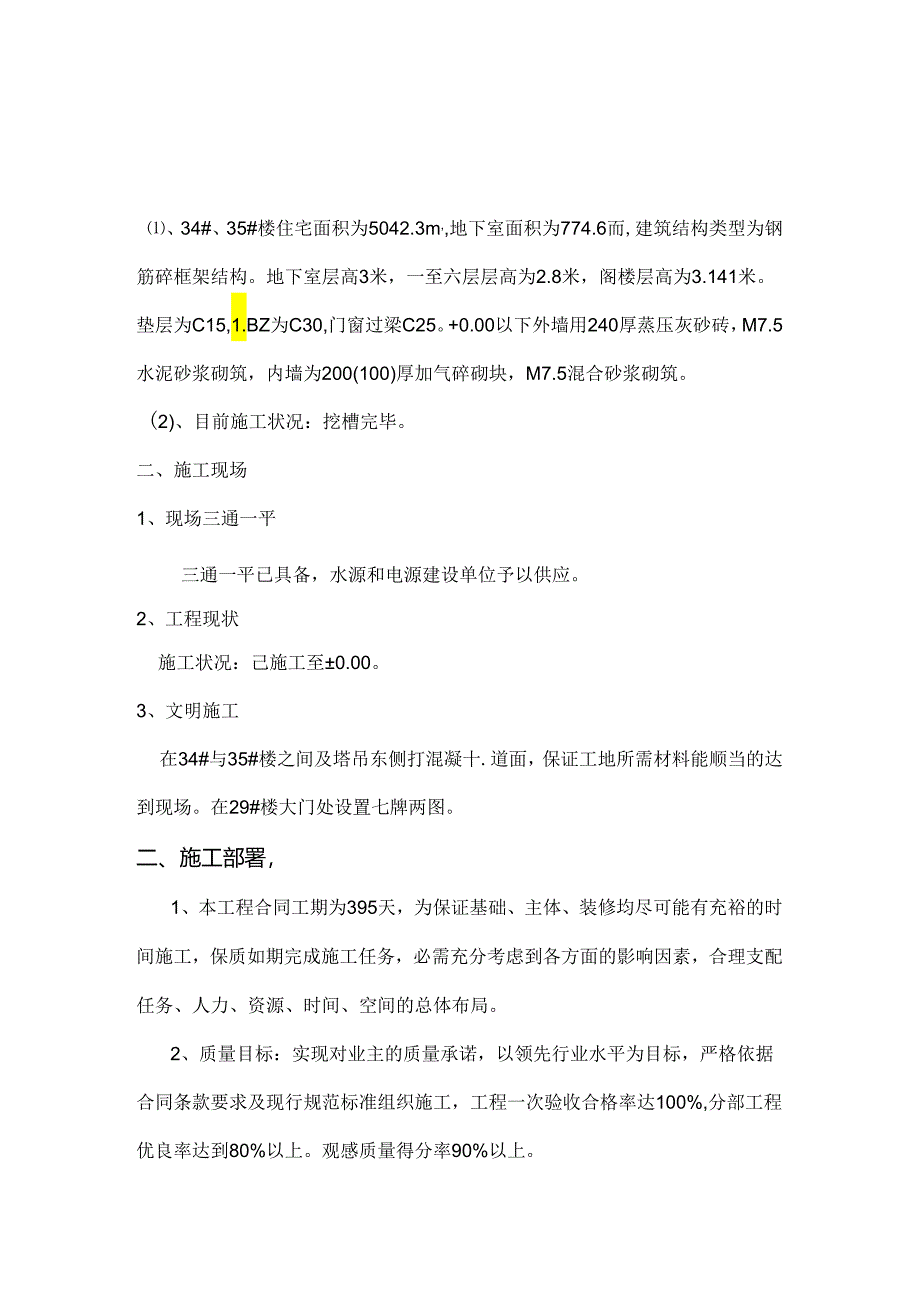

1、34#、35#楼施工组织设计蓬莱市浩源建筑工程有限公司2010-1-8、34#、35#楼住宅面积为5042.3m,地下室面积为774.6而,建筑结构类型为钢筋碎框架结构。地下室层高3米,一至六层层高为2.8米,阁楼层高为3.141米。垫层为C15,1.BZ为C30,门窗过梁C25。+0.00以下外墙用240厚蒸压灰砂砖,M7.5水泥砂浆砌筑,内墙为200(100)厚加气碎砌块,M7.5混合砂浆砌筑。(2)、目前施工状况:挖槽完毕。二、施工现场1、现场三通一平三通一平已具备,水源和电源建设单位予以供应。2、工程现状施工状况:己施工至0.00。3、文明施工在34#与35#楼之间及塔吊东侧打混凝十.

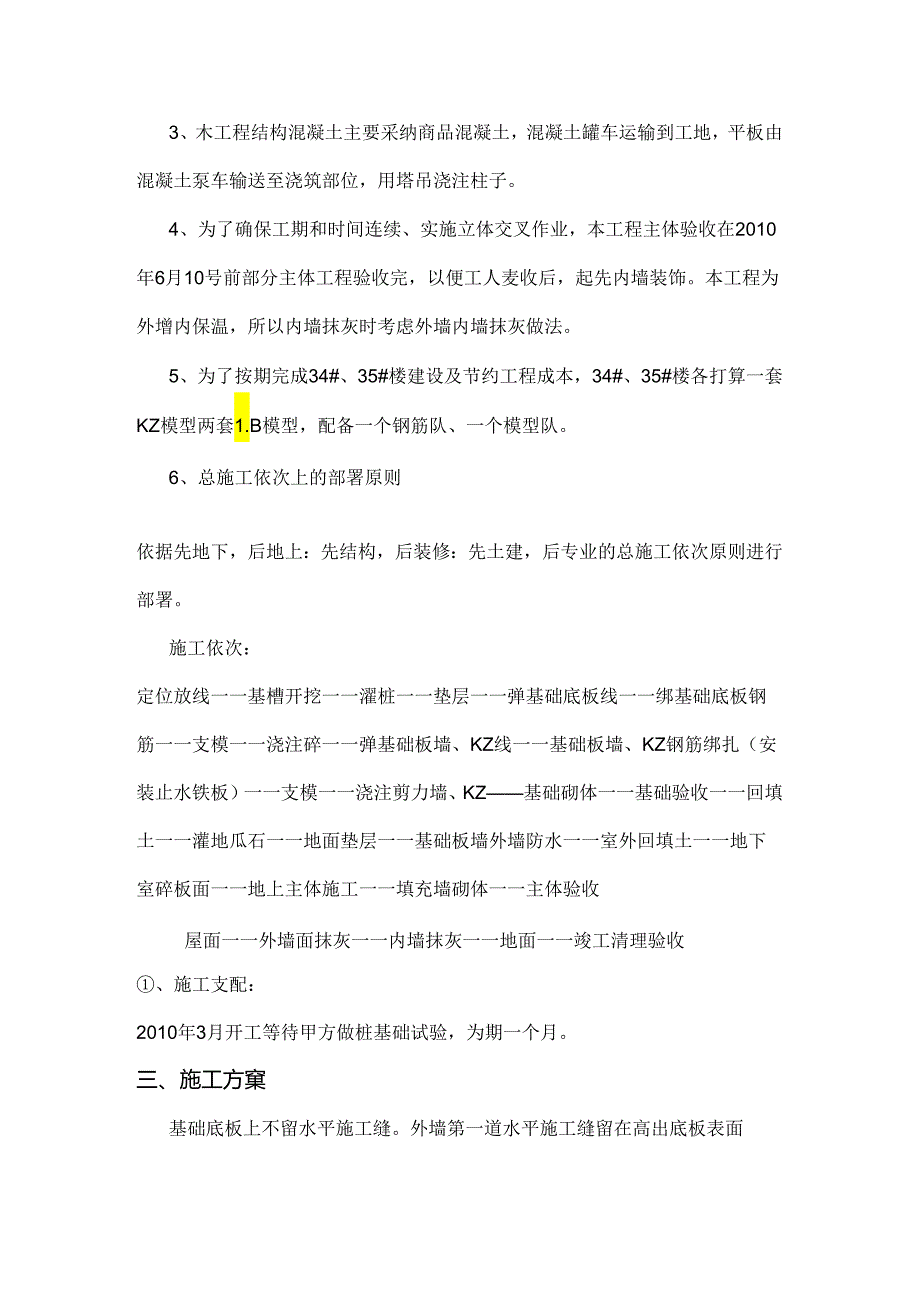

2、道面,保证工地所需材料能顺当的达到现场。在29#楼大门处设置七牌两图。二、施工部署,1、本工程合同工期为395天,为保证基础、主体、装修均尽可能有充裕的时间施工,保质如期完成施工任务,必需充分考虑到各方面的影响因素,合理支配任务、人力、资源、时间、空间的总体布局。2、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格依据合同条款要求及现行规范标准组织施工,工程一次验收合格率达100%,分部工程优良率达到80%以上。观感质量得分率90%以上。3、木工程结构混凝土主要采纳商品混凝土,混凝土罐车运输到工地,平板由混凝土泵车输送至浇筑部位,用塔吊浇注柱子。4、为了确保工期和时间连续、实施立体交

3、叉作业,本工程主体验收在2010年6月10号前部分主体工程验收完,以便工人麦收后,起先内墙装饰。本工程为外增内保温,所以内墙抹灰时考虑外墙内墙抹灰做法。5、为了按期完成34#、35#楼建设及节约工程成本,34#、35#楼各打算一套KZ模型两套1.B模型,配备一个钢筋队、一个模型队。6、总施工依次上的部署原则依据先地下,后地上:先结构,后装修:先土建,后专业的总施工依次原则进行部署。施工依次:定位放线一一基槽开挖一一濯桩一一垫层一一弹基础底板线一一绑基础底板钢筋一一支模一一浇注碎一一弹基础板墙、KZ线一一基础板墙、KZ钢筋绑扎(安装止水铁板)一一支模一一浇注剪力墙、KZ基础砌体一一基础验收一一回

4、填土一一灌地瓜石一一地面垫层一一基础板墙外墙防水一一室外回填土一一地下室碎板面一一地上主体施工一一填充墙砌体一一主体验收屋面一一外墙面抹灰一一内墙抹灰一一地面一一竣工清理验收、施工支配:2010年3月开工等待甲方做桩基础试验,为期一个月。三、施工方窠基础底板上不留水平施工缝。外墙第一道水平施工缝留在高出底板表面100omm的增体上,留成平健,施工缝处加设3mm钢板止水带。水、电、暖进户的穿墙套管需做止水环,在筏板钢筋绑扎期间时完成止水套管的加工。在木工施工剪力墙时,利用塔吊把地面施工完,再施工地下室板面。基础回填土用小铲车协作塔吊施工,回填土施工前水电暖进户主管道返至地下室地面以上。边回填边夯

5、实,为施工地瓜石供应场地。剪力墙拆模后,马上组织对拉螺栓的切割、外堵抹灰找平、防水、砌爱护层、室外回填。主体拆模后,马上组织植筋和止水带的施工,为后期砌体供应有利条件。植筋按内部分包,支配专人施工。主体施工时电线管敷设与主体施工进度同时进行,同时完工。外墙上的穿墙套管与砌体同时完成,外墙穿墙管安装与外墙抹灰同时进行,雨水管与外墙脚手架拆除同时进行,(雨水管接头用伸缩节,离地15Cm加45弯头钉网按内部分包,支配专人施工。1、基础板墙模板:(1)、为了保证混凝土现浇结构外观质量及结构质量主体工程模板采纳Iomm厚竹胶板,方楞采纳50*80木方楞。(2)、为了节约模板用量基础及基础板墙工程采纳钢模

6、,横楞运用钢管,同时运用直径12螺杆、花篮螺杆,元宝卡等材料。基础板墙的碎为抗渗碎,模板加固用的穿墙螺旋要求用止水环的穿墙螺杆,对拉螺杆间距:横向45Omm,纵向60Omml)对拉螺栓约1800根,长度为60Om元宝卡约4000个,螺帽约4000个。(3)、地下室模板的支撑用2.7米28米木头杆,须要830根。每层平板须要168张整张竹胶板,切割用黑板须要约68张。剪力墙梁底支撑采纳高度I米的方木。共用300根。地上模板的支撑采纳2.7米、2.3米木头腿,2.7米须要550根,2.3米须要200根。2、框架柱模板:(1)、本工程的框架柱截面尺寸大部分为400*400等,柱模板采纳IOmm厚竹胶

7、板,竖楞采纳50*50方木,单面每侧至少三根竖楞木,共用550支,高度为约2.3米-2.4米。柱箍采纳1米至1.5米长方木加固每50Omm一道,最低一层柱箍距地30OmmlJ模板安装前表面满刷一道隔离剂,不符合质量标准的模板不得投入运用。(2)地下室柱子配一个单元的模。KZ4300*600mm1个,高度为2.6米。KZ7400*800mm2个,高度为2.7米。KZll600*400mm1个,高度为2.7米。KZ8300*500mm2个,高度为2.8米。KZlO350*35Omm2个,高度为2.55米。到一层改模高度。其余附剪力墙柱子用钢模。一层以上的柱子配一个半单元,共44个。用竹胶板约57张

8、。3、梁模板:(1)、梁的底模、梁邦采纳IOmm厚竹胶板,主龙骨采纳50*80方木。梁的底模及侧模按图纸尺寸进行加工,梁底和梁邦到基地配两层模板。拉通线安装梁底模板,限制好梁底的起拱高度符合设计要求,梁底模板经复查无误后用钩卡固定。4、现浇模板安装:(1)、施工中应确保梁板标高精确,确保支撑坚固稳定和构建规格尺寸精确,无跑模、胀模、漏浆、错台、位移等现象,施工缝、后浇带留槎齐整。模板支撑立柱采纳木头腿,立柱底部应垫木板,板而主龙骨采纳通常50*50方楞铺设。约用1200支接的方木。模板接缝处应采纳胶带封闭。钢筋工程:I、基础底板及基础板墙钢筋绑扎:(1)、操作程序:垫层放线一绑扎基础板钢筋网-

9、绑扎承台梁钢筋骨架一安放垫块。(2)、依据弹好的柱和剪力塔位置线,将柱伸出筏板基础的插筋绑扎坚固,插入筏板基础深度要符合设计要求,用出长度不宜过长,其上端实行措施,保证甩筋垂直,不歪斜、不倾倒、移位。2、框架柱钢筋绑扎:操作程序:调整插筋位置套箍筋绑主筋绑箍筋(绑扎前将柱根焊渣清晰。)3、现浇梁钢筋的绑扎操作程序:放主梁主筋一套箍筋一放主梁一架立筋绑扎一放置垫块4、现浇板面钢筋绑扎操作程序:底板筋放架立筋放置垫块落地脚手架:1、落地脚手架搭设总高度18.7米,要求随施工进度搭设,高度超出施工层1.5米。采纳双排脚手架,架体立杆外侧采纳平安密目网全封闭围挡施工。1.8米高搭设苜层平网,随施工进度

10、设随层网,每隔5.6米设层间网。立杆间距1.5米,建筑物四周打2米宽C20,15Omm的混凝土垫层。离地高度20CM设置纵横方向扫地杆。大横杆间距限制在1.5M,小横杆搭在大横杆上面,伸出大横杆长度不小于IoCM。外脚手架的两端转角处,以及中间每隔6-7根(9-15M)立杆应设一组剪刀撑。剪刀撑从基础起先沿脚手架高度连续设置,宽度不少于6米,最少跨4跨,最多跨6跖,与地面的夹角为:跨6跨时45、距5跨50、跨4跨60。剪刀撑杆件接长需搭接,搭接长度不小于1M,运用三个扣件匀称分布,端头距扣件不小于IOCM0每高4M、水平每隔6M同建筑物坚固拉结,拉结点用618钢筋焊与梁中。并加设顶撑使之同时承

11、受拉力和压力,保证架与建筑物之间连接坚固,不摇摆、不倒塌。外墙脚手架搭设采纳外部分包的方式。2、排水措施:架底不得有积水,并设排水明沟20Omn*20Onmu3、3,保楼北墙脚手架搭设在车库板面上(车库板面浇注砂超出脚手架宽度50cm)o垂直运输:在34#、35#两楼中设置一台31.5自升式塔吊(塔臂42m),负贡基础及主体结构模板、钢筋及零星混凝土的垂直运输;负责砌筑、装修材料垂直运输。总高度为24米。每个标准节为2.4米,共需IO个。砌体工程:本工程砌体采纳内部分包的方式,成立专业砌体小组。与52#楼、29#楼、35#楼穿插流水施工。由下至上组砌,地下室地而施工后起先组砌。地下室砌体材料中

12、的加气碎砌块和水泥砖由人工手推车推至室内地面上进行,砂浆由塔吊吊至窗口处流至室内。1、组砌方法:(1)砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰健厚度和竖向灰健宽度一般为Iomn1,但不应小于8mm,也不应大于12mmo(2)砖墙的转角处和交接处应同时砌筑,均应错缝搭接,全部填充墙在相互连接、转角处及与险墙连接处应沿墙高设置2C6600通长拉结筋。对不能同时砌筑而又必需留置的临地间断处应砌成斜槎,并加设拉结筋,拉结筋的数量按每12Cm墙厚原放置一根直径6mm的钢筋,间距沿墙高不得超过50cm,埋入长度从墙的留槎处算起,每边均不应小于50cm,末端应有90弯钩。注:抗震设防地区建筑

13、物的临时间断处不得留宜槎。(3)隔墙和填充墙的顶面与上部结构接触处用便J砖或立砖斜砌挤紧。2、破墙砌筑:施工依次:弹划平面线检查柱、墙上的预留连结筋遗留的必需补齐砌筑安装或现浇门窗过梁顶部砌体。(1)排砖摆底(干摆砖样):一般外墙第一皮砖播底时,横墙应排丁破,前后纵墙应排顺砖。依据已弹出的窗门洞墨线,核对门窗间隔间墙、附墙柱(垛)的长度尺寸是否符合排砖模,如若不合模数时,则要考虑好砍砖及排放的支配。砍的砖或丁砖应排在窗口中间、附墙柱(垛)旁或其他不明显的部位。(2)选碗:选择棱角整齐、无弯曲裂纹、规格基本一样的砖。(3)盘角:砌墙前应光盘角,每次盘角砌筑的砖墙角度不要超过五皮,并应刚好进行吊靠

14、,如发觉偏差刚好修整。盘角时要细致比照皮数杆的砖层和标高,限制好灰缝大小,使水平灰缝匀称一样。每次盘角砌筑后应检查,平整和垂直完全符合要求后才可以挂结砌墙。(4)挂线:砌筑一砖厚,采纳单面挂线,假如长墙几个同时砌筑共用一根通线,中间应设几个支线点;小线要拉紧平直,绿皮砖都要穿线看平,使水平缝匀称一样,平宜通顺。(5)砌瓶:砌碗宜采纳挤浆法,或者采纳三一砌破法。三一砌砖法的操作要领是一铲灰、一块砖、一挤揉,并顺手将挤出的砂浆刮去。操作时砖块要平、跟线,砌筑操作过程中,以分段限制游丁走缝和乱缝。常常进行自检,如发觉有偏差,应随时订正,严禁事后采纳撞砖订正。应随砌随浆溢出破墙面的灰迹刮除。(6)在墙

15、上的支承长度不小于240;当支承长度不足时,应按过梁与柱、墙干脆连接处理。当门窗洞边无砖墩搁置过梁时,采纳在相应洞顶位置的碎墙、柱上予埋铁件或插筋,以便和过梁中的钢筋焊接。安装过梁基标高、位置及型号必需符合设计图纸要求,坐浆饱满:如坐浆厚度超过200mm时,要用细石混凝土铺垫,过梁伸入两端的支承长度应一样。(7)填充墙墙高24米时,190墙,填充墙墙高23米时,应在墙中部或门洞上口标高处设置一道120厚的现浇钢筋粒配筋带,其两端钢筋与柱或抗震墙预留的拉筋搭接,洞口处之截面高度及配筋应按过梁要求。详细做法详见建筑设计说明。(8)填充墙体与梁板交接的顶砖用水泥砖,并斜砌顶紧。(9)空心砌块门窗洞边

16、200三内的砌体应采纳不低于M5的砌筑砂浆或C15细石险填实砌块的孔洞。窗台处用盲孔砌块砌筑并加设钢筋睑窗台板,且铺设266钢筋。门窗顶如有砌体,应加设过梁,过梁采纳钢筋混凝十.过梁,过梁配筋及规格详见设计详细要求。(10)诂墙砌筑除满意设计要求外,其节点和构造还应满意非承重混凝土小型空心砌块墙体技术规程的要求。空心砌块门窗洞边20Omm内的砌体应采纳不低于M5的砌筑砂浆或C15细石校填实砌块的孔洞。窗台处用盲孔砌块砌筑并加设钢筋校窗台板,且铺设26钢筋。门窗顶如有砌体,应加设过梁,过梁采纳钢筋混凝土过梁,过梁配筋及规格详见设计详细要求。(三)质量标准:1、保证项目:(1)砖的品种、强度等级必需符合设计要求。(2)砂浆品

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
