河道范围桩基施工方案(有围堰).docx

上传人:p** 文档编号:976081 上传时间:2024-06-06 格式:DOCX 页数:23 大小:230.90KB
下载 相关 举报
河道范围桩基施工方案(有围堰).docx_第1页
第1页 / 共23页
河道范围桩基施工方案(有围堰).docx_第2页
第2页 / 共23页
河道范围桩基施工方案(有围堰).docx_第3页
第3页 / 共23页
河道范围桩基施工方案(有围堰).docx_第4页
第4页 / 共23页
河道范围桩基施工方案(有围堰).docx_第5页
第5页 / 共23页
河道范围桩基施工方案(有围堰).docx_第6页
第6页 / 共23页
河道范围桩基施工方案(有围堰).docx_第7页
第7页 / 共23页
河道范围桩基施工方案(有围堰).docx_第8页
第8页 / 共23页
河道范围桩基施工方案(有围堰).docx_第9页
第9页 / 共23页
河道范围桩基施工方案(有围堰).docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《河道范围桩基施工方案(有围堰).docx》由会员分享,可在线阅读,更多相关《河道范围桩基施工方案(有围堰).docx(23页珍藏版)》请在第壹文秘上搜索。

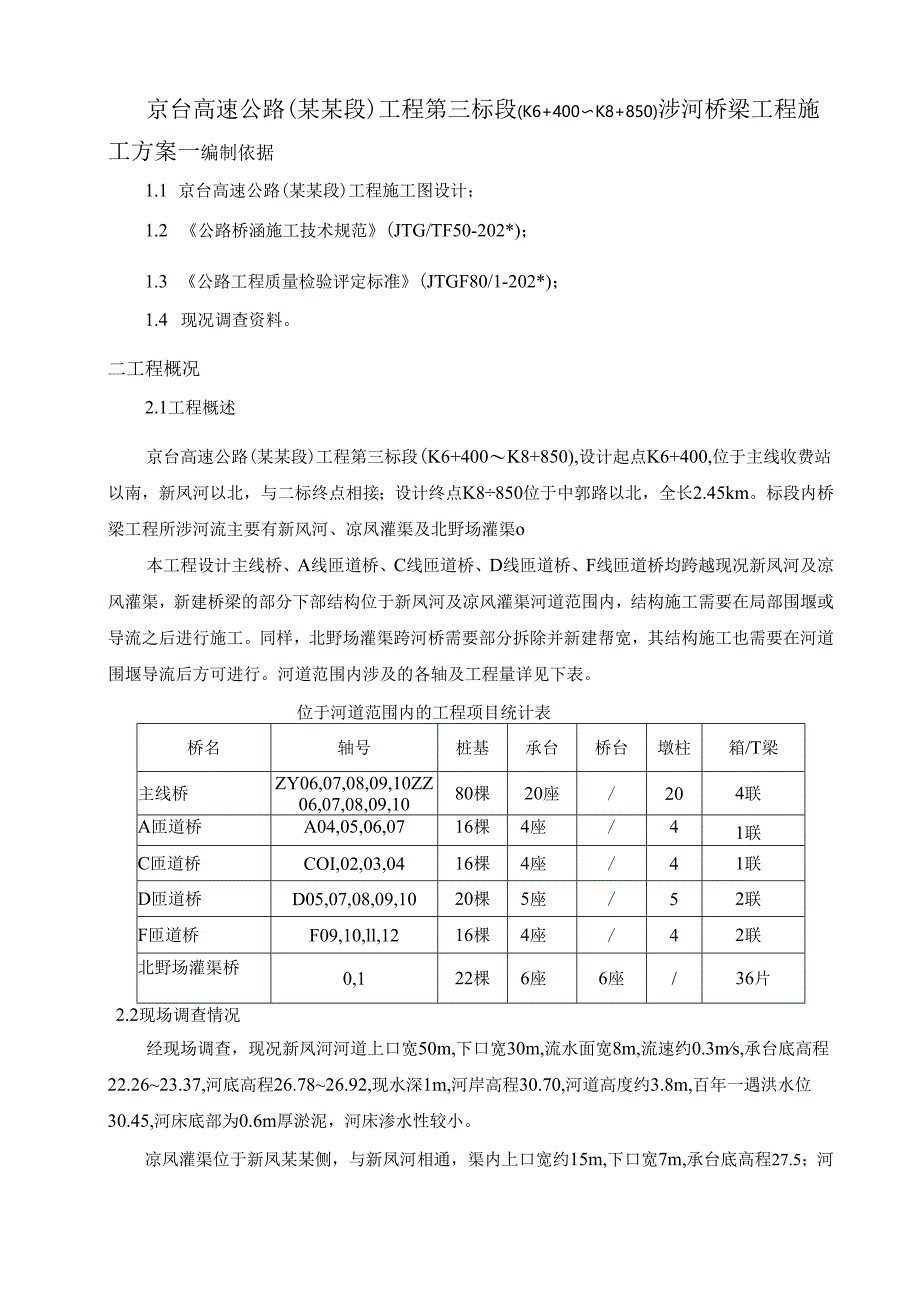

1、京台高速公路(某某段)工程第三标段涉河桥梁工程施工方案北京市政路新某某市政建设总承包公司总承包公司2015年3月11日京台高速公路(某某段)工程第三标段(K6+400K8+850)涉河桥梁工程施工方案一编制依据1.1 京台高速公路(某某段)工程施工图设计;1.2 公路桥涵施工技术规范(JTG/TF50-202*);1.3 公路工程质量检验评定标准(JTGF80/1-202*);1.4 现况调查资料。二工程概况2.1工程概述京台高速公路(某某段)工程第三标段(K6+400K8+850),设计起点K6+400,位于主线收费站以南,新凤河以北,与二标终点相接;设计终点K8850位于中郭路以北,全长2

2、.45km。标段内桥梁工程所涉河流主要有新风河、凉凤灌渠及北野场灌渠o本工程设计主线桥、A线匝道桥、C线匝道桥、D线匝道桥、F线匝道桥均跨越现况新凤河及凉风灌渠,新建桥梁的部分下部结构位于新凤河及凉风灌渠河道范围内,结构施工需要在局部围堰或导流之后进行施工。同样,北野场灌渠跨河桥需要部分拆除并新建帮宽,其结构施工也需要在河道围堰导流后方可进行。河道范围内涉及的各轴及工程量详见下表。位于河道范围内的工程项目统计表桥名轴号桩基承台桥台墩柱箱/T梁主线桥ZY06,07,08,09,10ZZ06,07,08,09,1080棵20座/204联A匝道桥A04,05,06,0716棵4座/41联C匝道桥CO

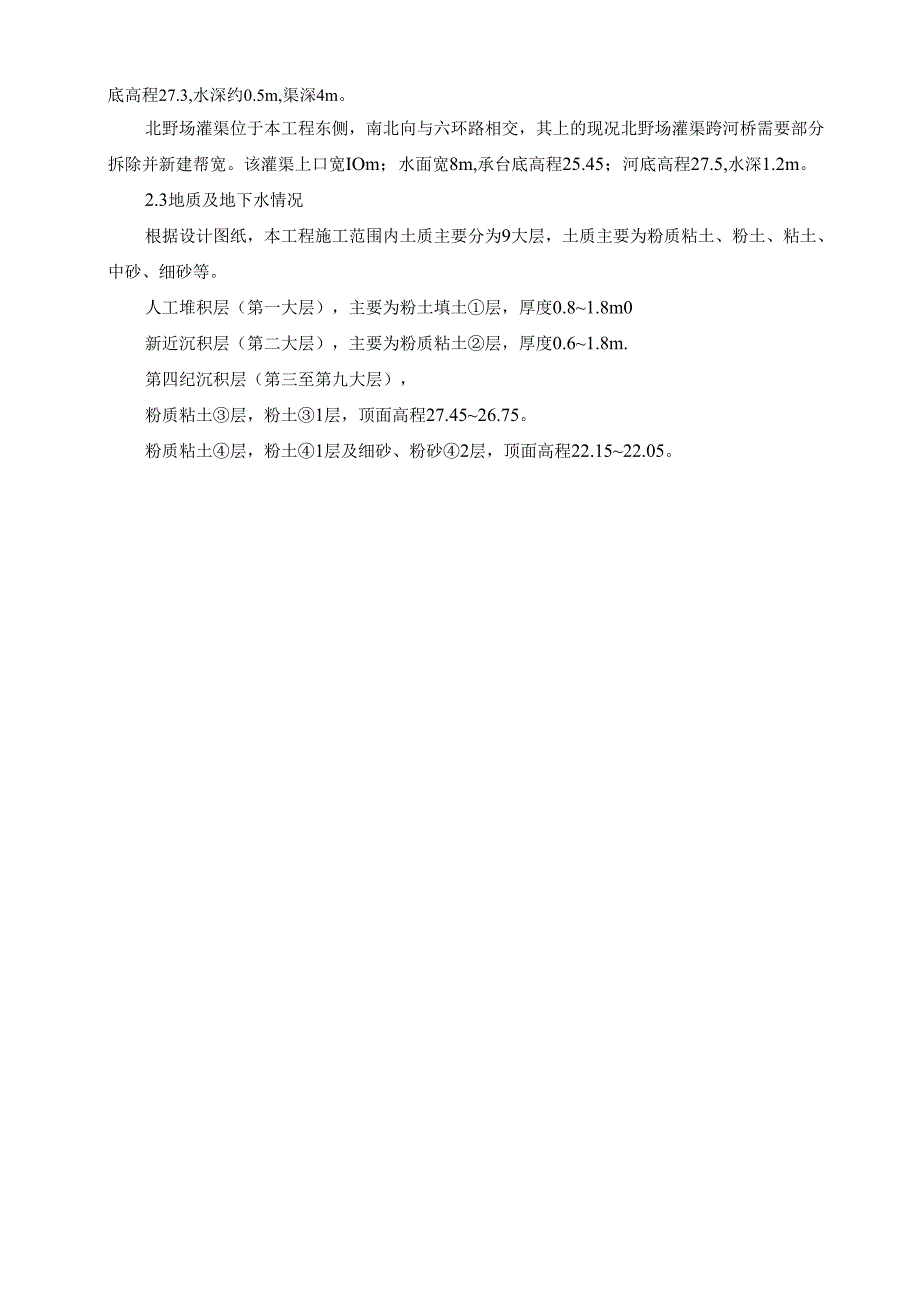

3、I,02,03,0416棵4座/41联D匝道桥D05,07,08,09,1020棵5座/52联F匝道桥F09,10,ll,1216棵4座/42联北野场灌渠桥0,122棵6座6座/36片2.2现场调查情况经现场调查,现况新凤河河道上口宽50m,下口宽30m,流水面宽8m,流速约0.3ms,承台底高程22.2623.37,河底高程26.7826.92,现水深1m,河岸高程30.70,河道高度约3.8m,百年一遇洪水位30.45,河床底部为0.6m厚淤泥,河床渗水性较小。凉凤灌渠位于新凤某某侧,与新凤河相通,渠内上口宽约15m,下口宽7m,承台底高程27.5;河底高程27.3,水深约0.5m,渠深4

4、m。北野场灌渠位于本工程东侧,南北向与六环路相交,其上的现况北野场灌渠跨河桥需要部分拆除并新建帮宽。该灌渠上口宽IOm;水面宽8m,承台底高程25.45;河底高程27.5,水深1.2m。2.3地质及地下水情况根据设计图纸,本工程施工范围内土质主要分为9大层,土质主要为粉质粘土、粉土、粘土、中砂、细砂等。人工堆积层(第一大层),主要为粉土填土层,厚度0.81.8m0新近沉积层(第二大层),主要为粉质粘土层,厚度0.61.8m.第四纪沉积层(第三至第九大层),粉质粘土层,粉土1层,顶面高程27.4526.75。粉质粘土层,粉土1层及细砂、粉砂2层,顶面高程22.1522.05。粉质粘土层及细砂、中

5、砂2层,顶面高程16.7516.05。细砂、中砂层,圆砾1层,粉质粘土2层及粉土3层,顶面高程5.355.75。粉质粘土层,粉土1层及细砂3层,顶面高程-10.35-ll.25。粉质粘土层及粉土1层,顶面高程-20.85-21.25中砂、细砂1层,粉质粘土2层及粉土3层顶面高程-29.45-30.95。地质单元I区有1层地下水,水位标高为26.54-28.87m(埋深47.2m),地下水类型为潜水;地质单元H区有2层地下水,其中第一层地下水水位标高为22.0825.2Im(埋深3.26.8m),地下水类型为潜水,第2层地下水水位标高为19.4Im(埋深9.8m),地下水类型为层间水。水位变化为

6、6月9月水位较高,其它月份较低,年变幅一般为13m。三施工计划安排3.1 河道范围内桩基施工计划根据现场实际情况,将河道范围内的桩基分成两阶段施工:第一阶段在汛期来临之前先施工新凤某某侧河岸边的一排桩基,共32棵,完成后恢复原状,第二阶段在汛期过后进行围堰并施工其余河道范围内的桩基,共138棵。序号项目单位数量开始时间完成时间1施工准备项12015年10月1日2015年10月20日2河道南岸边第一批桩基主桥ZY10,ZZ10A匝道A04C匝道C04D匝道DlOF匝道F09棵322015年10月21日2015年10月25日3新风河、凉凤灌渠围堰项12015年10月21日2015年10月31日4北

7、野场灌渠围堰项12016年3月18日2016年3月30日5主桥ZY06,07,08,09ZZ06,07,08,09棵642015年11月1日2015年11月IOB6A匝道A05,06,07棵122015年11月1日2015年11月6日7C匝道Col,02,03棵122015年11月1日2015年11月6日8D匝道D05,07,08,09棵162015年11月1日2015年H月6日9F匝道F10,11,12棵122015年11月1日2015年11月6日10北野场灌渠跨河桥棵222016年4月11日2016年4月11日3.2 人员及机械设备配备321现场管理人员施工员:6人机械操作和指挥人员:11

8、人装、码土袋普工:30人司机12人2)机械设备Z1.50装载机:2台Im3挖掘机:2台50t载重运输车:6辆12t压路机:2台8/6寸泵:16台3.3 围堰工程主要材料数量堰体土方:4930m3开挖土方:1816m31000校管:8m防渗布:4550m2四围堰作业4.1 新凤河河道围堰作业1)围堰本次围堰,北岸直线段长度165m,南岸直线段长度175m,迎水面设置倒流尖。围堰高度约3.8m并与现况岸顶齐平,堰外边坡坡度为1:0.75,堰内坡度为1:0.3,堰顶宽1m,堰底宽5m。剩余的流水断面为上口8m,下口2.5m。(详见后附平面图)围堰袋内填土采用粘性土,填装量为袋内容量的60%,堆码时,

9、土袋的上下层和内外层相互错缝,搭接长度为1/21/3,堆码密实平整。围堰迎水面满铺防渗布。13451DD800100229862)围堰内抽水、填土围堰施工完毕,抽水工作要缓慢,抽水过程中注意观察是否有漏水现象,发现问题及时补救。堰内水抽干,清除淤泥后,回填粘土,整平地面,进行桩基施工。围堰范围内设,集水坑,两侧堰内各准备3-4台2.5KW潜水泵备用。堰内填土时要层层压实,每层填土厚度不大于20cm,填土压实度满足施工要求。3)围堰的维护、观测安排专人对水位进行观测,以及对施工围堰的围堰进行沉降、位移及渗水观测,在围堰顶布置观测点,经常进行监测,形成沉降位移曲线,发现情况及时汇报,及时采取应急措

10、施,确保围堰万无一失。与上下游河道管理单位保持联系,即时获取上下游水位调度情况。4)上部结构施工跨越现况新风河的设计主线桥、A线匝道桥、C线匝道桥、D线匝道桥、F线匝道桥,上部结构均为现浇预力混凝土箱梁。此河为不通航河道,但河道底部淤泥较多,不宜进行导流填筑进行满堂支架施工,因此采用桁架门洞过河的方法进行箱梁施工。门洞跨度为8m,贝雷片高度为1.5m,下部承重墩为D426钢管柱,间距为0.9-2m,钢管柱底部浇筑边长100Cm、厚度为80Cm的C30混凝土方形承重台。承重台底部采用天然级配砂石铺筑50Cm厚,分层填筑碾压。忖0200I2001200I2002002002002002002009

11、0蝴如蠲和5)围堰拆除及河道恢复工程施工结束,进行围堰的拆除施工。采用挖掘机挖土,自卸汽车运土送弃土区堆放。将挖掘机停立面围堰顶上,逐步后退拆除。并按照施工图纸或河道管理部门要求对河道及边坡进行恢复施工。4.2 凉凤灌渠导流作业采取在该渠现况出水口西侧IlOm处(C匝西侧)开挖出水通道(上口5m,下口2m,深4m)并用20Cm浆砌片石护砌。该出水通道设置两条D8OO碎排水管道,其中一条向南与新凤河相连,全长58m。另外一条在COo轴和COl轴之间向东敷设,与现况灌渠再次相连,全长151m。导流渠及管道沟槽采挖掘机开挖,人工配合清底,开挖时按照原有沟渠高程控制,确保导水渠不反坡并流水顺畅。54.

12、3 北野场灌渠围堰作业该灌渠处于六环路下,桥下空间狭窄,且承台间的设计支撑梁须一次吊装连接。故根据设计意图并结合该灌渠水流小、水面浅的特点采取在新建跨河桥A段的施工区域北侧20m处及区域南侧4m处设拦水坝(拦水坝形式:高3m,顶宽1m,底宽7m,内外边坡均1:1,迎水面满铺防渗布),设置8-10台8寸泵(37KW,抽水量4000?h)不间断抽水直接将水穿过施工区域调向下游。按流水断面1.2X8m,流速约0.1ms,每小时流量为3400m3h,故8-10台8寸泵可以满足抽水需要。为确保在紧急情况下的水坝及施工区域安全,额外配备8台6寸泵应急。导流完毕后清理河底,以满足桩基作业要求。北嬲灌藕堰导流

13、断翻4.2埋设护筒护筒采用内径大于桩径2030cm的钢护筒,护筒顶面高出地面30cm,护筒长度为24m。护筒中心与桩中心的平面位置偏差不大于50mm,护筒竖向倾斜度不大于1%。护筒四周50Cm宽范围内将原状土挖除,周围回填夯实粘性土,防止护筒漏水造成塌孔。4.3护壁泥浆准备4.3.1 开钻前做好泥浆池,根据现场实际条件选择泥浆池位置,并在选址四周人工挖探坑确定无地下管线后方可开挖,泥浆池拟定其尺寸为8x12x2.5m,通过反挖法采用半地下泥浆池,采用塑料布铺底,并且泥浆池周围布设钢管护栏维护。施工过程中泥浆采用循环使用,防止泥浆外溢。桩基施工完毕后用运输车将剩余泥浆抽走外弃或者采取泥浆自然蒸发

14、失水外弃,泥浆外弃后回填砂砾或粘土,并分层夯实。4.3.2 为有效阻隔地下渗水,防止钻孔过程中塌孔事件的发生,必须严格对泥浆进行配制。根据本工程地质情况,选用优质粘土或膨润土造浆。将粘土或膨润土加水充分浸透,然后以人工配合搅拌机拌制而成。泥浆比重等性能按照规范要求严格进行,并试验泥浆的全部性能和指标。4.3.3 泥浆不断循环使用过程中要加强管理,始终保持泥浆的性能能符合要求。4.4 钻机准备根据地层情况、钻孔深度、钻孔直径采用旋挖钻机。进场使用前全面检查钻机的各项性能,以保证机械工作正常。4.5 材料准备预拌混凝土优选经监督站备案合格的分供厂家,混凝土配合比、28天强度合格上报监理工程师批准并

15、要做验证配合比。钢筋进场前,由试验人员按钢筋送检数量及标准进行取样送检,确定合格后经监理工程师批准方可进场,进场后按规范要求进行钢筋的复试,复试合格后方可使用。钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆放,不得混杂,并设立识别标志。钢筋在运输过程中,避免锈蚀和污染。钢筋宜堆置在仓库(棚)内,露天堆置时,采用方木均匀垫高,钢筋最底面要与地面保持20cm,并加以苫盖。钢筋具有出厂质量证明书和实验报告单。对桥涵所用的钢筋抽取试样做力学性能实验。4.6 技术准备4.6.1 图纸会审组织所有施工人员认真学习设计图纸、技术规范及验收标准。抓好施工生产的质量管理,无技术、安全交底不得进行施工。4.6

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
