《X游泳池施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《X游泳池施工组织设计方案.docx(85页珍藏版)》请在第壹文秘上搜索。
1、施工俶料令它的方案甲核:枇灌:一编制日期:年一月日审批日期:月口目录第一章:编制说明41.1、编制目的41.2、编制依据41. 3、编制原则5第二章、工程概况52. 1、土建工程概况53. 2、工程特点与施工条件5第三章、主要相关项目施工方法、施工合适的方案53.1、施工顺序63. 2、工程测量63. 3、土方开挖与基坑支护83.4、 水池地下施工方法83. 5、钢筋工程114. 6、模板工程174.7、 混凝土工程233.8、墙体工程263.9、脚手架工程313.10、楼地面工程333.11、墙面池壁工程装修343.12、门窗工程443.13、屋面工程383.14、防水工程393.15、水电
2、安装工程52第四章、主要物资机械设备相关计划、劳动力安排相关计划及劳务分包情况表581 .1、主要物资机械设备相关计划表582 .2、投拟入本工程的主要物资相关计划604 .3、劳动力安装相关计划60第五章、确保工程质量的技术组织措施615 1质量管理管控目标615. 2、确保工程质量的组织措施625.3、 确保工程质量的技术措施685.4、质量保证措施725.5、成品保护765.6、质量通病与防治措施765.7、施工中的计量管理管控775.8、工程质量的保修与回访79第六章:确保安全的技术组织措施80第七章:确保工期的技术组织措施887.1总体施工工期控制、阶段管理管控887.2总工期及分段

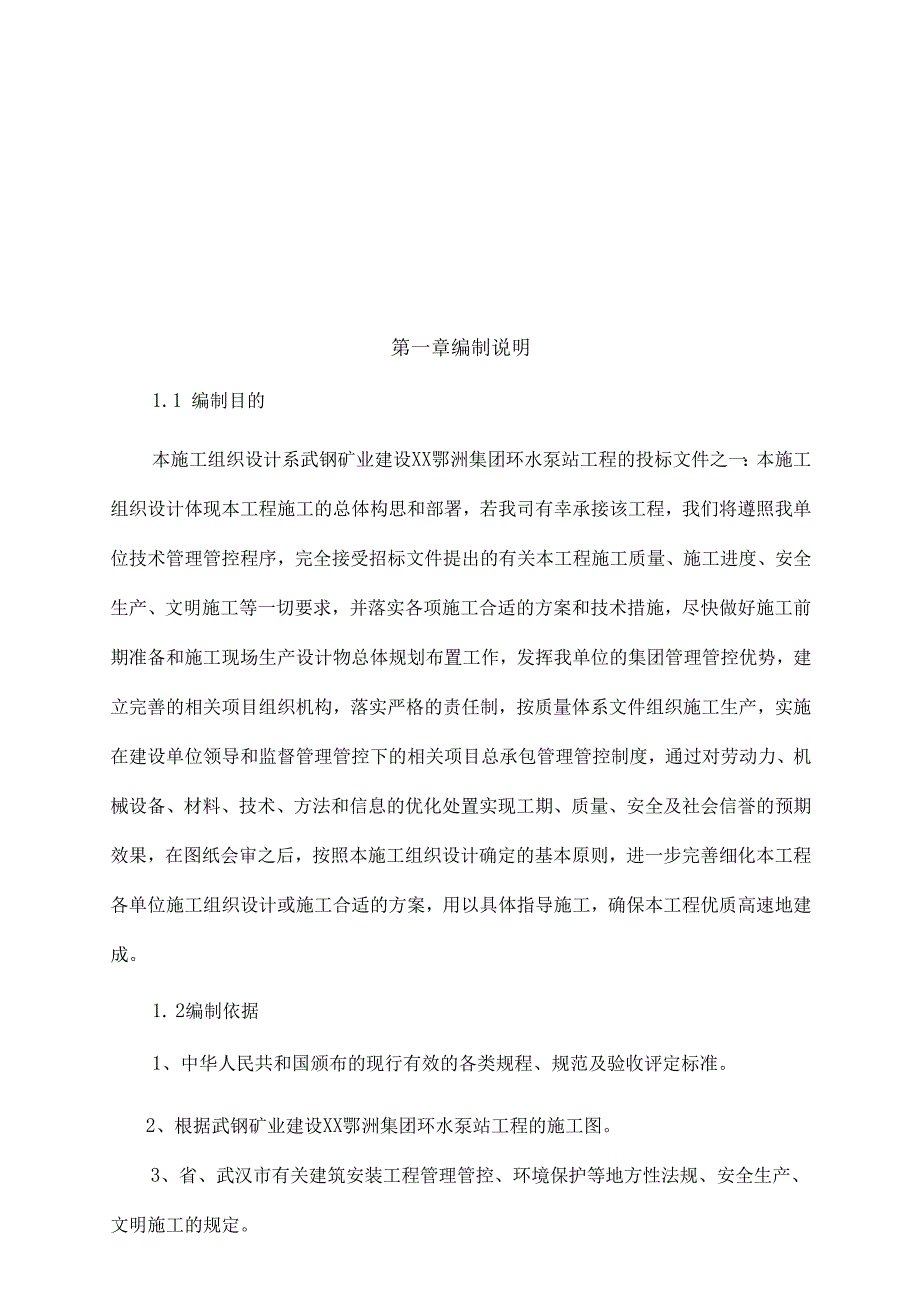

3、工期保证措施89第八章:确保文明施工的技术组织措施938.1文明施工目标938.2确保文明施工组织措施938.3现场文明施工技术措施938 ,4现场文明施工检查96第九章:工程资料管理管控969 .1资料类别9610 2资料主要合适的内容979.3工程资料的格式989.4资料的形式及人员(部门)职责989.5资料的整理、收发、保管、装订及移交99附:施工进度相关计划网络图第一章编制说明1.1 编制目的本施工组织设计系武钢矿业建设XX鄂洲集团环水泵站工程的投标文件之一:本施工组织设计体现本工程施工的总体构思和部署,若我司有幸承接该工程,我们将遵照我单位技术管理管控程序,完全接受招标文件提出的有关
4、本工程施工质量、施工进度、安全生产、文明施工等一切要求,并落实各项施工合适的方案和技术措施,尽快做好施工前期准备和施工现场生产设计物总体规划布置工作,发挥我单位的集团管理管控优势,建立完善的相关项目组织机构,落实严格的责任制,按质量体系文件组织施工生产,实施在建设单位领导和监督管理管控下的相关项目总承包管理管控制度,通过对劳动力、机械设备、材料、技术、方法和信息的优化处置实现工期、质量、安全及社会信誉的预期效果,在图纸会审之后,按照本施工组织设计确定的基本原则,进一步完善细化本工程各单位施工组织设计或施工合适的方案,用以具体指导施工,确保本工程优质高速地建成。1. 2编制依据1、中华人民共和国
5、颁布的现行有效的各类规程、规范及验收评定标准。2、根据武钢矿业建设XX鄂洲集团环水泵站工程的施工图。3、省、武汉市有关建筑安装工程管理管控、环境保护等地方性法规、安全生产、文明施工的规定。4、我单位有关技术质量管理管控、安全施工管理管控、文明施工、企业文化管理管控制度。2. 3编制原则1、严格遵守中华人民共和B颁布砌监制姗呈、加酸验I攵评定扇隹。2、严格遵守招标文件明确的技术规范,施工规程和质量评定与验收标准。3、坚持技术先进性、科学合理性、经济适用性与实事求是相结合。第二章、工程概况3. 1、土建工程概况本工程总建筑面积为574.74m2,其中水池为323.64m2,泵房251.lm2。该工
6、程由武钢矿业公司投资兴建,中冶长天国际工程XX,建筑抗震设防烈度六度,结构安全等级为二级。水池硅钢C25防水碎,抗渗等级2S6,池壁碎墙厚350,底板厚450。2. 2工程特点与施工条件1、本工程以泳池为主,附设配套用房,配内景观造型等组成。2、本工程采用的防水材料及其使用部位较多。渗漏是保证本工程质量的又一关键所在,必须采用有效的防水技术保障措施来预防这类质量问题的发生。3、本工程工作量大、工期短、质量要求高,本公司将合理组织材料供应和生产,选用优秀管理管控班子和优秀施工队伍,确保本工程在有效工期内完成,工程质量一次性验收达到市级优质工程。4、在施工期间要高度重视环境保护,安全和文明施工。第
7、三章主要相关项目施工方法、施工合适的方案3. 1施工顺序:首先进行土方施工、基坑支护,然后是水池及房屋基础施工,主体施工,各单体工程装修施工,最后是室外散水施工。3. 2工程测量根据工程平面布置情况,采用内控、外控相结合的方法,进行施工测量定位。房屋以设计座标定位,施工现场的测量工作,相关项目部将派专人负责,并上报阶段测量成果,以保证整体工程施工准备完善和正常进行。3. 2.1测量仪器配置工程开工前,技术组施工员将对现场水准点及桩标轴线进行全面复查,复查后报业主和设计部门批准认可,方可施工。从控制点向施工作业面定轴线放样,轴线点位误差要控制在5mm以内,按长距离15Om计,极坐标放样精度要达到
8、1/3万以上才能满足要求。故选用的测量仪器有2台J2激光经纬仪用于控制座标及轴轴线;S3型水准仪2台用于结构标高控制。3. 2.2施工测量平面控制网的敷设根据本工程的轴线座标和当地导线点,一次性建立统一的平面施工控制网。控制点引测根据当地城市导线点在场区内引测3个控制点,要求埋深1.5m,用混凝土浇注并以钢柱标记,并测定高程作为工程定位放线依据,精度差要求如下:等级导线长度平均边长测角误差方位角闭合差导线相对闭合差二等1.O(km)200(m)10(D20n1.)1/100003. 2.3施工中标高控制1、对水准点的检测及要求(1)、对场内设的水准点,每半月定时联测一次,以作相互检校。仪器采用
9、S3精密水准仪,精度按二等水准技术指标执行。(2)、对检测后的数据须采用微机电算,电算成果须作一次分析,以保证水准点使用的准确性。沉降观测沉降观测的方法依据设计要求或规范规定设立沉降观测点沉降、观测点按图纸进行埋设施工,按国家二级水准测量要求观测。3.1、 4、测量仪器的维修和复检由于现场施工环境条件比较复杂,为保证现场施工测量及计量精度,计量、测量仪器使用一段时间后我们将严格遵守IS09001系列质量标准中的有关计量规定,将相关项目部使用的仪器送至计量鉴定部门复检,复检维修合格后才能投入至施工现场使用,并派专人负责保管仪器逐一登记,每次使用后,必须检查有无损坏,检查仪器完好,才准入库保管,如
10、果发现有损坏,应停止使用,送至专门单位进行维修。3.4、 土方开挖及基坑支护一、土方开挖本工程土方开挖量大,水池基坑支护将是土方工程中的重点。二、基坑支护合适的方案本基坑因无地质报告根据以往类似工程经验基坑支护合适的方案的选择充分考虑工程所处的地理环境位置。根据本基坑周边环境宽阔的特点,按1:5放坡,水池因施面积较大,所以采用木桩加档土板支护。基坑开挖边挖边支护。防排水措施采用坑顶截水沟和坑底排水沟和集水井排水等多种排方法。本基坑坑顶周边2.00m范围内拟采用C20素碎100mm厚进行地面硬化,并在坑顶设置截水沟,将地表生活用水和大气降水明排在坑底设置排水沟和集水井,将渗入坑底的地下水和收集的
11、坑底来水通过潜水泵机械抽排出。以上措施可确保基坑在施工过程中不受水患的侵扰。8、基坑土方开挖要求(1)、对木板支护段的土方开挖,必须边开挖边支护,分层开挖分层支护,挖完亦支护完毕。每层土方的开挖深度严格按设计要求进行,不得超挖。开挖时铲头不得撞击木桩和侧壁,开挖进程和木桩施工形成循环作业。(2)、开挖的土方必须及时外运,不得在基坑附近场地堆放。3.5、 水池施工方法3.5.1 本工程工艺流程图:土方开挖一ClO垫层碎一底板钢筋绑扎、池壁竖筋预留一池壁100高支模一底板浇碎一养护一池壁绑扎钢筋一池壁支模板、套管预埋一池壁浇碎一养护、拆模一池内侧壁、池底及池外地面装修。3. 5.2水池在施工过程中
12、,必须不间断用潜水泵排水,保证坑内无积水,泳池大面积回填土应在泳池内装修完工蓄水后再进行回填,达到抗浮要求。4. 5.3垫层施工1)垫层施工前,须在素土夯实的基础上回填300厚砂石垫层,拟以淋水灌实;2)、浇100厚CIO碎垫层,以平板振动器捣固,垫层四周须立模板,垫层比底板宽出100。4.4.4 水池底板施工1、钢筋绑扎钢筋采用现场制作,现场绑扎,底板为双层钢层,上、下层钢筋间设618门型撑筋,撑筋脚各相反向弯80,间距按菱形设置,每平方米一支,底板下层筋保护层35mm,其余25mm,其它操作见施工质量相关计划和程序控制文件,为便于池壁模板安装,拟在离池壁1.Om1.6m距离予焊些618钢筋
13、头伸出板底表面100,12001500。2、模板安装底板厚度450四周模板采用18厚胶合板,配合45X100松材以及5050木桩等固定,池壁100高模板直接用45X100松杨,支撑于钢筋骨架上,竖向采用钢筋头焊接于底板上层筛上,再用14#铅丝绑牢,松杨下部需垫有25厚水泥垫块,模板安装后需最后检验,合符图纸尺寸后,才进入下一道工序。3、碎施工底板硅C25普通密实性防水砂,抗渗等级S6,碎中掺10%UEA膨胀剂;碎浇灌前须搭设马凳、钢管架道,禁止直接在钢筋网上铺脚手板行走,底板碎一次浇完,中间不间歇,注意振捣密实,底板碎完后养护3d,再进行池壁施工。4、池壁施工1)模板:采用18厚胶合板,竖向4
14、5X100松榜500,横向两侧用2648钢管,3型扣614止水螺栓,管竖向间距600,螺栓水平向间距500,上下排相互错开,内壁模支撑可利用予埋钢筋头靠木材固定;2)钢筋:池壁钢筋在底板扎筋中已予埋竖筋,此时只需将竖筋间距调整,绑扎水平筋,水平筋均绑扎在里侧,并扎上S型拉筋,按竖筋的双倍间距绑扎,上下排错开,为保持壁厚350尺寸不变,可在止水穿壁螺栓上焊两根68并与螺栓垂直的短筋,2短筋68的间距250mm,或在双层钢筋网上按螺栓距离焊350长的614筋亦可;3)壁与底施工缝处理:壁扎筋支模前,对池壁已浇100高度的碎水平面,认真进行冲刷,冲洗,模板配置时,对施工缝处,外侧留150宽活动模(类
15、似柱模中的柱脚清扫口),待模板、钢筋安装完成,浇碎前2h,再次冲洗,摆放好BW硅橡胶止水条后,再钉上活动侧模,随即浇碎,BW止水条摆置于壁厚的中部,通圈设置,碎浇捣后遇水膨胀,起隔水、止水作用。4)碎浇灌:池壁碎浇灌前需认真冲洗施工缝处的碎,并按要求置放BW硅橡胶止水条,要全长设置,不许中断,池壁碎每次浇注高度以500600为宜,向一端推移,达到基本保水泌水后,再浇第二轮,振捣均匀,不得捣固时间过长,避免跑浆、胀模,碎浇完后,认真养护,特别是竖向碎要着重养护,拟用旧麻袋片浇湿覆盖,始终保持湿润,连续养护不少于7d。4.4.5 水池装修工程装修施工前须对泳池蓄水48小时试验,灌水后池壁外表面不得出现阴湿,每昼夜水量损耗小于每方2升,以检验碎的抗渗效果,确不渗漏,才进行装修施工,否则需采取措施,直至不渗水为止,再进入装修。2、钢筋、碎、模板、防水等
