《基坑土方开挖施工方案.docx》由会员分享,可在线阅读,更多相关《基坑土方开挖施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

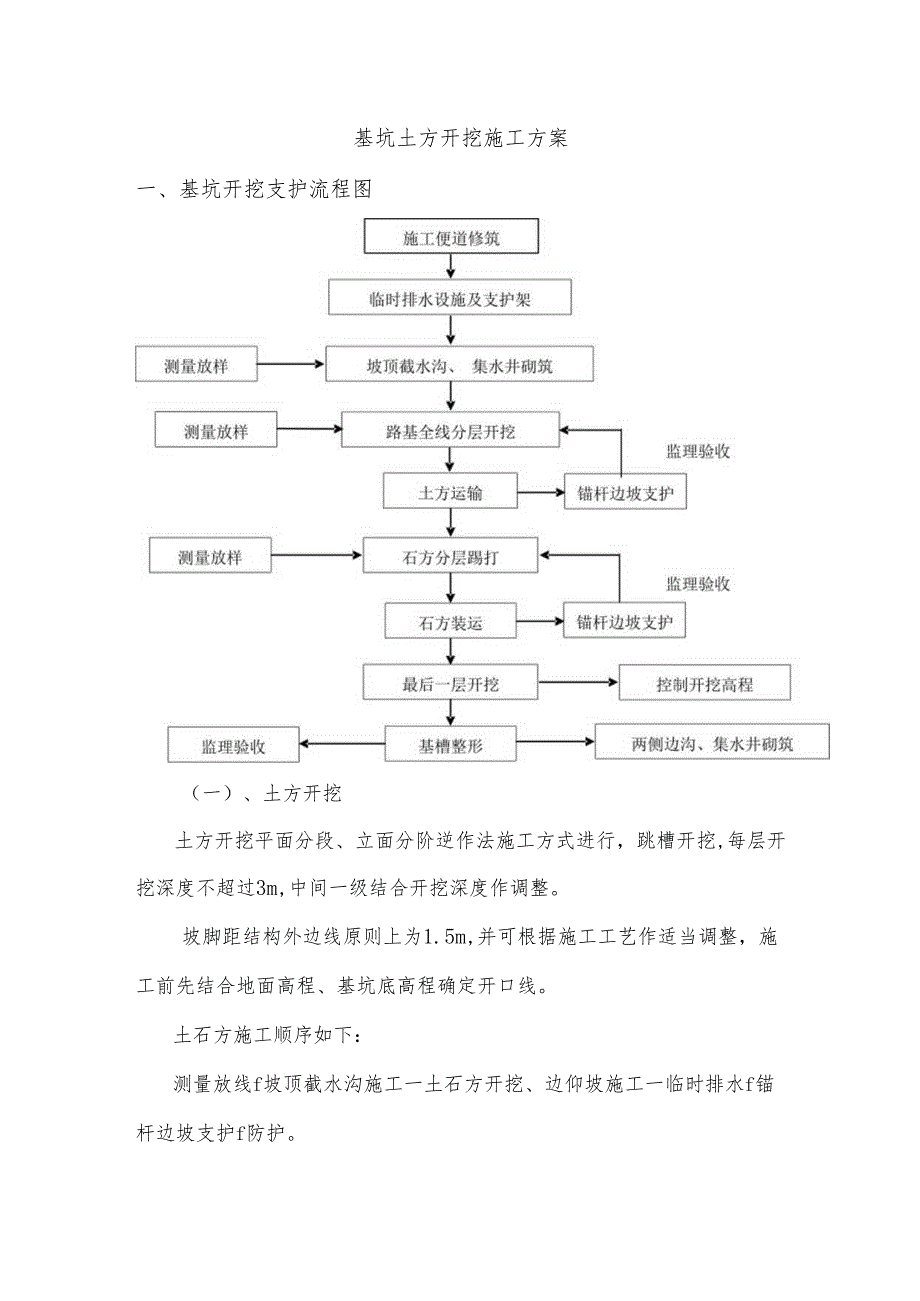

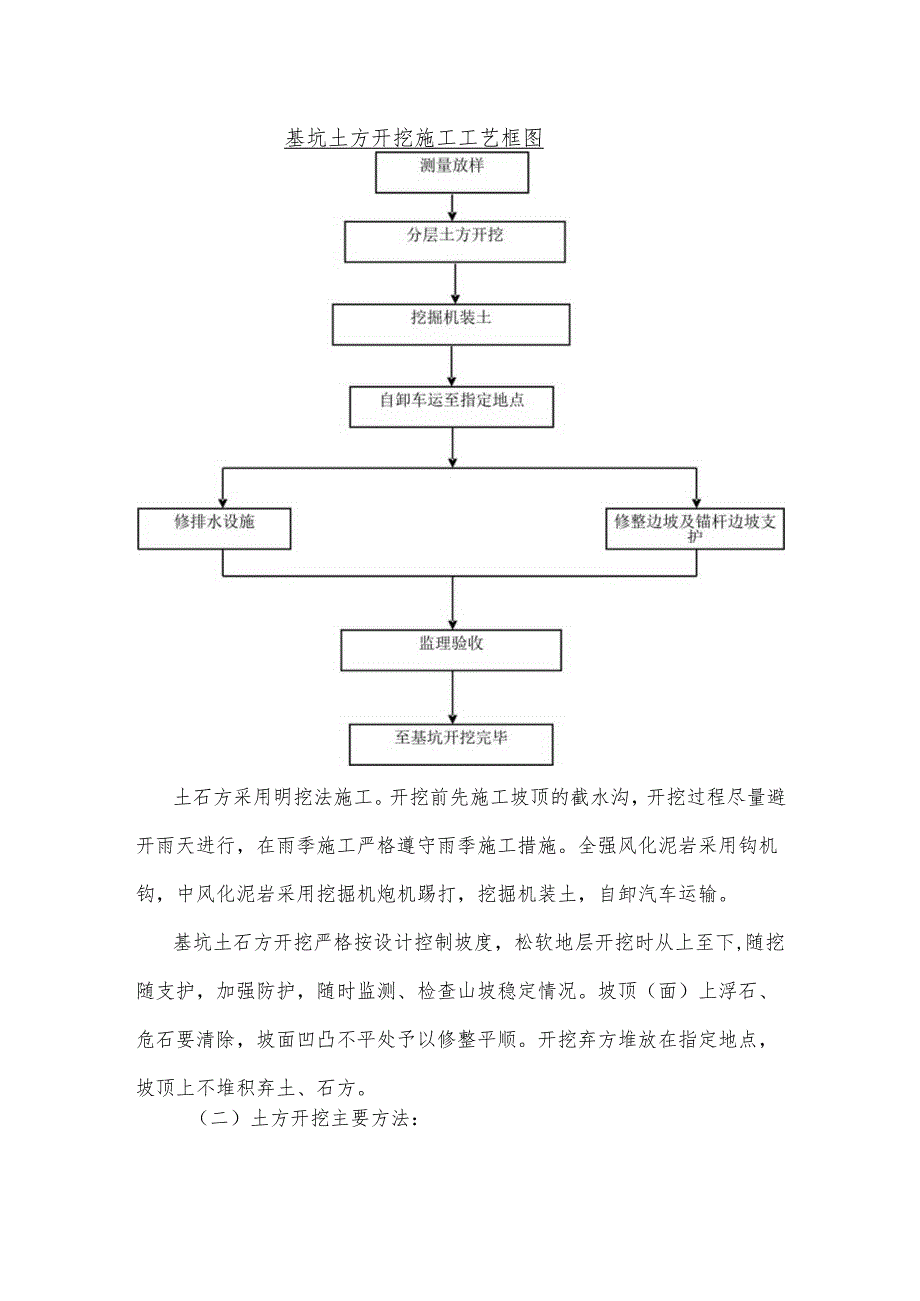

1、基坑土方开挖施工方案一、基坑开挖支护流程图(一)、土方开挖土方开挖平面分段、立面分阶逆作法施工方式进行,跳槽开挖,每层开挖深度不超过3m,中间一级结合开挖深度作调整。坡脚距结构外边线原则上为1.5m,并可根据施工工艺作适当调整,施工前先结合地面高程、基坑底高程确定开口线。土石方施工顺序如下:测量放线f坡顶截水沟施工一土石方开挖、边仰坡施工一临时排水f锚杆边坡支护f防护。基坑土方开挖施工工艺框图土石方采用明挖法施工。开挖前先施工坡顶的截水沟,开挖过程尽量避开雨天进行,在雨季施工严格遵守雨季施工措施。全强风化泥岩采用钩机钩,中风化泥岩采用挖掘机炮机踢打,挖掘机装土,自卸汽车运输。基坑土石方开挖严格

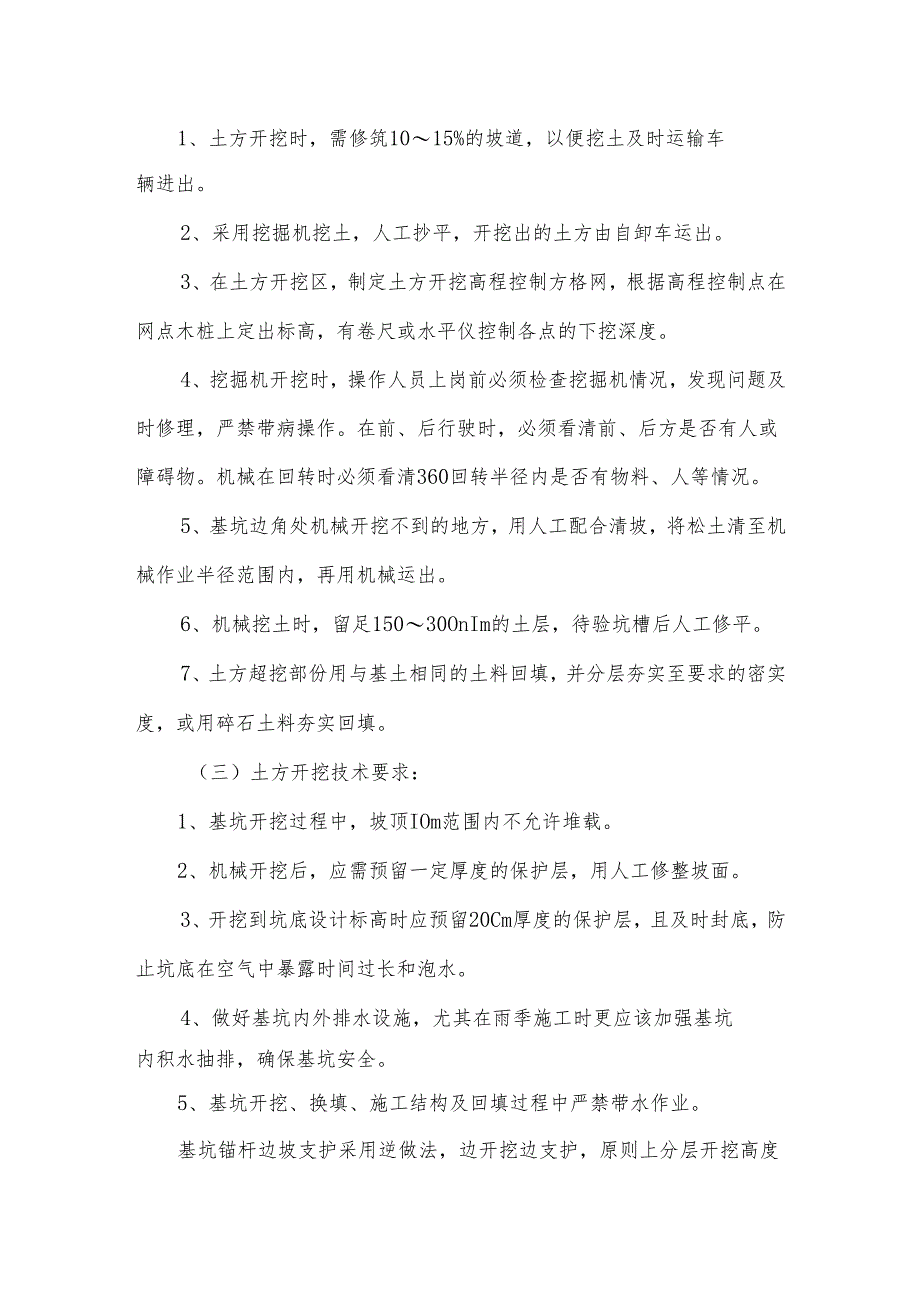

2、按设计控制坡度,松软地层开挖时从上至下,随挖随支护,加强防护,随时监测、检查山坡稳定情况。坡顶(面)上浮石、危石要清除,坡面凹凸不平处予以修整平顺。开挖弃方堆放在指定地点,坡顶上不堆积弃土、石方。(二)土方开挖主要方法:1、土方开挖时,需修筑1015%的坡道,以便挖土及时运输车辆进出。2、采用挖掘机挖土,人工抄平,开挖出的土方由自卸车运出。3、在土方开挖区,制定土方开挖高程控制方格网,根据高程控制点在网点木桩上定出标高,有卷尺或水平仪控制各点的下挖深度。4、挖掘机开挖时,操作人员上岗前必须检查挖掘机情况,发现问题及时修理,严禁带病操作。在前、后行驶时,必须看清前、后方是否有人或障碍物。机械在回
3、转时必须看清360回转半径内是否有物料、人等情况。5、基坑边角处机械开挖不到的地方,用人工配合清坡,将松土清至机械作业半径范围内,再用机械运出。6、机械挖土时,留足15030OnIm的土层,待验坑槽后人工修平。7、土方超挖部份用与基土相同的土料回填,并分层夯实至要求的密实度,或用碎石土料夯实回填。(三)土方开挖技术要求:1、基坑开挖过程中,坡顶IOm范围内不允许堆载。2、机械开挖后,应需预留一定厚度的保护层,用人工修整坡面。3、开挖到坑底设计标高时应预留20Cm厚度的保护层,且及时封底,防止坑底在空气中暴露时间过长和泡水。4、做好基坑内外排水设施,尤其在雨季施工时更应该加强基坑内积水抽排,确保基坑安全。5、基坑开挖、换填、施工结构及回填过程中严禁带水作业。基坑锚杆边坡支护采用逆做法,边开挖边支护,原则上分层开挖高度不超过3m,分段长度不宜超过20m。6、对于现状地表近期堆积大量弃土段先清除地表弃土再进行基坑开挖及支护。
