《基坑降水与土方开挖(回填)施工及桩头处理方法.docx》由会员分享,可在线阅读,更多相关《基坑降水与土方开挖(回填)施工及桩头处理方法.docx(15页珍藏版)》请在第壹文秘上搜索。
1、基坑降水与土方开挖(回填)施工及桩头处理方法1基坑降水、排水根据地勘资料和工程量清单,本工程建筑基础与地下结构施工时遭遇地下水将不可避免,各项工程的土方开挖及基础施工时必须首先采取降排水措施,才能保证施工得以正常进行。本工程基坑开挖施工降按轻型井点降水与明沟集水井排水相结合的方法制定。如果现场属淤泥性土质,则渗水系数较低,而所有单位工程可全部采取泥浆泵直排方案(含地下水及雨水),此时井点降水方案并不适用,故以下方案仅作备用考虑。1.1轻型井点降水措施根据招标文件提供该厂址地质资料及基础等相关设计图纸,所以本工程主厂房及辅助生产和附属工程建筑基础开挖深度、地下水位降水设计值、场地内土的渗水系数目
2、前均无法确定,因此以下内容属原则性方案,如果我公司能承建该工程,将在施工前期安排专业人员提前进场,收集有关施工降水所需的技术资料,开展前期的试验取证,制定更具体的施工方案。a.如果遇到地下水较丰富的情况,主厂房及及辅助生产和附属工程基础开挖降水采用管井与明沟排水相结合降低地下水位。其中井点降水主要考虑在主厂房区域内实施,其措施如下:1)施工工艺流程:记录正式抽水抽水试验理排水路电电珞合安排管及鲤路下泵试抽塞井压洗柞活洗空机并洗井止水封孔填砾冲孔换浆下井管冲孔换浆终孔钻进下护口管开孔定位钻机进场准备工作2)所采用的各种数据拟定为:井点管为DN40钢管,井点管间距为1.5m,距基坑边12m,井点管

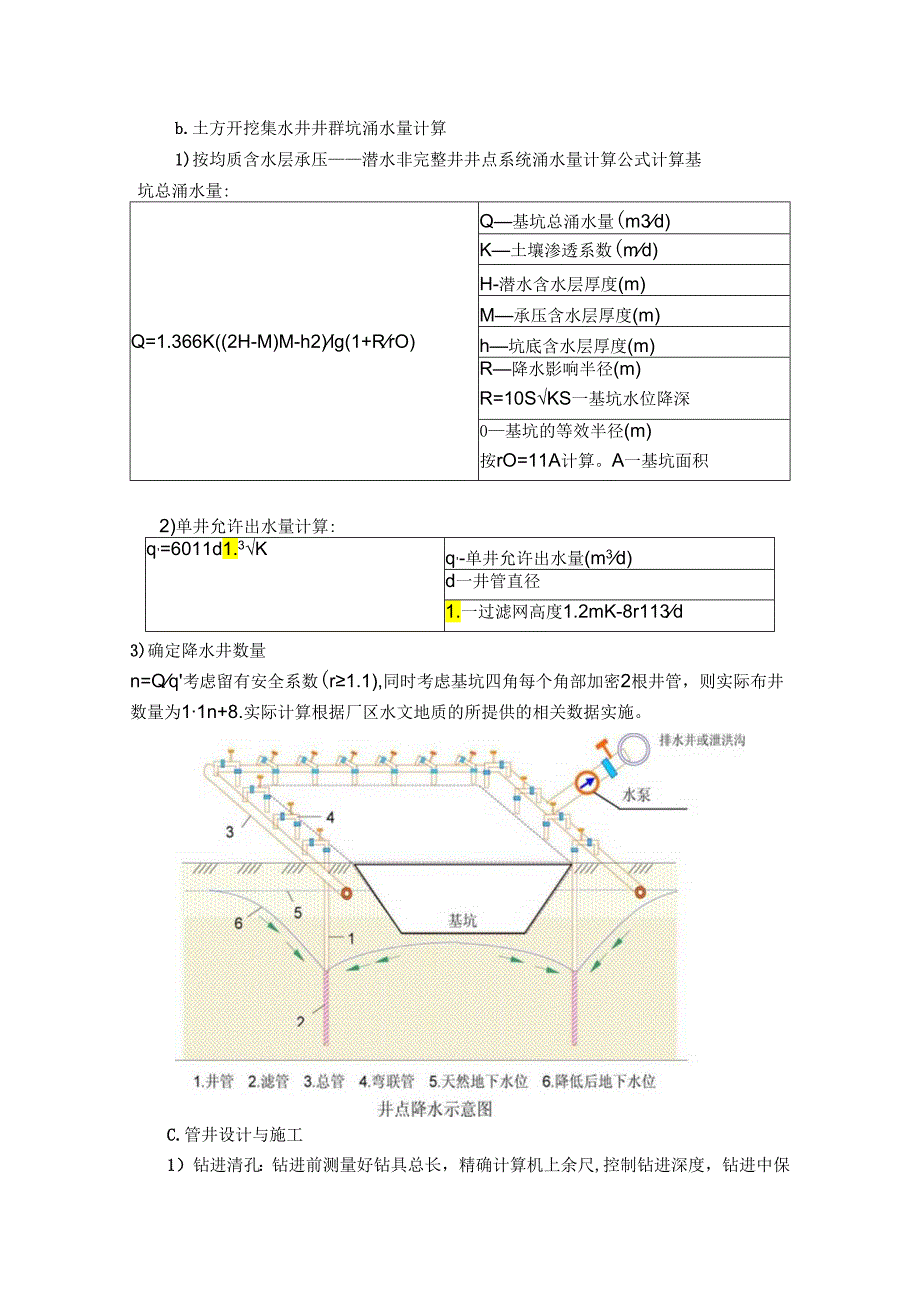

3、长度10.2m,滤管长度1.2m,滤管钻孔直径为15mm,成梅花状布置,开孔率10%15%,滤管外罩25目的尼龙纱网。3)井点管与集水总管(DN100钢管)用连接管(DN40胶管连接),胶管内衬螺旋弹簧,集水总管汇集到排水总管(DN300钢管)。最终排水通过离心水泵排入厂区排水系统或厂外泄洪沟。4)具体数据根据实际提供的水文地质及土层渗透系数确定。b.土方开挖集水井井群坑涌水量计算1)按均质含水层承压潜水非完整井井点系统涌水量计算公式计算基坑总涌水量:Q=1.366K(2H-M)M-h2)lg(1+RrO)Q基坑总涌水量(m3d)K土壤渗透系数(md)H-潜水含水层厚度(m)M承压含水层厚度(
4、m)h坑底含水层厚度(m)R降水影响半径(m)R=10SKS一基坑水位降深0基坑的等效半径(m)按rO=11A计算。A一基坑面积2)单井允许出水量计算:q,=6011d1.3Kq,-单井允许出水量(m3d)d一井管直径1.一过滤网高度1.2mK-8r113d3)确定降水井数量n=Qq考虑留有安全系数(r1.1),同时考虑基坑四角每个角部加密2根井管,则实际布井数量为11n+8.实际计算根据厂区水文地质的所提供的相关数据实施。C.管井设计与施工1)钻进清孔:钻进前测量好钻具总长,精确计算机上余尺,控制钻进深度,钻进中保持泥浆比重在1.151.25,钻进中对地层要分层描述,确定降水含水层的确切层位
5、和岩性。终孔深度达到后,即可清孔,调浆宜慢,清孔后泥浆比重1.10左右。2)下井管:按设计井深事先将井管排列、组合,下管时所有深井的底部按标高严格控制,并且保持井口标高一致。井管应平稳入孔、水泥管对口要严密完整无隙,保证井管垂直,以免脱落,为了保证井管不靠在井壁上和井管外有一定的填砾厚度,在滤水管上下各加两组扶正器,保证环状填砾间隙厚度大于150mm,过滤器应刷洗干净,缝隙清楚,桥式过滤器缝隙均匀。下管要准确到位。自然落下,稍转动落到位,不可强力压下,以免损坏过滤结构,下好井管后,把井管居中固定。3)填砾冲孔:下入钻杆至离沉淀管底50cm,开始进行换浆,逐步调稀泥浆到比重1.08左右时边填边测
6、,一边填一边开小泵量泥浆循环。填砾达到要求深度后停止。4)止水封孔:为了防止上部泥浆及降水直接渗入砾料内影响成井质量,等填砾结束20分钟后,上部填粘土。5)洗井:洗井要求采用活塞和空压机联合洗井方法,缺一不可。要求洗井台班至少2个台班,确保洗井质量,直至井内出清水,基本不含沙,出水量大,井底沉沙不大于20cmo6)接泵试抽:洗井结束后,待水位恢复后接泵试抽,由于井管的渗水性能比较好,同时经过洗井后井管内的淤泥排除,此时抽水效果比较好。在打井施工过程中,要将排水管道及电源线路一定要先连接好,确保抽水及降水顺利进行。7)管井设备预降水时间一般不少于7天,并出水清澈,方可挖土。过滤器参数表过滤器规格
7、过滤器外经D(cm)孔径d(mm)每周行数n3”601510行间距离a,(mm)三角形边长a(mm)垫筋尺寸(直径mm)垫筋根数27.927.566缠铅丝规格包网规格(目)孔隙率s(%)砾料规格(三)14252328+J1.井管2.砾料3.过海湍d.基坑降水、排水1)基坑降排水技术要求整个基坑开挖范围内土层大部分为砂土,属于透水层,地下水位高。因此本工程基坑内外均设置降水井进行降水。 基坑开挖前,应采取有效降水,降水深度均大于开挖深度Im以上,使得边坡开挖范围内的砂土表层无渗水、流水。 基坑开挖中,应及时在基坑内挖简易排水沟和集水坑,将土体中残余自由水集中排放,并通过设置在坑内的降水井抽排。
8、基坑开挖到底,结构施工中,基坑中的降水井持续抽水,满足永久结构施工工作面的干燥。2)基坑降水施工 基坑降水前及基坑开挖前在基坑边坡顶部距边坡四周Im处,设置一道挡水沿坎,面宽不小于400mm,高度高出自然地坪300400mm,用于阻止地面雨水流入基坑;基坑开挖完成后,在基坑内四周设置排水沟,排水沟30080Omm深;在四角或每4050m设一个直径或边长约100Omm,深800100Omm的集水井。基坑内水直接排至排水沟内,再排至集水井,集水井内安放潜水泵将水抽至坡顶沉淀池,再排至厂内排水系统。 降水井及排水沟施工完成后,检验降水井及排水沟可靠性,可先进行试抽和试排,如遇问题,尽快解决。 基坑开
9、挖后,将持续进行基坑降水与排水施工,每2-3眼井埋设一排水PVC总管直通集水井,总管埋设深度为0.5m左右,每井旁0.2m左右伸出地面一支管,水泵出水直接排入排水PVC支管中,由支管流入总管汇总后排入集水井。基坑开挖施工过程中,降水井均使用2.2KW水泵进行降水,开挖完成后,基坑内采用2.2KW水泵控制水位(水位将至开挖基坑以下可暂停,有水再继续抽水),外侧仍采用2.2KW水泵进行降水。3)降水监测沉降观测施工过程中对临建基础进行沉降观测,每周一次,发现问题及时解决。地下水位观测施工期间进行水位变化观测,以便检查水位下降程度及抽水设备的工作情况,出现问题及时处理。 水位观测采用SKS-01型半
10、自动水位仪,流量观测采用流量计,水质监测委托检测中心每Wd一次取样测试含砂量,保证含砂量不大于0.5%。 降水开始前对所有井统测一次自然水位; 抽水开始后,在水位未达到设计降水深度以前,每天观测三次水位、水量; 当水位已达到设计降水深度,且趋于稳定时,可每天观测一次; 抽水安排专人进行,认真填写水位、水量观测记录。降水期间对抽水设备和运行情况进行维护检查,每天检查不少于3次,观测记录水泵的工作压力、电动机、水泵温度,电流、电压、出水等情况,发现问题及时处理,使抽水设备始终处在正常运行状态。4)封井降水结束后,根据“以砂还砂、以土还土”的原则,在井管内填入相应的砂和粘土并焊封井口封井。1.2 明
11、沟排水措施对于基础开挖深度不大,且地下设施相对较少的建筑,如行政办公楼、电除尘建筑、A排外构筑物基础等,在满足基础要求的前提下,将以采用明沟排水方式为主。a.当基坑开挖至设计要求标高时,应在在基坑坡底四周设50OmmX50OnIm排水明沟排水,以确保基坑不被浸泡。b.根据地下水量大小,在基坑适宜位置(优选转角处)设1500mm1500mm180Omm集水井(集水井的数量需根据每座开挖基坑的实际确定),井底铺300廊厚碎(砾)石层,集水井挖好后在井的四周做渗透墙(采用编织袋盛装碎石直径1030mm),防止淤泥及流沙流至集水井内堵塞降水设施,保证降水效果。同时要做降水沉笼,将降水沉笼放在集水井内,
12、防止渗透墙坍塌。c.井内设3泥浆排水泵,用专人管理,把集水井内的水抽到地面上的排水沟内。基坑中部的排水可用盲沟法把水引到基坑周边的排水沟或集水井内进行排除。d.对于个别较深的基础,在基坑四角同步挖比基坑深度深的积渗水井,开挖过程中保持井底低出基坑12米,保证施工阶段基坑内无积水。e.为防止在基础施工期间雨水浸泡基坑,在基坑的上口做300mm高的挡水塘,防止雨水和地表水流入基坑,减少坑内降水工作量。1.3 降水与排水工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具一般项目1排水沟坡度12%。目测:坑内不积水,沟内排水畅通2井管(点)垂直度1%插管时目测3管(点)间距(与设计相比)
13、150mm钢尺检查4井管(点)插入深度(与设计相比)200mm水准仪检查5滤砂砾料填灌(与计算值相比)5mm检查回填料用量6井点真空度轻型井点60kPa真空度表检查喷射井点93kPa真空度表检查7电渗井点阴阳极距离轻型井点80100mm钢尺检查喷射井点120150mm钢尺检查2土方开挖(回填)及基坑支护a.开挖、回填施工流程图:b.土方开挖降水一段时间,地下水位明显下降后,进行基坑开挖施工。施工时采用反铲配自卸汽车进行开挖。1) 测量定位后,依据设计图纸计算出土方开挖的基底标高。经过检查验收,即可进行正式施工。根据现场地质情况,土方开挖时,应采用1:0.51:0.75放坡,挖土工作面为100O
14、nmb分二次开挖到设计标高。开挖机械采用反铲挖掘机施工,自卸汽车配合,为防止机械拢动原土层,挖到基础垫层设计标高以上30OnIln时停止机械开挖,采用人工挖土清基。2) 基坑开挖前,用白灰撒出基坑的上口线,用装载机对行车道路进行平整。为防止雨水或地面水流入基坑浸泡地基,影响施工进度及工程质量,可在基坑四周上口用砂袋做防洪围堰。3) 为便于运土车行驶,在端部设置运土坡道,坡道净宽8m,坡度为1:8o坡道采用碎石拌沙砾铺设。4) 弃土和预留回填料处置开挖料运往主业指定的区域堆放,对不宜作填料的弃土和能用作回填的土料分开堆放,用于回填土料堆放平整并作好排水。运输车辆在硬化的环形主干道上运行时,派专人
15、对沿线道路进行检查和打扫,防止渣土污染道路。行驶前对带泥较多的车辆进行冲洗。在弃土场配置推土机对弃土进行平整,并做好排水设施,防止由于排水不当引起水土流失。C.土方开挖质量保证措施1) 开工前要做好各级技术准备和技术底工作。施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同土建代表办理验桩、验线手续。施工要配备专职测量人员进行质量控制。2) 要及时复撒灰线,将基坑开挖下口线测放到基坑底。及时控制开挖土标高、做到挖土工作面内,标高白灰点不少于2个。3) 开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边下口线。要坚持先修坡后挖土的操作方法。4) 提前准备好编织袋、草袋、木桩等物,若边坡局部塌方,则可将坡脚塌方清除。
