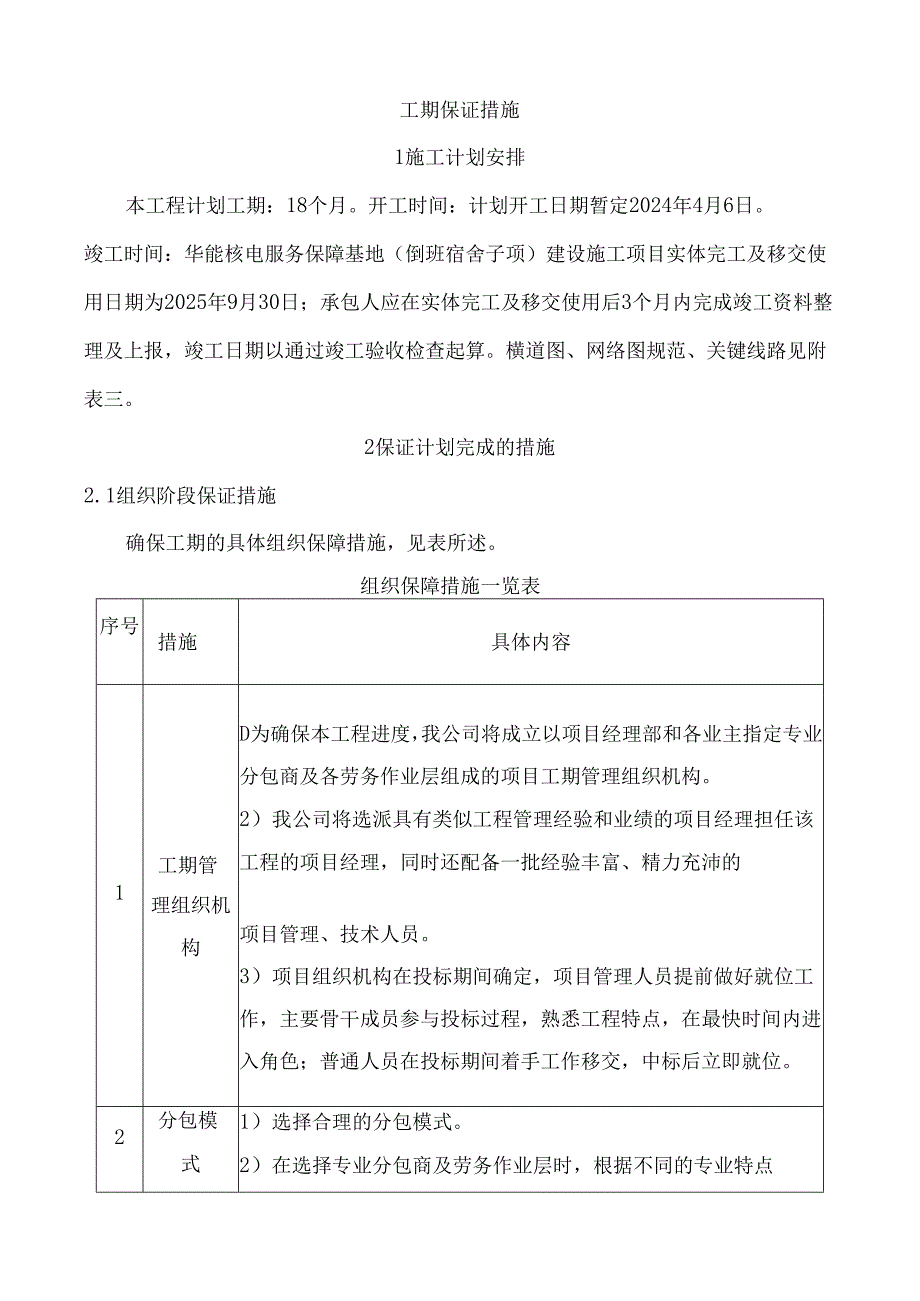

1、工期保证措施1施工计划安排本工程计划工期:18个月。开工时间:计划开工日期暂定2024年4月6日。竣工时间:华能核电服务保障基地(倒班宿舍子项)建设施工项目实体完工及移交使用日期为2025年9月30日;承包人应在实体完工及移交使用后3个月内完成竣工资料整理及上报,竣工日期以通过竣工验收检查起算。横道图、网络图规范、关键线路见附表三。2保证计划完成的措施2.1组织阶段保证措施确保工期的具体组织保障措施,见表所述。组织保障措施一览表序号措施具体内容工期管D为确保本工程进度,我公司将成立以项目经理部和各业主指定专业分包商及各劳务作业层组成的项目工期管理组织机构。2)我公司将选派具有类似工程管理经验和

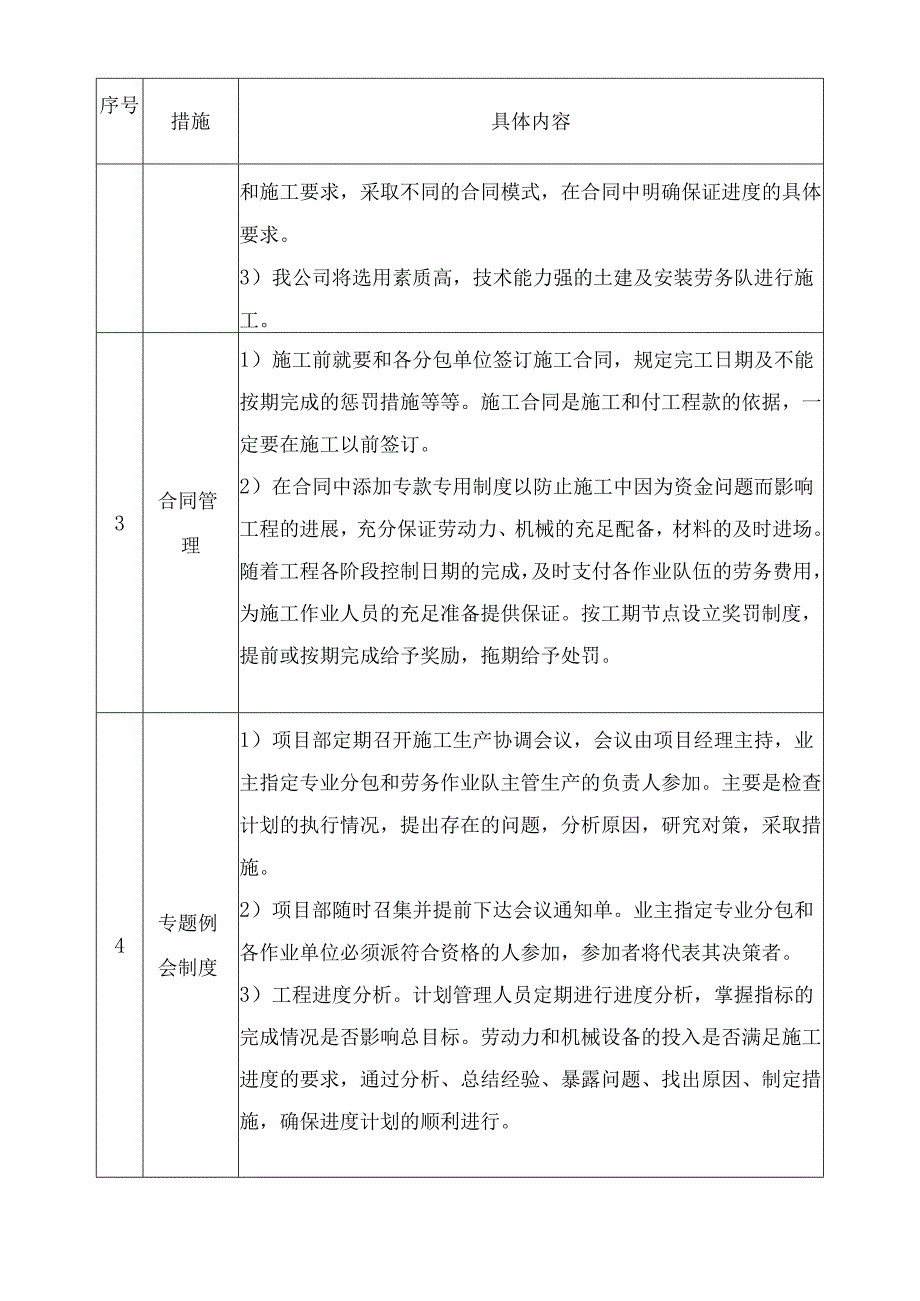

2、业绩的项目经理担任该工程的项目经理,同时还配备一批经验丰富、精力充沛的1理组织机构项目管理、技术人员。3)项目组织机构在投标期间确定,项目管理人员提前做好就位工作,主要骨干成员参与投标过程,熟悉工程特点,在最快时间内进入角色;普通人员在投标期间着手工作移交,中标后立即就位。2分包模1)选择合理的分包模式。式2)在选择专业分包商及劳务作业层时,根据不同的专业特点序号措施具体内容和施工要求,采取不同的合同模式,在合同中明确保证进度的具体要求。3)我公司将选用素质高,技术能力强的土建及安装劳务队进行施工。3合同管理1)施工前就要和各分包单位签订施工合同,规定完工日期及不能按期完成的惩罚措施等等。施工

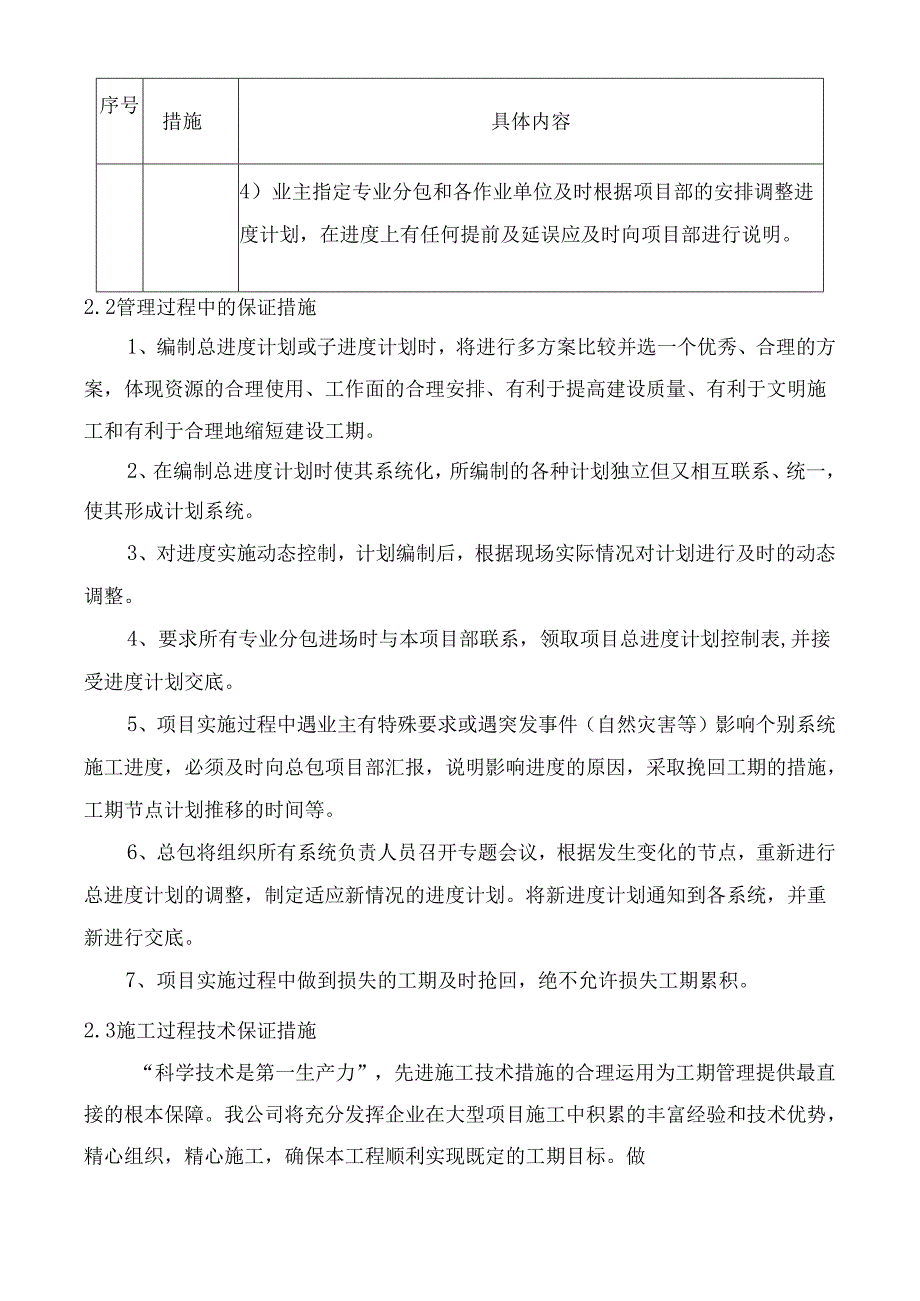

3、合同是施工和付工程款的依据,一定要在施工以前签订。2)在合同中添加专款专用制度以防止施工中因为资金问题而影响工程的进展,充分保证劳动力、机械的充足配备,材料的及时进场。随着工程各阶段控制日期的完成,及时支付各作业队伍的劳务费用,为施工作业人员的充足准备提供保证。按工期节点设立奖罚制度,提前或按期完成给予奖励,拖期给予处罚。4专题例会制度1)项目部定期召开施工生产协调会议,会议由项目经理主持,业主指定专业分包和劳务作业队主管生产的负责人参加。主要是检查计划的执行情况,提出存在的问题,分析原因,研究对策,采取措施。2)项目部随时召集并提前下达会议通知单。业主指定专业分包和各作业单位必须派符合资格的

4、人参加,参加者将代表其决策者。3)工程进度分析。计划管理人员定期进行进度分析,掌握指标的完成情况是否影响总目标。劳动力和机械设备的投入是否满足施工进度的要求,通过分析、总结经验、暴露问题、找出原因、制定措施,确保进度计划的顺利进行。序号措施具体内容4)业主指定专业分包和各作业单位及时根据项目部的安排调整进度计划,在进度上有任何提前及延误应及时向项目部进行说明。2.2管理过程中的保证措施1、编制总进度计划或子进度计划时,将进行多方案比较并选一个优秀、合理的方案,体现资源的合理使用、工作面的合理安排、有利于提高建设质量、有利于文明施工和有利于合理地缩短建设工期。2、在编制总进度计划时使其系统化,所

5、编制的各种计划独立但又相互联系、统一,使其形成计划系统。3、对进度实施动态控制,计划编制后,根据现场实际情况对计划进行及时的动态调整。4、要求所有专业分包进场时与本项目部联系,领取项目总进度计划控制表,并接受进度计划交底。5、项目实施过程中遇业主有特殊要求或遇突发事件(自然灾害等)影响个别系统施工进度,必须及时向总包项目部汇报,说明影响进度的原因,采取挽回工期的措施,工期节点计划推移的时间等。6、总包将组织所有系统负责人员召开专题会议,根据发生变化的节点,重新进行总进度计划的调整,制定适应新情况的进度计划。将新进度计划通知到各系统,并重新进行交底。7、项目实施过程中做到损失的工期及时抢回,绝不

6、允许损失工期累积。2.3施工过程技术保证措施“科学技术是第一生产力”,先进施工技术措施的合理运用为工期管理提供最直接的根本保障。我公司将充分发挥企业在大型项目施工中积累的丰富经验和技术优势,精心组织,精心施工,确保本工程顺利实现既定的工期目标。做好详尽的技术准备工作,确保技术先行。本工程中拟运用的施工技术措施如表所示。技术措施运用一览表序号名称特点及运用目的1全站仪测量定位技术空间定位速度快,精度高,可缩短测量技术间歇。2钢筋滚轧直螺纹连接技术操作简单、质量稳定、能耗小、速度快且不受气候限制。3泵送混凝土布料机技术税质量稳定,施工速度快。4季节性施工措施保证雨季、夏季施工的计划安排,科学施工。

7、5信息化施工技术利用微机查询、优化方案,传递施工信息速度快。2.3确保工期的经济措施本工程的经济保障措施见表所述。资金管理保障措施一览表序资金类别管理保障措施1预算管理执行严格的预算管理:施工准备期间,编制项目全过程现金流量表,预测项目的现金流,对资金做到平衡使用,以丰补缺,避免资金的无计划管理。2支出管理1)执行专款专用制度:建立专门的工程资金帐户,随着工程各阶段控制日期的完成,及时支付各专业队伍的劳务费用,防止施工中因为资金问题而影响工程的进展,充分保证劳动力、机械、材料的及时进场;2)执行严格的预算管理:同上;序号资金类别管理保障措施3)资金压力分解:在选择分包商、材料供应商时,提出部分

8、支付的条件,向同意部分支付又相对资金雄厚的合格分包商、供应商进行倾斜。2. 4确保工期的资源保障措施资源的投入包括劳动力、施工机械及设备器具、周转材料、资金等。保障资源投入是确保工期的关键所在。一、劳动力投入的保障措施依据计划,本工程平均劳动力为150人,高峰期劳动力的需求预计达到200人,如此大的劳动力需求必然需要强有力的保障措施作保证。保障措施见表所述。劳动力投入的保障措施一览表序号类别措施内容1数量保障D按照“足够且略有盈余”的原则,以应对施工中的诸多不确定因素;2)不因节假日及季节性影响导致人员流失,确保现场作业人员的长期固定性;3)根据总体、分阶段进度计划、劳动力供应计划等,编制各工

9、种劳动力平衡计划,分解细化各阶段的劳动力投入量;4)充分发挥经济杠杆作用,定期开展工期竞赛,进行工期考核,奖优罚劣,激发劳动效率。2素质保障D严格执行企业认证体系运行文件要求,在企业的合格分包商名录中择优选择劳务分包队伍;2)劳务分包合同中明确约定:进场人员必须持有各类岗位序号类别措施内容资格证书,其中高、中级工所占比例不少于25%;3)劳务分包进场后,及时组织工期、技术、质量标准交底,进行安全教育培训等;4)施工中,定期组织工人素质考核、再教育。3劳动力组织安排D为保证工程进度计划目标及管理生产目标,公司将充分配备项目管理人员,做到岗位设置齐全以形成严格完整的管理层次。2)开工前提前组织好劳

10、动力,挑选技术过硬、操作熟练的施工队伍,按照施工进度计划的安排,分批进场。分析施工过程中的用人高峰和详细的劳动力需求计划,拟订日程表,劳动力的进场应相应比计划提前,预留进场培训,技术交底时间;3)做好后勤保障工作,安排好工人生活休息环境和伙食质量,尤其安排好夜班工人的休息环境,休息好才能工作好,保证工人有充沛的体力更好的完成施工任务。4)装修阶段由于专业分包较多,作为总承包,我们将要求各专业承包在开工前列出详细人员计划表,只有各工种施工人员都到位的情况下,才可以大面积开工。5)在确保现场劳动力前提下,还要计划储备一定数量劳动力,做为资源保障措施。4人员劳动力合理调配1)做好劳动力的动态调配工作

11、,抓关键工序,在关键工序延期时,可以抽调精干的人力,集中突击施工,确保关键线路按期完成。2)每道工序施工完成后,及时组织工人退场,给下道工序工序号类别措施内容人操作提供作业面,做到所有工作面均有人施工。3)根据进度计划、工程量和流水段划分合理安排劳动力和投入生产设备,保证按照进度计划的要求完成任务。4)加强班组建设,做到分工和人员搭配合理,提高工效,既要做到不停工待料,又要调整好人员的安排,不出现窝工现象。5)合理调配劳动力,如钢筋工在绑扎钢筋的间歇,投入钢筋的制作成形工作以及钢筋的场内二次倒运;混凝土工在绑扎钢筋和支设模板时,作为壮工配合使用。5制定详细劳动力计划D我公司将对劳务作业层实行专

12、业化组织,穿透性动态管理,以保证本工程各项管理目标的实现。各专业主要工种人员的配备详见劳动力动态表。2)对于整个项目施工,保证劳动力需求配置计划按时实现。对于业主指定专业施工,将根据实际需要严格控制其人力资源的投入量以及投入时间、完成时间以保证整体施工进度。6抢工应急措施1)从施工队伍选择上尽量避免和没有充足劳动力的劳务公司合作,确保在农忙期间劳动人员不减员。2)当出现习惯性劳动力供应不及时时,我公司可抽调其它地区的资源,对本工程进行补充。二、施工机械、器具投入的保障措施为确保机械设备投入到位,我公司拟采取如表所示的保障措施。机械设备投入的保障措施一览表序号措施具体内容1数量保1)调集:发挥企

13、业在经营布局方面的雄厚综合实力优势,迅速序号措施具体内容障在僭州市内或周边调集能满足施工需要的各类机械设备及器具;2)新购或租赁:必要时实施就地采购或租赁。配备足够的机械设备和必需的备用设备。2机械计划精心编制详细准确的机械计划,明确机械名称、型号、数量、能力及进场时间等,并严格落实计划。3机械进场塔吊确定后立即进行塔吊基础施工和安装,确保塔吊在底板施工时即可投入使用。4性能维护D设备进场验收:对所有投入使用的施工机械设备或器具,在进场时严格按照企业有关管理程序,结合工程实际情况进行性能验收,对不符合要求的设备及时采取维修或清退更换处理;2)施工中维护:根据“专业、专人、专机”的“三专”原则,

14、安排专业维护人员对机械实施全天候跟班维护作业,确保其始终处在最佳性能状态;3)检定:对测量器具等精密仪器,按国家或企业相关规定,定期送检。三、材料、设备供应的保障措施本工程的材料分为周转材料和非周转材料两类,其供应保障措施见表所述。材料、设备供应的保障措施一览表序号材料类别供应保障措施1周转材料1)根据项目生产进度对各项材料需求,选择几家交通便利的周转材料租赁公司作为储备,在周转材料出现问题时及时进行租赁调配,保证不耽误施工生产需求。2)根据周转材料投入总计划和工程进度计划,结合工程实际情况,编制切实可行的周转材料供应计划,按计划组织分批进场,序号材料类别供应保障措施确保周转材料供应及时、适量

15、。2非周转材料1)项目自购材料(1)在全国各地建立大宗材料信息网络,不断充实更新材料供应商档案;(2)随施工进度不断完善材料需用计划;(3)在保证质量的前提下,按照“就近采购”的原则选择供应商,尽量缩短运输时间,确保短期内完成大宗材料的采购进场;(4)严把材料采购过程、进场验收的质量关,避免因材料质量问题影响工期。2)业主提供材料、设备及分包商采购材料(1)协助业主、分包商超前编制准确的甲供材料、设备计划,明确细化进场时间、质量标准等,必要时提供供货厂家和价格供业主参考。(2)及时细致做好业主提供或分包商采购材料、设备的质量验收工作,填写开箱记录,办理交接手续。(3)做好甲供材料、设备的保管工作,对于露天堆放的材料、设备采取遮盖、搭棚等保护措施。2.5夜间、节假日保证措施一、夜间施工安排为保障夜
