《建筑电气施工技术规范.docx》由会员分享,可在线阅读,更多相关《建筑电气施工技术规范.docx(46页珍藏版)》请在第壹文秘上搜索。
1、丈筑电气麴工载木机昭编制:审核:审批:20xx年XX月目录1.1 电气工程1.1.1配管3配管目的与划分31.1.1.2配管的材料要求3焊接钢管的规格30.1倍。4明配管时弯曲半径不应小于管外径4管壁厚度在2mm以5套管长度为2.2D5套管焊接处要严密5钢管套完丝后要注5钢管套丝应清晰,相5管壁厚度在2mm以下5外露丝扣要一致,管5钢管应垂US,一孔9钢管与线盒的接地焊9开关安装高度1.3m,距10和装饰面合理结合,放10灯具和消防探头的距11高度一致,盒口要与墙12强电盒与弱电盒要距离12高度差不大于3mm12垂直度不大于1.2/1000,19柜子标识齐全清楚。19配电柜、箱接地做法:配19
2、同灯开孔大小适中,无漏边21灯具安装要放于吊顶的几21灯具和消防探头、喷洒头的21成排灯具顺直美观。21和装饰面合理结合,放于21配电盘柜上的指示灯23配电盘柜上的指示灯23配电盘柜盘面应有铭牌230.5Mo251.1.6 电缆线路敷设251.1.7 防雷接地及接地装置安装281.1.8 金属线槽、桥架安装352现行的施工规范、标准、图集442.3 通风、空调、设备、仪表工程见表4-3。45通风、空调设备仪表工程表4-3452.4 消防工程见表4446消防工程表4-4462.5 现行质量检验评定标准见表4-546现行质量检验评定标准462.6 常用参考图集见表46461. 1.1.1配管目的与

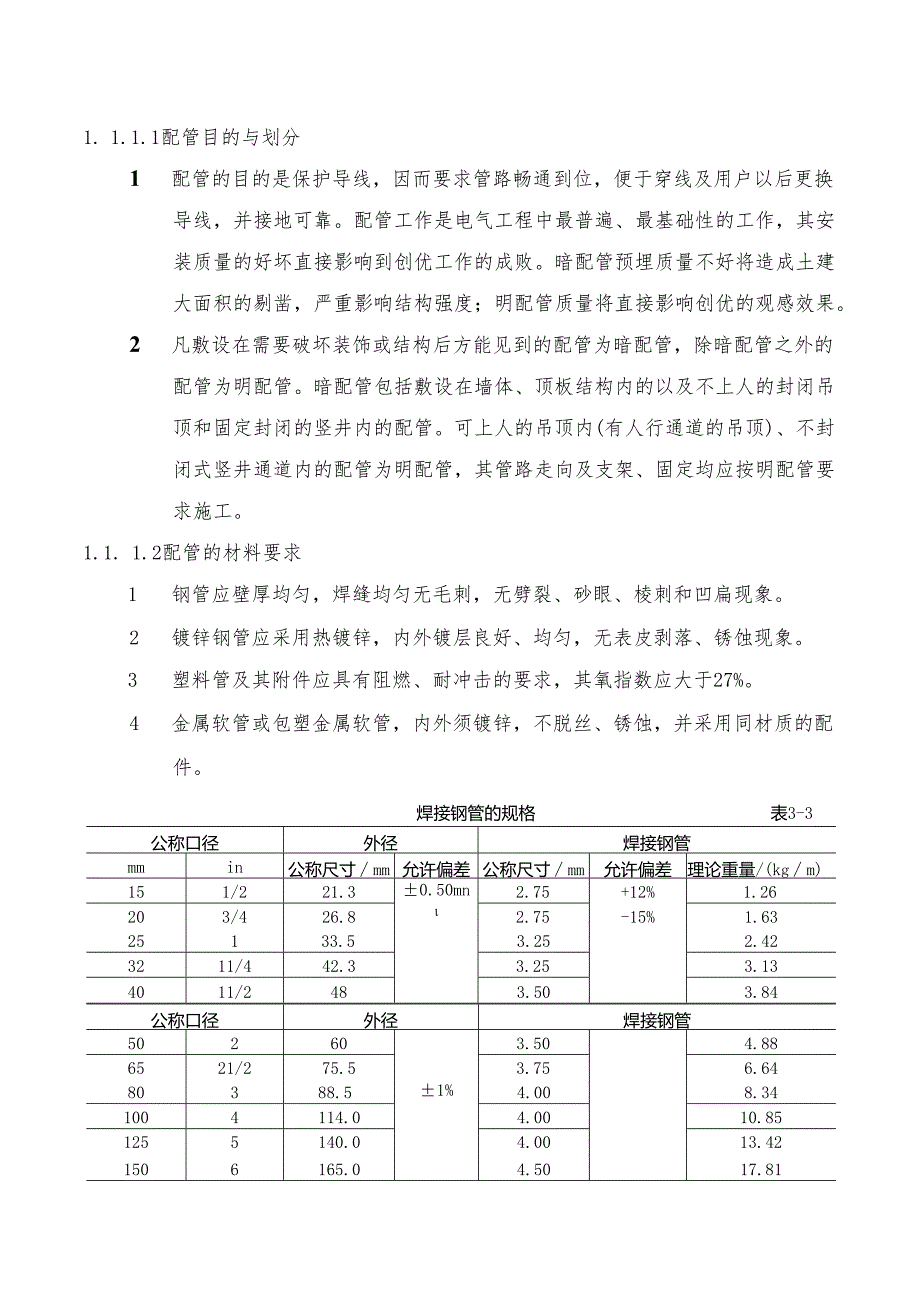

3、划分1 配管的目的是保护导线,因而要求管路畅通到位,便于穿线及用户以后更换导线,并接地可靠。配管工作是电气工程中最普遍、最基础性的工作,其安装质量的好坏直接影响到创优工作的成败。暗配管预埋质量不好将造成土建大面积的剔凿,严重影响结构强度;明配管质量将直接影响创优的观感效果。2 凡敷设在需要破坏装饰或结构后方能见到的配管为暗配管,除暗配管之外的配管为明配管。暗配管包括敷设在墙体、顶板结构内的以及不上人的封闭吊顶和固定封闭的竖井内的配管。可上人的吊顶内(有人行通道的吊顶)、不封闭式竖井通道内的配管为明配管,其管路走向及支架、固定均应按明配管要求施工。1.1. 1.2配管的材料要求1 钢管应壁厚均匀
4、,焊缝均匀无毛刺,无劈裂、砂眼、棱刺和凹扁现象。2 镀锌钢管应采用热镀锌,内外镀层良好、均匀,无表皮剥落、锈蚀现象。3 塑料管及其附件应具有阻燃、耐冲击的要求,其氧指数应大于27%。4 金属软管或包塑金属软管,内外须镀锌,不脱丝、锈蚀,并采用同材质的配件。焊接钢管的规格表3-3公称口径外径焊接钢管mmin公称尺寸mm允许偏差公称尺寸mm允许偏差理论重量/(kgm)151/221.30.50mn2.75+12%-15%1.26203/426.82.751.6325133.53.252.423211/442.33.253.134011/2483.503.84公称口径外径焊接钢管502603.504

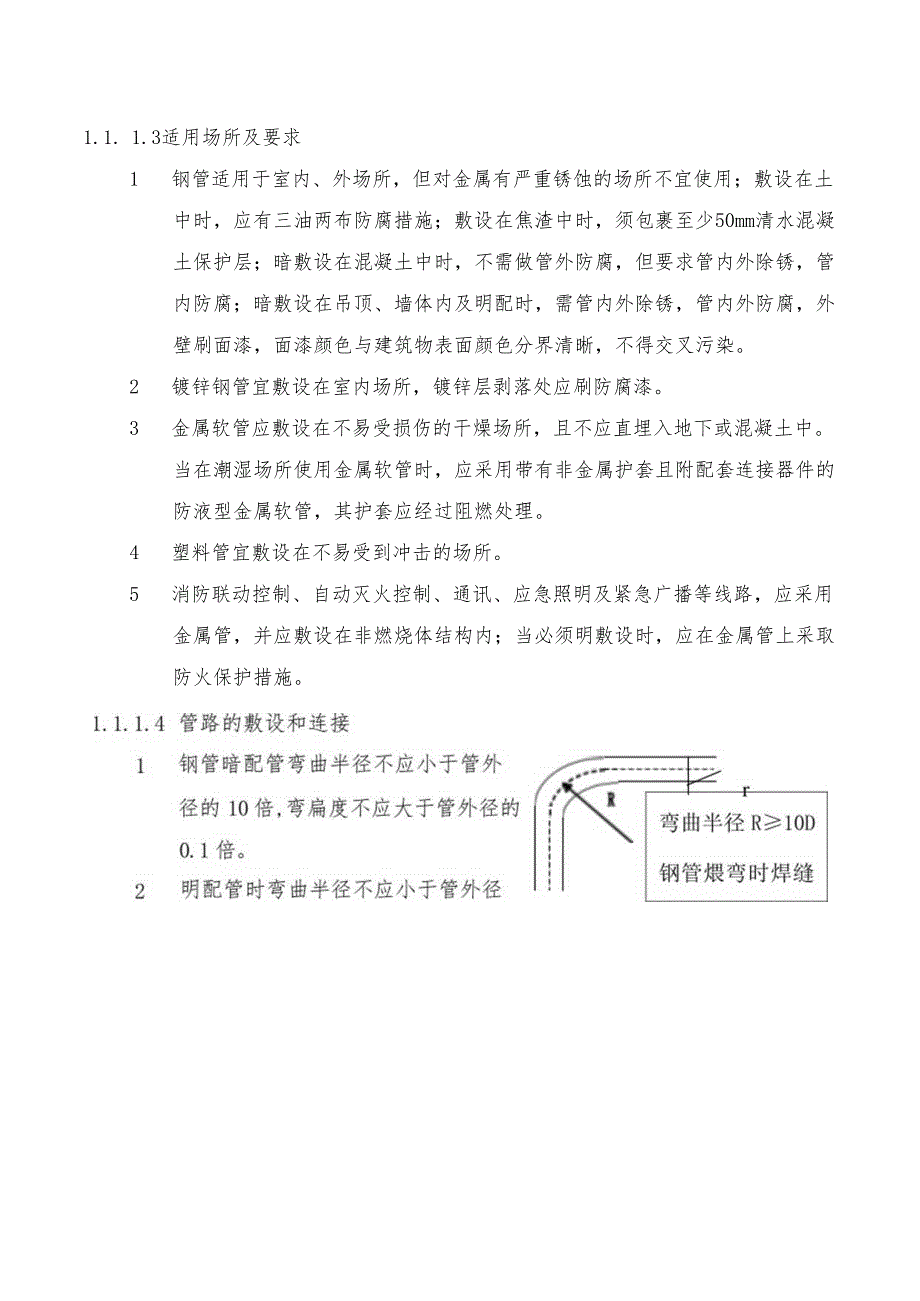

5、.886521/275.53.756.6480388.51%4.008.341004114.04.0010.851255140.04.0013.421506165.04.5017.811.1. 1.3适用场所及要求1 钢管适用于室内、外场所,但对金属有严重锈蚀的场所不宜使用;敷设在土中时,应有三油两布防腐措施;敷设在焦渣中时,须包裹至少50mm清水混凝土保护层;暗敷设在混凝土中时,不需做管外防腐,但要求管内外除锈,管内防腐;暗敷设在吊顶、墙体内及明配时,需管内外除锈,管内外防腐,外壁刷面漆,面漆颜色与建筑物表面颜色分界清晰,不得交叉污染。2 镀锌钢管宜敷设在室内场所,镀锌层剥落处应刷防腐漆。3
6、 金属软管应敷设在不易受损伤的干燥场所,且不应直埋入地下或混凝土中。当在潮湿场所使用金属软管时,应采用带有非金属护套且附配套连接器件的防液型金属软管,其护套应经过阻燃处理。4 塑料管宜敷设在不易受到冲击的场所。5 消防联动控制、自动灭火控制、通讯、应急照明及紧急广播等线路,应采用金属管,并应敷设在非燃烧体结构内;当必须明敷设时,应在金属管上采取防火保护措施。的6倍,当两接线盒间只有一个弯曲时,弯曲半径不应小于管外径的4倍。3 管子的弯扁度不得大于0.1倍管外径。没有明显褶皱、凹陷。4 套管连接时要保证套管长度为管外径的2.2倍、套管管径应与管径相匹配,对口处要位于套管中间,接。金属导管的套管连
7、接:管壁厚度在2mm以上的非镀锌管可以套管连接。套管长度为2.2D以上的专用套管。套管焊接处要严密整齐,不得漏焊有缝隙。焊口应牢固严密,钢管套完丝后要注意保护,要采取防止丝扣缺损及生锈的措施。钢管套丝应清晰,相邻两扣丝的同一部位不能缺损。5 套丝连接要用通丝管箍,套丝不乱扣,管口要对严,连接后外露螺纹23扣。明配管必须采用套丝连接.不得采用套管焊接。塑料管应采用插入法连接,连接处结合面应涂专用胶粘剂,套管长度宜为管外径的1. 53倍,插入深度直宜为管外径的1.l1.8倍。金属导管的管箍连接:管壁厚度在2mm以下和镀锌管必须管箍连接。外露丝扣要一致,管箍要用管钳拧紧。6 管敷设在多尘或潮湿场所时
8、,管口及连接处均应密封。敷设在室外的配管应有防雨功能。管路连接处,丝头应缠防水胶布或缠麻、抹铅油。7 金属软管中间不得有接头,与设备器具相连时,采用专用接头,连接处应密封可靠,并带非金属护口。8 薄壁钢管建议采用套管扣压式连接:1)连接应采用专用工具进行,不应敲打形成压点;2)管路为水平敷设时,扣压点宜在管路上下方分别扣压;管路为垂直敷设时,扣压点宜在管路左右侧分别扣压;3)当管径为中25及以下时,每端扣点不应少于2处;当管径为中32及以下时,每端扣点不应少于3处,且扣点宜对称,间距均匀;4)扣压点浓度不应小于1.Omnb扣压形成的凹凸点不应有毛刺,且扣压牢固、表面光滑,扣压后接口的健隙应采用
9、封堵措施。1. 1.1.5管路的布置1 暗配管当配管长度超过以下长度时要加接线盒,无弯时30m,有一个弯时20m,有两个弯时15m,有三个弯时8m,不允许有四个弯。2 暗配管要固定牢固,混凝土中每隔Im用铅丝与钢筋绑扎,接线盒旁150mm以内必须用铅丝与钢筋绑扎。塑料管应加大固定密度,减少浇捣混凝土时的冲击。禁止在管子与管子、管子与钢筋间用电焊固定。3 埋入墙或地面的管子应尽量减少重叠高度,不能超过3层。管子应至少有15mm保护层。管与管间应至少有25mm间隙以免混凝土浇筑时混凝土不能渗入,造成空裂。4 吊顶内敷设的管线应有单独的支架,不得在管道、龙骨等上面固定,但直径在20mm及以下的钢管,
10、直径在25mm以下的电线管可利用吊顶的吊杆或主龙骨敷设。5 明配管时管路布置要按照横平竖直、注重观感的原则,空间布置要合理。管路要弹线定位,在任意2m段配管平直度和垂直度偏差不大于3mm。,全长偏差不应超过管子内径的1/2o6 明配管的固定支架、吊杆要根据其受力情况、外观形状、高度调节方式来确定,确定后要统一预制、刷防锈漆且面漆颜色要一致,安装时排列朝向一致,间距一致,无变形扭曲现象。7 配管不得出现半明半暗现象,不得用明管代替不通的暗配管路。8 成排明管敷设应保证管间距一致,卡具一致,连接点、接线盒设置排列有规律。9 明配管固定间距为:管卡与中间、转弯中间、器具或接线盒边缘的距离为15050
11、0mm,中间管卡的最大距离见表3-4o明管管路固定间距(El)表3-4敷设方式导管种类导管直径(mm)152025323240506565以上管卡间最大距离(In)支架或沿墙明敷壁厚2mm刚性钢导管1.52.02.52.53.5壁厚W2mm刚性钢导管1.01.52.0刚性绝缘导管1.01.51.52.02.010在上人吊顶、竖井内禁止做拦腰管和绊脚管;不上人吊顶内的配管虽属暗配管但按明配管做法去要求。11管路与各种水暖管线的间距列于表3-5O电气线路与管道的最小距离(mm)表3-5管道名称与管道位置关系配线方式最小允许间距蒸汽管道平行管道上穿管配线1000管道下穿管配线500交叉穿管配线300
12、采暖管道平行管道上穿管配线300管道下穿管配线200交叉穿管配线100通风、给水管平行穿管配线100交叉穿管配线50注:1蒸汽管道在外包隔热层后,上下平行距离可减至200三;2蒸汽管道、热水管道应设隔热层。12室内煤气管道与电线、电器设备间距要求如下:1)煤气管道与电缆引入管的进线箱水平距离不小于200mm(管外壁到箱外壁);2)与明装或暗装电线管的水平间距均不小于100mm;3)与明装或暗装在墙内的闸箱、表盘、接线盒的水平间距离不小于100mn1。13明配硬塑料管在穿过楼板时易受机械损伤的地方,应采用钢管保护,其保护高度距楼板表面的距离不应小于500mmoM柔性导管与电气设备的连接长度不大于
13、0.8m,在照明工程中不大于1.2mo金属软管不得直埋于地下或混凝土中,金属软管不得作灯与灯之间的导管。1. 1.1.6管入箱盒处理1 开孔应整齐并与管径一致,要求一管一孔,不得开长孔。2 对配电盘、箱的开孔还得注意与二次板的间距,开在靠配电箱后部。3 铁制箱盒严禁用电气焊开孔,管口露出箱盒应小于5mm,有锁母者与锁紧螺母平,露出23扣。4 进入灯头盒、开关盒的线管数量不宜超过4根,否则应选用大型盒;两根以上配管并排进入箱盒,间距要均匀,排列整齐一致;管进入箱盒时,盒内外侧应装有锁紧螺母固定;进入落地式配电箱柜的管线,排列应整齐,管口宜高出基础地面5080mm。钢管应垂直进盒,一孔一管钢管与线
