资源描述

《抹灰方案交底.docx》由会员分享,可在线阅读,更多相关《抹灰方案交底.docx(13页珍藏版)》请在第壹文秘上搜索。

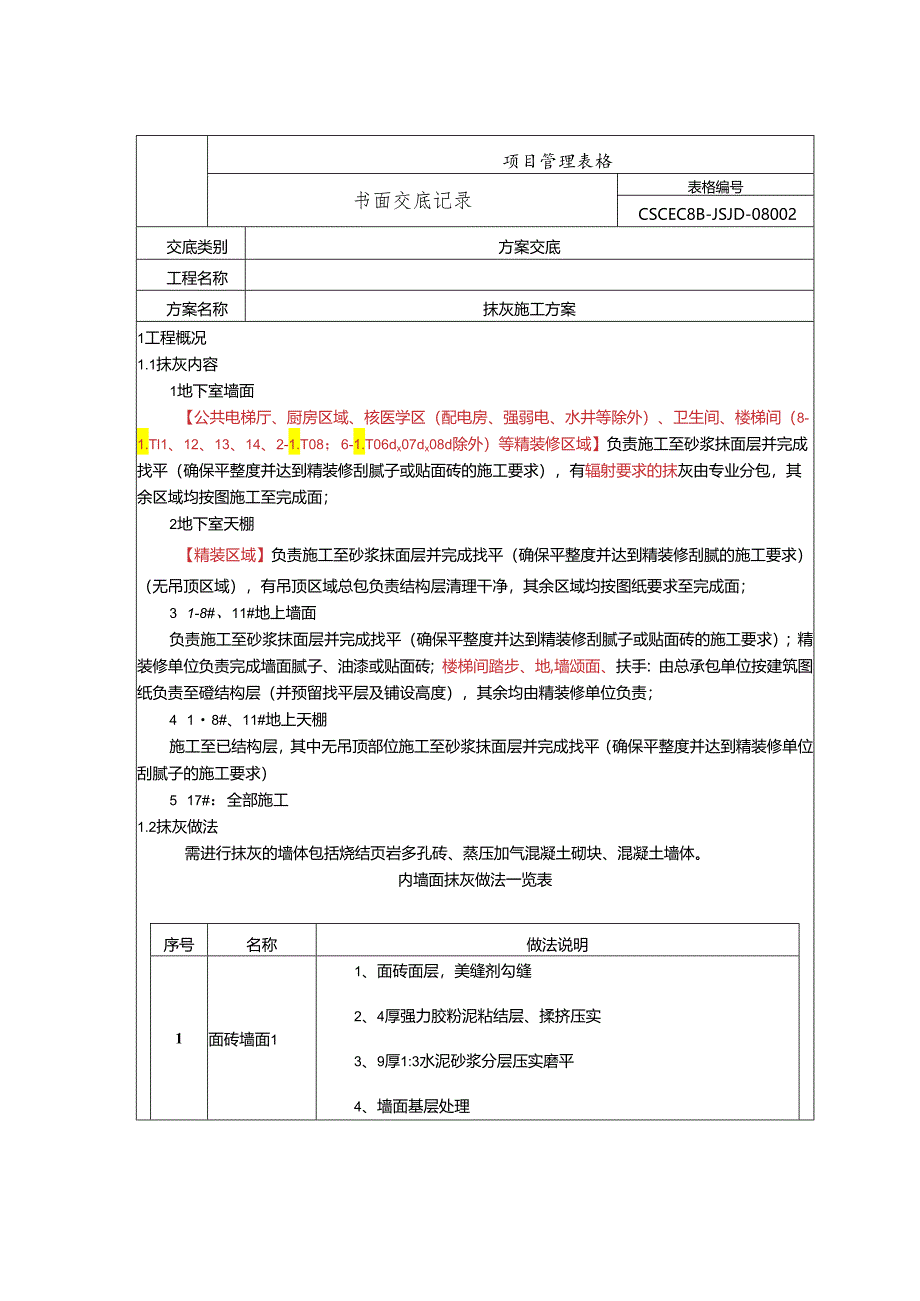

1、项目管理表格书面交底记录表格编号CSCEC8B-JSJD-08002交底类别方案交底工程名称方案名称抹灰施工方案1工程概况1.1抹灰内容1地下室墙面【公共电梯厅、厨房区域、核医学区(配电房、强弱电、水井等除外)、卫生间、楼梯间(8-1.Tl1、12、13、14、2-1.T08;6-1.T06dx07dx08d除外)等精装修区域】负责施工至砂浆抹面层并完成找平(确保平整度并达到精装修刮腻子或贴面砖的施工要求),有辐射要求的抹灰由专业分包,其余区域均按图施工至完成面;2地下室天棚【精装区域】负责施工至砂浆抹面层并完成找平(确保平整度并达到精装修刮腻的施工要求)(无吊顶区域),有吊顶区域总包负责结构

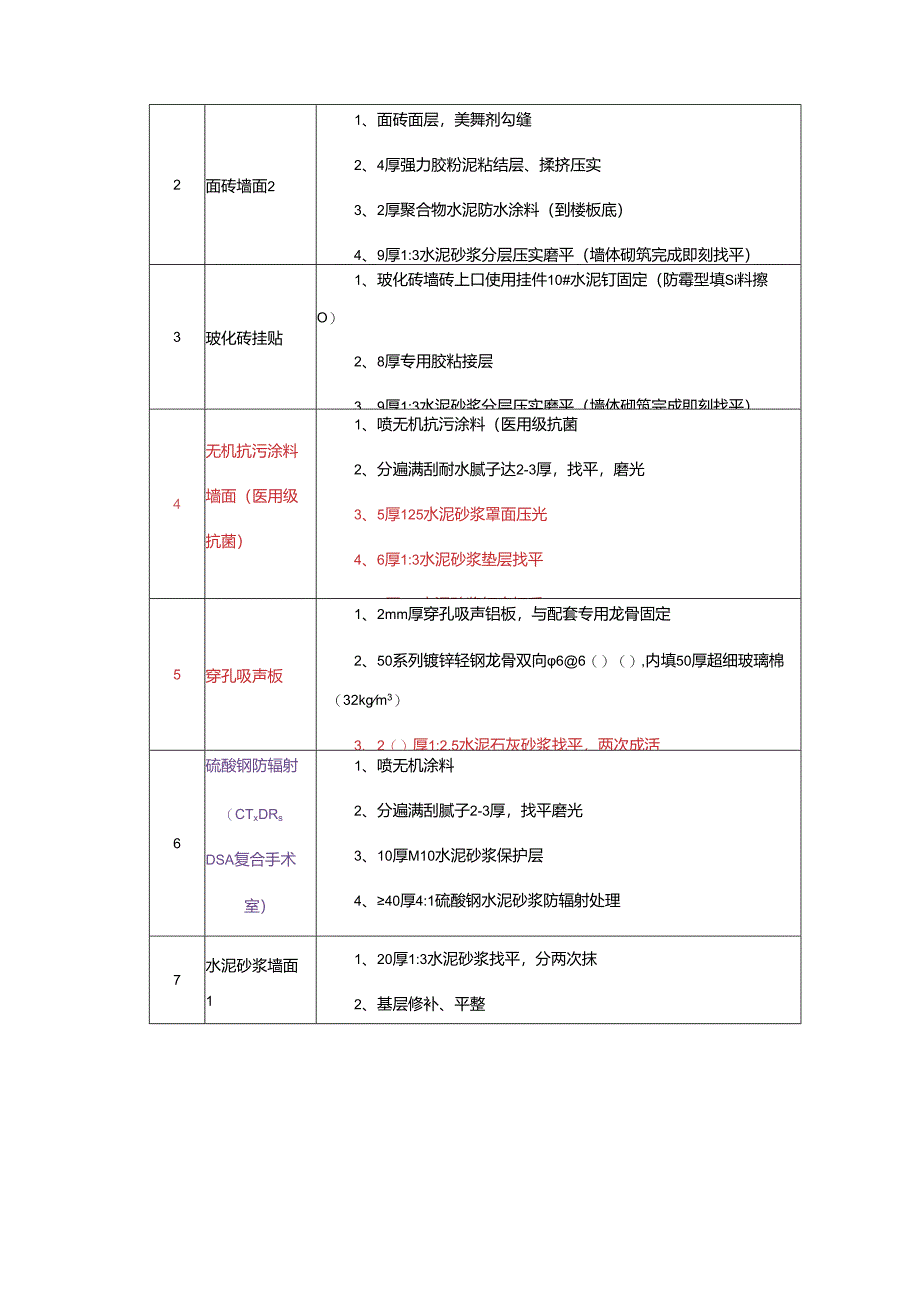

2、层清理干净,其余区域均按图纸要求至完成面;3 1-8#、11#地上墙面负责施工至砂浆抹面层并完成找平(确保平整度并达到精装修刮腻子或贴面砖的施工要求);精装修单位负责完成墙面腻子、油漆或贴面砖;楼梯间踏步、地,墙颂面、扶手:由总承包单位按建筑图纸负责至磴结构层(并预留找平层及铺设高度),其余均由精装修单位负责;4 18#、11#地上天棚施工至已结构层,其中无吊顶部位施工至砂浆抹面层并完成找平(确保平整度并达到精装修单位刮腻子的施工要求)5 17#:全部施工1.2抹灰做法需进行抹灰的墙体包括烧结页岩多孔砖、蒸压加气混凝土砌块、混凝土墙体。内墙面抹灰做法一览表序号名称做法说明1面砖墙面11、面砖面

3、层,美缝剂勾缝2、4厚强力胶粉泥粘结层、揉挤压实3、9厚1:3水泥砂浆分层压实磨平4、墙面基层处理2面砖墙面21、面砖面层,美舞剂勾缝2、4厚强力胶粉泥粘结层、揉挤压实3、2厚聚合物水泥防水涂料(到楼板底)4、9厚1:3水泥砂浆分层压实磨平(墙体砌筑完成即刻找平)3玻化砖挂贴1、玻化砖墙砖上口使用挂件10#水泥钉固定(防霉型填Si料擦O)2、8厚专用胶粘接层3、9厚1:3水泥砂浆分层压实磨平(墙体砌筑完成即刻找平)4无机抗污涂料墙面(医用级抗菌)1、喷无机抗污涂料(医用级抗菌2、分遍满刮耐水腻子达2-3厚,找平,磨光3、5厚125水泥砂浆罩面压光4、6厚1:3水泥砂浆垫层找平5、7厚1:3水泥

4、砂浆打底扫毛5穿孔吸声板1、2mm厚穿孔吸声铝板,与配套专用龙骨固定2、50系列镀锌轻钢龙骨双向66()(),内填50厚超细玻璃棉(32kgm3)3、2()厚1:2.5水泥石灰砂浆找平,两次成活6硫酸钢防辐射(CTxDRsDSA复合手术室)1、喷无机涂料2、分遍满刮腻子2-3厚,找平磨光3、10厚M10水泥砂浆保护层4、40厚4:1硫酸钢水泥砂浆防辐射处理5、20厚1:2.5水泥砂浆抹平压光7水泥砂浆墙面11、20厚1:3水泥砂浆找平,分两次抹2、基层修补、平整8水泥砂浆墙面21、5厚1:2水泥砂浆罩面压实赶光2、1.5厚JS(11型)聚合物水泥级防水涂料3、20厚1:3水泥砂浆找平,分两次抹

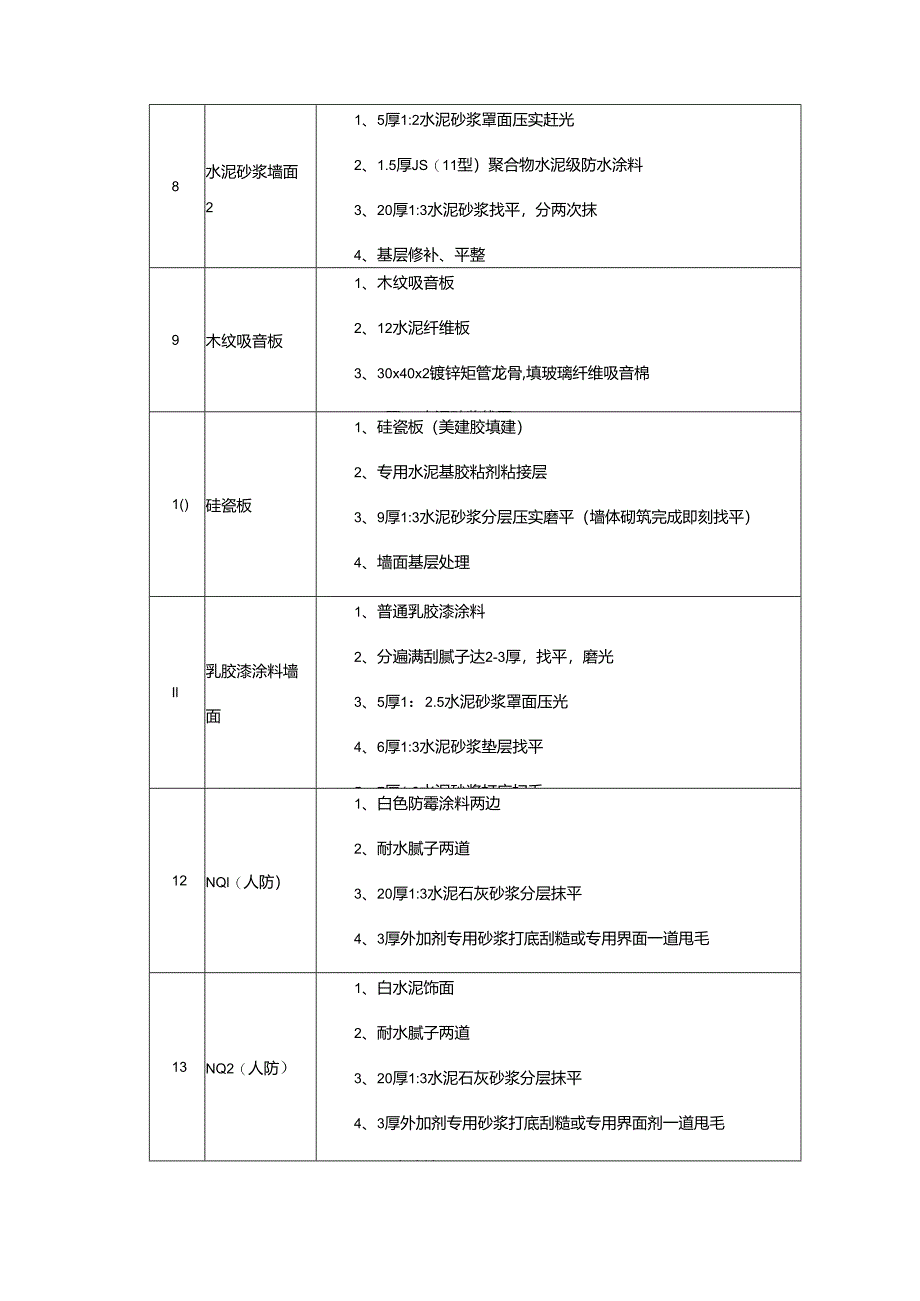

5、4、基层修补、平整9木纹吸音板1、木纹吸音板2、12水泥纤维板3、30x40x2镀锌矩管龙骨,填玻璃纤维吸音棉4、8厚1:3水泥砂浆找平1()硅瓷板1、硅瓷板(美建胶填建)2、专用水泥基胶粘剂粘接层3、9厚1:3水泥砂浆分层压实磨平(墙体砌筑完成即刻找平)4、墙面基层处理5、原土建墙面Il乳胶漆涂料墙面1、普通乳胶漆涂料2、分遍满刮腻子达2-3厚,找平,磨光3、5厚1:2.5水泥砂浆罩面压光4、6厚1:3水泥砂浆垫层找平5、7厚1:3水泥砂浆打底扫毛12NQl(人防)1、白色防霉涂料两边2、耐水腻子两道3、20厚1:3水泥石灰砂浆分层抹平4、3厚外加剂专用砂浆打底刮糙或专用界面一道甩毛5、原土

6、建墙面13NQ2(人防)1、白水泥饰面2、耐水腻子两道3、20厚1:3水泥石灰砂浆分层抹平4、3厚外加剂专用砂浆打底刮糙或专用界面剂一道甩毛5、原土建墙面14NQ3(人防)1、8厚1:2水泥砂浆罩面压实赶光2、12厚1:3水泥砂浆打底扫毛3、钢筋混凝土墙刷素水泥浆一道(砌块墙刷界面剂一道)15NQ4(人防)1、饰面详二次装修2、3mm厚无机耐水防霉腻子批平3、20厚1:3水泥石灰砂浆分层抹平4、砌体墙20厚DP15砂浆,12+8分层抹平压光5、墙体孔洞修补踢脚做法一览表序号名称做法说明1地砖踢脚1、8厚地砖踢脚板,水泥浆擦缝2、5厚M20预拌抹灰砂浆粘结层3、8厚M15预拌抹灰砂浆打底找平层2

7、金属踢脚1、成品钛镁铝合金踢脚,阴阳角为配套铝合金弧角,固定在卡件2、卡件安装3、7厚1:3水泥砂浆打底找平3PVC踢脚1、PVC踢脚,胶粘剂粘贴2、6厚105:2.5水泥石膏砂浆找平3、12厚1:3水泥砂浆找平层,两次成活4、墙面基层处理外墙面抹灰做法一览表序号名称做法说明1干挂铝板(石材)外墙外保温一11#楼1、铝单板(或石材)2、防水透气膜3、锚栓锚固岩棉板4、金属钢龙骨5、钢制预埋件2干挂铝板(石材)外墙外保温一17#楼1、铝单板(或石板)2、金属钢龙骨3、钢制预埋件4、20厚1:3水泥砂浆找平(掺5%防水剂)3涂*沙卜墙1、喷甲基硅醇钠憎水剂2、刷(喷)真石漆涂料面层两遍3、6厚干粉

8、类聚合物水泥防水砂浆,中间压入一层耐水碱玻璃纤维网布4、锚栓锚固岩棉板5、岩棉板两表面及侧面涂刷界面剂,配套胶粘剂粘贴4WQl(人防)1、外墙涂料2、15厚DP15找平3、混凝土墙板顶棚做法一览表序号名称做法说明顶棚11、现浇钢筋混凝土楼板2、素水泥浆一道,当局部底板不平时,用聚合物水泥砂浆找补1无机涂料顶棚3、满刮3厚柔性耐水腻子分遍找平4、无机涂料,一底两面2顶棚3装盲板吊顶1、现浇钢筋混凝土楼板2、e8全牙钢筋吊杆,双向中距12003、轻钢承载龙骨间距C38X12XIOmm,间距1200,用吊件与吊杆联结后找平4、轻钢主龙骨T24X38X0.27X0.27mm,间距等于板材宽度,用挂件与

9、承载龙骨固定5、轻钢次龙骨T24X38X0.27x0.27mm,间距等于板材宽度,与主龙骨插接6、9.5mm双层装饰石膏板7、满刮2nmn厚面层耐水腻子分遍找平8、喷无机涂料面层、一底两面3顶棚4水泥砂浆顶棚11、混凝土楼板2、IO厚水泥砂浆找平4顶棚5水泥砂浆顶棚21、混凝土楼板2、10厚水泥砂浆找平3、1.5厚JS聚合物水泥级防水涂料4、5厚1:2水泥砂浆罩面压实赶光2施工安排2.1抹灰材料供应材料名称规格型号需用数量进场时间砂浆DPM15.025020.02m32024.3砂浆DPM20.017639.22m32024.3镀锌金属网1厚网眼IoXIo157163.919m22024.3网

10、格布耐水碱玻璃纤维网布21669.13m12024.32.2抹灰进度计划部位部位开始时间结束时间地下室内墙/2024.3.152024.7.12地上区域墙体1#楼2024.5.122024.8.92#楼2024.5.222024.8.143#楼2024.5.122024.8.94#楼2024.5.272024.8.245#楼2024.3.152024.4.136#楼2024.5.272024.8.247#楼2024.2.92024.4.238#楼2024.3.292024.7.63施工准备(1)抹灰前在墙面弹好5()Omm水平线,楼层面弹好墙体的2(X)mm控制线,以备做灰饼的时候使用。检查砌

11、块墙是否整修完毕,完成检查门窗框、隔断墙、水暖、电气、管线、消火栓箱的位置是否正确,与墙体联结是否牢固,门窗框应贴保护膜,门窗框塞缝、防水已处理完好并且办理工序交接单各单位签字确认。(2)大面积抹水泥砂浆施工前应先做样板,经验收合格,作为作业队施工中材料、工艺、质量的样板,并进行技术交底后方可组织施工。室外大面积抹灰前需要对建筑物整体进行表面垂直度和水平度检测。(3)施工时使用的架子应提前准备好,并经过验收合格后方可投入使用,室外架子横竖杆要离开墙面及墙角200250mm,且外架应铺设三步脚手板,严禁采用单排架子以减少抹灰接搓保证抹灰面的平整,严禁在墙面上预留临时孔洞。室内抹灰应提前搭好脚手架

12、。(4)抹灰前应先检查基体表面的平整,以决定其抹灰厚度。砖墙砌块若有缺棱掉角时需分层修补,先用水湿润基体表面,刷10%108胶水泥浆一道,紧跟着抹1:3水泥砂浆,每边厚度控制在7-9mm;柱、梁等凸出墙面的磅需剔平,凹处提前刷净,用1:2.5的水泥砂浆分层?陛。混凝土墙、加气混凝土墙基层表面的灰尘、污垢和油溃等应清除干净,并提前一天浇水湿润。(5)内外墙螺栓孔按照技术要求封堵完毕(悬挑工字钢和连墙件等处抹灰需等后期拆除后方可进行,后期使用高一等级细石混凝土填实洞口再进行抹灰)并进行隐蔽验收合格。无防水要求螺杆洞封堵要求用发泡剂+砂浆。4施工工艺4.1 对应预拌砂浆DP15:1:3水泥砂浆;DP

13、20:1:2水泥砂浆、1:2.5水泥砂浆4.2 施工工艺内墙:前置相关工程检验合格一基层处理、浇水湿润T挂加强网T界面处理T喷浆T吊直、套方、贴灰饼、冲筋T做护角一抹窗边一抹底灰、中灰一抹踢脚线及墙裙一修补预留孔洞、电线槽、盒等T抹面灰一养护外墙:墙面基层清理浇水湿润一堵门窗口健及洞口、挂网一喷浆一吊垂直、套方、找规矩,弹线抹灰饼、冲筋一抹底层灰T抹面层灰T安放保温板、压入网格布一固定塑料分格条T养护4.3 无防水要求混凝土墙体螺杆洞处理无防水要求剪力墙对拉螺杆采用PVe套管,在将PVe两头割除后,使用干硬性水泥砂浆封堵至4()60mm深,从内侧往螺栓孔中注入聚氨酯发泡剂。4.4 墙面挂网(1

14、)填充墙:采用加气块或烧结页岩砖的填充墙在抹灰前,需在不同材料交界处(如构造柱)铺钉1厚IOx10网眼金属网,并绷紧牢固(饰面材料层薄者,粘贴针织布料),金属网与两边墙体搭接宽度不小于250mm。(2)A1.C条板:交接处挂15Omm玻纤薄抹灰。(3)楼梯间、顶层的框架填充墙和人流量较大的通道两侧应满铺耐碱网布或l(g)10x1()镀锌钢丝网。同时44(X)400钢丝网,M5混合砂浆面层加强。4.5 梁侧抹灰(1)如无吊顶区域需天棚抹灰,梁下有墙。梁有一侧或两侧与墙平,则齐平侧抹灰至梁顶。(2)如有吊顶区域,抹灰高度至吊顶面往上IOCm。(3)建筑防火分区隔墙上梁侧砂浆粉刷至钢筋表面厚度不小于45mm。4.6 井道抹灰排风排烟井壁、电梯井壁抹10厚DP15预拌砂浆(1:3水泥砂浆),管井内壁随砌随抹厚度IOmmDP15砂浆。4.7 拍浆为确保墙体抹灰施工质量,本工程抹灰前甩浆严禁采用喷浆方式,必须使用专用拍浆网。本工程甩浆采用采购的成品拍浆网,材

展开阅读全文
