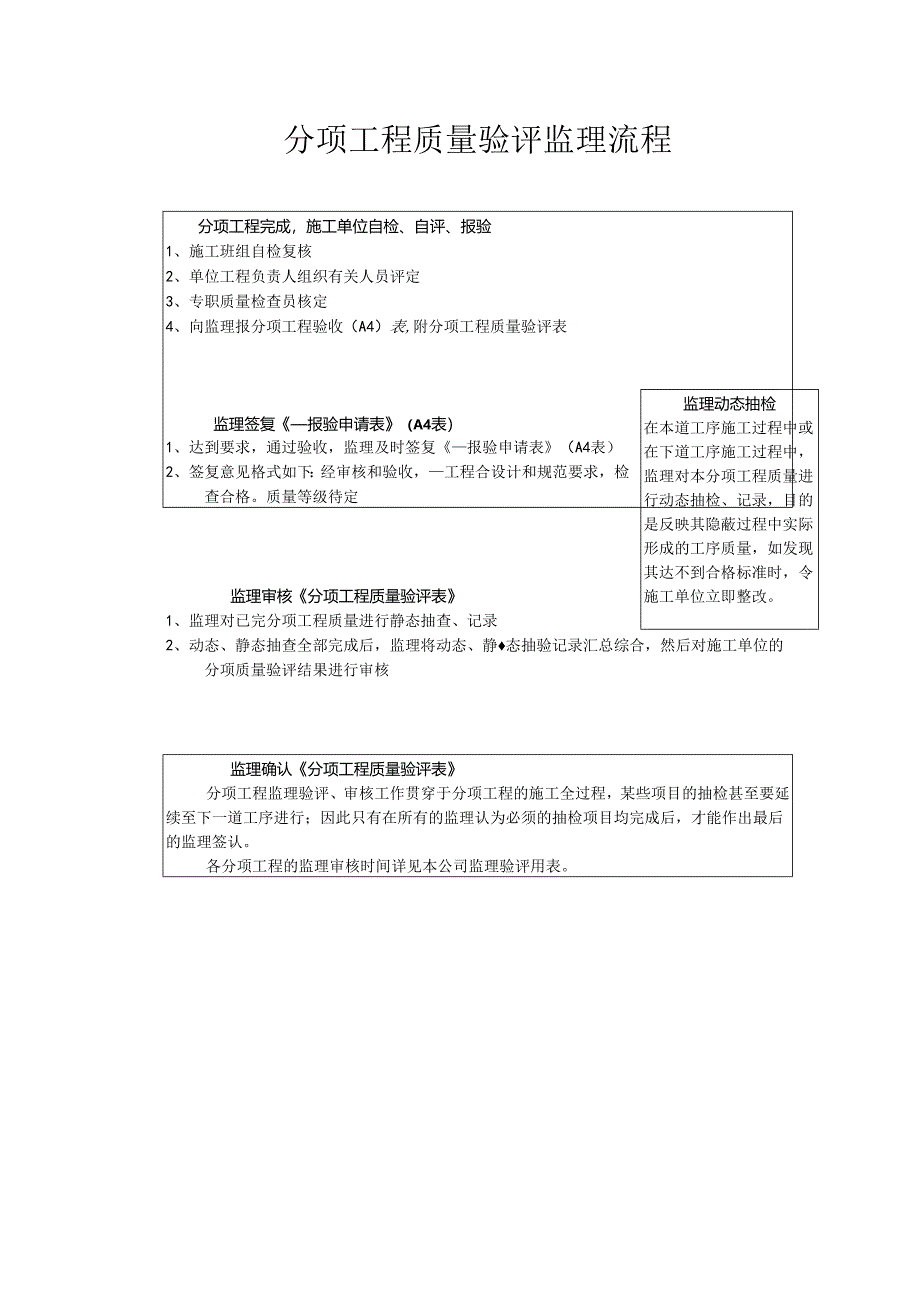

1、分项工程质量验评监理流程分项工程完成,施工单位自检、自评、报验1、施工班组自检复核2、单位工程负责人组织有关人员评定3、专职质量检查员核定监理动态抽检在本道工序施工过程中或在下道工序施工过程中,监理对本分项工程质量进行动态抽检、记录,目的是反映其隐蔽过程中实际形成的工序质量,如发现其达不到合格标准时,令施工单位立即整改。4、向监理报分项工程验收(A4)表,附分项工程质量验评表监理签复报验申请表(A4表)1、达到要求,通过验收,监理及时签复报验申请表(A4表)2、签复意见格式如下:经审核和验收,工程合设计和规范要求,检查合格。质量等级待定监理审核分项工程质量验评表1、监理对已完分项工程质量进行静

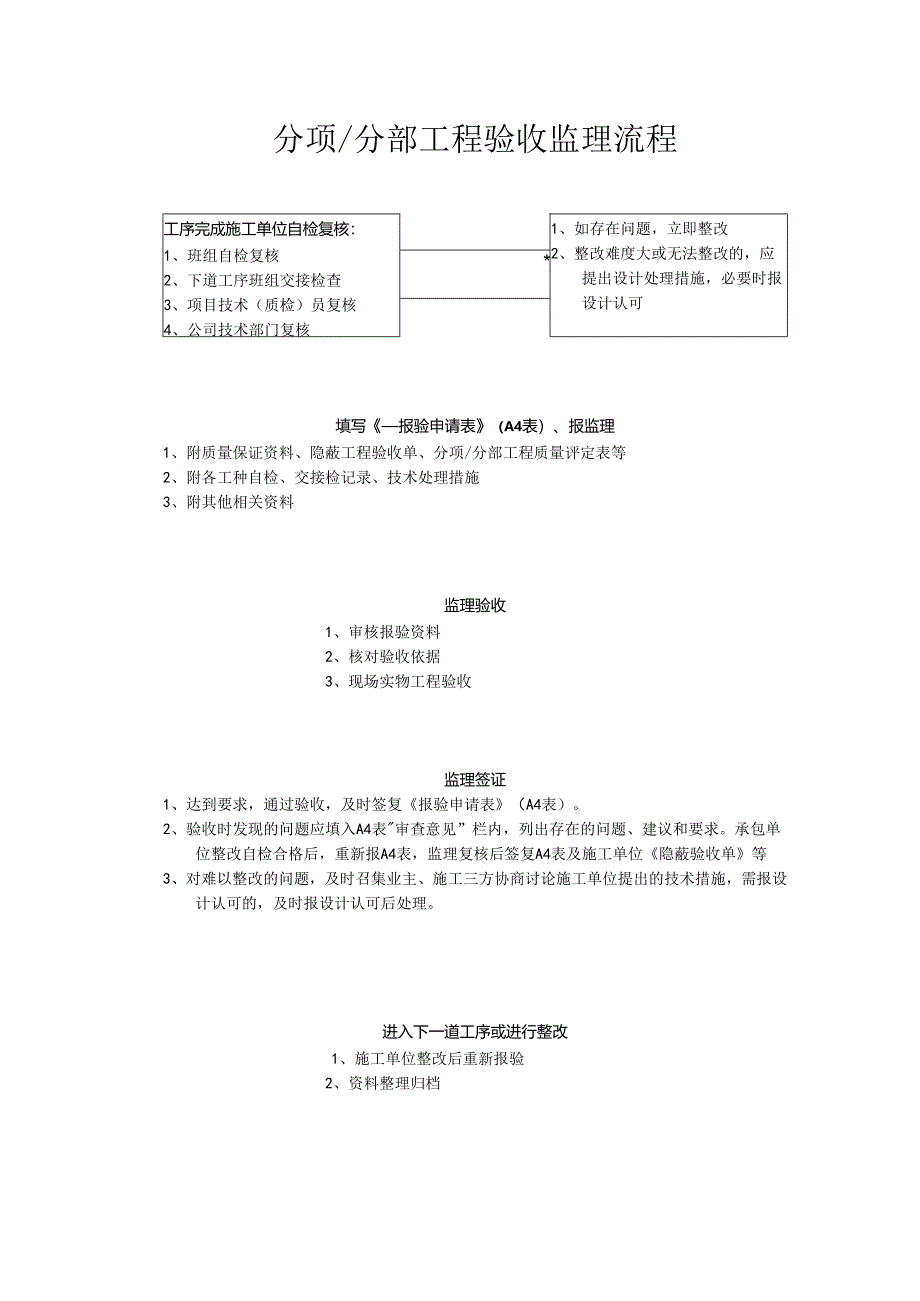

2、态抽查、记录2、动态、静态抽查全部完成后,监理将动态、静态抽验记录汇总综合,然后对施工单位的分项质量验评结果进行审核监理确认分项工程质量验评表分项工程监理验评、审核工作贯穿于分项工程的施工全过程,某些项目的抽检甚至要延续至下一道工序进行;因此只有在所有的监理认为必须的抽检项目均完成后,才能作出最后的监理签认。各分项工程的监理审核时间详见本公司监理验评用表。分项/分部工程验收监理流程工序完成施工单位自检复核:1、班组自检复核2、下道工序班组交接检查3、项目技术(质检)员复核4、公司技术部门复核1、如存在问题,立即整改2、整改难度大或无法整改的,应提出设计处理措施,必要时报设计认可*填写报验申请表

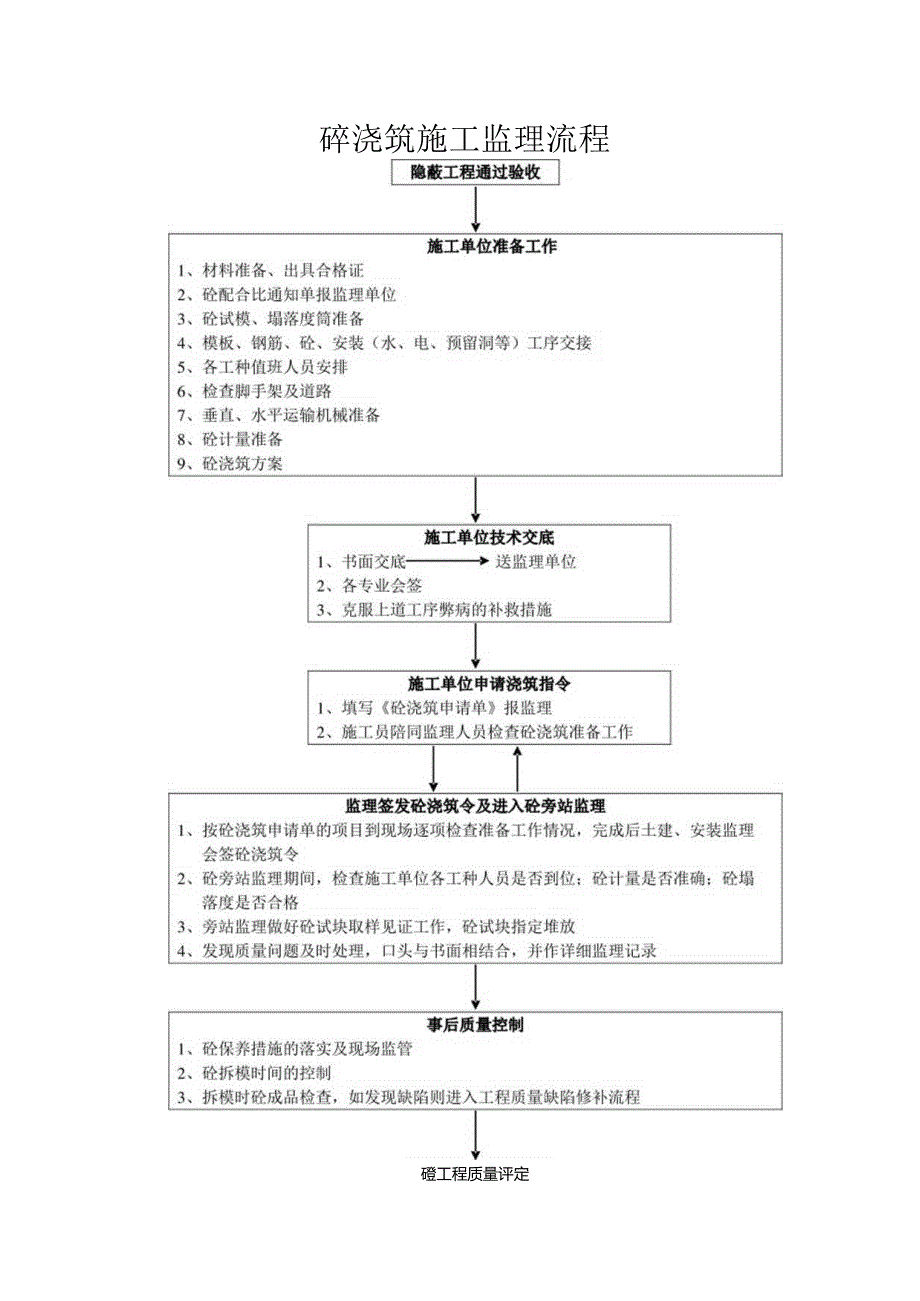

3、(A4表)、报监理1、附质量保证资料、隐蔽工程验收单、分项/分部工程质量评定表等2、附各工种自检、交接检记录、技术处理措施3、附其他相关资料监理验收1、审核报验资料2、核对验收依据3、现场实物工程验收监理签证1、达到要求,通过验收,及时签复报验申请表(A4表)。2、验收时发现的问题应填入A4表审查意见”栏内,列出存在的问题、建议和要求。承包单位整改自检合格后,重新报A4表,监理复核后签复A4表及施工单位隐蔽验收单等3、对难以整改的问题,及时召集业主、施工三方协商讨论施工单位提出的技术措施,需报设计认可的,及时报设计认可后处理。进入下一道工序或进行整改1、施工单位整改后重新报验2、资料整理归档碎浇筑施工监理流程磴工程质量评定工程质量事故处理流程必要时1、承包单位恢复施工2、监理单位提交事故处理专题报告监理签发工程暂停指令(B2表)工程中间验收或工程竣工验收流程
