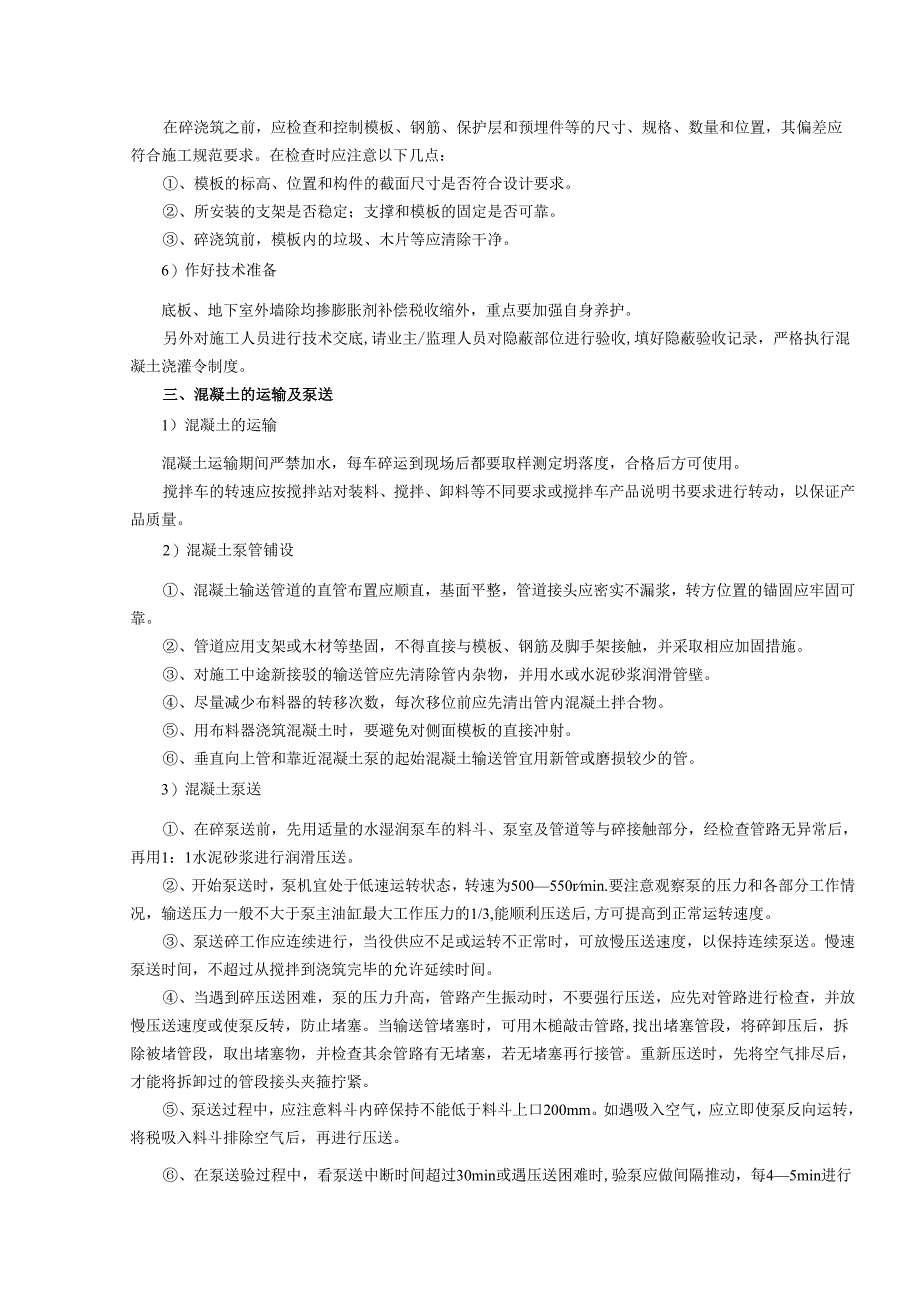

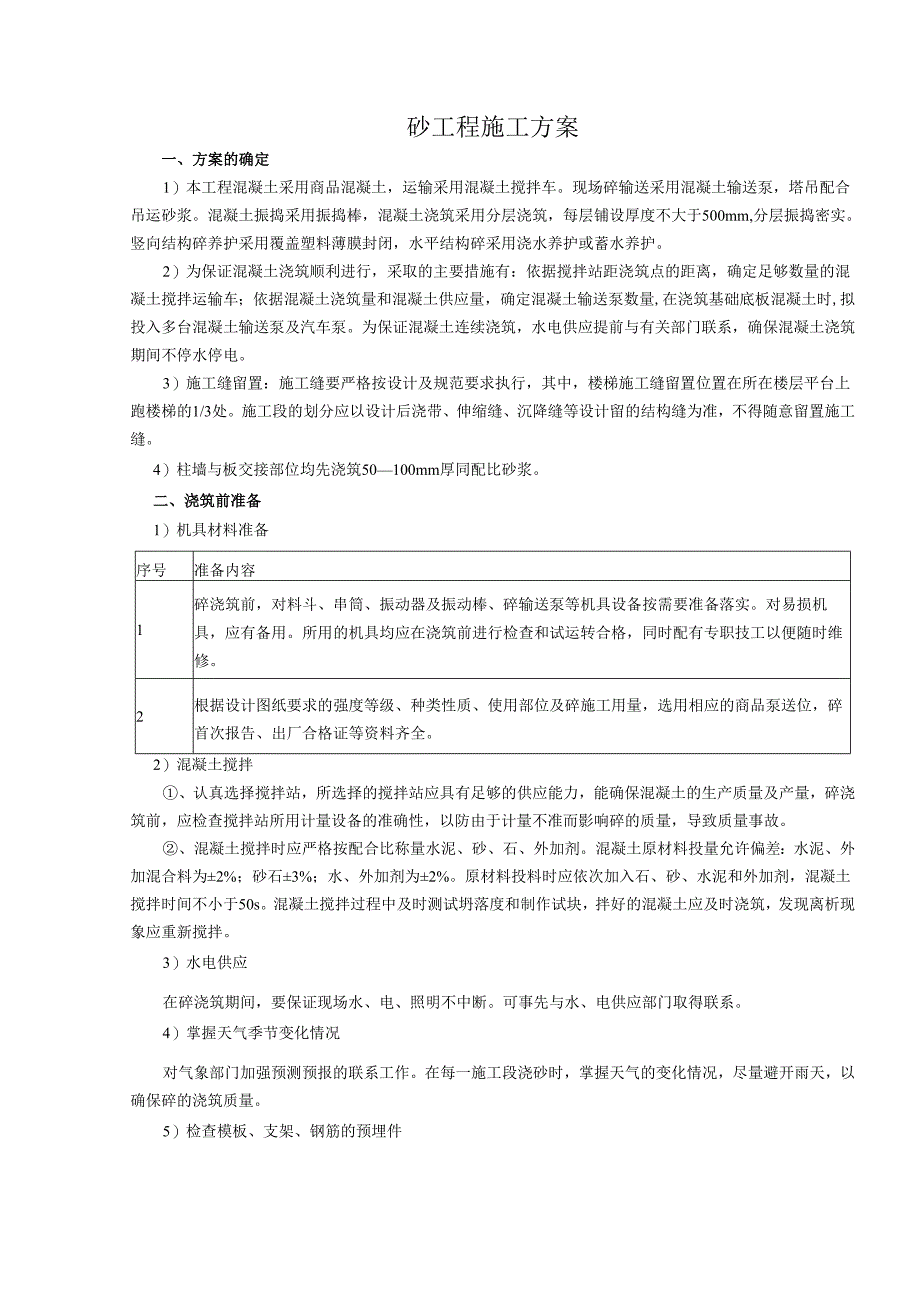

1、砂工程施工方案一、方案的确定1)本工程混凝土采用商品混凝土,运输采用混凝土搅拌车。现场碎输送采用混凝土输送泵,塔吊配合吊运砂浆。混凝土振捣采用振捣棒,混凝土浇筑采用分层浇筑,每层铺设厚度不大于500mm,分层振捣密实。竖向结构碎养护采用覆盖塑料薄膜封闭,水平结构碎采用浇水养护或蓄水养护。2)为保证混凝土浇筑顺利进行,采取的主要措施有:依据搅拌站距浇筑点的距离,确定足够数量的混凝土搅拌运输车;依据混凝土浇筑量和混凝土供应量,确定混凝土输送泵数量,在浇筑基础底板混凝土时,拟投入多台混凝土输送泵及汽车泵。为保证混凝土连续浇筑,水电供应提前与有关部门联系,确保混凝土浇筑期间不停水停电。3)施工缝留置:
2、施工缝要严格按设计及规范要求执行,其中,楼梯施工缝留置位置在所在楼层平台上跑楼梯的1/3处。施工段的划分应以设计后浇带、伸缩缝、沉降缝等设计留的结构缝为准,不得随意留置施工缝。4)柱墙与板交接部位均先浇筑50100mm厚同配比砂浆。二、浇筑前准备1)机具材料准备序号准备内容1碎浇筑前,对料斗、串筒、振动器及振动棒、碎输送泵等机具设备按需要准备落实。对易损机具,应有备用。所用的机具均应在浇筑前进行检查和试运转合格,同时配有专职技工以便随时维修。2根据设计图纸要求的强度等级、种类性质、使用部位及碎施工用量,选用相应的商品泵送位,碎首次报告、出厂合格证等资料齐全。2)混凝土搅拌、认真选择搅拌站,所选
3、择的搅拌站应具有足够的供应能力,能确保混凝土的生产质量及产量,碎浇筑前,应检查搅拌站所用计量设备的准确性,以防由于计量不准而影响碎的质量,导致质量事故。、混凝土搅拌时应严格按配合比称量水泥、砂、石、外加剂。混凝土原材料投量允许偏差:水泥、外加混合料为2%;砂石3%;水、外加剂为2%。原材料投料时应依次加入石、砂、水泥和外加剂,混凝土搅拌时间不小于50s。混凝土搅拌过程中及时测试坍落度和制作试块,拌好的混凝土应及时浇筑,发现离析现象应重新搅拌。3)水电供应在碎浇筑期间,要保证现场水、电、照明不中断。可事先与水、电供应部门取得联系。4)掌握天气季节变化情况对气象部门加强预测预报的联系工作。在每一施
4、工段浇砂时,掌握天气的变化情况,尽量避开雨天,以确保碎的浇筑质量。5)检查模板、支架、钢筋的预埋件在碎浇筑之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差应符合施工规范要求。在检查时应注意以下几点:、模板的标高、位置和构件的截面尺寸是否符合设计要求。、所安装的支架是否稳定;支撑和模板的固定是否可靠。、碎浇筑前,模板内的垃圾、木片等应清除干净。6)作好技术准备底板、地下室外墙除均掺膨胀剂补偿税收缩外,重点要加强自身养护。另外对施工人员进行技术交底,请业主/监理人员对隐蔽部位进行验收,填好隐蔽验收记录,严格执行混凝土浇灌令制度。三、混凝土的运输及泵送1)混凝土的运输混
5、凝土运输期间严禁加水,每车碎运到现场后都要取样测定坍落度,合格后方可使用。搅拌车的转速应按搅拌站对装料、搅拌、卸料等不同要求或搅拌车产品说明书要求进行转动,以保证产品质量。2)混凝土泵管铺设、混凝土输送管道的直管布置应顺直,基面平整,管道接头应密实不漏浆,转方位置的锚固应牢固可靠。、管道应用支架或木材等垫固,不得直接与模板、钢筋及脚手架接触,并采取相应加固措施。、对施工中途新接驳的输送管应先清除管内杂物,并用水或水泥砂浆润滑管壁。、尽量减少布料器的转移次数,每次移位前应先清出管内混凝土拌合物。、用布料器浇筑混凝土时,要避免对侧面模板的直接冲射。、垂直向上管和靠近混凝土泵的起始混凝土输送管宜用新
6、管或磨损较少的管。3)混凝土泵送、在碎泵送前,先用适量的水湿润泵车的料斗、泵室及管道等与碎接触部分,经检查管路无异常后,再用1:1水泥砂浆进行润滑压送。、开始泵送时,泵机宜处于低速运转状态,转速为500550rmin.要注意观察泵的压力和各部分工作情况,输送压力一般不大于泵主油缸最大工作压力的1/3,能顺利压送后,方可提高到正常运转速度。、泵送碎工作应连续进行,当役供应不足或运转不正常时,可放慢压送速度,以保持连续泵送。慢速泵送时间,不超过从搅拌到浇筑完毕的允许延续时间。、当遇到碎压送困难,泵的压力升高,管路产生振动时,不要强行压送,应先对管路进行检查,并放慢压送速度或使泵反转,防止堵塞。当输

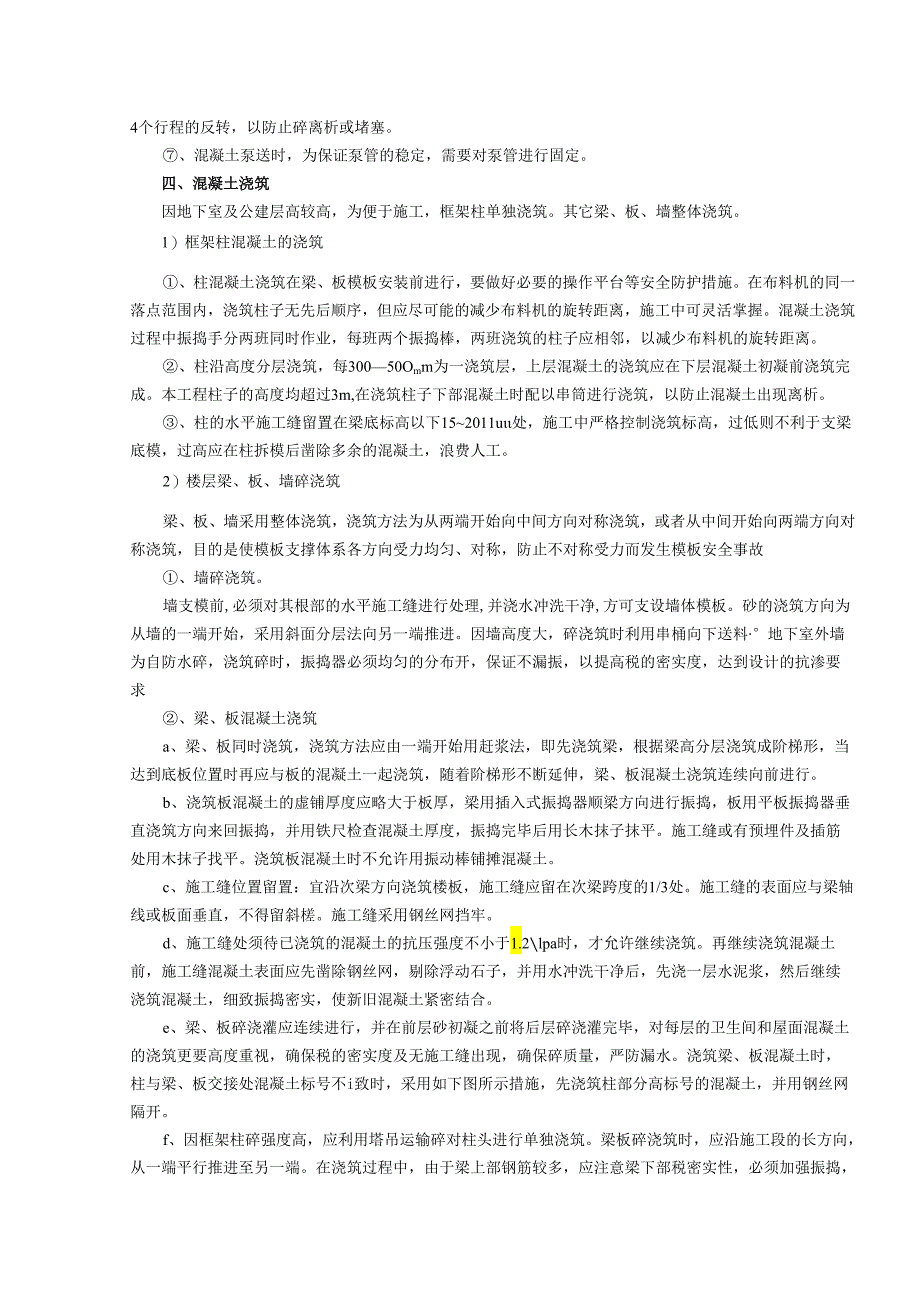

7、送管堵塞时,可用木槌敲击管路,找出堵塞管段,将碎卸压后,拆除被堵管段,取出堵塞物,并检查其余管路有无堵塞,若无堵塞再行接管。重新压送时,先将空气排尽后,才能将拆卸过的管段接头夹箍拧紧。、泵送过程中,应注意料斗内碎保持不能低于料斗上口200mm。如遇吸入空气,应立即使泵反向运转,将税吸入料斗排除空气后,再进行压送。、在泵送验过程中,看泵送中断时间超过30min或遇压送困难时,验泵应做间隔推动,每45min进行4个行程的反转,以防止碎离析或堵塞。、混凝土泵送时,为保证泵管的稳定,需要对泵管进行固定。四、混凝土浇筑因地下室及公建层高较高,为便于施工,框架柱单独浇筑。其它梁、板、墙整体浇筑。1)框架柱
8、混凝土的浇筑、柱混凝土浇筑在梁、板模板安装前进行,要做好必要的操作平台等安全防护措施。在布料机的同一落点范围内,浇筑柱子无先后顺序,但应尽可能的减少布料机的旋转距离,施工中可灵活掌握。混凝土浇筑过程中振捣手分两班同时作业,每班两个振捣棒,两班浇筑的柱子应相邻,以减少布料机的旋转距离。、柱沿高度分层浇筑,每30050Omm为一浇筑层,上层混凝土的浇筑应在下层混凝土初凝前浇筑完成。本工程柱子的高度均超过3m,在浇筑柱子下部混凝土时配以串筒进行浇筑,以防止混凝土出现离析。、柱的水平施工缝留置在梁底标高以下152011u处,施工中严格控制浇筑标高,过低则不利于支梁底模,过高应在柱拆模后凿除多余的混凝土
9、,浪费人工。2)楼层梁、板、墙碎浇筑梁、板、墙采用整体浇筑,浇筑方法为从两端开始向中间方向对称浇筑,或者从中间开始向两端方向对称浇筑,目的是使模板支撑体系各方向受力均匀、对称,防止不对称受力而发生模板安全事故、墙碎浇筑。墙支模前,必须对其根部的水平施工缝进行处理,并浇水冲洗干净,方可支设墙体模板。砂的浇筑方向为从墙的一端开始,采用斜面分层法向另一端推进。因墙高度大,碎浇筑时利用串桶向下送料地下室外墙为自防水碎,浇筑碎时,振捣器必须均匀的分布开,保证不漏振,以提高税的密实度,达到设计的抗渗要求、梁、板混凝土浇筑a、梁、板同时浇筑,浇筑方法应由一端开始用赶浆法,即先浇筑梁,根据梁高分层浇筑成阶梯形
10、,当达到底板位置时再应与板的混凝土一起浇筑,随着阶梯形不断延伸,梁、板混凝土浇筑连续向前进行。b、浇筑板混凝土的虚铺厚度应略大于板厚,梁用插入式振捣器顺梁方向进行振捣,板用平板振捣器垂直浇筑方向来回振捣,并用铁尺检查混凝土厚度,振捣完毕后用长木抹子抹平。施工缝或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不允许用振动棒铺摊混凝土。c、施工缝位置留置:宜沿次梁方向浇筑楼板,施工缝应留在次梁跨度的1/3处。施工缝的表面应与梁轴线或板面垂直,不得留斜槎。施工缝采用钢丝网挡牢。d、施工缝处须待已浇筑的混凝土的抗压强度不小于1.2lpa时,才允许继续浇筑。再继续浇筑混凝土前,施工缝混凝土表面应先凿除钢丝
11、网,剔除浮动石子,并用水冲洗干净后,先浇一层水泥浆,然后继续浇筑混凝土,细致振捣密实,使新旧混凝土紧密结合。e、梁、板碎浇灌应连续进行,并在前层砂初凝之前将后层碎浇灌完毕,对每层的卫生间和屋面混凝土的浇筑更要高度重视,确保税的密实度及无施工缝出现,确保碎质量,严防漏水。浇筑梁、板混凝土时,柱与梁、板交接处混凝土标号不i致时,采用如下图所示措施,先浇筑柱部分高标号的混凝土,并用钢丝网隔开。f、因框架柱碎强度高,应利用塔吊运输碎对柱头进行单独浇筑。梁板碎浇筑时,应沿施工段的长方向,从一端平行推进至另一端。在浇筑过程中,由于梁上部钢筋较多,应注意梁下部税密实性,必须加强振捣,并在校初凝前采取二次振捣
12、。3)楼梯混凝土浇筑、楼梯混凝土自上而下浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇筑振捣,不断连续向上推进,并随时用抹子将踏步表面抹平。、混凝土浇筑完毕后12小时以内应加以覆盖和浇水,浇水次数应保持混凝土有足够润湿状态,养护期不少于7昼夜。五、混凝土的振捣1)在浇筑碎时,采用正确的振捣方法,可以避免蜂窝麻面通病,必须认真对待,精心操作。对墙、梁和柱均采用HZ50插入式振捣器;在梁相互交叉处钢筋较密,可改用HZ6X-30插入式振动器进行振捣;对楼板浇筑砂时,当板厚大于120mm时,采用插入式振动器;但棒要斜插,然后再用平板式振动器振一遍,将砂整平;当板厚小于12Omm时,采用平板
13、式振动器振捣。2)当使用插入式振动器时、采用斜插和立插两种方法,应做到“快插慢拔”。在振捣过程中,宜将振动棒上下略微抽动,以使碎上下振捣均匀。、振动器插点要均匀排列,可采用“行列式”或“交错式”的次序移动,但不能混用。每次移动位置的距离应不大振动棒作用半径的1.5倍。、每一插点要掌握准振捣时间,过短不易密实,过长能引起碎产生离析现象,对塑性碎尤其要注意。一般振动时间为2030秒,以混凝土表面呈水平、不显著下沉、不出气泡、表面泛灰浆为捣实。、振动器使用时,振动器距模板不应大于振动器作用半径的0.5倍,也不能紧靠模板,且尽量避开钢筋、预埋件等。、碎分层浇筑时,每层砂的厚度应符合规范要求。在振捣上层
14、碎时,应插入下层内50mm左右,以消除两层间的接缝。同时在振捣上层彼时,要在下层碎初凝前进行。3)当使用平板式振动器时、在正常情况下,平板式振动器在一点位的连续振动时应以碎表而均匀出现浆液为准。移动振动器时应成排、依次振捣前进,前后位置和排与排间相互搭100ninb严防漏振。、板式振动器在无筋和单筋平板中的有效作用深度为200mm;在双筋的平板中约为120mmo、振动倾斜碎表面时,应由低处逐渐向高处移动,以保证振动密实。六、混凝土的养护1)为保证已浇好的碎在规定的龄期内达到设计要求的强度,控制碎产生收缩裂缝,必须做好碎的浇水养护工作,在碎浇筑完毕后12h左右、碎终凝后进行。、板采用覆盖簿膜及草
15、袋养护,养护时间不小于14do、设专门的养护班组,二十四小时有人值班。、水平梁板采用浇水养护,浇水次数应根据能保证税处于湿润的状态来决定。、对于竖向构件可采用两种方法养护:-种为缠绕塑料薄膜封闭养护,一种为喷淋养护液。2)地下室外墙拆模后,应抓紧进行下一分项工程的施工,以便及时进行基坑回填,这样可以避免因干缩和温差引起碎开裂,并有利于税后期强度的增长和抗渗性的提高。七、施工缝及后浇带的施工1)施工缝留置及处理防水混凝土施工中,施工缝的处理非常重要。防水混凝土结构施工缝主要由外墙水平施工缝及垂直施工缝组成。地下室外墙水平施工缝以下墙体同底板同次浇筑,非人防区墙体吊模30OnIm高,人防区墙体吊模50Omm高,采用组合钢模板,并在墙体内安放止水钢板。后浇带两侧模板的支撑方案及混凝土浇筑方法如下:后浇带两侧模板支撑后浇带位置的施工缝留置 本工程混凝土结构为大面积超长结构,设计方案采用设置后浇带处理方法。 钢筋混凝土底板:设计指定位置设置后浇带,宽度及混凝土浇筑时间按设计要求进行施工。 地下室外墙:地下室外墙后浇带位置同底板相同,外墙有防水要求,施工缝处设橡胶止水条或止水钢板,施工缝处设置双层钢丝网片,外设钢筋支撑保证施工缝的垂宜。 地下室内墙:地下室内墙施工缝留置方法与地下室外墙相同,无止
