防火隔离带岩棉条外墙外保温施工方案.docx

上传人:p** 文档编号:989657 上传时间:2024-06-06 格式:DOCX 页数:5 大小:11.81KB
下载 相关 举报
防火隔离带岩棉条外墙外保温施工方案.docx_第1页
第1页 / 共5页
防火隔离带岩棉条外墙外保温施工方案.docx_第2页
第2页 / 共5页
防火隔离带岩棉条外墙外保温施工方案.docx_第3页
第3页 / 共5页
防火隔离带岩棉条外墙外保温施工方案.docx_第4页
第4页 / 共5页
防火隔离带岩棉条外墙外保温施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《防火隔离带岩棉条外墙外保温施工方案.docx》由会员分享,可在线阅读,更多相关《防火隔离带岩棉条外墙外保温施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

1、岩棉板外墙外保温施工工法1、特点岩棉外包文系统具有良好的保温性能、抗裂性能、防火性能和耐久性能,同时,岩棉板与墙体采用了有效的固定措施,抗风荷载性能优越;采用岩棉板锚固技术施工速度快、工艺简单,可以缩短工期,减少工程的人工费和劳动强度,降低施工本钱。绿色环保,造价适中,使一种能够值得推广的外墙外保温技术。2、适用范围本工法适用于建筑物外墙为混凝土墙及各种砌体墙,也适用于各类既有建筑的节能改造工程。3、工艺流程基层处理粘接砂浆+岩棉板+锚栓粘接砂浆压入网标抗裂砂浆石材(涂料)隔4、操作要点施工准备基层墙体应符合混凝土构造工程施工质量验收标准(GB50204-2002)及相应基层墙体质量验收标准的

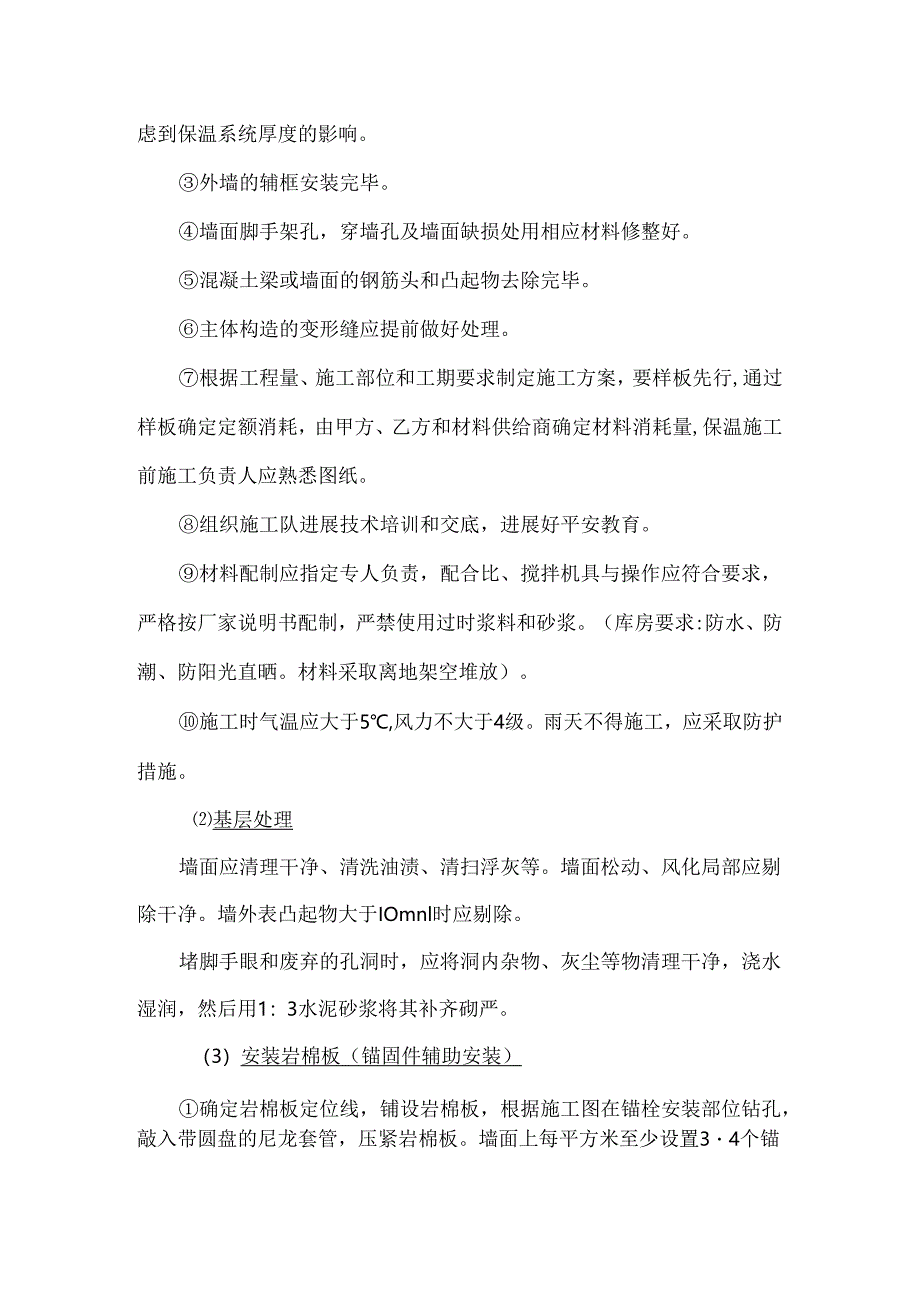

2、要求,保温施工前应会同相关部门做好构造验收确实认。如基层墙体偏差过大,则应抹砂浆找平。外墙面的阳台栏杆、雨漏管托架、外挂消防梯等安装完毕,并应考虑到保温系统厚度的影响。外墙的辅框安装完毕。墙面脚手架孔,穿墙孔及墙面缺损处用相应材料修整好。混凝土梁或墙面的钢筋头和凸起物去除完毕。主体构造的变形缝应提前做好处理。根据工程量、施工部位和工期要求制定施工方案,要样板先行,通过样板确定定额消耗,由甲方、乙方和材料供给商确定材料消耗量,保温施工前施工负责人应熟悉图纸。组织施工队进展技术培训和交底,进展好平安教育。材料配制应指定专人负责,配合比、搅拌机具与操作应符合要求,严格按厂家说明书配制,严禁使用过时浆

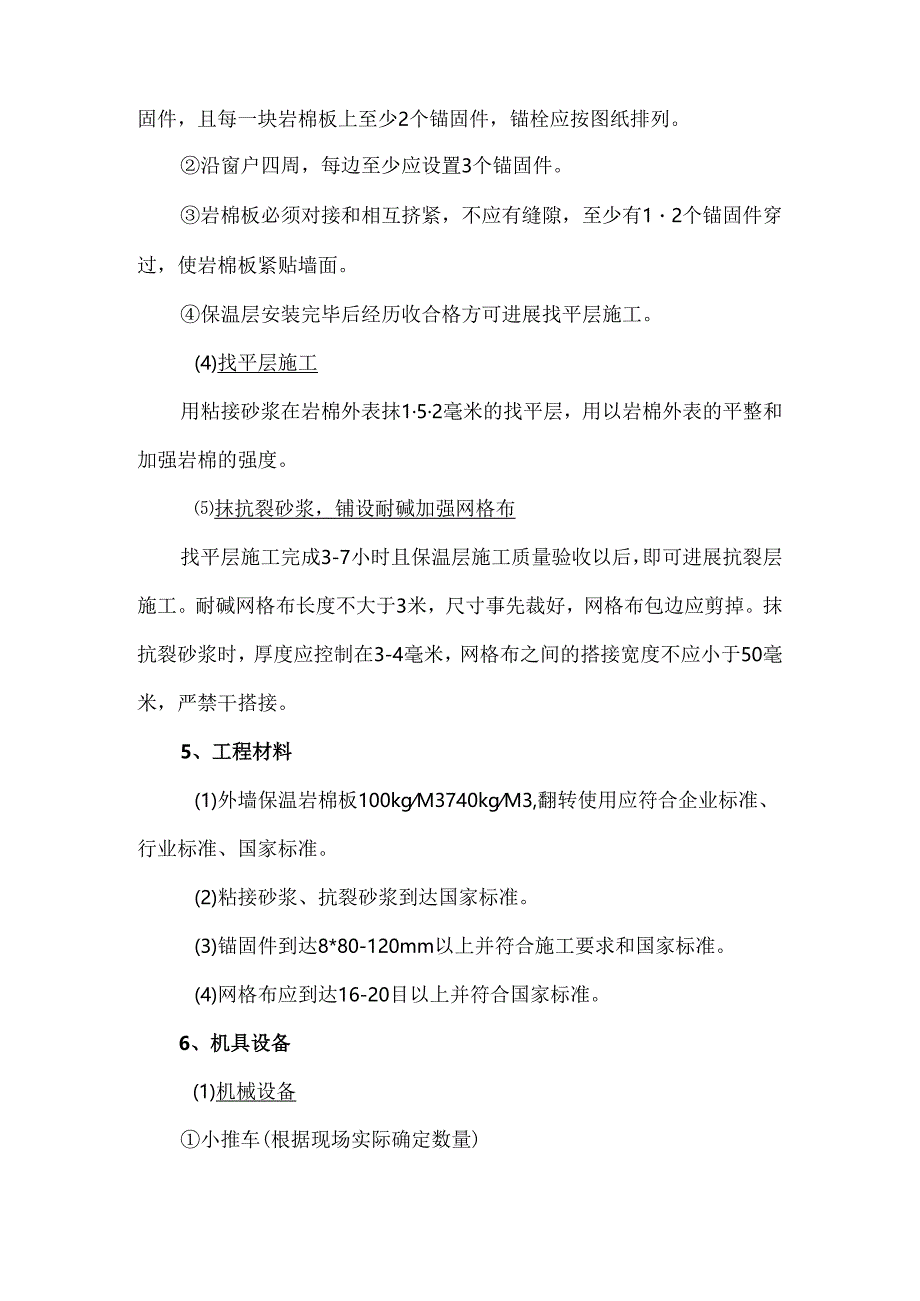

3、料和砂浆。(库房要求:防水、防潮、防阳光直晒。材料采取离地架空堆放)。施工时气温应大于5,风力不大于4级。雨天不得施工,应采取防护措施。基层处理墙面应清理干净、清洗油渍、清扫浮灰等。墙面松动、风化局部应剔除干净。墙外表凸起物大于IOmnl时应剔除。堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理干净,浇水湿润,然后用1:3水泥砂浆将其补齐砌严。(3)安装岩棉板(锚固件辅助安装)确定岩棉板定位线,铺设岩棉板,根据施工图在锚栓安装部位钻孔,敲入带圆盘的尼龙套管,压紧岩棉板。墙面上每平方米至少设置34个锚固件,且每一块岩棉板上至少2个锚固件,锚栓应按图纸排列。沿窗户四周,每边至少应设置3个锚固件。

4、岩棉板必须对接和相互挤紧,不应有缝隙,至少有12个锚固件穿过,使岩棉板紧贴墙面。保温层安装完毕后经历收合格方可进展找平层施工。(4)找平层施工用粘接砂浆在岩棉外表抹152毫米的找平层,用以岩棉外表的平整和加强岩棉的强度。抹抗裂砂浆,铺设耐碱加强网格布找平层施工完成3-7小时且保温层施工质量验收以后,即可进展抗裂层施工。耐碱网格布长度不大于3米,尺寸事先裁好,网格布包边应剪掉。抹抗裂砂浆时,厚度应控制在3-4毫米,网格布之间的搭接宽度不应小于50毫米,严禁干搭接。5、工程材料(1)外墙保温岩棉板100kgM3740kgM3,翻转使用应符合企业标准、行业标准、国家标准。(2)粘接砂浆、抗裂砂浆到达

5、国家标准。(3)锚固件到达8*80-120mm以上并符合施工要求和国家标准。(4)网格布应到达16-20目以上并符合国家标准。6、机具设备(1)机械设备小推车(根据现场实际确定数量)电锤(每2人1把)砂浆搅拌机2台(0.3-0.5/M3)手提式搅拌器2-4把380V橡胶线五芯和220V橡胶线三芯(根据现场而定)配电箱(三项)砂浆机及临电(根据现场而定)常用施工工具铁抹子、阳角抹子、阴角抹子、托灰板、杠尺、靠尺、剪子、扫把、小手锯、橡皮锤、水桶、铁锹、电源线、动力线及照明线等。7、劳动组织、施工进度、材料方案根据甲方及现场施工要求临时调整和制定。8、平安措施(1)各种机械设备、工具器材应有专人负

6、责,做到使用时符合要求,运转正常。(2)严格遵守总包方的平安管理制度,严格遵守北京市建筑工程施工平安操作规程(3)建立平安责任制,进入现场前,对工人进展平安技术交底和平安培训工作,对施工机械、吊篮等操作进展培训,平安员做好平安检查工作。(4)使用电源箱,要符合平安用电规章制度及施工现场临时用电平安技术标准。(5)进入现场并在施工时,要带好平安帽,系好平安带,施工现场严禁吸烟,严禁酒后施工。(6)上吊篮前经吊篮负责人同意前方可进入,施工人员必须系好平安带、戴好平安帽,手中工具抹子、杠尺、灰板,不准随意乱放,防止掉下砸人。(7)吊篮施工限定人员数量,防止过载,不是吊篮组装和升降操作人员,不准私自操

7、作。9、质量验收要求(1)质量控制要点基层处理。要求墙面清洗干净,无浮土,无油渍、空鼓及松动,风化局部剔掉。砂浆厚度控制与岩棉平整度控制要求到达设计厚度,无空鼓、无开裂、无脱落,墙面平整,阴阳角、门窗洞口垂直、方正。抗裂砂浆厚度控制。抗裂砂浆层厚度3-5毫米,墙面无明显接槎、抹痕,墙面平整,门窗洞口、阴阳角垂直、方正。质量验收所有材料品种、配比、规格、性能应符合设计要求(附有材料检验报告和出厂合格证)。保温层厚度及构造做法应符合节能建筑设计要求。保温层与墙体以及各构造层之间必须粘接结实,无脱层、无裂缝,面层无粉化、起皮、爆灰。抗裂砂浆复合耐碱网格布层要求无皱褶、翘边。网格布不能有外露之处。整体保温层与墙体允许偏差在4毫米以内。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
