玻璃钢化粪池专项安装方案.docx

上传人:p** 文档编号:992802 上传时间:2024-06-09 格式:DOCX 页数:7 大小:146.94KB
下载 相关 举报
玻璃钢化粪池专项安装方案.docx_第1页
第1页 / 共7页
玻璃钢化粪池专项安装方案.docx_第2页
第2页 / 共7页
玻璃钢化粪池专项安装方案.docx_第3页
第3页 / 共7页
玻璃钢化粪池专项安装方案.docx_第4页
第4页 / 共7页
玻璃钢化粪池专项安装方案.docx_第5页
第5页 / 共7页
玻璃钢化粪池专项安装方案.docx_第6页
第6页 / 共7页
玻璃钢化粪池专项安装方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《玻璃钢化粪池专项安装方案.docx》由会员分享,可在线阅读,更多相关《玻璃钢化粪池专项安装方案.docx(7页珍藏版)》请在第壹文秘上搜索。

1、第一章工程概况工程名称:大涌都市花园商住楼总承包工程建设地点:大涌都市花园商住楼位于整个大冲旧村改造工程的核心区域东侧为公共绿地及铜鼓路,隔路为拟建住宅用地。西侧为小区级规划道路及拟建小学校用地。南侧为科发路及拟建综合体建筑用地。北侧为大冲水厂。建筑规模:总建筑面积约177719.72平方米,地下3层均为地下停车库,内含人防工程,2层商业裙楼,AF栋为6栋31层住宅塔楼,高度99.45m;G、H栋为2栋50层高层住宅,高度151.750m。第二章编制依据1、大涌都市花园商住楼总承包工程结构图、建筑图;2、大涌都市花园商住楼总承包工程招标文件;3、设计变更、洽商记录;4、建筑地基根底工程施工质量

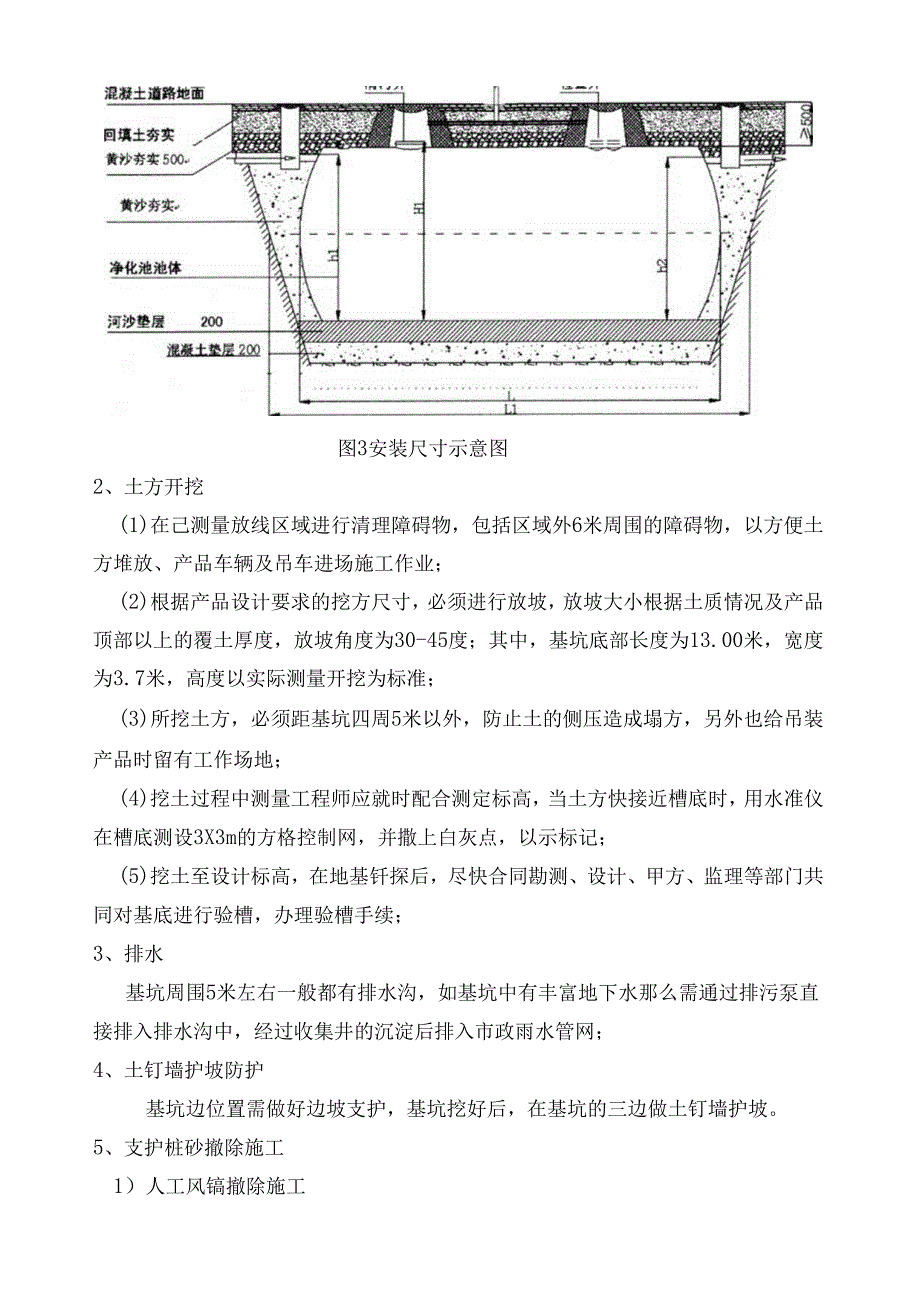

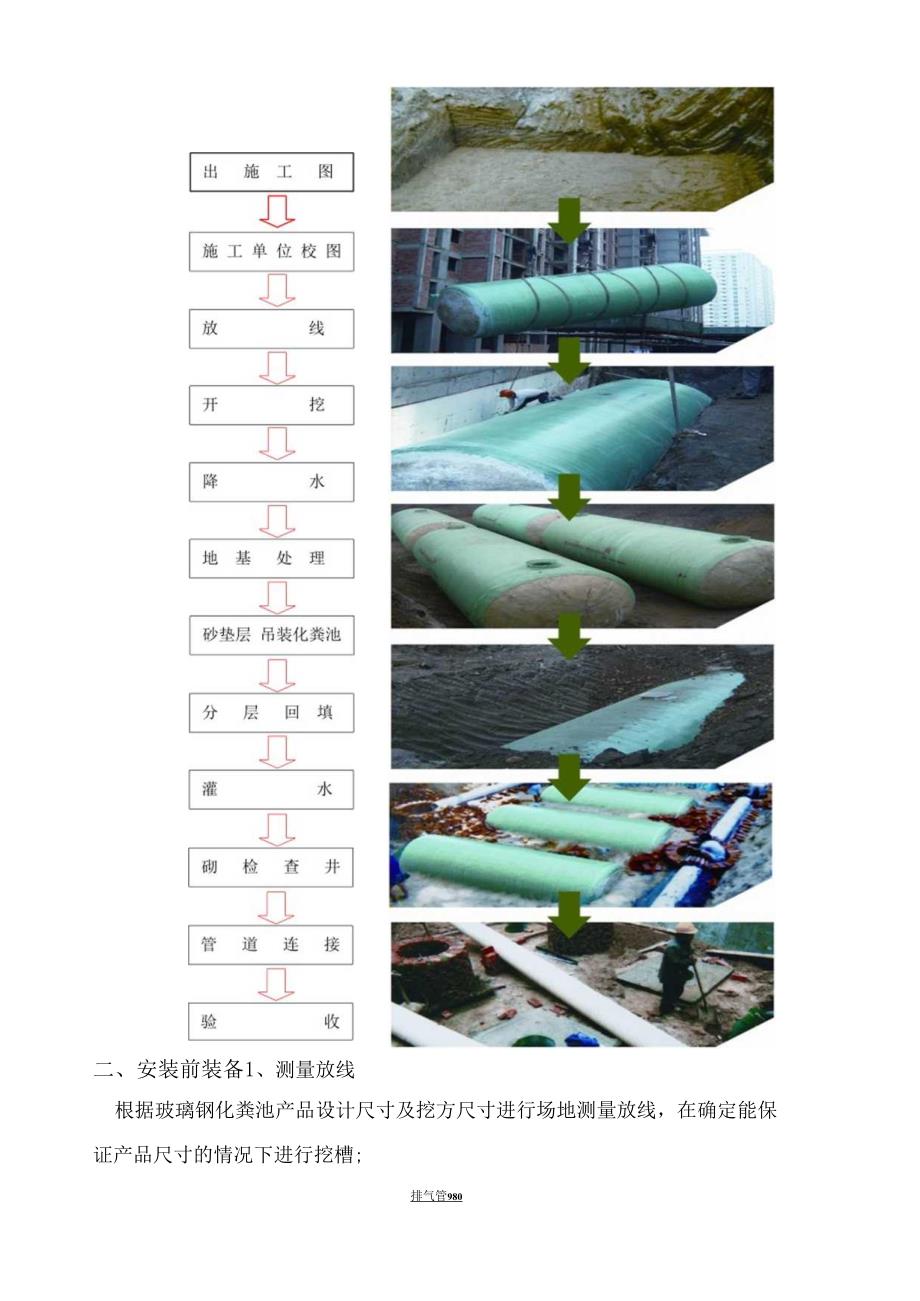

2、验收标准GB50202-2002;5、混凝土结构工程施工质量验收标准GB50204-2011;6、砌体结构工程施工质量验收标准GB50203-2011;7、给水排水管道工程施工及验收标准GB50268-2008;8、地下防水工程质量验收标准GB50208-2011;9、我国现行的平安生产、文明施工、环保及消防等有关规定;10、深圳市建筑工程施工现场平安标准管理。第三章施工做法及施工流程一、安装工艺流程二、安装前装备1、测量放线根据玻璃钢化粪池产品设计尺寸及挖方尺寸进行场地测量放线,在确定能保证产品尺寸的情况下进行挖槽;排气管980图3安装尺寸示意图2、土方开挖(1)在己测量放线区域进行清理障碍

3、物,包括区域外6米周围的障碍物,以方便土方堆放、产品车辆及吊车进场施工作业;(2)根据产品设计要求的挖方尺寸,必须进行放坡,放坡大小根据土质情况及产品顶部以上的覆土厚度,放坡角度为30-45度;其中,基坑底部长度为13.00米,宽度为3.7米,高度以实际测量开挖为标准;(3)所挖土方,必须距基坑四周5米以外,防止土的侧压造成塌方,另外也给吊装产品时留有工作场地;(4)挖土过程中测量工程师应就时配合测定标高,当土方快接近槽底时,用水准仪在槽底测设3X3m的方格控制网,并撒上白灰点,以示标记;(5)挖土至设计标高,在地基钎探后,尽快合同勘测、设计、甲方、监理等部门共同对基底进行验槽,办理验槽手续;

4、3、排水基坑周围5米左右一般都有排水沟,如基坑中有丰富地下水那么需通过排污泵直接排入排水沟中,经过收集井的沉淀后排入市政雨水管网;4、土钉墙护坡防护基坑边位置需做好边坡支护,基坑挖好后,在基坑的三边做土钉墙护坡。5、支护桩砂撤除施工1)人工风镐撤除施工定位放线、按照图纸的要求,用墨线弹出应凿除碎的外连线;施工时,采用气泵风镐机械,凿除时,应比墨线向内预留IOcm(采用人工凿除剩余局部碎,防止机械凿除时引起周边碎的松动,影响其碎的强度,且利于尺寸的控制),并且由边线凿出一带沟,从周边向内凿除;先凿除表层的碎,然后将顶部的钢筋向上弯起,凿至一室程度后,再从侧面继续凿除,直至凿完,同时清理钢筋上残留

5、的碎;采用气割切断钢筋。2)静爆撤除施工拆撑流程:搭设防护架一基坑周边支撑梁剥皮一支撑梁钻孔一灌药膨胀一内坏支撑梁剥皮一钻孔一灌药一膨胀内环支撑梁一腰梁剥皮一腰梁钻孔一灌药膨胀f人工凿除f钢筋切割f碎碎渣清运一结构施工f进入下一道支撑撤除。拆撑施工:根据内支撑体系设计和现场实际情况,拆撑施工采用膨胀剂膨胀+人工凿除的方式,按流向进行分层分区进行膨胀剂膨胀卸载,卸载及撤除具体流程如下:先对水平支撑梁注入膨胀剂膨胀撤除;再对内环支撑梁进行注入膨胀剂膨胀卸载;其次再对腰梁注入膨胀剂膨胀卸载。施工方案:1 .剥皮钻孔用风镐将正面的混凝土保护层打凿掉,露出主筋,为钻孔提供方便,如下图。混凝土保护层打凿图

6、钻孔布置图2 .注入膨胀剂对於膨胀卸载由于工期要求相当紧,不得不打破常规施工,预先将孔洞钻好,待完成换撑前方实施静爆。将完成膨胀药剂注入,灌满密实,不塞口。灌入药物1小时后开始产生反响,6小时后开始产生裂缝,本工程采用无声膨胀剂灌孔。注入膨胀剂硅膨胀后效果3 .撤除支撑梁在连接点膨胀完成后,梁结构大局部已经失去作用,混凝土已膨松,比拟便于打凿,但是由于梁截面大且钢筋比拟密实,要准备足够焊工配合施工,方可较快的完成施工任务,为了整个工期目标的实现,在换撑完毕后如何尽快提前穿插梁撤除施工是支撑撤除工期控制的关键,同时必须保证撤除平安。撤除支撑梁施工4 .清渣工期紧,支撑垃圾多,为了比拟快捷地完成垃

7、圾的清运,拟采用搭吊并辅以人工装运相结合的到运形式,用料斗配合混凝土碎渣的垂直运输和装车,混凝土碎块清理完成后,用气割割除混凝土构件内部钢筋。清渣3)基坑监测加强对基坑变形的监测,对每次支撑卸载,每次基坑支撑静爆实施过程进行监测,及时反映支撑内力变化情况,监测密度加密为1次/天,做好对支撑轴力密切关注,同时做好记录工作,并及时与现场保证消息沟通。6、根底处理基坑挖好后,根底四周有丰富地下水,根底土质为回填土,为防止地基沉降或不均匀沉降等因素,需先排水再设置20Cnl厚C20混凝土垫层,待混凝土干后再铺设200Inm-30Omm厚黄砂或石粉垫层,需找平;7、挖土机、运输车辆、吊车及配套等设备进入

8、现场,应进行对产品及设备进行维护检查、试运转,使设备处于良好的工作状态;8、产品回填前需准备适量的黄砂或石粉,需求量应与化粪池的容积相等,要求按时间要求基坑准时运送到场。9、通知化粪池厂家,要求厂家按要求及时供货到场,同时准备好吊车,在厂家制定熟练的技术员现场指导下进行安装;三、产品吊装要求1、基坑准备完备后,需清理进出的道路和周边,确保吊车能在基坑边平安定位并正常吊装,并按专业人员及我司现场技术人员进行指挥吊装;2、吊装考前须知:1)吊车选择:自重5000KG,施工条件较好可选用25吨以上吊车,施工条件恶劣(基坑离吊车距离远、或施工作业不便等)需选用50吨、80吨左右吊车;2)吊装带选择,最

9、好选用布吊带;条件不允许时也可以选用钢丝吊带。吊装带平安绑放位置距化粪池两端顶1.5m至2.Om左右的距离;3)产品起吊时,必须注意化粪池的进出水口方向;无关人员需远离池体4m以外;4)在产品吊放基坑时,需缓慢垂落,池体严禁触碰建筑物或基坑坡壁,以免造成塌方或其它平安隐患;5)在化粪池吊装就位时,吊带不能立即取出,需重新测定水平度,如不平或高度不符时应进行及时调整,使之水平;调整好后,固定池体,方可取出吊装444-H了o四、分层回填土与注水1、化粪池的回填土质要求必须是石粉或黄砂;2、在回填土到1/3高度时方可往化粪池内注水,当填到产品80cm时底部两侧必须用水或人工夯实。以后每回填100Cm

10、必须夯实-次。3、回填到产品2/3后,应往化粪池内继续灌水至出水口管底再进行回填土,每填80Cin进行夯实,直至与化粪池顶面部相平;4、化粪池顶面部以上回填石粉或黄砂必须密实,如化粪池设在消防道路地段,在地面未处理前(水泥路面未处理好之前),因土质实心密实底95%,地基承载特征fakW100KPa,绝对不允许有车辆进行碾轧;5、回填土时,绝对不允许用建筑垃圾作为回填土使用,回填土中的尖角、石块及硬杂物必须剔出,回填时,必须均匀回填,切忌局部猛力冲击。6、回填土时,必须均匀回填,严禁单侧回填或局部回填;五、砌清掏井、连接井1、砌清掏井可在化粪池顶面部回填土之前进行,也可在顶面部回填之后进行,根据

11、施工现场而定。见以下示意图:2、回填土到达施工标准要求后可砌筑进出口连接井距池体Im-2米左右),连接井水道按通用图施工,井底垫层必须夯实后浇筑混凝土底板,井中作流槽,并严格执行工程设计标高。进出化粪池管径为DNloo-DN300,可采用PVC或波纹管、玻璃钢管直接砌入井壁内,管外壁与池体连接处必须打毛后用树脂胶加玻纤布封闭连接。第四章安装考前须知1 .产品按需要运至工地时.安装前应对产品进行验收,是否符合所需要的型号,检查有无破损;2 .检查坑槽深度是否符合工程标高设计要求;3 .根底是否符合玻璃钢化粪池安装要求;4 .产品吊装就位时检查进出口方向是否正确;5 .检查进出水口的各尺寸是否符合规定要求;6 .检查产品是否按要求灌水,回填土是否标准、密实;7 .在化粪池检查井及路面未铺设好之前,土质实心密实底95%,地基承载特征fak100KPa,在此条件下严禁过车,如特殊情况需过车时,因及时与厂方联系,允许前方能临时过车;8 .在雨季特殊情况下施工时,要有排水措施,防止基坑积水及边坡坍塌,同时将池内注满水防止漂浮而造成位移。雨季施工因施工难度大,平安隐患大,容易造成浮罐或侧翻等事故,我司工程部建议雨季最好不要进行化粪池的施工作业;9 .施工人员在产品施工时,应严格遵守有关工程施工平安规定进行施工;10 .施工应遵照有关工程施工及验收标准的规定进行;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
