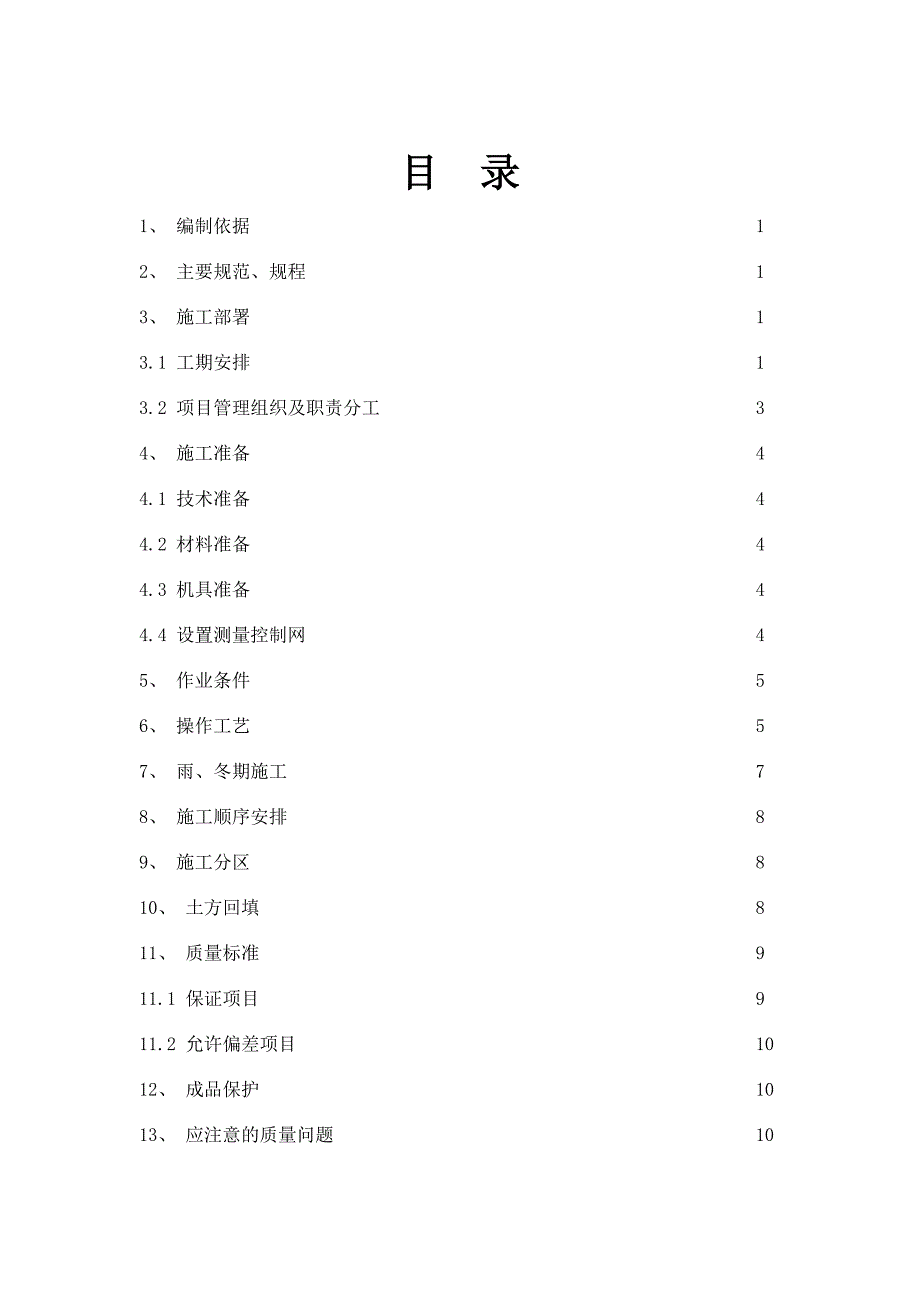

1、土方回填施工方案编制: 批准: 目 录1、 编制依据12、 主要规范、规程13、 施工部署13.1 工期安排13.2 项目管理组织及职责分工34、 施工准备44.1 技术准备44.2 材料准备44.3 机具准备44.4 设置测量控制网45、 作业条件56、 操作工艺57、 雨、冬期施工78、 施工顺序安排89、 施工分区810、 土方回填811、 质量标准911.1 保证项目911.2 允许偏差项目1012、 成品保护1013、 应注意的质量问题1014、 土方运输1115、 危险源识别、对策1216、 应急预案1217、 工期进度计划1218、 劳动力计划表1219、 主要施工机械设备表12

2、20、 项目质量保证体系1320.1 项目质量管理体系1320.2 质量岗位职责1421、 质量保证措施1522、 项目安全保证体系1622.1 安全保证措施1822.2 安全管理保证制度1922.3 夜间施工措施1922.4 安全措施保证项目1923、 文明施工措施2024、 回填土交底卡21土方回填专项施工方案1、 编制依据l 机械工业部汽车工业规划设计研究院的设计文件;l 国家现行的规范和标准;l 本公司相关工程的施工经验。2、 主要规范、规程序号名 称编 号1建筑地基基础工程施工质量验收规范GB50202-20022建筑工程冬期施工规程JGJ104-973建筑机械使用安全技术规程JGJ
3、33-20014工程建设标准强制性文件(房屋建筑部分)2002年版5冬期施工手册3、 施工部署3.1 工期安排根据施工总进度计划安排,第一次回填时间为8月15日开始(DE跨柱基及生活楼基础),第二次回填土开始时间为2010年10月中旬,结束时间约为2010年11月。3.2 项目管理组织及职责分工序号姓 名职 务职 责1234564、 施工准备4.1 技术准备技术人员和工长必须认真熟悉图纸,按图纸及规范要求合理安排组织施工,按施工规范及施工方案对施工人员进行技术交底和安全交底。绘制取样平面图。按回填土的类别(灰土或素土)、部位绘制回填土的平面和剖面图,取样点统一编号;施工时按图示要求现场分层取样
4、。表面层0以下有约-1.6m为腐植土,需根据设计要求换填。4.2 材料准备本工程因场地狭小,基槽四周没有存土场地,原基槽土方全部外运弃土,回填料施工从外面运级配碎石;为了保证回填土的连续施工,根据施工进度计划提前做好回填土的原土准备工作,与附近的土方施工单位取得联系,签订土方供应协议;无法连续供应原土时,与建设单位驻工地负责人协商,在现场西侧选择空地,储存适量土方,以缓解回填施工过程中可能出现的原土供应不足情况。根据设计要求,回填需要级配碎石料。4.3 机具准备挖土机、自卸车、推土机、蛙式打夯机、小推车、振捣棒、木夯、平头铁锹、尖头铁锹等。4.4 设置测量控制网根据设置的内控制网和基础平面,进
5、行基坑定位放线,测定开挖基坑的上部边线和基坑底部边线的位置和标高,方可开始填土施工。回填的定位放线是沿冲压车间纵横轴方向放线,并在距基坑开挖深度4倍以上距离外埋设回填标高测量控制点。测控点为砼测控点。5、 作业条件5.1 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。 5.2 填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽和验收手续。 5.3 施工前,应做好水平高程标志布置。如大型基坑或沟边上每隔1m钉上水平桩橛或邻近的固定建筑物上抄上标准高程点。大面积场地
6、上或地坪每隔一定距离钉上水平桩。 5.4 确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。同时要编好施工方案。 6、 操作工艺 6.1工艺流程基坑底地坪上清理检验土质分层铺土分层碾压密实检验密实度修整找平验收。6.2填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。6.3检验土质。检验回填料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施,冬期时不需洒水。6.4填土应在基础区域对称回填、分层铺摊。每层铺土的厚度应根据
7、土质、密实度要求和机具性能确定。或按下表选用。填土每层的铺土厚度和压实偏差 表 压实机具每层铺土厚度(mm)每层压实遍数(遍)平碾20030068羊足碾200350816振动平碾600150068蛙式 柴油式打夯机200250346.5碾压机械压实填方时,应控制行驶速度,一般不应超过以下规定: 平 碾:2km/h 羊足碾:3km/h 振动碾:2km/h 6.6碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。长宽比较大时,填土应分段进行。每层接缝处应作成斜坡形,碾迹重叠0.51.0m左右,上下层错缝距离不应小于1m。 6.7填方超出基底表面时,应保证边缘部位的压实质量。填土后,要求进行场地修整,宜
8、将填方边缘宽填0.5m;要求地面修平拍实,以便进行下一工序。 6.8在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。 6.9回填土每层压实后,应按规定规定进行检测,达到要求后,再进行上一层的铺土。 7.0填方全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实。7、 雨、冬期施工7.1 雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。重要或特殊的土方回填,应尽量在雨期前完成。 7.2 雨期施工时,应有防雨措施或方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏。 7.3
9、 填方工程不宜在冬期施工,如必须在冬期施工时,其施工方法需经过技术经济比较后确定。 7.4 冬期填方前,应清除基底上的冰雪和保温材料;距离边坡表层1m以内不得用冻土填筑;填方上层应用未冻、不冻胀或透水性好的土料填筑,其厚度应符合设计要求。 7.5 冬期施工室外平均气温在-5以上时,填方高度不受限制;平均温度在-5以下时,填方高度不宜超过下表的规定。但用石块和不含冰块的砂土(不包括粉砂)、碎石类土填筑时,可不受表内填方高度的限制。 冬期填方高度限制 表 平均气温()填方高度(m)-5-104.5-11-153.5-16-202.57.6 冬期回填土方,每层铺筑厚度应比常温施工时减少20%25%,
10、其中冻土块体积不得超过填方总体积的15%;其粒径不得大于150mm。铺冻土块要均匀分布,逐层压(夯)实。回填土方的工作应连续进行,防止基土或已填方土层受冻。并且要及时采取防冻措施。8、 施工顺序安排本工程地下结构占地面积大,结构复杂,工期紧,施工场地狭小,地下回填土工程量大,回填土部位标高不一致;根据以上特点,按照总进度计划安排,回填土的施工需分段、分部位、按材料要求陆续插入施工。首先从西侧开始回填施工,中间顶板回填土最后结束,总施工顺序为:西侧(由西向东)东侧(由东向西)设备地沟顶板。9、 施工分区将基础的土方开挖工程分为6个区域。土方回填见下图。10、 土方回填10.1基坑回填前,应对基础
11、工程进行检查和验收,做好隐蔽验收后,方可填土。土方回填须配合土方检验人员,分层夯实并及时检验。10.2回填料的要求(1)回填料为级配碎石,应符合设计要求,沿周边均匀回填,但其最大粒径不得超过每层铺填厚度的2/3,层厚不大于300mm。含水量符合压实要求的回填料,方可用作回填料。(2)回填料含水量的大小,直接影响到夯实遍数和夯实质量,在夯实前须预试验,以得到符合密实度要求条件下的最佳含水量和最少夯实遍数。(3)施工处于雨季,回填料的含水量较高时,可掺少量水进行水夯振动回填土方。(4)施工处于冬期时,回填料的含水量需控制,可掺碎石进行水夯振动回填土方。10.3基坑回填的施工要点(1)基坑回填时,应
12、符合下列规定:回填前,应清除基坑内的积水和有机杂物;基础的现浇混凝土应达到一定的强度,不致因填土而受损伤时,方可回填;(2)基坑回填时,应在相对的两侧或四侧同时进行。每层均须仔细压(夯)实,每层铺填厚度和压(夯)实遍数,视回填料的性质、设计所要求的密实度和所使用的压实机具的性能而定,采用蛙式打夯机夯实时,每层回填料的厚度为O.30m,所需的夯实遍数为34遍。行行相连,每遍纵横交叉,分层夯打夯实基槽及地坪时,行夯路线应由四边开始,然后再夯中间。夯实之前,对回填料应初步平整,打夯机依次夯打,均匀分布,不留间隙。(3)回填料应预留一定的下沉高度,以备在堆重或干湿交替等。11、 质量标准 11.1 保
13、证项目(1)基底处理必须符合设计要求或施工规范的规定。 (2)回填的土料,必须符合设计要求或施工规范的规定。 (3)回填土必须按规定分层夯压密实。取样测定夯实后土的干土质量密度,其合格率不应小于90%;不合格的干土质量密度的最低值与设计值的差,不应大于0.08g/cm3,且不应集中。环刀取样的方法及数量应符合规定。 11.2 允许偏差项目见表。 回填土工程允许偏差 表项次项 目允许偏差(mm)检 验 方 法1顶面标高15用水准仪或拉线尺量检查2表面平整度20用2m靠尺和楔形塞尺尺量检查12、 成品保护12.1 施工时,对定位标准桩、轴线控制桩、标准水准点及龙门板等,填运土方时不得碰撞,也不得在龙门板上休息
