《基础底板卷材防水施工技术交底(附节点图) .doc》由会员分享,可在线阅读,更多相关《基础底板卷材防水施工技术交底(附节点图) .doc(10页珍藏版)》请在第壹文秘上搜索。

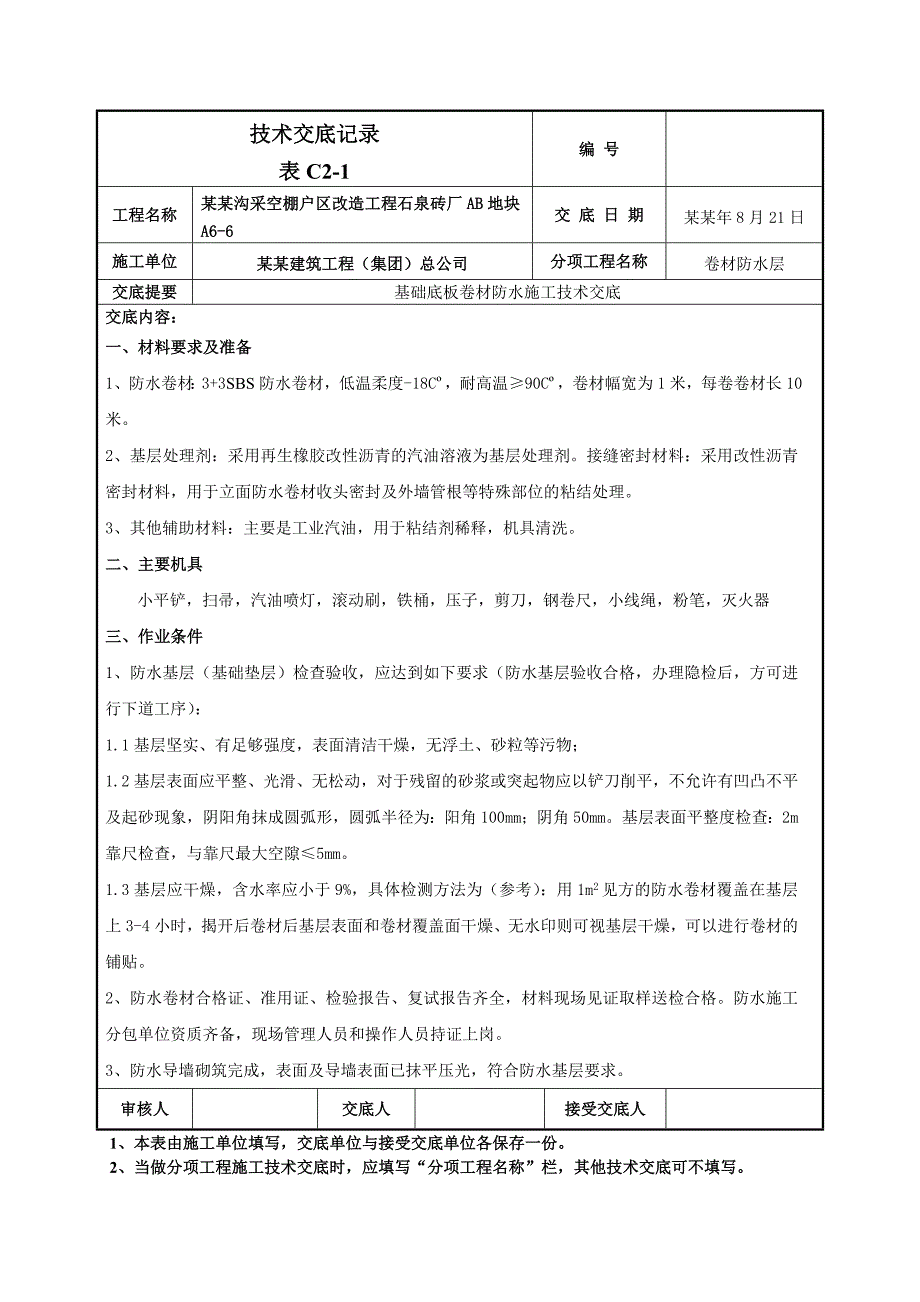

1、技术交底记录表C2-1编 号工程名称某某沟采空棚户区改造工程石泉砖厂AB地块A6-6交 底 日 期某某年8月21日施工单位某某建筑工程(集团)总公司分项工程名称卷材防水层交底提要基础底板卷材防水施工技术交底交底内容: 一、材料要求及准备1、防水卷材:3+3SBS防水卷材,低温柔度-18C,耐高温90C,卷材幅宽为1米,每卷卷材长10米。2、基层处理剂:采用再生橡胶改性沥青的汽油溶液为基层处理剂。接缝密封材料:采用改性沥青密封材料,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理。3、其他辅助材料:主要是工业汽油,用于粘结剂稀释,机具清洗。二、主要机具小平铲,扫帚,汽油喷灯,滚动刷,铁桶,
2、压子,剪刀,钢卷尺,小线绳,粉笔,灭火器三、作业条件1、防水基层(基础垫层)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行下道工序):1.1基层坚实、有足够强度,表面清洁干燥,无浮土、砂粒等污物;1.2基层表面应平整、光滑、无松动,对于残留的砂浆或突起物应以铲刀削平,不允许有凹凸不平及起砂现象,阴阳角抹成圆弧形,圆弧半径为:阳角100mm;阴角50mm。基层表面平整度检查:2m靠尺检查,与靠尺最大空隙5mm。1.3基层应干燥,含水率应小于9%,具体检测方法为(参考):用1m2见方的防水卷材覆盖在基层上3-4小时,揭开后卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以
3、进行卷材的铺贴。2、防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗。3、防水导墙砌筑完成,表面及导墙表面已抹平压光,符合防水基层要求。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某沟采空棚户区改造工程石泉砖厂AB地块A6-6交 底 日 期某某年8月21日施工单位某某建筑工程(集团)总公司分项工程名称卷材防水层交底提要基础底板卷材防水施工技术交底交底内容: 4、

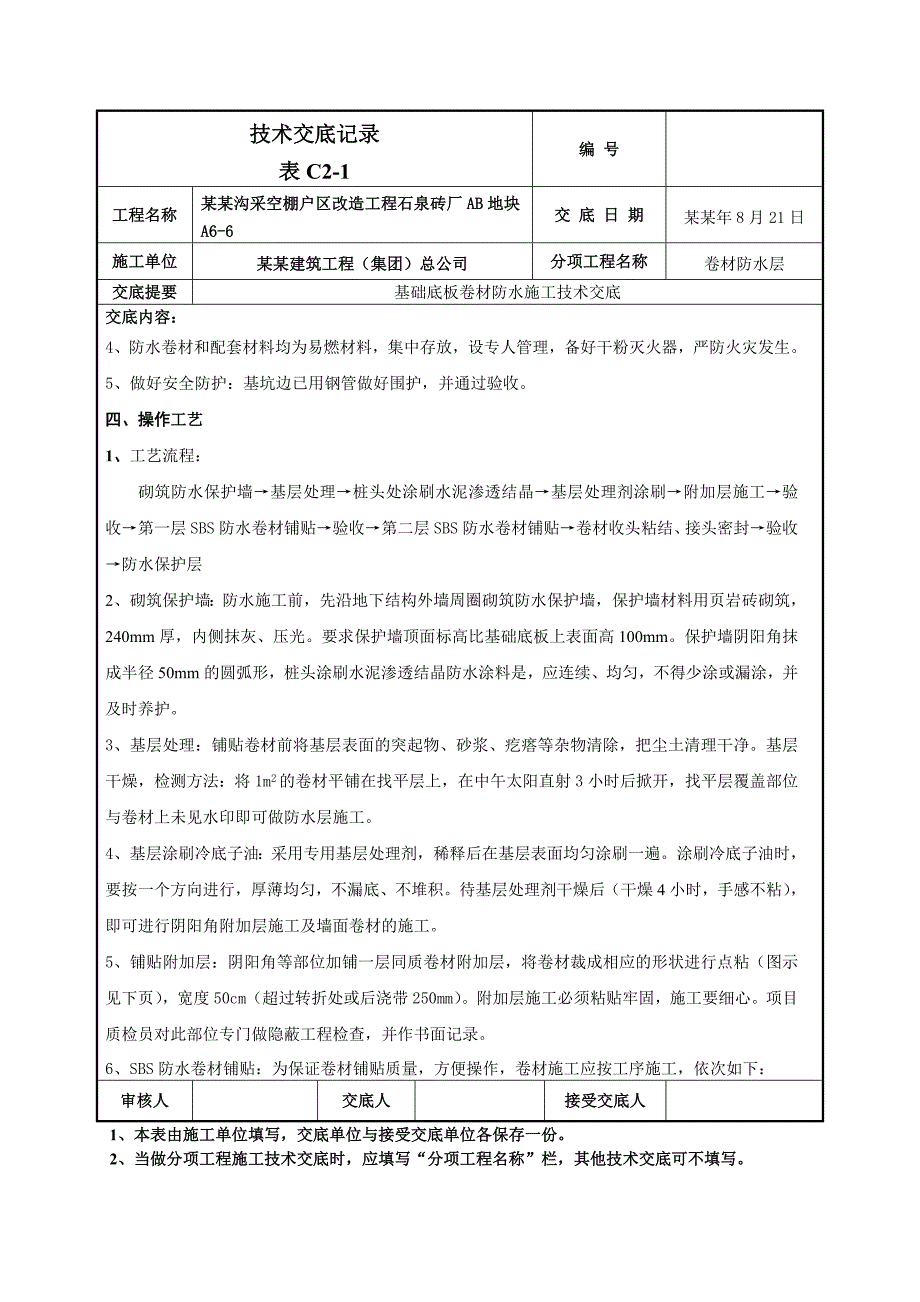

4、防水卷材和配套材料均为易燃材料,集中存放,设专人管理,备好干粉灭火器,严防火灾发生。5、做好安全防护:基坑边已用钢管做好围护,并通过验收。四、操作工艺1、工艺流程: 砌筑防水保护墙基层处理桩头处涂刷水泥渗透结晶基层处理剂涂刷附加层施工验收第一层SBS防水卷材铺贴验收第二层SBS防水卷材铺贴卷材收头粘结、接头密封验收防水保护层2、砌筑保护墙:防水施工前,先沿地下结构外墙周圈砌筑防水保护墙,保护墙材料用页岩砖砌筑,240mm厚,内侧抹灰、压光。要求保护墙顶面标高比基础底板上表面高100mm。保护墙阴阳角抹成半径50mm的圆弧形,桩头涂刷水泥渗透结晶防水涂料是,应连续、均匀,不得少涂或漏涂,并及时养
5、护。3、基层处理:铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。基层干燥,检测方法:将1m2的卷材平铺在找平层上,在中午太阳直射3小时后掀开,找平层覆盖部位与卷材上未见水印即可做防水层施工。4、基层涂刷冷底子油:采用专用基层处理剂,稀释后在基层表面均匀涂刷一遍。涂刷冷底子油时,要按一个方向进行,厚薄均匀,不漏底、不堆积。待基层处理剂干燥后(干燥4小时,手感不粘),即可进行阴阳角附加层施工及墙面卷材的施工。5、铺贴附加层:阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行点粘(图示见下页),宽度50cm(超过转折处或后浇带250mm)。附加层施工必须粘贴牢固,施工
6、要细心。项目质检员对此部位专门做隐蔽工程检查,并作书面记录。6、SBS防水卷材铺贴:为保证卷材铺贴质量,方便操作,卷材施工应按工序施工,依次如下:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某沟采空棚户区改造工程石泉砖厂AB地块A6-6交 底 日 期某某年8月21日施工单位某某建筑工程(集团)总公司分项工程名称卷材防水层交底提要基础底板卷材防水施工技术交底交底内容: 6.1首先,用小白线和彩色粉弹线分档、确定卷材实际铺贴位置、铺贴间距,应符合

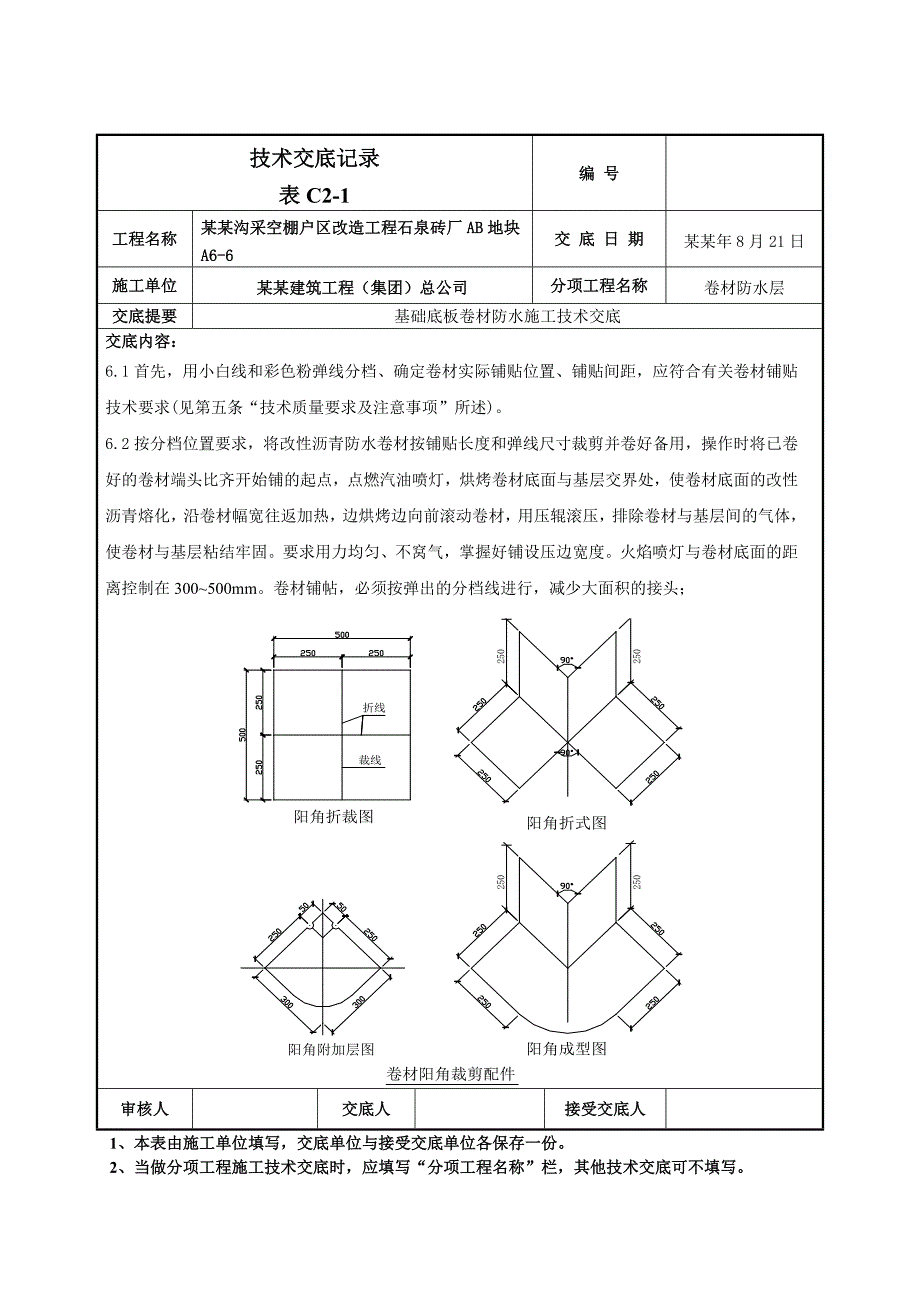

7、有关卷材铺贴技术要求(见第五条“技术质量要求及注意事项”所述)。6.2按分档位置要求,将改性沥青防水卷材按铺贴长度和弹线尺寸裁剪并卷好备用,操作时将已卷好的卷材端头比齐开始铺的起点,点燃汽油喷灯,烘烤卷材底面与基层交界处,使卷材底面的改性沥青熔化,沿卷材幅宽往返加热,边烘烤边向前滚动卷材,用压辊滚压,排除卷材与基层间的气体,使卷材与基层粘结牢固。要求用力均匀、不窝气,掌握好铺设压边宽度。火焰喷灯与卷材底面的距离控制在300500mm。卷材铺帖,必须按弹出的分档线进行,减少大面积的接头;审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时
8、,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某沟采空棚户区改造工程石泉砖厂AB地块A6-6交 底 日 期某某年8月21日施工单位某某建筑工程(集团)总公司分项工程名称卷材防水层交底提要基础底板卷材防水施工技术交底交底内容: 6.4对于平面与立面相连的卷材(如:永久性保护墙立面卷材),应先铺贴平面部分,然后由下向上满粘铺贴立面卷材,同时注意使卷材紧贴阴、阳角。(形式见下图)审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1
9、编 号工程名称某某沟采空棚户区改造工程石泉砖厂AB地块A6-6交 底 日 期某某年8月21日施工单位某某建筑工程(集团)总公司分项工程名称卷材防水层交底提要基础底板卷材防水施工技术交底交底内容: 6.5永久保护墙上铺贴的卷材,里侧卷材留设600mm接头长度,外侧卷材留设300mm接头长度,以与将来外墙立面防水卷材搭接连接。对于该段防水卷材甩头,虚铺于保护墙上平面,并彩条布,上砌两皮红机砖临时保护墙进行保护。7、热熔封边:加热基层与卷材、卷材与卷材接缝处,观察当卷材的沥青刚刚熔化时,压合至边缘挤出沥青粘牢。大面积的卷材横纵接缝处必须溢出不间断的沥青,宽度23mm为宜。8、进行第二道防水卷材施工时
10、,上下两层卷材的长边接缝应错开1/31/2幅宽,相邻两幅卷材的短边应错开500mm。且两层卷材不得相互垂直铺贴。9、 封边及收头:卷材外露接缝、收头部位、管道包裹部位用专用密封膏密封严密。10、检查验收:卷材施工完毕,经施工队自检合格后,报项目部质检验收。完后,交结构队进行下道工序。五、技术质量要求及注意事项审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某沟采空棚户区改造工程石泉砖厂AB地块A6-6交 底 日 期某某年8月21日施工单位某某建筑
11、工程(集团)总公司分项工程名称卷材防水层交底提要基础底板卷材防水施工技术交底交底内容: 1、技术要求1.1底板防水卷材铺贴方向选用东西方向(即卷材长边在底板的长边方向上)。1.2卷材铺贴施工顺序为:先做附加层加强层;再做电梯坑、集水坑、塔吊基础、保护墙立面等部位卷材防水层,并将接头引至坑上口距离坑边不小于600mm或距离保护墙边不小于600mm的平面位置;然后再做底板平面防水层;最后进行封边处理。1.3铺贴卷材严禁在雨天、雪天施工;五级风及其以上时不得施工;热熔法施工气温不低于-10。1.4铺贴时应展平压实,卷材与基面和各层卷材间必须粘贴紧密。1.5搭接要求:相邻卷材的短边搭接不小于10cm,
12、长边搭接不小于10cm,如下图所示。1.6本工程采用双层卷材,上下两层的长边接缝应错开1/31/2幅宽,相邻两幅的短边接缝应彼此错开500mm,且两层卷材不得相互垂直铺贴。1.7铺设规定:卷材铺贴时沿长方向进行,两层卷材必须平行铺贴,禁止垂直铺贴,铺贴时先平面后立面,交接处应交叉搭接。如接槎赶在导墙、集水坑等转角附近,卷材接缝留在平面上,并距离立面60cm。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某沟采空棚户区改造工程石泉砖厂AB地块A6
13、-6交 底 日 期某某年8月21日施工单位某某建筑工程(集团)总公司分项工程名称卷材防水层交底提要基础底板卷材防水施工技术交底交底内容: 1.8附加层:阴阳角、施工缝等部位必须增加一层附加层,附加层宽度为50cm。注意:当底板外边与外墙不在同一平面时,应在导墙上底板上阳角处贴附加层。1.9外墙防水卷材甩茬、接茬做法(见下页):2、保证项目2.1卷材防水层所用SBS防水卷材及主要配套材料必须符合设计要求。2.2卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。3、基本项目3.1基层应牢固、平整,无空鼓、起砂,阴阳角应成弧形或钝角。3.2卷材防水层接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号工程名称某某沟采空棚户区改造工程石泉砖厂AB地块A6-6交 底 日 期某某年8月21日施工单位某某建筑工程(集团)总公司分项工程名称卷材防水层交底提要基础底板卷材防水施工技术交底交底内容:
