《基础土方开挖及回填工程施工方案.doc》由会员分享,可在线阅读,更多相关《基础土方开挖及回填工程施工方案.doc(8页珍藏版)》请在第壹文秘上搜索。

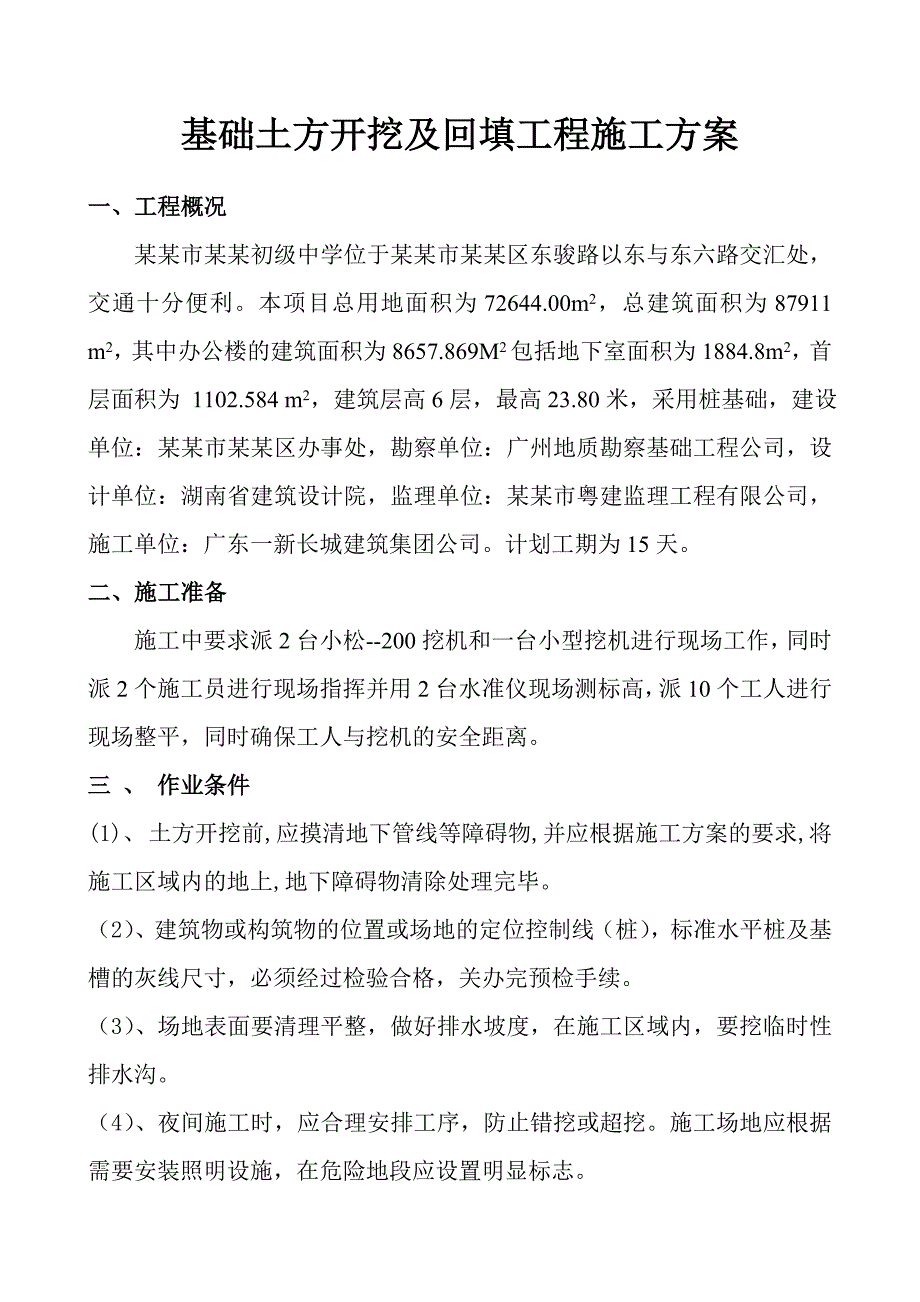

1、基础土方开挖及回填工程施工方案一、工程概况某某市某某初级中学位于某某市某某区东骏路以东与东六路交汇处,交通十分便利。本项目总用地面积为72644.00m2,总建筑面积为87911 m2,其中办公楼的建筑面积为8657.869M2包括地下室面积为1884.8m2,首层面积为 1102.584 m2,建筑层高6层,最高23.80米,采用桩基础,建设单位:某某市某某区办事处,勘察单位:广州地质勘察基础工程公司,设计单位:湖南省建筑设计院,监理单位:某某市粤建监理工程有限公司,施工单位:广东一新长城建筑集团公司。计划工期为15天。二、施工准备施工中要求派2台小松-200挖机和一台小型挖机进行现场工作,

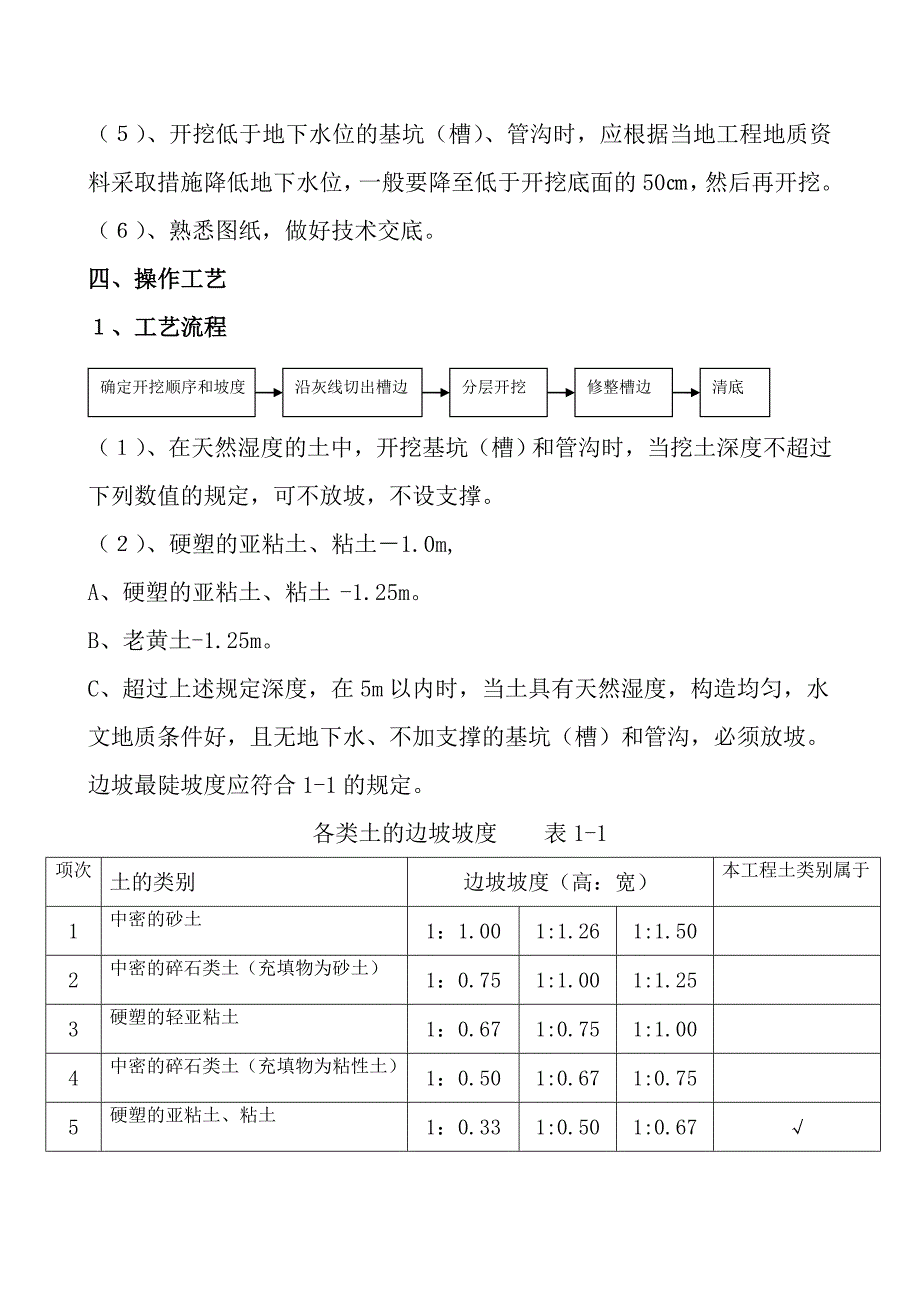

2、同时派2个施工员进行现场指挥并用2台水准仪现场测标高,派10个工人进行现场整平,同时确保工人与挖机的安全距离。三 、 作业条件(1)、 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上,地下障碍物清除处理完毕。(2)、建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,关办完预检手续。(3)、场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。(4)、夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。()、开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地
3、质资料采取措施降低地下水位,一般要降至低于开挖底面的50,然后再开挖。()、熟悉图纸,做好技术交底。四、操作工艺、工艺流程确定开挖顺序和坡度沿灰线切出槽边分层开挖修整槽边清底()、在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不设支撑。()、硬塑的亚粘土、粘土1.0m,A、硬塑的亚粘土、粘土 -1.25m。B、老黄土-1.25m。C、超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水、不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合1-1的规定。各类土的边坡坡度 表1-1项次土的类别边坡坡度(高:宽)本工程土类别

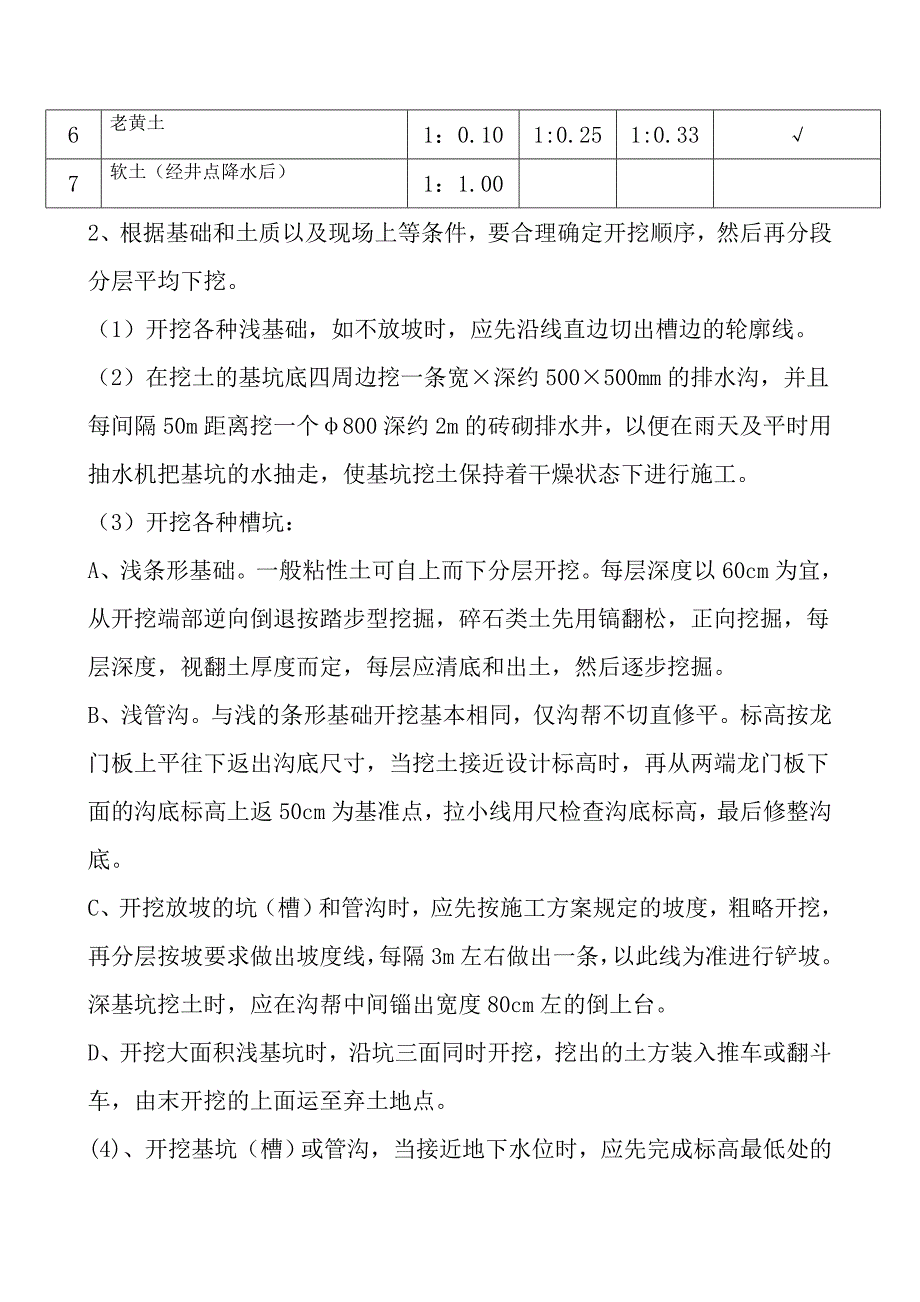

4、属于1中密的砂土1:1.001:1.261:1.502中密的碎石类土(充填物为砂土)1:0.751:1.001:1.253硬塑的轻亚粘土1:0.671:0.751:1.004中密的碎石类土(充填物为粘性土)1:0.501:0.671:0.755硬塑的亚粘土、粘土1:0.331:0.501:0.676老黄土1:0.101:0.251:0.337软土(经井点降水后)1:1.002、根据基础和土质以及现场上等条件,要合理确定开挖顺序,然后再分段分层平均下挖。(1)开挖各种浅基础,如不放坡时,应先沿线直边切出槽边的轮廓线。(2)在挖土的基坑底四周边挖一条宽深约500500mm的排水沟,并且每间隔50m
5、距离挖一个800深约2m的砖砌排水井,以便在雨天及平时用抽水机把基坑的水抽走,使基坑挖土保持着干燥状态下进行施工。(3)开挖各种槽坑:A、浅条形基础。一般粘性土可自上而下分层开挖。每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘,碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。B、浅管沟。与浅的条形基础开挖基本相同,仅沟帮不切直修平。标高按龙门板上平往下返出沟底尺寸,当挖土接近设计标高时,再从两端龙门板下面的沟底标高上返50cm为基准点,拉小线用尺检查沟底标高,最后修整沟底。C、开挖放坡的坑(槽)和管沟时,应先按施工方案规定的坡度,粗略开挖,再分层
6、按坡要求做出坡度线,每隔3m左右做出一条,以此线为准进行铲坡。深基坑挖土时,应在沟帮中间锱出宽度80cm左的倒上台。D、开挖大面积浅基坑时,沿坑三面同时开挖,挖出的土方装入推车或翻斗车,由末开挖的上面运至弃土地点。(4)、开挖基坑(槽)或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。开挖后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm平线;自每条槽端部20cm处每隔23m,在槽帮上钉水平标柱小木橛。在挖至接近槽底标高时,用尺高事先量好的50cm标注,随时以小木橛上平,校核槽底标高。最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此
7、修整槽帮,最后清除槽底土方,修底铲平。(5)、基坑(槽)管沟的直立帮和坡度,在开挖过程中和敞露期间应防止塌方,必要时应加以保护。在开挖槽边弃土时,应保证边坡和直立坡的稳定。当土质良好时,抛于槽边的土方(或材料)应距槽(沟)边缘0.8m,以外,高度不宜超过1.5m,在柱基或围墙一侧,不得堆土过高.3、开挖基坑(槽)的土方,在场地在条件堆放时,一定留足回填用的好土,多余的土方应一次运至弃土外,避免二次搬运。五、质量标准1、保证项目:柱基、基坑、基槽和管沟底的土质必须符合设计要求,并严禁扰动。2、允许偏差项目,见表1-2。基坑、管沟外形尺寸允许偏差值 表1-2项次项目允许偏差(mm)检验方法1标高+
8、0 -50用水准仪检查2长度、宽度-0用经纬仪、拉线和尺量检查3边坡偏陡不允许观察或用坡度尺检查六、成品保护1、对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡度是否符合设计要求。定位墙准桩和准水准点,也应定期复测检查是否正确。2、土方开挖时,应防止邻近已有建筑物或构筑物、道路、管线等发生下沉或变形。必要时,与设计单位或建筑单位协商采取防护措施,并在施工中进行沉降和位移观测。七、应注意的质量问题1、基底超挖:开挖基坑(槽)或管沟不得超过基底标高。如个别地方超开挖时,其处理方法应取得设计单位的同意,不得私自处理。
9、2、软土地区桩基挖土应防止基位移:在密集群桩上开挖基坑时,应在打桩完成后,间隔一段时间,再对称挖土:在密集桩附近开挖基坑(槽)时,应事先确定防桩基位移的措施。3、基底末保护:基坑(槽)开挖后应尽量减少基土的扰动。如基础不能及时施工时,可在基底标高以上留出0.3m厚土层,待做基础时再挖掉。4、施工顺序不合理;土方开挖宜先从低处进行、分层分段依次开挖、开成一定坡度、以利排水。 5、开挖尺寸不足;基坑(槽)不直不平,基底不平;应加强检查,随挖随修,并要认真验收。八、质量记录本工艺标准应具备以下质量记录:1、 工程地质勘察报告。工程定位测量记录。开挖完成后,通知质监做地基压板检测及设计、甲方、监理公司
10、等有关单位进行基坑验收,做好验收签证记录。人工回填土工艺一、 施工准备1、 土:宜优先利用槽中挖出的土,但不得含有机杂质。具粒径不大于50mm,含水率应符合规定。2、 作业条件:(1) 施工前应根据工程特点,填土种类、密实度要求,施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。(2) 回填前应对基础、箱型基础墙或地下防水层、保护层等到进行检查验收,并且要办好隐检手续。其基础混凝土强度应过到要求,方可进行回填土。(3) 管沟的回填,应在完成上下水、煤气的管道安装和墙壁间回固后,再进行。并将沟槽、地坪上的积水和有机物等清理干净。
11、(4) 施工前,应做好水平标高,以控制回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔3m钉上水平橛;室内和散水的边墙壁上弹上水平线或在地上钉上标高控制木桩。二、 操作工艺1、 工艺流程: 检验土 分层铺土、耙平检验密实度夯打密实修整找平验收基坑(槽)底地2、填上前应将坑(槽)底或地坪的垃圾等杂物清理干净;基槽回填前、必须清理到基底面标高,将回落松散垃圾、砂浆、石子等杂物清除干净。3、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。4、回填土应分层铺摊。每
12、层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200250mm。每层铺摊后,随之耙平。5、回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,纵横交叉。并且严禁采用水浇使上下沉的所谓“水夯”法。6、深浅两基坑(槽)相连时,应先夯深基础,填至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1:2。上下层错缝距离不小于1.0m。7、基坑(槽)回填应的相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙壁挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。8、回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并实由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯实。在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。9、回填土第层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。修整找平;填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。
