基础梁、承台、电梯井模板施工方案.doc

上传人:p** 文档编号:993772 上传时间:2024-06-09 格式:DOC 页数:4 大小:23.40KB
下载 相关 举报
基础梁、承台、电梯井模板施工方案.doc_第1页
第1页 / 共4页
基础梁、承台、电梯井模板施工方案.doc_第2页
第2页 / 共4页
基础梁、承台、电梯井模板施工方案.doc_第3页
第3页 / 共4页
基础梁、承台、电梯井模板施工方案.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《基础梁、承台、电梯井模板施工方案.doc》由会员分享,可在线阅读,更多相关《基础梁、承台、电梯井模板施工方案.doc(4页珍藏版)》请在第壹文秘上搜索。

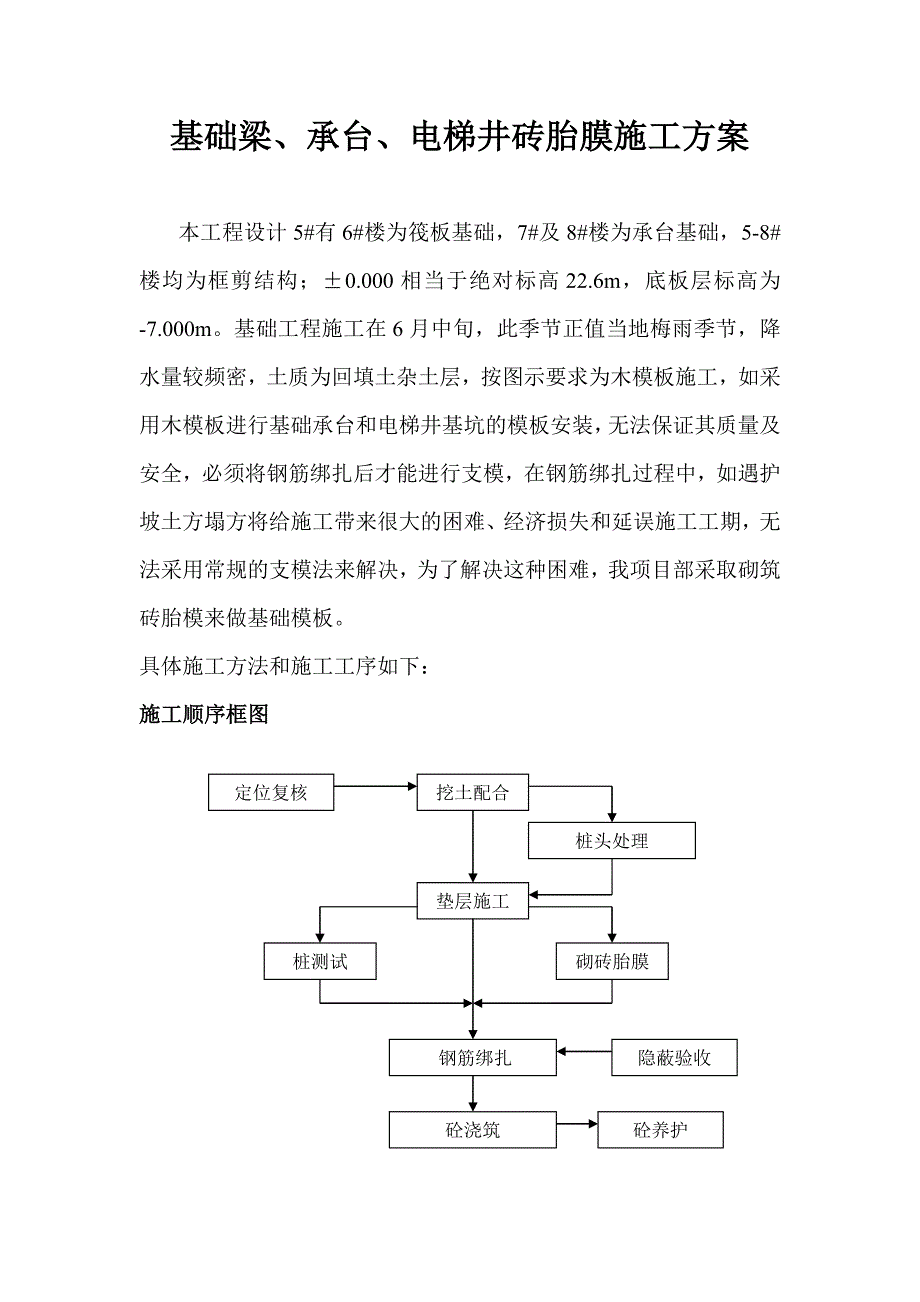

1、某某新亚山湖城基础梁、承台、电梯井模板施工方案某某工程有限公司某某年 月 日基础梁、承台、电梯井砖胎膜施工方案 本工程设计5#有6#楼为筏板基础,7#及8#楼为承台基础,5-8#楼均为框剪结构;0.000相当于绝对标高22.6m,底板层标高为-7.000m。基础工程施工在6月中旬,此季节正值当地梅雨季节,降水量较频密,土质为回填土杂土层,按图示要求为木模板施工,如采用木模板进行基础承台和电梯井基坑的模板安装,无法保证其质量及安全,必须将钢筋绑扎后才能进行支模,在钢筋绑扎过程中,如遇护坡土方塌方将给施工带来很大的困难、经济损失和延误施工工期,无法采用常规的支模法来解决,为了解决这种困难,我项目部

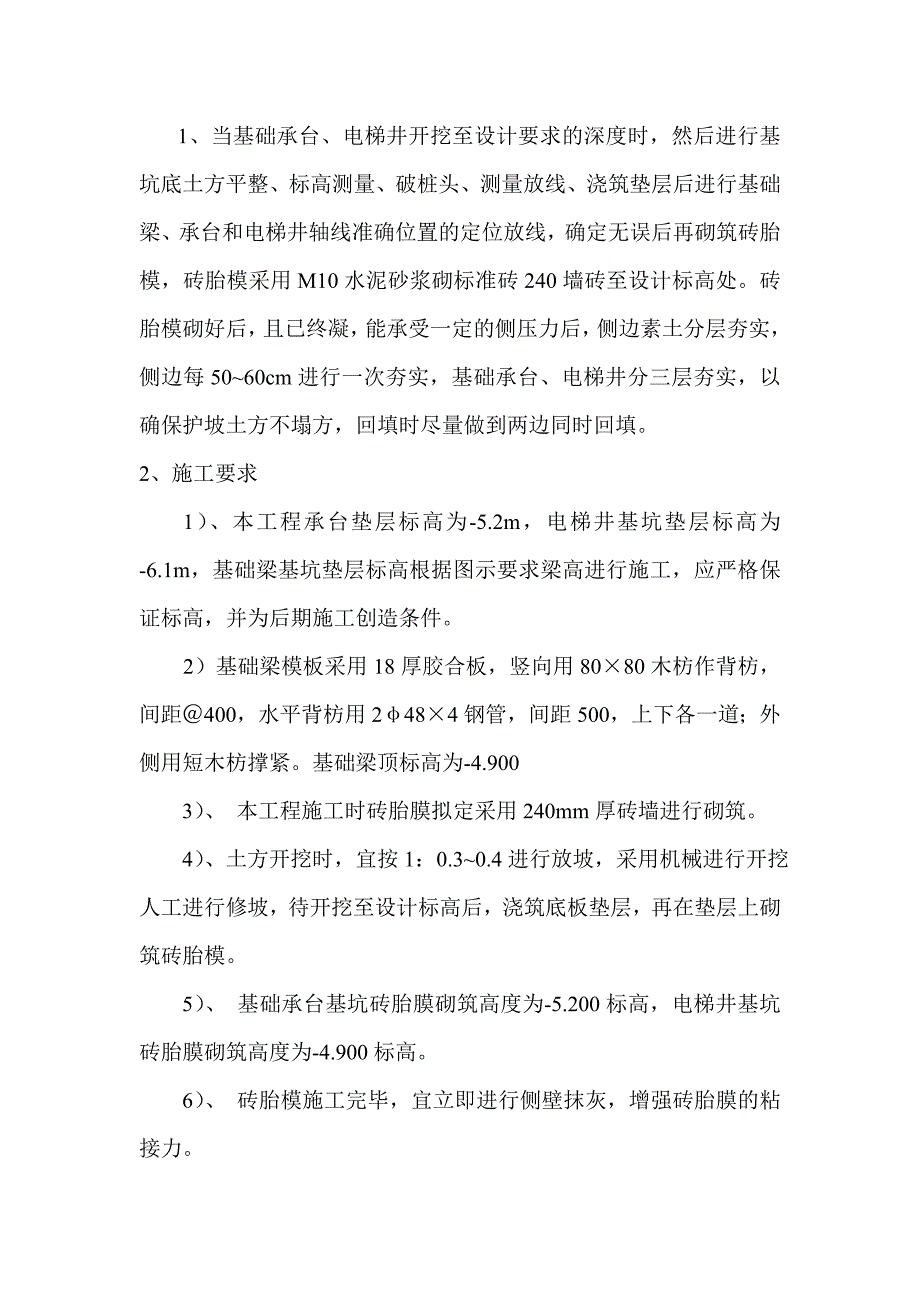

2、采取砌筑砖胎模来做基础模板。具体施工方法和施工工序如下:施工顺序框图挖土配合定位复核电梯基坑围护桩头处理垫层施工砌砖胎膜桩测试隐蔽验收钢筋绑扎砼养护砼浇筑 1、当基础承台、电梯井开挖至设计要求的深度时,然后进行基坑底土方平整、标高测量、破桩头、测量放线、浇筑垫层后进行基础梁、承台和电梯井轴线准确位置的定位放线,确定无误后再砌筑砖胎模,砖胎模采用M10水泥砂浆砌标准砖240墙砖至设计标高处。砖胎模砌好后,且已终凝,能承受一定的侧压力后,侧边素土分层夯实,侧边每5060cm进行一次夯实,基础承台、电梯井分三层夯实,以确保护坡土方不塌方,回填时尽量做到两边同时回填。2、施工要求1)、本工程承台垫层标

3、高为-5.2m,电梯井基坑垫层标高为-6.1m,基础梁基坑垫层标高根据图示要求梁高进行施工,应严格保证标高,并为后期施工创造条件。2)基础梁模板采用18厚胶合板,竖向用8080木枋作背枋,间距400,水平背枋用2484钢管,间距500,上下各一道;外侧用短木枋撑紧。基础梁顶标高为-4.900 3)、 本工程施工时砖胎膜拟定采用240mm厚砖墙进行砌筑。 4)、土方开挖时,宜按1:0.30.4进行放坡,采用机械进行开挖人工进行修坡,待开挖至设计标高后,浇筑底板垫层,再在垫层上砌筑砖胎模。 5)、 基础承台基坑砖胎膜砌筑高度为-5.200标高,电梯井基坑砖胎膜砌筑高度为-4.900标高。 6)、 砖胎模施工完毕,宜立即进行侧壁抹灰,增强砖胎膜的粘接力。 6)、 砖胎膜后侧壁土方回填时,必须分层进行回填夯实,切忌不能一次回填到位后夯实。避免侧压力造成胎膜坍塌。同时,回填前需进行支顶加固。 7)、 电梯井部位施工过程中应随时观测该部位砖胎膜的情况,发现异常情况,立即停止作业,制定相应处理措施后方能继续施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
