堤坝修建施工组织设计.doc

上传人:p** 文档编号:993786 上传时间:2024-06-09 格式:DOC 页数:22 大小:699.64KB
下载 相关 举报
堤坝修建施工组织设计.doc_第1页
第1页 / 共22页
堤坝修建施工组织设计.doc_第2页
第2页 / 共22页
堤坝修建施工组织设计.doc_第3页
第3页 / 共22页
堤坝修建施工组织设计.doc_第4页
第4页 / 共22页
堤坝修建施工组织设计.doc_第5页
第5页 / 共22页
堤坝修建施工组织设计.doc_第6页
第6页 / 共22页
堤坝修建施工组织设计.doc_第7页
第7页 / 共22页
堤坝修建施工组织设计.doc_第8页
第8页 / 共22页
堤坝修建施工组织设计.doc_第9页
第9页 / 共22页
堤坝修建施工组织设计.doc_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《堤坝修建施工组织设计.doc》由会员分享,可在线阅读,更多相关《堤坝修建施工组织设计.doc(22页珍藏版)》请在第壹文秘上搜索。

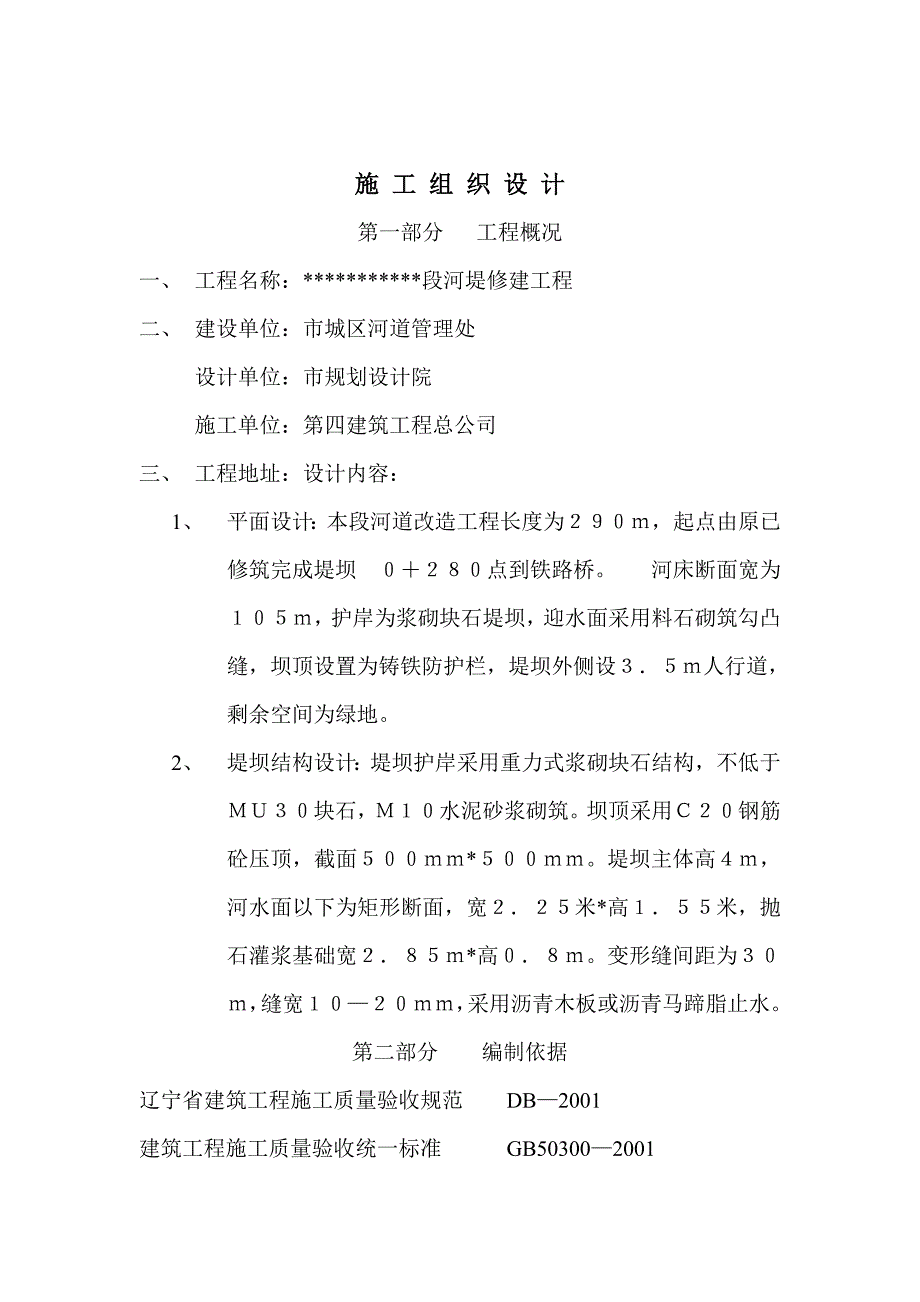

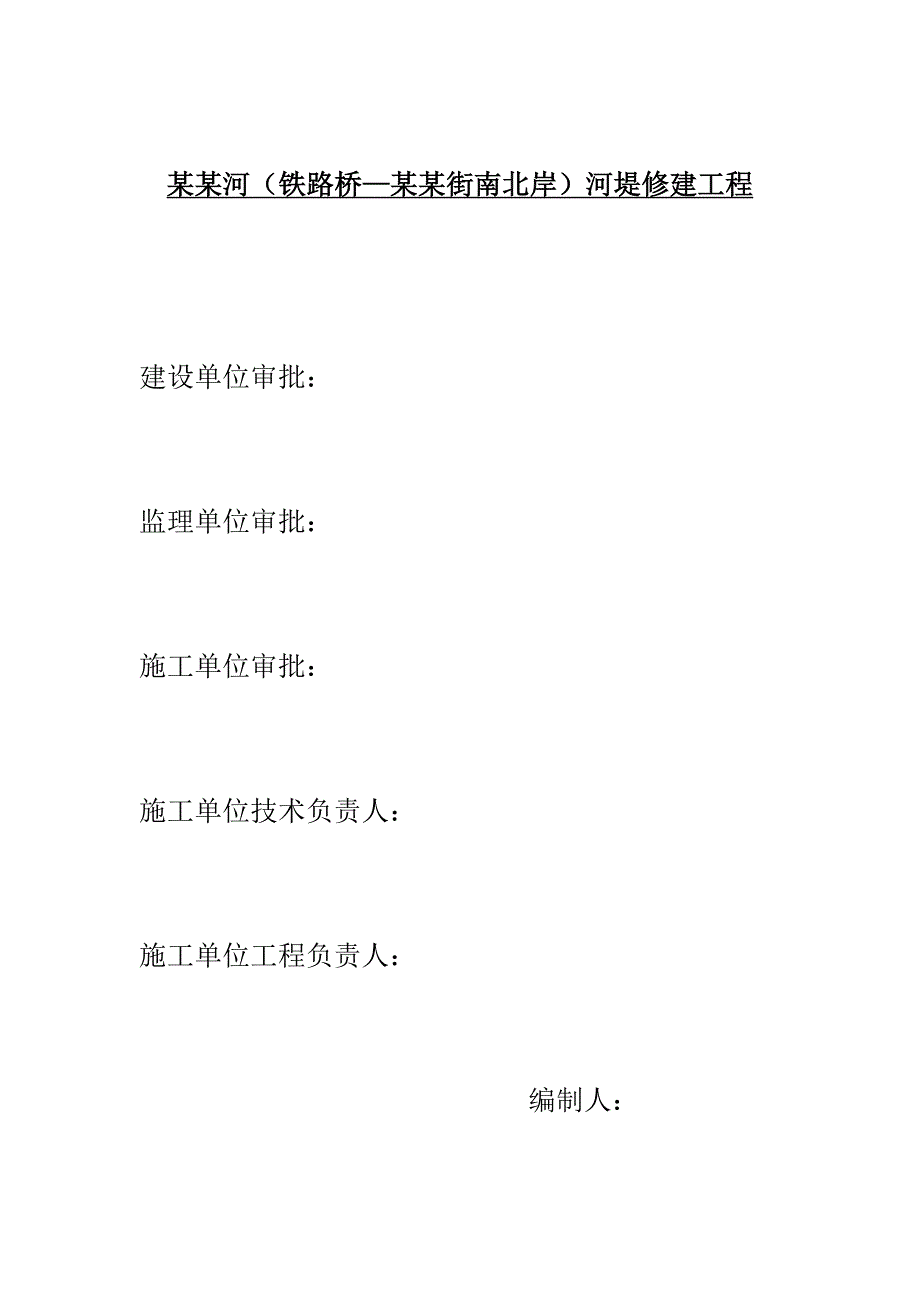

1、施 工 组 织 设 计工程名称: 建设单位: 监理单位: 施工单位: 编制单位: 编 制 日 期:某某年7月12日某某河(铁路桥某某街南北岸)河堤修建工程建设单位审批:监理单位审批:施工单位审批:施工单位技术负责人:施工单位工程负责人:编制人: 施 工 组 织 设 计第一部分 工程概况一、 工程名称:*段河堤修建工程二、 建设单位:市城区河道管理处设计单位:市规划设计院施工单位:第四建筑工程总公司三、 工程地址:设计内容:1、 平面设计:本段河道改造工程长度为,起点由原已修筑完成堤坝点到铁路桥。河床断面宽为,护岸为浆砌块石堤坝,迎水面采用料石砌筑勾凸缝,坝顶设置为铸铁防护栏,堤坝外侧设人行道,

2、剩余空间为绿地。2、 堤坝结构设计:堤坝护岸采用重力式浆砌块石结构,不低于块石,水泥砂浆砌筑。坝顶采用钢筋砼压顶,截面*。堤坝主体高,河水面以下为矩形断面,宽米*高米,抛石灌浆基础宽*高。变形缝间距为,缝宽,采用沥青木板或沥青马蹄脂止水。第二部分 编制依据辽宁省建筑工程施工质量验收规范 DB2001建筑工程施工质量验收统一标准 GB503002001公司采用质量体系生产、安装和服务的质量保证模式GB/T190012000 idt ISO9001:2000第三部分工程管理目标一、 质量目标:优良工程二、 工期部标:某某年7月30日某某年11月30日总工期120天。三、 现场管理系统目标:创文明施

3、工现场。四、 安全生产管理目标:杜绝安全事故。第四部分施工部署一、 组织机构:为确保工程质量,加快施工进度,缩短工期,经公司研究决定,对该工程实行项目法管理,实行项目经理负责制,抽调公司有实力的专业队伍进驻施工现场,项目部人员职责分工如下:序号姓名岗位分工技术职称从事专业年限项目经理工程师技术负责人助工质检员技术员施工员技术员会计员助理会计师材料员技术员预算员助工安全员助工二、 施工前准备工作:、 技术准备:组织用关人员认真熟悉图纸,做好图纸会审准备工作,整理各种技术资料及文件备用,做好原材料,半成品及构配件的检验与试验工作,做好特殊过程的作业设计。、 机具设备的准备:根据工程需要,为加快施工

4、进度,本工程拟用反铲挖掘机2台、4.5T载重汽车12台、50铲车2台、JZ350搅拌机1台、发电机组1台、泥浆泵14台,施工机具、设备配置要根据工程施工的实际进行动态管理,以保证施工进度及最大限度的发挥机具的功能和效率,详见机具设备需用计划表。、 劳动力准备:根据施工工期需要、工程量大小及施工组织方法确定劳动力的数量,但要做到节约人力做好施工前的教育培训工作。、 施工现场准备:开工后立即按照施工平面布置图搭建暂设,建筑临时道路(拟定从原蒙古包饭店入口处进料),架设与敷设临时水电线。现场临建及道路见总平面图。、 材料准备:按照确定的采购方式与途径,做好材料采购的准备工作,开工后及时采购合格产品运

5、到现场,确保材料供应。三、 进度计划安排:对施工图纸进行认真审阅、分析,做好图纸会审记录,对施工的重点与难点进行研究,并对施工现场进行考察,结合本工程量大、工期短的特点,对整个施工过程进行合理的组织,由于原有的老坝墙影响施工,故开工前应对原有的坝体拆除运走。具体安排见施工网络图及进度计划表。第四部分 主要分部、分项工程施工方法一、 工程定位测量:根据给定的建筑红线和座标点进行定位测量,采用普通量距法测定出外形平面轮廓和主轴位置。将规划部门提供的水准点测设到拟建筑物附近,设半永久性水准点2个,作为标高观测的依据。二、 土方施工:基槽开挖前,根据建设单位及有关部门提供的各种地址资料,确定地下给水、

6、排水管网、电力电缆、通信光缆及地下障碍物,然后由测量员进行定位测量,设立标准定位控制桩。 按照工程施工图纸设计的基底标准及现场自然地坪标高计算挖土深度,根据工程实际情况基底两侧需挖排水沟宽1.2米高0.6米、每隔30米挖集水坑4米长3米宽3.5米深、予留工作面0.8米。确定基底挖槽宽度12米。(具体尺寸见挖槽断面图)施工过程中采用4寸泥浆泵进行排水,始终保持地下水位低于作业面或基底标高,水泵设置根据地下渗水量确定。 基槽挖土方分两次完成,第一次挖至设计河床表面,第二次挖河床下基础部分淤泥、流沙。挖槽过程中,测量员应及时将基槽桩及各种节点控制桩引至槽底,为了使基底土壤不被扰动,机械挖槽过程中槽底

7、予留200厚土层,进行人工清理基底,测量员严格按照设计施工图纸要求控制基底标高,当施工过程中发现地下给水、排水管网、电力电缆、通信光缆及地下障碍物时,及时与建设部门及有关部门人员联系,确定处理方案,经过妥善处理后,方可继续施工。基础土方施工完毕后,及时作好各项记录,经有关部门验收合格后,方可进行下道工序施工。机械挖槽施工过程中,考虑到运输道路及运料作业面,基槽挖出的土方、泥砂,根据施工现场实际情况,现场无法留有回填土,挖出的土方全部外运,运距3公里,回填土时在运回。 12m基槽挖土方断面图三、 堤坝砌筑砌筑前,应对弹好的线进行复查,位置,尺寸应符合设计要求。石材表面的泥垢、水锈等杂质,砌筑前应

8、清理干净。砌筑砂浆搅拌时间不少于90秒,应随搅拌随用,拌制后应在3小时内使用完毕。如气温超过30度,应在2小时内使用完毕,严禁用过夜砂浆。砌筑堤坝第一皮块石应座浆,并将大面向下、毛石砌体分皮卧砌,各皮石块间利用自然形状,经敲打修整使能与先砌石块基本吻合,搭砌紧密,应上下错缝内外搭砌,不得采用外面侧立石块,中间填心的砌筑方法,中间不得有铲口石(尖石倾斜向外的石块),和过桥石(仅在两端搭砌石块)。砌体灰缝厚度宜为2030mm,砂浆应饱满,采用铺浆法砌筑,石块间较大的空隙应先填塞砂浆后用碎石块嵌实不得采用干填石块的方法,砌体的临时间断处,应砌成斜槎。毛石砌体必须每不大于2米设置一块拉结石,立面每0.

9、7m2墙面至少设置一块,且同皮的间距不应大于2米。由于堤坝断面较宽,拉结石可用两块内外搭接,搭接长度不应小于150mm,毛石砌体每日砌筑高度不应超过1.2米。毛石砌筑完成后,顶面用1:2水泥砂浆找平。堤坝砌筑过程中,操作者随时检查合格后方可进入下一道工序。四、 坝顶钢筋混凝土压顶工程1、 模板工程 当堤身毛石砌体达到一定强度后,依照定控制桩,投放出堤顶压顶工程的定位控制线,测量出压顶两侧边线,并用墨线作出标记,堤顶压顶采用60*90木方支撑,并用紧线器校正固定。模板安装过程中要进行自检,发现问题及时解决,模板内的泥土及杂物要清理干净。2、 钢筋工程 钢筋设计为1级钢筋,钢筋的种类和规格必须符合

10、设计要求,钢筋进场时,必须有出场合格证,进场后进行外观检验和复试,合格后方可使用。采用机械调直加工,除去表面油污和锈,钢筋的弯勾,搭接及锚固长度满足设计和规范要求,钢筋绑完后,应加水泥砂浆垫块,以控制受力钢筋的保护层。3、 混凝土现场拌制施工方法和施工措施。基本工艺流程1、 每台班开始前,对搅拌机及上料设备进行检查并试运转;对所用计量器具进行检查并定磅;校对施工配合比;对所用原材料的规格、品种、产地、牌号及质量进行检查,并与施工配合比进行核对;对砂、石的含水率进行检查,如有变化,及时通知试验人员调整用水量。一切检查符合要求后,方可开盘拌制混凝土。2、 计量 砂、石计量;用手推车上料时,必须车车

11、过磅,卸多补少。有储料斗及配套的计量设备,采用自动或半自动上料 时,需调整好斗门关闭的提前量,以保证计量准确。砂、石计量的允许偏差应3%。水泥计量:搅拌时采用袋装水泥时,对每批进场的水泥应抽查10袋的重量,并计算每袋的平均实际重量。小于标定重量的要开袋补足,或以每袋的实际水泥重量为准,调整砂、石、水及其它材料用量,按配合比的比例重新确定每盘混凝土的施工配合比。搅拌时采用散装水泥的,应每盘精确计量。水泥计量的允许偏差应2%。 外加剂及混合料计量:对于粉状的外加剂和混合料,应按施工配合比每盘的用料,预先在外加剂和混合料存放的仓库中进行计量,并以小包装运到搅拌地点备用。液态外加剂要随用随搅拌,并用比

12、重计检查其浓度,用量桶计量。外加剂、混合料的计量允许偏差为2%。 水计量:水必须盘盘计量,其允许偏差应2%。 上料: 现场拌制混凝土,一般是计量好的原材料先汇集在上料斗中,经上料斗进入搅拌筒。水及液态外加剂经计量后,在往搅拌筒中进料的同时,直接进入搅拌筒。原材料汇集入上料的顺序如下:(1)、当无外加剂时,依次进入上料斗的顺序为、石子、水泥、砂。(2)、当掺混合料时,顺序为石子、水泥、混合料、砂。第一盘混凝土拌制的操作:每次上班拌制第一盘混凝土时,先加水使搅拌筒空转数分钟,搅拌筒被充分湿润后,将剩余积水倒净。搅拌第一盘时,由于砂浆粘筒壁而损失,因此,石子的用量应按配合比减半。从第二盘开始,按给定

13、的配合比投料。搅拌时间控制:混凝土搅拌时间最短2分钟。出料:出料时,先少许出料,目测拌合物的外观质量,如目测合格方可出料,每盘混凝土的拌合物必须出尽。混凝土拌制的质量检查:(1)、检查拌制混凝土所用原材料的品种、规格和用量,每一个工作班至少两次。(2)、检查混凝土的塌落度及和易性,每一工作班至少两次。混凝土拌合物搅拌均匀、颜色一致,具有良好的流动性、粘聚性和保水性,不泌水、不离析。不符合要求时,应查找原因,及时调整。(3)、在每一工作班内,当混凝土配合比由于外界影响有变动时(如下雨或原材料有变化),应及时检查。(4)、混凝土搅拌时间应随时检查。(5)、按以下规定留置试块:每班两组。(标养)(6

14、)、混凝土浇筑完毕后,在12小时内覆盖和浇水,浇水次数能保证砼有足够的湿润状态,养护一般不小于7昼夜,当砼强度达到1.2Mpa时方可在表面上进行操作。五、 脚手架工程脚手架的选择与使用的合适与否,直接影响施工作业的顺利和安全进行,也关系到工程质量、施工进度和企业的经济利益。根据公司的条件和工程的需要,采用扣件式钢管脚手架,墙体施工和维护,采用双排脚手架和满挂密目网。确保使用安全是脚手架工程的首要问题,要认真处理脚手架地基确保地基具有足够的承载力,避免脚手架发生整体或局部沉降,脚手架设置足够的连墙点,确保脚手架的稳定性。架子地基平整夯实后,加垫木,不得在未经处理的地面上直接搭设脚手架,脚手板要铺平、铺满,不得有探头板。搭设过程中要及时设置连墙杆、斜撑杆、避免脚手架发生倾斜和倾倒。用于连接大横杆的对接扣件,开口朝内,螺栓朝上,避免开口向上,以防雨水进入。拆除顺序:由上而下,先绑后拆,后绑先拆,先拆栏杆、脚手板、剪刀撑,而后拆小横杆、大横杆、立杆等。第五部分 各种措

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
