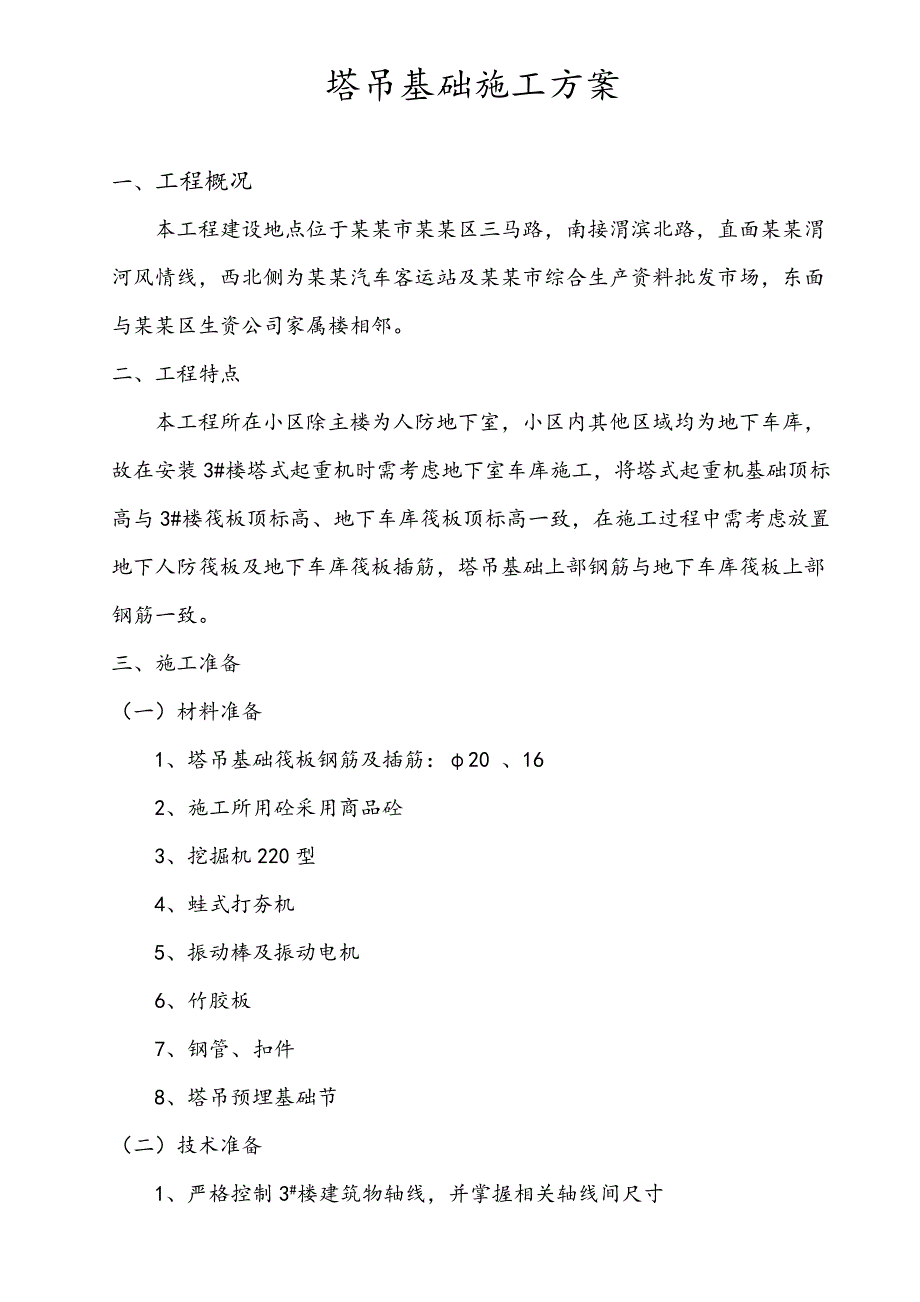

1、塔吊基础施工方案一、 工程概况 本工程建设地点位于某某市某某区三马路,南接渭滨北路,直面某某渭河风情线,西北侧为某某汽车客运站及某某市综合生产资料批发市场,东面与某某区生资公司家属楼相邻。二、工程特点 本工程所在小区除主楼为人防地下室,小区内其他区域均为地下车库,故在安装3#楼塔式起重机时需考虑地下室车库施工,将塔式起重机基础顶标高与3#楼筏板顶标高、地下车库筏板顶标高一致,在施工过程中需考虑放置地下人防筏板及地下车库筏板插筋,塔吊基础上部钢筋与地下车库筏板上部钢筋一致。三、施工准备(一)材料准备 1、塔吊基础筏板钢筋及插筋:20 、16 2、施工所用砼采用商品砼 3、挖掘机220型 4、蛙式

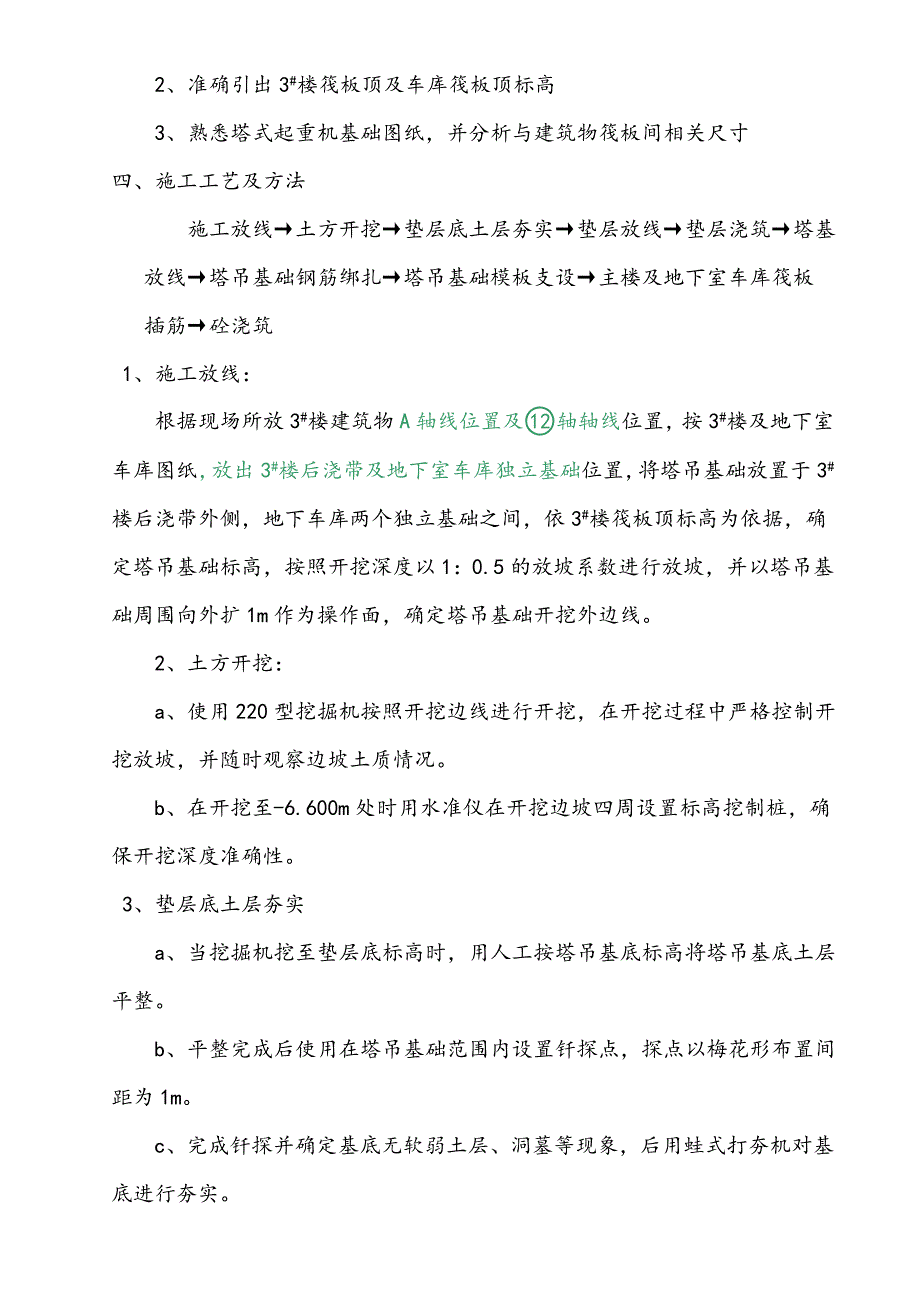

2、打夯机 5、振动棒及振动电机 6、竹胶板 7、钢管、扣件 8、塔吊预埋基础节(二) 技术准备 1、严格控制3#楼建筑物轴线,并掌握相关轴线间尺寸 2、准确引出3#楼筏板顶及车库筏板顶标高 3、熟悉塔式起重机基础图纸,并分析与建筑物筏板间相关尺寸四、 施工工艺及方法 施工放线土方开挖垫层底土层夯实垫层放线垫层浇筑塔基放线塔吊基础钢筋绑扎塔吊基础模板支设主楼及地下室车库筏板插筋砼浇筑 1、施工放线:根据现场所放3#楼建筑物A轴线位置及轴轴线位置,按3#楼及地下室车库图纸,放出3#楼后浇带及地下室车库独立基础位置,将塔吊基础放置于3#楼后浇带外侧,地下车库两个独立基础之间,依3#楼筏板顶标高为依据,
3、确定塔吊基础标高,按照开挖深度以1:0.5的放坡系数进行放坡,并以塔吊基础周围向外扩1m作为操作面,确定塔吊基础开挖外边线。2、土方开挖: a、使用220型挖掘机按照开挖边线进行开挖,在开挖过程中严格控制开挖放坡,并随时观察边坡土质情况。 b、在开挖至-6.600m处时用水准仪在开挖边坡四周设置标高挖制桩,确保开挖深度准确性。 3、垫层底土层夯实 a、当挖掘机挖至垫层底标高时,用人工按塔吊基底标高将塔吊基底土层平整。 b、平整完成后使用在塔吊基础范围内设置钎探点,探点以梅花形布置间距为1m。c、完成钎探并确定基底无软弱土层、洞墓等现象,后用蛙式打夯机对基底进行夯实。 4、垫层放线: 将3#楼A

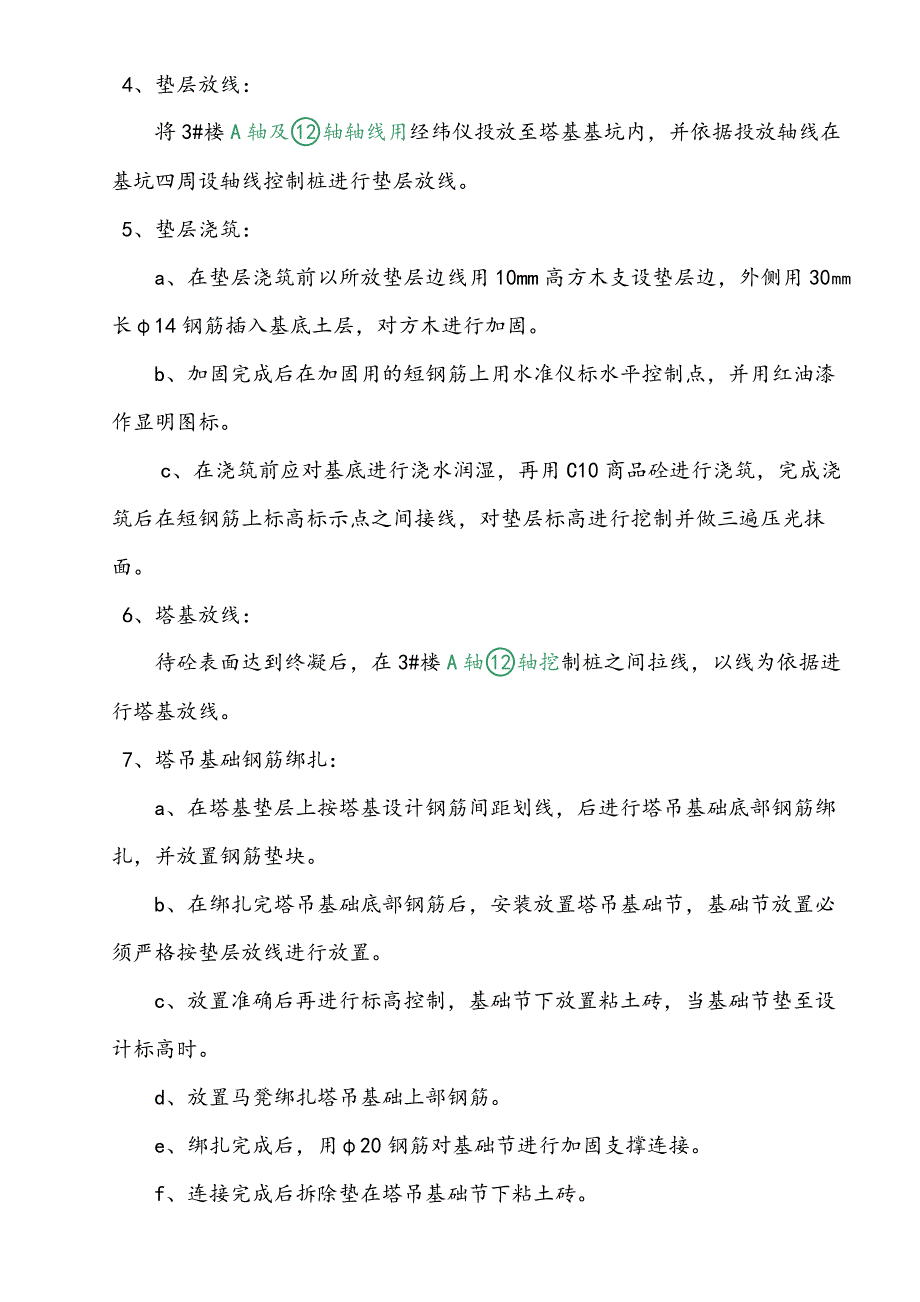

4、轴及轴轴线用经纬仪投放至塔基基坑内,并依据投放轴线在基坑四周设轴线控制桩进行垫层放线。 5、垫层浇筑: a、在垫层浇筑前以所放垫层边线用10mm高方木支设垫层边,外侧用30长14钢筋插入基底土层,对方木进行加固。 b、加固完成后在加固用的短钢筋上用水准仪标水平控制点,并用红油漆作显明图标。 c、在浇筑前应对基底进行浇水润湿,再用C10商品砼进行浇筑,完成浇筑后在短钢筋上标高标示点之间接线,对垫层标高进行挖制并做三遍压光抹面。 6、塔基放线: 待砼表面达到终凝后,在3#楼A轴轴挖制桩之间拉线,以线为依据进行塔基放线。 7、塔吊基础钢筋绑扎: a、在塔基垫层上按塔基设计钢筋间距划线,后进行塔吊基础
5、底部钢筋绑扎,并放置钢筋垫块。 b、在绑扎完塔吊基础底部钢筋后,安装放置塔吊基础节,基础节放置必须严格按垫层放线进行放置。 c、放置准确后再进行标高控制,基础节下放置粘土砖,当基础节垫至设计标高时。 d、放置马凳绑扎塔吊基础上部钢筋。 e、绑扎完成后,用20钢筋对基础节进行加固支撑连接。f、连接完成后拆除垫在塔吊基础节下粘土砖。 8、塔吊基础模板支设: a、在放置模板前,首先在塔吊基础顶部钢筋与筏板钢筋搭接处留置切割口,并在筏板底部插筋处弹水平线一道。 b、按塔基外边线支设模板并进行加固。 c、加固完成后,在模板所弹插筋水平线上按插筋间距进行扎孔。 9、主楼及地下室车库筏板插筋: a、在模板完
6、成打孔后,将筏板插筋按钢筋分类放置。放置完成后在模板外侧绑扎水平控制筋,以确保钢筋位置准确。 b、放置时应严格控制钢筋锚固长度及钢筋接头面积百分率。 10、砼浇筑: a、塔吊基础砼浇筑以每30分层浇筑振捣。 b、在浇筑时,先浇筑四周后浇筑塔吊基础节位置,确保塔吊基础节不发生位移。 c、浇筑时应随时观察模板支撑体系,避免发生涨模。 d、浇筑过程中,应避免振动棒与塔吊基础节直接接触。 e、浇筑完成后,在基坑四周标高控制桩之间接线,对塔吊基础节及砼表面进行标高控制。五、 注意事项 1、基坑周围必须按GJG59-2011建筑安全标准。 2、混凝土养护必须及时到位,保证砼强度。 3、施工过程中所有施工材料、工用具必须传递至基坑内不得随意抛掷。 4、砼作业人员必须穿绝缘胶鞋。 5、施工用电必须由专业电工操作,不得乱拉乱接。 6、施工过程中必须严格遵守安全操作规程。
