《墙地砖铺贴施工方案.doc》由会员分享,可在线阅读,更多相关《墙地砖铺贴施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

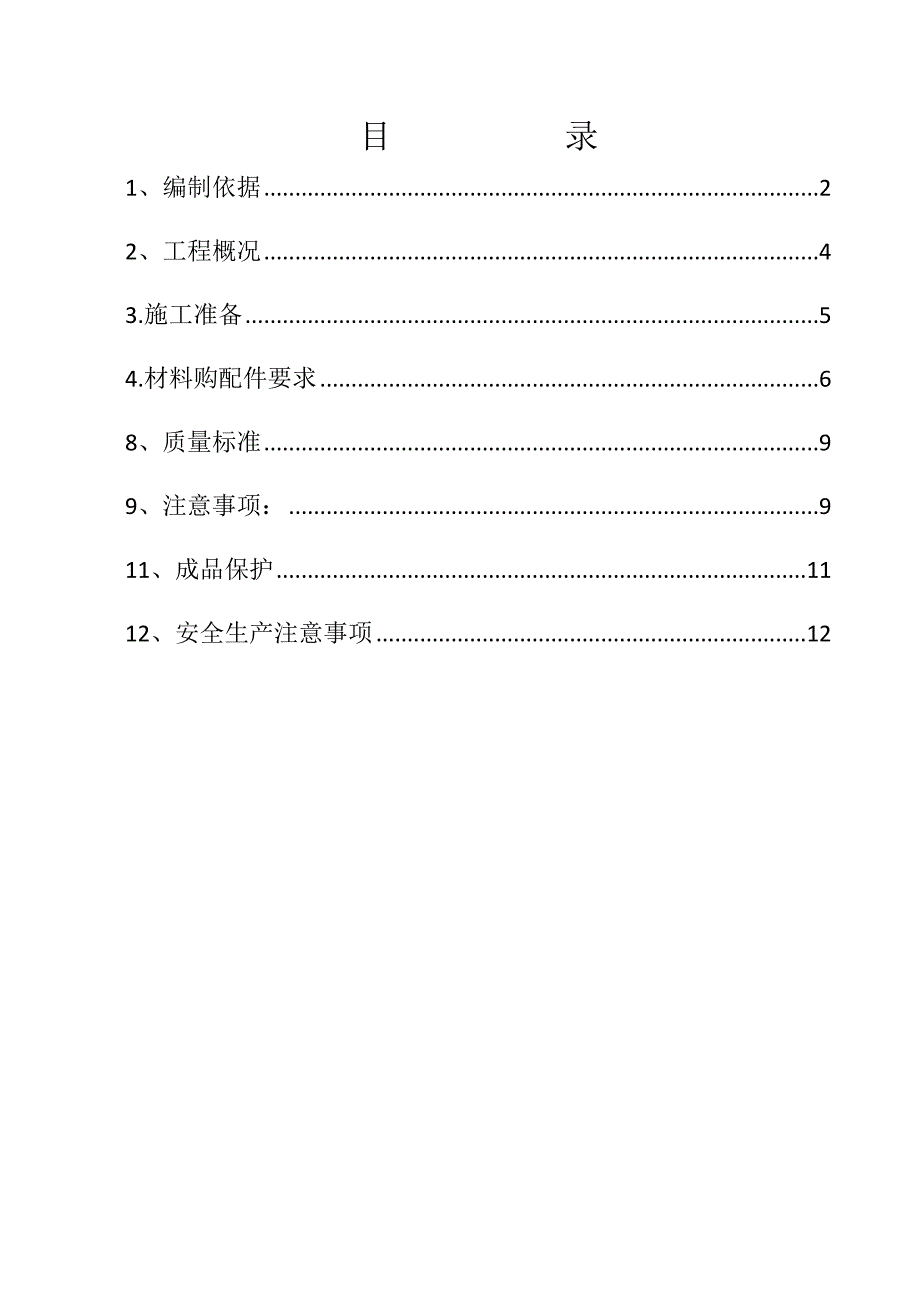

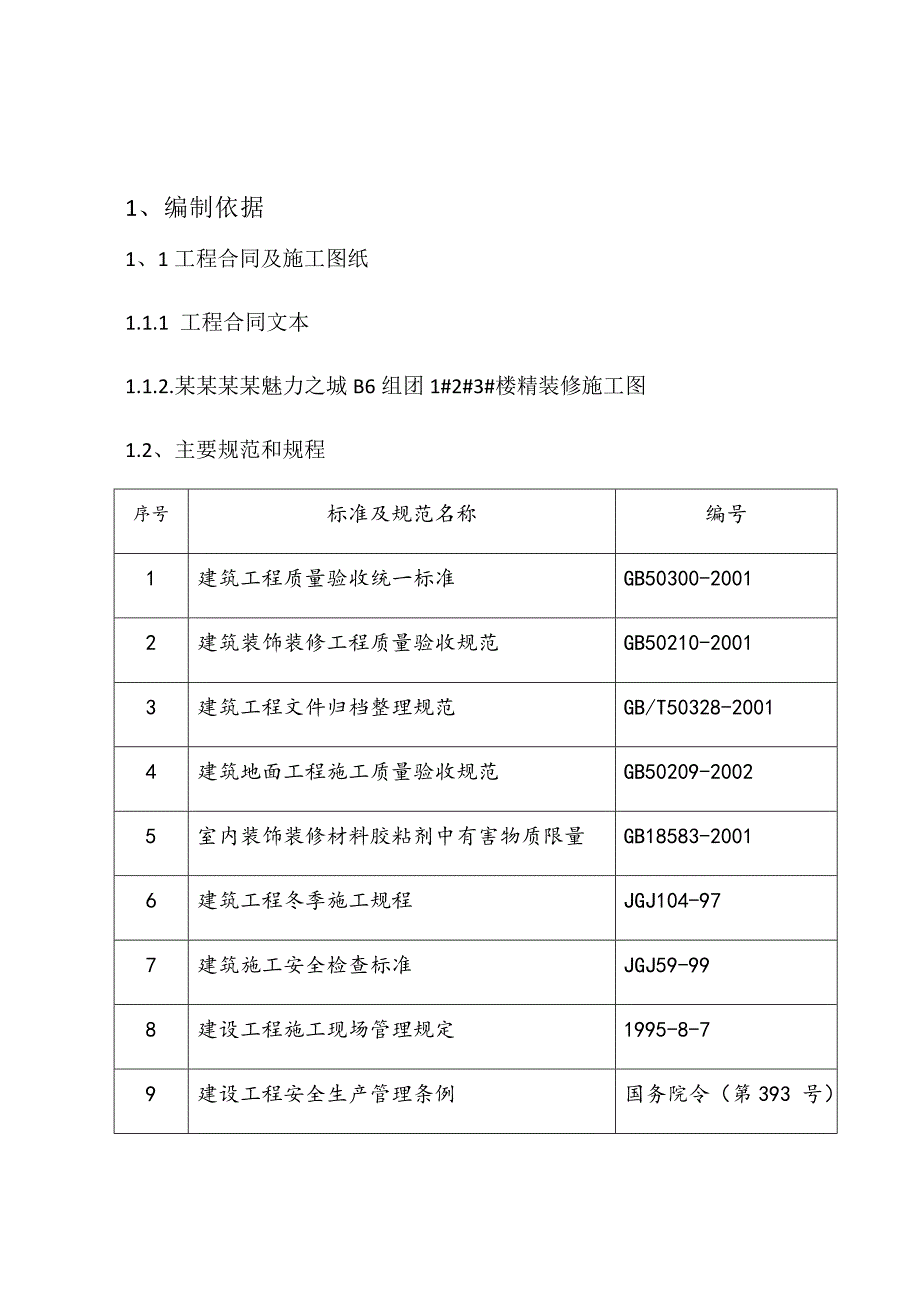

1、 某某某某魅力之城B6组团精装修某某省某某集团有限公司某某年8月目 录1、编制依据22、工程概况43.施工准备54.材料购配件要求68、质量标准99、注意事项:911、成品保护1112、安全生产注意事项121、编制依据1、1工程合同及施工图纸1.1.1 工程合同文本1.1.2.某某某某魅力之城B6组团1#2#3#楼精装修施工图1.2、主要规范和规程序号标准及规范名称编号1建筑工程质量验收统一标准 GB50300-20012建筑装饰装修工程质量验收规范 GB50210-20013建筑工程文件归档整理规范 GB/T50328-20014建筑地面工程施工质量验收规范 GB50209-20025室内装
2、饰装修材料胶粘剂中有害物质限量GB18583-20016建筑工程冬季施工规程JGJ104-977建筑施工安全检查标准JGJ59-998建设工程施工现场管理规定 1995-8-79建设工程安全生产管理条例 国务院令(第393 号)1.2其他依据1.2.1建筑施工手册(第四版)1.2.2工程建设标准强制性条文(房屋建筑部分);1.2.3 本项目工程的墙地砖铺贴施工工艺、做法1.2.4 某某产品质量实测操作指引(A5版)2、工程概况2.1工程概况 工程名称:某某某某魅力之城B6组团1#2#3#楼精装修工程 建设单位: 某某房地产有限公司 建筑设计单位:某某鼎城建筑工程有限公司 监理单位:某某工程建设
3、监理咨询有限公司 总包单位:某某建筑工程有限公司 精装总包:某某省某某集团有限公司某某某某魅力之城B6组团1#2#3#楼精装修工程位于某某滨湖区周新西路南侧;大通路北侧,五湖大道西侧;共3栋24层计288套精装修房。开工日期:某某年7月25日竣工日期:某某年3月30日质量目标:一次性验收合格2.2 墙地砖施工概况本工程墙地砖施工部位为:厨卫间墙面和地面和首层大堂墙地面楼梯踏步及各层电梯前室,本工程所有墙地砖均采用湿贴法铺贴。地面采用600*600干压陶瓷砖,墙面采用600*300干压陶瓷砖。2.3施工进度计划根据施工进度要求,在土建移交后即可插入施工,具体见施工总进度计划执行。3.施工准备3.
4、1组织机构项目经理:王向东安全总监:陆卫岗生产经理:朱东华项目技术负责人:邢亮 施工员:杨冬玮技术员:袁晓程预算员:袁文华质量员:邢 亮材料员:王 飞机械员:周健安全员:王 忠资料员:吴云连图纸深化何涛3.2技术准备3.2.1组织图纸深化原、水电、消防、弱电等相关专业进行图纸会审;3.2.2认真查看图纸做法,明确具体部位的施工做法,结合图集、标准及施工手册确定各部位的做法和质量要求;3.2.3编制施工方案,首先进行内部会审,通过后报监理审批,监理审批通过后严格执行;3.2.4方案审批通过后,对工长和全体相关人员进行书面交底;3.3生产准备3.3.1工程部对不同的施工班组进行二级交底,并监督和落
5、实班组向作业人员进行三级交底;3.3.2项目按照总控进度计划,组织相应劳动力及物资设备进场。4.材料购配件要求 4.1本工程墙砖均为:300*600,地砖为:600*6004.2 材料进场报验要严格把关,其规格、品种、外观、尺寸必须符合设计要求;材料进场合格证、材料检测报告、材料质保书、使用说明书齐全;4.3 材料进场要严格按材料样板和封样核对验收。4.4进场材料未进检验合格并确认,不能再工程上使用,且必须清除出施工现场,另行存放。5、主要机具中型石材切割机、砂灰拌制盘、瓷砖运输专用车、泥桶、砂灰搅拌器、手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤
6、)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、合金钢钻头、笤帚、砂轮锯、钢丝刷。6、作业条件(1)、墙面已弹好+50cm水平基准线。 (2)、门框已固定,锯口标高、垂直度和平整度已校正,并已钉护框条。(3)、墙面抹灰已完。(4)、地面管线已铺设,并已验收合格。沟槽、洞口已处理。(5)、铺砖图案样板已审定。7、 操作工艺.1地面贴瓷砖施工工艺:(1)、基层处理:将楼地面上的砂浆污物、浮灰、落地灰等清理干净,以达到施工条件要求,如表面有油污,应采用10%的火碱水刷净,并用清水及时将碱液冲去。考虑到装饰层与基层结合力,在正式施工前用少许清水湿润地面,用素水泥浆做结合层一道。(2)、弹线:施工前在墙体
7、四周弹出标高控制线(依据墙上100线),在地面弹出十字线,以控制地砖分隔尺寸。找出面层的标高控制点,注意与各相关部位标高控制一致。(3)、预铺:首先应在图纸设计要求的基础上,对地砖的色彩、纹理、表面平整等进行严格的挑选,依据现场弹出的控制线和图纸要求进行预铺。对于预铺中可能出现的尺寸、色彩、纹理误差等进行调整交换,直至达到最佳效果,按铺贴顺序堆放整齐备用,一般要求不能出现破损或者小于半块砖,并将把半砖排到非正视面。(3)、铺贴:地砖铺设采用专用粘结剂,先采用1:4或1:3干硬性水泥砂浆打底(砂浆干硬程度以手捏成团不松散为宜),砂浆厚度控制在20-30mm左右,长度为80cm左右(边贴边退),然
8、后将地砖背面满批上专用粘结剂,并划成约100mm*100mm方格(略浅,),将批好粘结剂的地砖按放到干硬性水泥砂浆上,用橡皮锤轻轻敲击地砖饰面直至密实平整达到要求;根据水平线用铝合金水平尺找平,铺完第一块后向两侧或后退方向;顺序镶铺。砖缝为11.5mm,铺装时要保证砖缝宽窄一致,纵横在一条线上。卫生间有坡度要求的要掌握好坡度。(4)、勾缝:地砖铺完24小时后进行勾缝,勾缝采用1:1水泥砂浆,根据地砖的颜色调配勾缝砂浆的颜色;勾缝要饱满密实。(5)、清理:当水泥浆凝固后再用棉纱等物对地砖表面进行清理(一般为12小时后)。清理完毕后用锯末养护2-3天,当交叉作业较多时采用先铺一层保护膜,再铺一层3
9、mm纤维板保护。6.2 墙面贴瓷砖施工工艺:(1)、基层处理:将墙面上的砂浆污物、浮灰等清理干净,以达到施工条件要求,如表面有油污,应采用10%的火碱水刷净,并用清水及时将碱液冲去。考虑到装饰层与基层结合力,可采用边批界面剂边贴砖的施工方法。(2)、吊垂直、套方、找规矩:要求对厨卫间找主放规矩,弹出墙面的50控制线,并在门窗洞口按照弹出墙面砖的排砖控制线,并对墙面的垂直度进行检查。不能满足要求必须修补,调整后施工。(3)、预铺:首先应在图纸设计要求的基础上,对地砖的色彩、纹理、表面平整等进行严格的挑选,依据现场弹出的控制线和排版图要求进行预铺。对于预铺中可能出现的尺寸、色彩、纹理误差等进行调整
10、交换,直至达到最佳效果,按铺贴顺序堆放整齐备用,一般要求不能出现破损或者小于半块砖,并将把半砖排到非正视面。(4)、墙面贴砖:本工程采用干压陶瓷砖密度较好,不用提前泡砖,使用时只需将背面的灰尘清理干净即可。室内砖的粘贴接缝宽度按照设计要求,且横竖缝宽一致为11.5mm。墙面砖的粘结层厚度:在瓷砖背面满抹专用粘结剂,四角刮成斜面,厚度控制在0.510mm左右,并注意边角满浆。墙面砖就位后用手掌跟或灰匙木柄拍击砖面,使之与邻面平,粘贴3-4块,用靠尺板检查表面的平整度,并用灰匙将缝拨直,阳角拼缝采用集中加工的45度斜角砖,注意不要将瓷砖釉面损坏或崩边,保证接缝平直、密实。(7)、勾缝:贴完墙面砖待
11、达到一定强度后,用竹签或细铁丝将砖缝间的砂浆清理并用棉丝擦干净后,在48小时后用专用勾缝剂勾缝可以用干净铁丝碾压实色成凹缝。勾缝剂硬化后用棉丝清理干净。注意色缝一定要仔细不能出现毛茬和黑边影响美观8、质量标准按GB-50210-2001第6.2.7至第6.3.11条执行.墙面瓷砖表面平整、洁净、色泽一致,无空鼓、裂痕和缺损;表面平整度允许偏差3mm,接缝直线度允许偏差2mm,接缝高低差允许偏差0.5 mm。8.1.2地面地砖表面平整、洁净、色泽一致,无空鼓、裂痕和缺损,坡度准确,不倒泛水,无积水,无渗漏;表面平整度允许偏差3mm,接缝直线度允许偏差2mm,接缝高低差允许偏差0.5 mm;地漏低
12、于地砖表面0.10.3cm。9、注意事项:9.1贴砖前基层检查是否空鼓,空鼓进行维修;9.2检测墙面的垂直度,平整度,阴阳角;9.3贴砖时注意开关插座位置跨缝,瓷砖集中加工时,磨边不能破边,飞边、毛边;9.4及时对完成的墙砖进行检查有无空鼓,并及时进行整改;9.5填缝时必须把墙砖缝内的黑水泥擦干净后再根椐墙砖颜色用专用填缝剂填缝;9.6墙砖铺贴完之后一定要对阳角进行保护,地砖铺贴完后用模板进行保护。10、应注意的质量问题101墙面砖的品种、规格、表面观感要满足设计要求,墙面和四角、门窗洞口边要弹线放样、做灰饼。10.2控制基层处理和底层抹灰的平整度、垂直度,墙面抹底层砂浆前要清洁和浇水湿润,控
13、制水泥砂浆配合比和刮糙厚度,控制木杆搓毛和浇水养护的及时性。10.3控制面砖镶贴顺序:在同一分段或分块的面砖应自下向上镶贴;铺贴时应检查要在面砖外皮上口拉水平通线。10.4控制弹线分格、面层贴标准点、预排砖和选砖,保证面砖的垂直平整和砖缝均匀;排砖时应考虑开关、插座的位置,应避免一个开关同时骑4块砖。10.5每面墙不宜有两列非整砖,非整砖的宽度宜不小于原砖的三分之一。10.6墙面砖镶贴应牢固,表面色泽基本一致,平整干净,无漏贴错贴。10.7墙面无空鼓,缝隙均匀,周边顺直,砖面无裂纹、掉角、缺楞等现象。10.8缝隙均匀,周边顺直,砖面无裂纹、掉角、缺楞等现象,留边宽度应一致:10.9地砖质量控制
14、要点10.9.1地面砖镶贴应牢固,表面平整干净,无漏贴错贴;10.9.2用小锤在地面砖上轻击,应无空鼓声;10.9.3厨、卫生间做好防水层,与地漏结合处应严密,坡度应满足排水设计要求。10.9.4 检查基层是否空鼓、基层是光面时要凿毛,基层表面要提前一天浇水。10.9.5铺贴前要按设计要求确定地面标高线和平面位置线,要按定位线的位置铺贴地砖,检查粘贴砂浆配比和地砖要与地面压实,要及时用水平尺检查平整度。10.9.6控制厨卫间排水坡度,地砖铺贴的高低差、行列接缝及直线度要符合标准。 10.9.7 地漏要安装在地面的最低处,其篦子顶面应低于设置处地面2mm。8.3.6厨卫间地砖的上皮标高应比客厅地
15、板面低至少10mm。11、成品保护(1)墙砖清理干净后,采用薄膜将墙砖全部覆盖,防止污染。阳角部位采用阳角保护条保护,防止阳角碰坏。(2)施工时应注意对定位定高的标准杆、尺、线的保护,不得触动、移位。(3)对所覆盖的隐蔽工程要有可靠保护措施,不得因浇筑砂浆造成漏水、堵塞、破坏或降低等级。(4)砖面层完工后在养护过程中进行遮盖和拦挡,保持湿润,避免受侵害。当水泥砂浆结合层强度达到设计要求后,方可正常使用。(5)后续工程在砖面上施工时,必须进行遮盖、支垫,严禁直接在砖面上动火、焊接、活灰、调漆、支铁梯、搭脚手架等;进行上述工作时,必须采取可靠保护措施。12、安全生产注意事项1、进入施工现场严禁吸烟。2、严禁违章指挥和违章作业现象发生。3、现场库房材料要码放整齐,留出安全通道,配备灭火器材。4、在运输、堆放、施工过程中应注意避免扬尘、遗撒、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施。5、运输、
