复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc

上传人:p** 文档编号:994111 上传时间:2024-06-09 格式:DOC 页数:12 大小:77.46KB
下载 相关 举报
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第1页
第1页 / 共12页
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第2页
第2页 / 共12页
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第3页
第3页 / 共12页
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第4页
第4页 / 共12页
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第5页
第5页 / 共12页
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第6页
第6页 / 共12页
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第7页
第7页 / 共12页
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第8页
第8页 / 共12页
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第9页
第9页 / 共12页
复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc》由会员分享,可在线阅读,更多相关《复合发泡水泥板外墙外保温施工方案联彩发泡水泥板施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

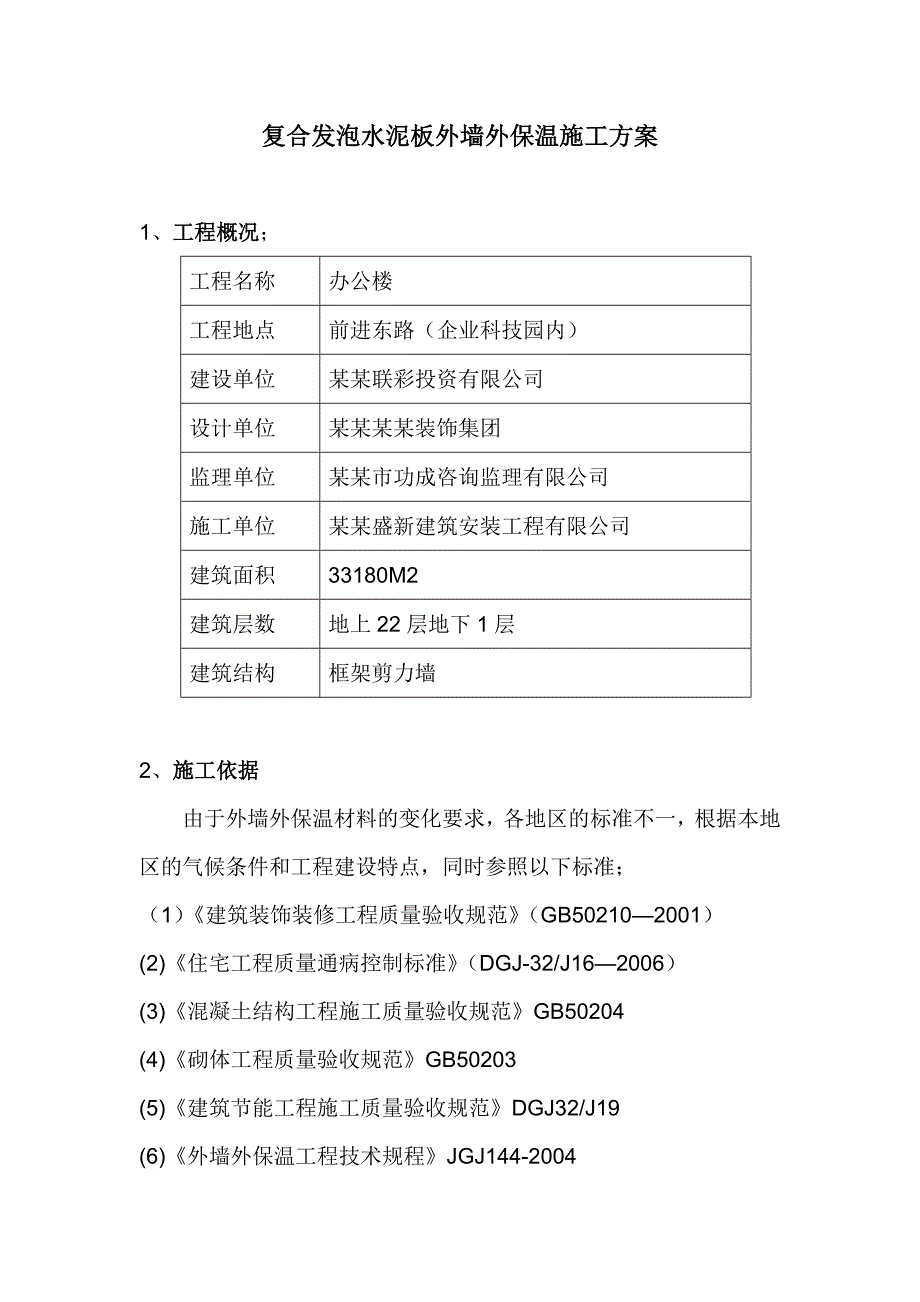

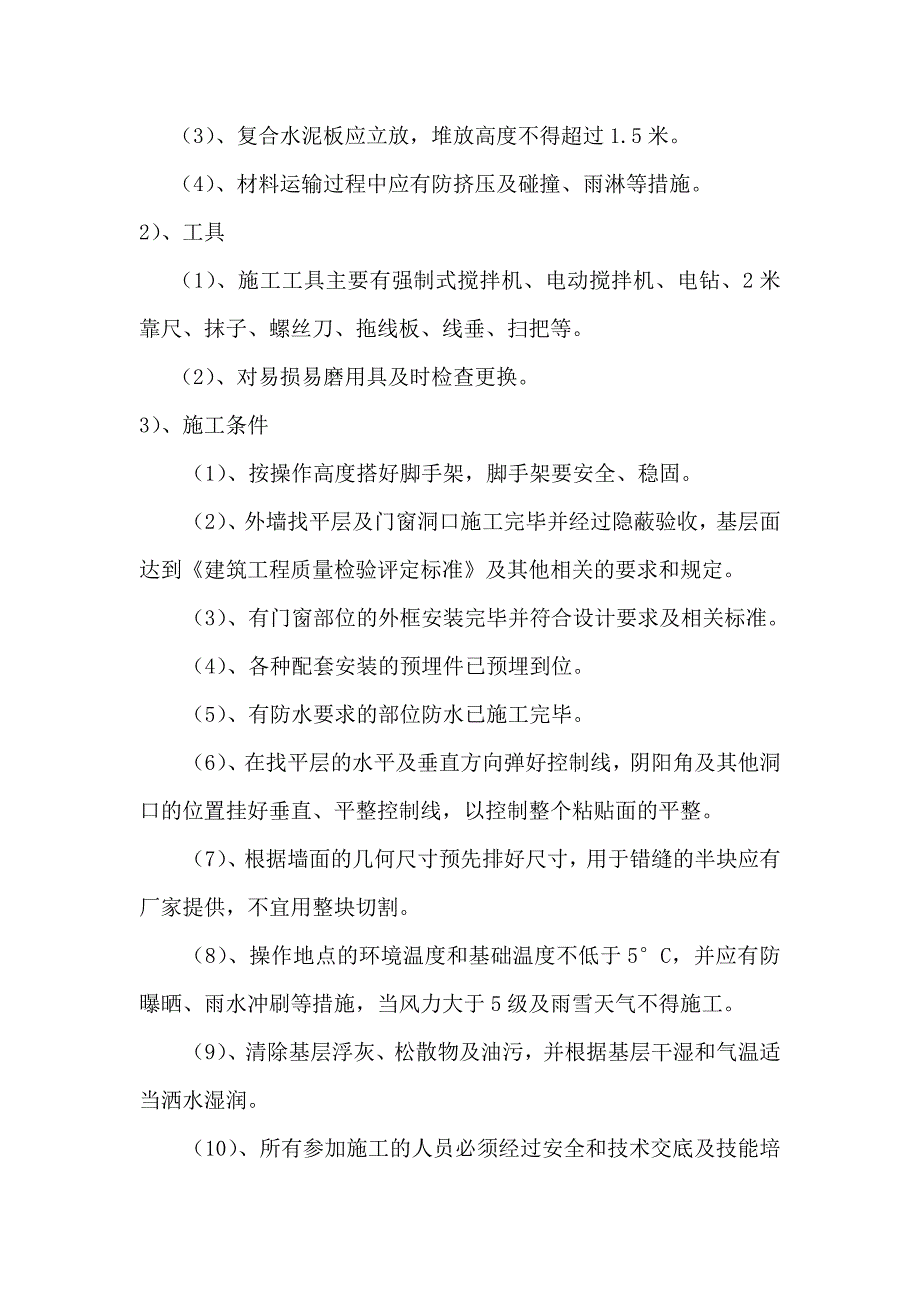

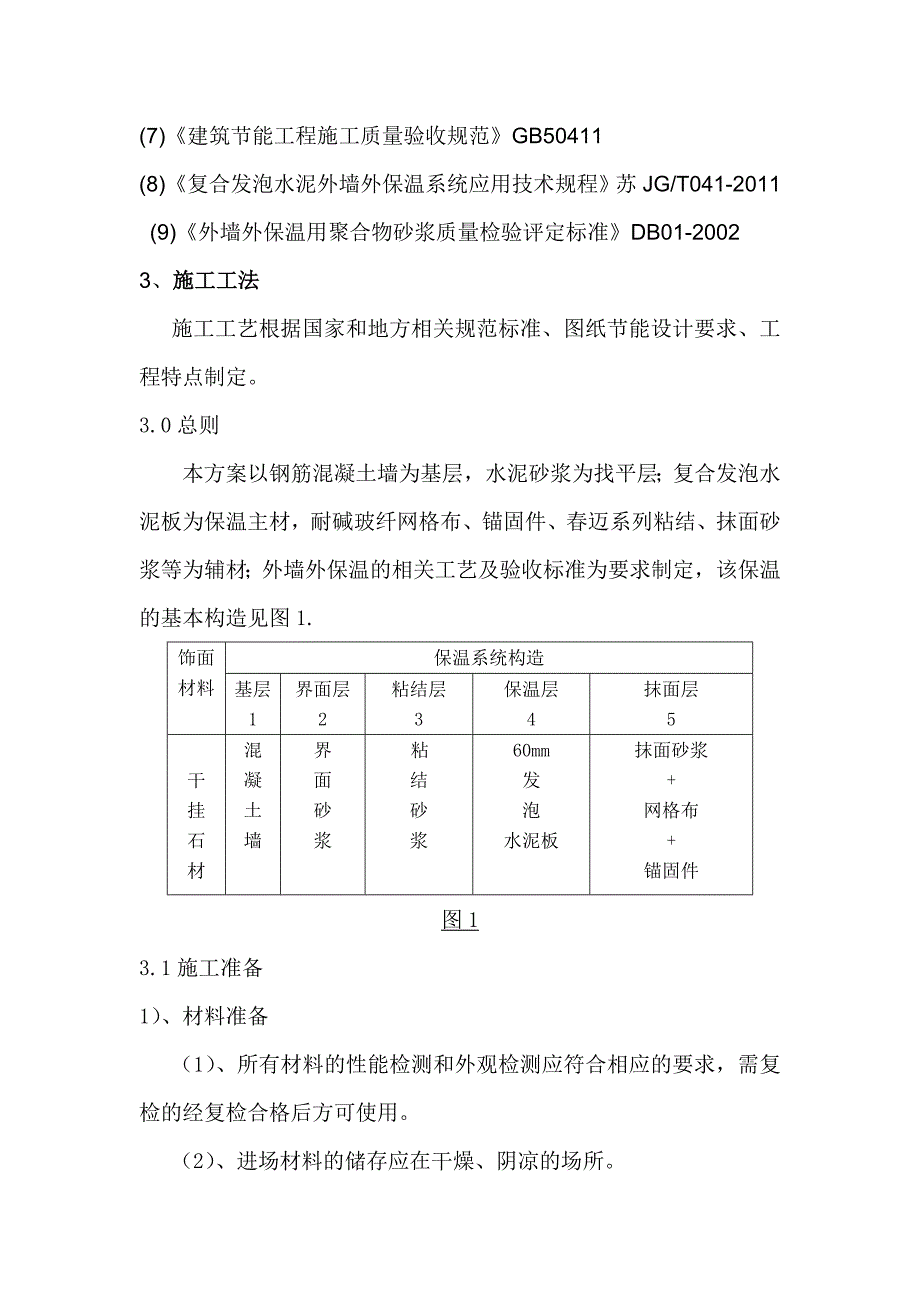

1、复合发泡水泥板外墙外保温施工方案1、工程概况;工程名称办公楼工程地点前进东路(企业科技园内)建设单位某某联彩投资有限公司设计单位某某某某装饰集团监理单位某某市功成咨询监理有限公司施工单位某某盛新建筑安装工程有限公司建筑面积33180M2建筑层数地上22层地下1层建筑结构框架剪力墙2、施工依据由于外墙外保温材料的变化要求,各地区的标准不一,根据本地区的气候条件和工程建设特点,同时参照以下标准;(1)建筑装饰装修工程质量验收规范(GB502102001)(2)住宅工程质量通病控制标准(DGJ-32/J162006)(3)混凝土结构工程施工质量验收规范GB50204(4)砌体工程质量验收规范GB50

2、203(5)建筑节能工程施工质量验收规范DGJ32/J19(6)外墙外保温工程技术规程JGJ144-2004(7)建筑节能工程施工质量验收规范GB50411(8)复合发泡水泥外墙外保温系统应用技术规程苏JG/T041-2011 (9)外墙外保温用聚合物砂浆质量检验评定标准DB01-20023、施工工法施工工艺根据国家和地方相关规范标准、图纸节能设计要求、工程特点制定。3.0总则本方案以钢筋混凝土墙为基层,水泥砂浆为找平层;复合发泡水泥板为保温主材,耐碱玻纤网格布、锚固件、春迈系列粘结、抹面砂浆等为辅材;外墙外保温的相关工艺及验收标准为要求制定,该保温的基本构造见图1.饰面材料保温系统构造基层1

3、界面层2粘结层3保温层4抹面层5干挂石材混凝土墙界面砂浆粘结砂浆60mm发泡水泥板抹面砂浆+网格布+锚固件图13.1施工准备1)、材料准备(1)、所有材料的性能检测和外观检测应符合相应的要求,需复检的经复检合格后方可使用。(2)、进场材料的储存应在干燥、阴凉的场所。(3)、复合水泥板应立放,堆放高度不得超过1.5米。(4)、材料运输过程中应有防挤压及碰撞、雨淋等措施。2)、工具(1)、施工工具主要有强制式搅拌机、电动搅拌机、电钻、2米靠尺、抹子、螺丝刀、拖线板、线垂、扫把等。(2)、对易损易磨用具及时检查更换。3)、施工条件(1)、按操作高度搭好脚手架,脚手架要安全、稳固。(2)、外墙找平层及

4、门窗洞口施工完毕并经过隐蔽验收,基层面达到建筑工程质量检验评定标准及其他相关的要求和规定。(3)、有门窗部位的外框安装完毕并符合设计要求及相关标准。(4)、各种配套安装的预埋件已预埋到位。(5)、有防水要求的部位防水已施工完毕。(6)、在找平层的水平及垂直方向弹好控制线,阴阳角及其他洞口的位置挂好垂直、平整控制线,以控制整个粘贴面的平整。(7)、根据墙面的几何尺寸预先排好尺寸,用于错缝的半块应有厂家提供,不宜用整块切割。(8)、操作地点的环境温度和基础温度不低于5C,并应有防曝晒、雨水冲刷等措施,当风力大于5级及雨雪天气不得施工。(9)、清除基层浮灰、松散物及油污,并根据基层干湿和气温适当洒水

5、湿润。(10)、所有参加施工的人员必须经过安全和技术交底及技能培训后上岗。施工队伍应配备专职或兼职安全和质检人员。(11)、优先采用湿作业法施工,防止因粘贴不牢产生空鼓、虚贴、脱底、结合面不够等现象。4、施工工艺4.1、工艺流程见图2。基层处理并验收合格按几何尺寸排版弹基准线粘结砂浆配制界面处理(需要)粘贴发泡水泥板验 收配抹面砂浆抹第一遍抹面砂浆填压网格布安装锚固件抹第二遍抹面砂浆图24.2、过程控制1)、基层处理基层必须清理干净,无灰尘、浮灰、水垢、油污等,基层处理应符合某某省住宅工程质量通病控制标准(DGJ32/J16-2006),基层验收应符合建筑装饰装修工程质量验收规范(GB5021

6、0-2001)及相关设计要求,并形成工序交接,隐蔽验收记录文件。2)、保温层施工 保温层施工前应根据天气情况适当洒水湿润,并按产品说明书要求配制好粘结砂浆,砂浆应在规定时间内用完,需界面处理的应在界面砂浆未初凝前贴完。 保温板粘贴时应在背面满抹不小于3mm厚专用粘结剂,放到已贴好的板上面,用手轻轻挤压及时检查板得位置及平整度,并清理板缝及四边剩余的灰浆。发泡水泥板在基层墙体上的粘贴应采用满粘法,并符合下列要求:4.3 发泡水泥板铺贴之前应清除表面浮尘。4.4 发泡水泥板施工应从首层开始,并距勒脚地面300mm处弹出水平线,用1:3水泥砂浆并按照要求添加一定的防水剂,干固后自下而上沿水平方向横向

7、铺贴发泡水泥板,上下排之间发泡水泥板的粘贴应错缝1/2板长。4.5 发泡水泥板与基层墙体粘贴采用满贴法粘贴,粘贴时用铁抹子在每块发泡水泥板上均匀批刮一层厚不小于3mm的粘结砂浆,粘贴面积应大于95%,及时粘贴并挤压到基层上,板与板之间的接缝缝隙不得大于1mm。 4.6 发泡水泥板在墙面转角处,应先排好尺寸,裁切发泡水泥板,使其垂直交错连接,并保证墙角垂直度。发泡水泥板错缝及转角铺贴如图3。图3发泡水泥板错缝及转角示意图4.7在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,作为控制阳角上下竖直的依据,门窗洞口四角部位的发泡水泥板应采用整块 发泡水泥板裁成“L”型进行铺贴,不得拼接。接缝距洞口

8、四周距离应不小于100mm。如图4所示。图4门窗洞口排板示意图4.8抹面砂浆施工:发泡水泥板大面积铺贴结束后,视气候条件24-48小时后,进行抹面砂浆的施工。施工前用2m靠尺在发泡水泥板平面上检查平整度,对凸出的部位应刮平并清理发泡水泥板表面碎屑后,方可进行抹面砂浆的施工。抹面砂浆施工时,同时在檐口、窗台、窗楣、雨篷、阳台、压顶以及凸出墙面的顶面做出坡度,下面应做出滴水槽或滴水线。4.9锚固件施工应符合下列要求:锚固件施工应在第一遍抹面砂浆(压入网布)初凝时进行。使用电钻在发泡水泥板的角缝处打孔,将锚固件插入孔中并将塑料圆盘的平面拧压到抹面砂浆中,有效锚固深度为:混凝土墙体不小于25mm,加气

9、混凝土等轻质墙体不小于50mm。墙面高度在20m以下每平方米设置45个锚栓,20m以上每平方米设置79个锚栓。在墙面的阴阳角及门窗周边100mm处每隔500mm增设一个加强锚栓。4.10锚栓固定后抹第二遍抹面砂浆,第二遍抹面砂浆厚度应控制在23mm。 5、工程验收质量保证实施细则及检查方法 5.1 应用本系统的墙体节能保温工程的质量验收应符合建筑节能工程施工质量验收规范DGJ32/J 19标准和相关规定。5.2 系统以及各组成材料性能应符合本规程要求。当系统材料有任一变更时,应重新进行该项检验。5.3 节能分项工程的检验批应按下列规定划分: 相同材料、工艺和施工条件的墙体保温工程每500-10

10、00墙面面积为一个检验批,不足500也应划分为一个检验批。检查数量应符合下列规定:每100至少抽查一处,每处不得少于10,每个检验批抽查不少于3处。 也可根据与施工流程相一致且方便施工与验收的原则,由施工单位与监理(建设)单位共同商定。5.4 现场检查保温系统时,应核对系统是否与型式检验时的系统相一致。5.5质量保证实施细则1)基层墙体平整度在4mm之内。2)基层表面必须粘结牢固,无空鼓、风化、污垢、脱模剂、涂料等影响粘结强度的物质及质量缺陷。3)基层墙面如用1:3水泥砂浆找平,应对粘结砂浆与基层墙体的粘结力做专门的试验及面砖粘结拉拔试验。4)粘结胶浆确保不掺入砂、速凝剂、防冻剂、聚合物等其它

11、添加剂。5)保温板的切割应尽量使用标准尺寸。6)保温板到场,施工前应进行验收,是否符合国标。7)保温板的接缝应紧密且平齐,板与板之间缝隙不得大于2mm。8)板与板间不得有粘结剂。9)保温板的粘结操作应迅速,安装就位前粘结胶浆不得有结皮。10)门、窗、洞口及系统终端的保温板,应用整块板裁出直角,不得有拼接,接缝距拐角不小于200mm。11)保温板粘贴完毕至少静置24小时,方可进行下一道工序。12)不得在雨中铺设网格布。13)标准网布搭接至少60mm,阴阳角搭接不小于200mm。14)保护已完工的部分免受雨水的渗透和冲刷。 5.2质量检测方法1)保温板、网格布的规格和各项技术指标,聚合物砂浆的配置

12、及原料的质量,必须符合本规程及有关标准的要求。检验方法:检验出厂合格证、型式检验报告并进行复检2)粘结剂与保温板必须连接紧密,无脱层。检验方法:观察和用手推拉检查,观察检查。3)聚合物砂浆与保温板必须粘结紧密,无脱落、空鼓。面层无爆灰和裂缝。检验方法:用小锤轻击和观察检查4)每块保温板与基层面的粘结面积占总面积的95%检验方法:尺量检查取其平均值。发泡水泥板安装允许偏差和检查方法应符合的规定。发泡水泥板安装允许偏差和检查方法项次项目允许偏差(mm)检查方法1表面平整3用2m靠尺楔塞尺检查2立面垂直3用2m垂直检查尺检查3阴、阳角垂直3用2m托线板检查4阳角方正3用200mm方尺检查5接槎高差1

13、用直尺和楔形塞尺检查 检验方法:观察、尺量检查。外保温抹面层的允许偏差和检查方法应符合表的规定。外保温抹面层的允许偏差和检查方法项次项目允许偏差(mm)检查方法1表面平整3用2m靠尺楔形塞尺检查2立面垂直3用2m垂直检查尺检查3阴、阳角方正3用直角检测尺检查4分格缝(装饰线)直线度3拉5m线,不足5m拉通线,用钢直尺检查5)锚固件膨胀栓部分进入结构墙体不应少于50mm检查方法:推出自攻螺丝,观察检查。6)其于部分观察或尺量检查。6其他注意事项1)、施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。2)、对抹完聚合物砂浆的保温墙体不宜随意开凿孔洞,如确实需要,应在墙体保护层达到设计强度

14、后方可进行,安装物件后注意其周围应立即进行修补恢复原状。3)、各种材料应分类存放避免错用。4)、夏季施工时,应适当安排作业时间,尽量避开日光暴晒时段。5)、不得在保温板上部放置易燃及溶剂型化学物品,严禁在保温板上进行电气焊工作业。6)、搅拌聚合物砂浆宜用电动搅拌器,用毕清理干净。7成品保护措施1)、加强成品保护措施,提高施工人员的成品保护意识、贯彻成品保护条例。2)、施工中各个专业工种紧密配合,合理安排工序,严禁颠倒工序作业。3)、对已施工完的保温墙体,不得随意开凿孔洞。4)、应防止重物撞击墙体,如拆除脚手架严禁将窗户作为脚手架支点或固定点使用,防止损坏,防止门窗位移变形。抹灰时,注意不要污染门窗表面。8、特殊技术问题的处理方法1)、门窗洞口保温板的安装按规范要求在窗洞口四角处的保温板安装要用整板切成,如遇特殊情况需小板对接时,一定要在接口处加固定件加强,防止出现微型裂纹。2)、聚合物砂浆外饰面与水泥砂浆外饰面连接处理工艺要求不允许出现这种情况,但有时不可避免会有这种情况发生,结果是由于两种材料变形量不一样,导致容易出现裂纹,为防止这种情况的出现,建议在接缝处增加密封胶的方式加强防护,或在易出现裂纹部位

展开阅读全文
