外墙仿砖涂料施工工艺.doc

上传人:p** 文档编号:994148 上传时间:2024-06-09 格式:DOC 页数:7 大小:58.70KB
下载 相关 举报
外墙仿砖涂料施工工艺.doc_第1页
第1页 / 共7页
外墙仿砖涂料施工工艺.doc_第2页
第2页 / 共7页
外墙仿砖涂料施工工艺.doc_第3页
第3页 / 共7页
外墙仿砖涂料施工工艺.doc_第4页
第4页 / 共7页
外墙仿砖涂料施工工艺.doc_第5页
第5页 / 共7页
外墙仿砖涂料施工工艺.doc_第6页
第6页 / 共7页
外墙仿砖涂料施工工艺.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙仿砖涂料施工工艺.doc》由会员分享,可在线阅读,更多相关《外墙仿砖涂料施工工艺.doc(7页珍藏版)》请在第壹文秘上搜索。

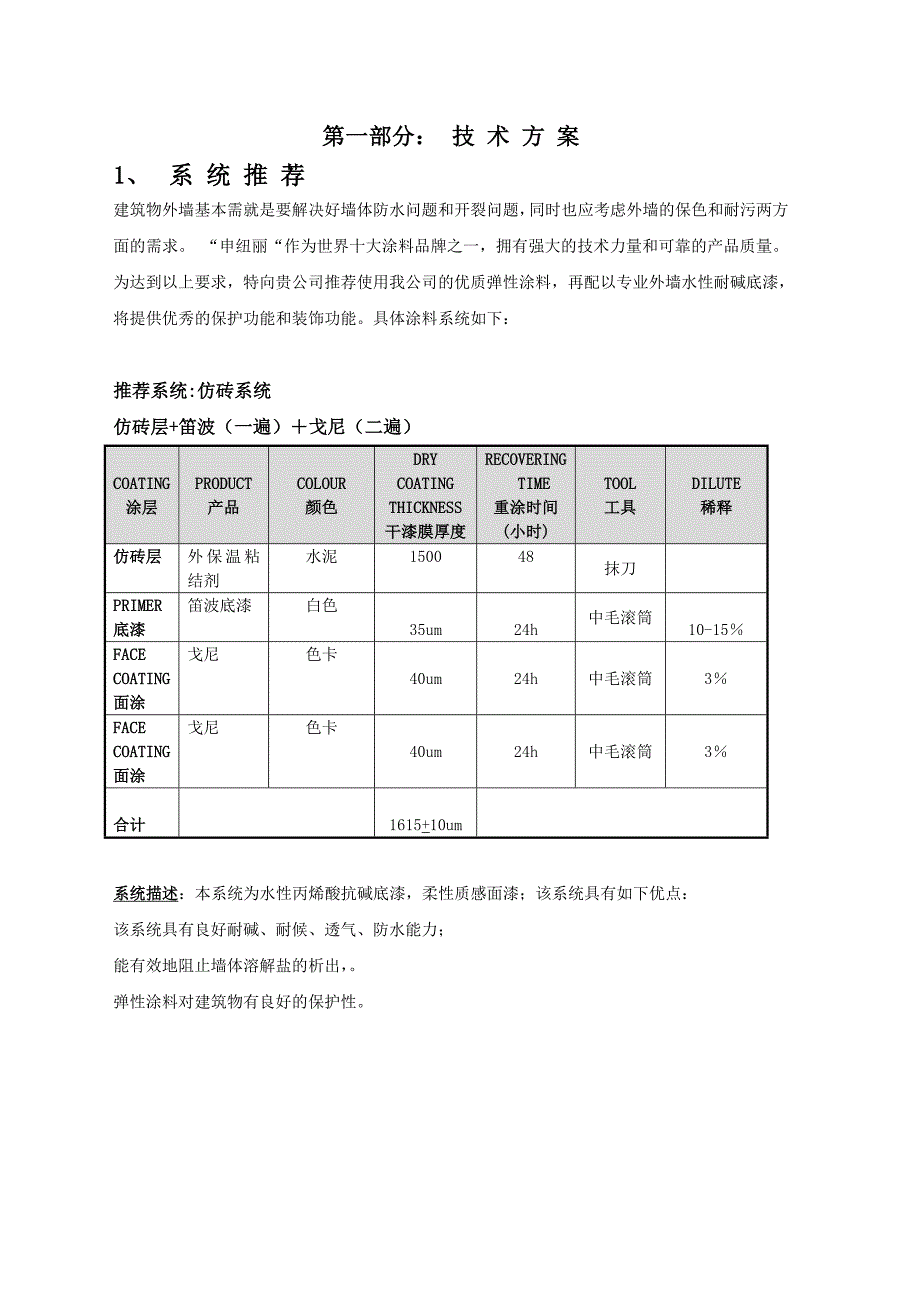

1、外墙涂装工程技术方案 投送单位: XXXXXXXXXXXXXX 制作单位:某某春藤(某某)化工有限公司制作日期: 2024-06-09 第一部分:技 术 方 案1、 系 统 推 荐建筑物外墙基本需就是要解决好墙体防水问题和开裂问题,同时也应考虑外墙的保色和耐污两方面的需求。 “申纽丽“作为世界十大涂料品牌之一,拥有强大的技术力量和可靠的产品质量。为达到以上要求,特向贵公司推荐使用我公司的优质弹性涂料,再配以专业外墙水性耐碱底漆,将提供优秀的保护功能和装饰功能。具体涂料系统如下:推荐系统:仿砖系统仿砖层+笛波(一遍)戈尼(二遍)COATING涂层PRODUCT产品COLOUR颜色DRY COAT

2、ING THICKNESS干漆膜厚度RECOVERINGTIME重涂时间(小时)TOOL工具DILUTE稀释仿砖层外保温粘结剂水泥150048抹刀PRIMER底漆笛波底漆白色35um 24h 中毛滚筒10-15FACE COATING面涂戈尼色卡40um 24h 中毛滚筒3FACE COATING面涂戈尼色卡40um 24h 中毛滚筒3合计1615+10um 系统描述:本系统为水性丙烯酸抗碱底漆,柔性质感面漆;该系统具有如下优点:该系统具有良好耐碱、耐候、透气、防水能力;能有效地阻止墙体溶解盐的析出,。弹性涂料对建筑物有良好的保护性。第二部分:施 工 要 求一、 对基面的要求 一流的施工队伍将

3、是上乘内外墙装修的保证。施工前需经我司技术人员现场考察,外墙基面为新粉刷的水泥砂浆墙面,在外墙涂料施工之前应符合下列要求:1. 水泥砂浆完工后应自然干透28天以上,强度达到国标要求。2. 干燥度:用湿度仪测量墙面含水率,施工时墙面含水量小于10%,PH值10;3. 挡水线、滴水线:应检查女儿墙、阳台、线条等是否设置挡水线和滴水线。4. 分格缝:分格缝深浅一致,且横平竖直;5. 平整度:基面要平整。使用电筒或碘钨灯侧向照射(水平和垂直方向),砂平无阴包。使用两米靠尺,从多方向检查,误差为2mm,6. 阴阳角的平直度:立面平直,通过感官检查和靠尺检查,阴阳角应垂直。7. 基层平整度的允许偏差见下表

4、:序号项 目允许偏差(mm)检 验 方 法中级抹灰高级抹灰1表面平整42用2m靠尺和锲形塞尺检查2阴阳角垂直42用2m托线板和尺量检查3立面垂直534阴阳角方正42用200mm方尺检查5阴阳角偏差53用5m线和尺量检查6分格条(缝)平直31用5m线和尺量检查注:摘自建筑外墙涂料施工与验收规程(JGJ/T29-2003)墙体应达到高级抹灰要求,如发现大面积不合格,应及时反映,敦促前道工序返工。大于2mm的结构性开裂应打开裂缝(大于10cm)加钢丝网(或专用纤维网)重新摸灰。 二、 对施工环境要求1.施工温度:+5OC+35OC; 施工现场气温用一般气温计测定,基层表面温度用表面温度计检测。2.空

5、气相对湿度:85;3.下雨前和雨中不能施工;4.施工环境保持洁净,有大风天气不能施工;5.太阳光:不在阳光直接照射下施工,作适当的遮护,以防止照射下基层表面温度太高,脱水或脱溶济过快,会产生成膜不良,影响涂层质量。第三部分:施工工艺及工序一、 涂料施工工艺A. 施工准备:1) 施工前仔细检查基面,铲除基面松动部分,清理表面油污及灰尘。2) 大于1mm的墙体裂缝要用切割机切成V字型,切割缝处用清水清洗干净。3) 柔性腻子按技术要求对切割缝进行修补。48小时后可进行涂料施工。B. 弹线分格按找设计砖性弹出水平和垂直线,粘帖美纹纸(宽度同砖缝)。批刮外保温粘结剂后马上撕掉美纹纸。C. 涂刷底漆(1)

6、 刷底漆之前检查墙体是否干燥(使用测湿仪); 然后涂刷底漆,用滚筒施工。(2) 涂刷底漆时要均匀,动作不要太快,保证底漆渗透到所有墙体,确保涂刷效果和涂膜附着力,同时注意保护他人的成品涂层。(3) 不允许有漏涂和流坠现象,不允许有明显的接槎和不均匀。(4) 在正常温度和湿度条件下,约1小时后才能触摸墙体,重涂间隔约为24小时。D. 饰面层涂刷(1) 刷面漆之前检查墙体是否干燥(使用测湿仪);(2) 开桶后加入5%的清水进行稀释。(3) 涂刷时要用力均匀,保证纹理一致。重涂间隔约为24小时。E. 描缝选用黑色油漆描缝二、 施工工序表:不作涂装部位临时保护弹线分格,批外保温粘结剂滚涂笛波底漆一道处

7、理墙面裂缝、孔洞等缺陷墙面基底条件检查、记录清洁墙面基底打磨处理检测施工环境条件涂刷戈尼一道涂刷戈尼一道描分格缝颜色完工验收第四部分:施工注意事项涂料在施工时应注意以下注意事项:一、 施工注意事项1 外装施工标准涂装工具:中毛滚筒、抹子、2 一次施工面积不易过大,以免外保温粘结剂干燥后美纹纸不易撕掉。3 于基面的吸入率不匀,会造成颜色不一的错觉,所以面漆、底漆一定要涂足量。 4 由于涂层薄,基面的平整度会如实的反映出来,所以要取得好的涂装效果,应尽量将基面处理平整。5 尽量保持连续施工,施工停顿处应选择在墙面分格、阴阳角及落水管后面的部位。6 施工面积较大时,在水平方向每1.5米安排一人,做到

8、整体施工,避免接茬的出现。7 施工中不得有漏涂出现,如有些不可避免的预留处(如脚手架连墙孔洞),应预留出规整的方形或八角型,便于后期修补。二、气候条件的影响1 气温影响: 请不要在5以下及下雨、下雪前后施工。 早晚和中午的温差太大时,请根据基面的温度情况适当调整施工进度。 冬季夜间温度较低,应提前结束当天施工预留出充分的干燥时间。 基面有结冰时请不要施工。2 风的影响:当风速达到5M/秒以上时,应停止施工,否则保护面漆没做之前容易被风砂污染。3 雨的影响:涂布的材料如果在没有完全干燥的时候被雨水冲淋,会破坏涂料成膜。因此,在施工过程中及施工前后,应注意天气变化,适当调整工程进度。4 结露的影响

9、:在结露的墙面施工会造成涂膜与基面附着性不良,影响涂料耐久性。5 湿度的影响:在空气湿度大的条件下施工,涂膜干燥速度降低。一般情况下湿度超过80%应暂停施工。三、施工条件管理1 进入正式施工前一定要试涂,确认涂装效果后再大面积开工。2 保证各道工序之间的时间间隔,使涂膜充分干燥。3 如果单位面积内的涂量低于规定标准,会造成透底及色彩不匀的情况。4 在施工结束后,应仔细确认涂装效果,否则脚手架或吊篮拆掉后,不便于修补。四、保护工作涂装结束后为了美观,保护工作应立即进行,特别是粘在门框等部位的涂料应及时清理干净。同时施工时也应注意保护(可用保护膜或报纸将不需涂装的部位遮盖住),尽量不要在这些部位粘上涂料。五、材料的保管、使用1 置于阴冷干燥处、避免阳光直射或高温环境(温度不得低于5)。2 油性材料的存放要注意现场防火,一旦起火应使用干粉灭火器或砂土进行灭火。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
