外墙涂料施工方案和流程.doc

上传人:p** 文档编号:994351 上传时间:2024-06-09 格式:DOC 页数:3 大小:17KB
下载 相关 举报
外墙涂料施工方案和流程.doc_第1页
第1页 / 共3页
外墙涂料施工方案和流程.doc_第2页
第2页 / 共3页
外墙涂料施工方案和流程.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙涂料施工方案和流程.doc》由会员分享,可在线阅读,更多相关《外墙涂料施工方案和流程.doc(3页珍藏版)》请在第壹文秘上搜索。

1、 外墙涂料施工方案和流程 一、 工程概况 本工程位于某某市某某区某某沟卧龙工业园区。总施工面积约-平方。施工楼体分为3栋,其中1号楼为办公室。施工基层为标准外墙保温墙体。2号楼为检测线施工墙体为标准外墙抹灰墙体。3号楼为汽车修理车间,施工基层与2号楼体相同。根据甲方设计和要求:本工程采用甲方指定品牌,和价位的外墙专用腻子粉、专用封闭底漆、及高弹外墙拉毛乳胶漆、面漆、的标准施工工艺。二、 施工工艺及流程1、 基层检查验收:2、 基层局部修补:3、 满刮腻子:4、 沙纸找平:5、 涂刷外墙专用封闭底漆:6、 拉毛涂料一 遍:7、 面层涂料一或两遍:三、 人员组织 施工组长:副组长: 技工16人:小

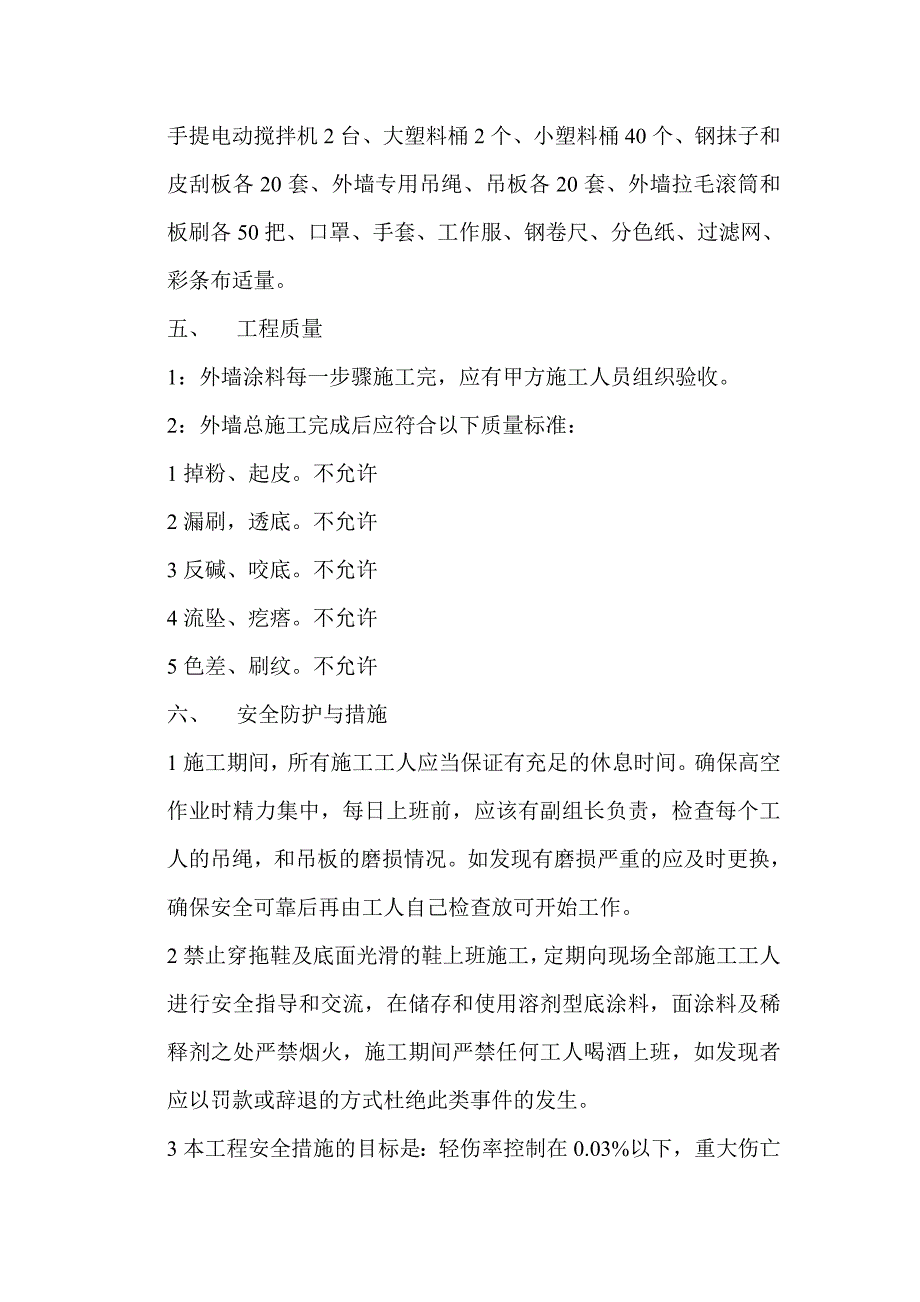

2、工2人,后勤1人。四、 工具准备手提电动搅拌机2台、大塑料桶2个、小塑料桶40个、钢抹子和皮刮板各20套、外墙专用吊绳、吊板各20套、外墙拉毛滚筒和板刷各50把、口罩、手套、工作服、钢卷尺、分色纸、过滤网、彩条布适量。五、 工程质量1:外墙涂料每一步骤施工完,应有甲方施工人员组织验收。2:外墙总施工完成后应符合以下质量标准:1掉粉、起皮。不允许2漏刷,透底。不允许3反碱、咬底。不允许4流坠、疙瘩。不允许5色差、刷纹。不允许六、 安全防护与措施1施工期间,所有施工工人应当保证有充足的休息时间。确保高空作业时精力集中,每日上班前,应该有副组长负责,检查每个工人的吊绳,和吊板的磨损情况。如发现有磨损

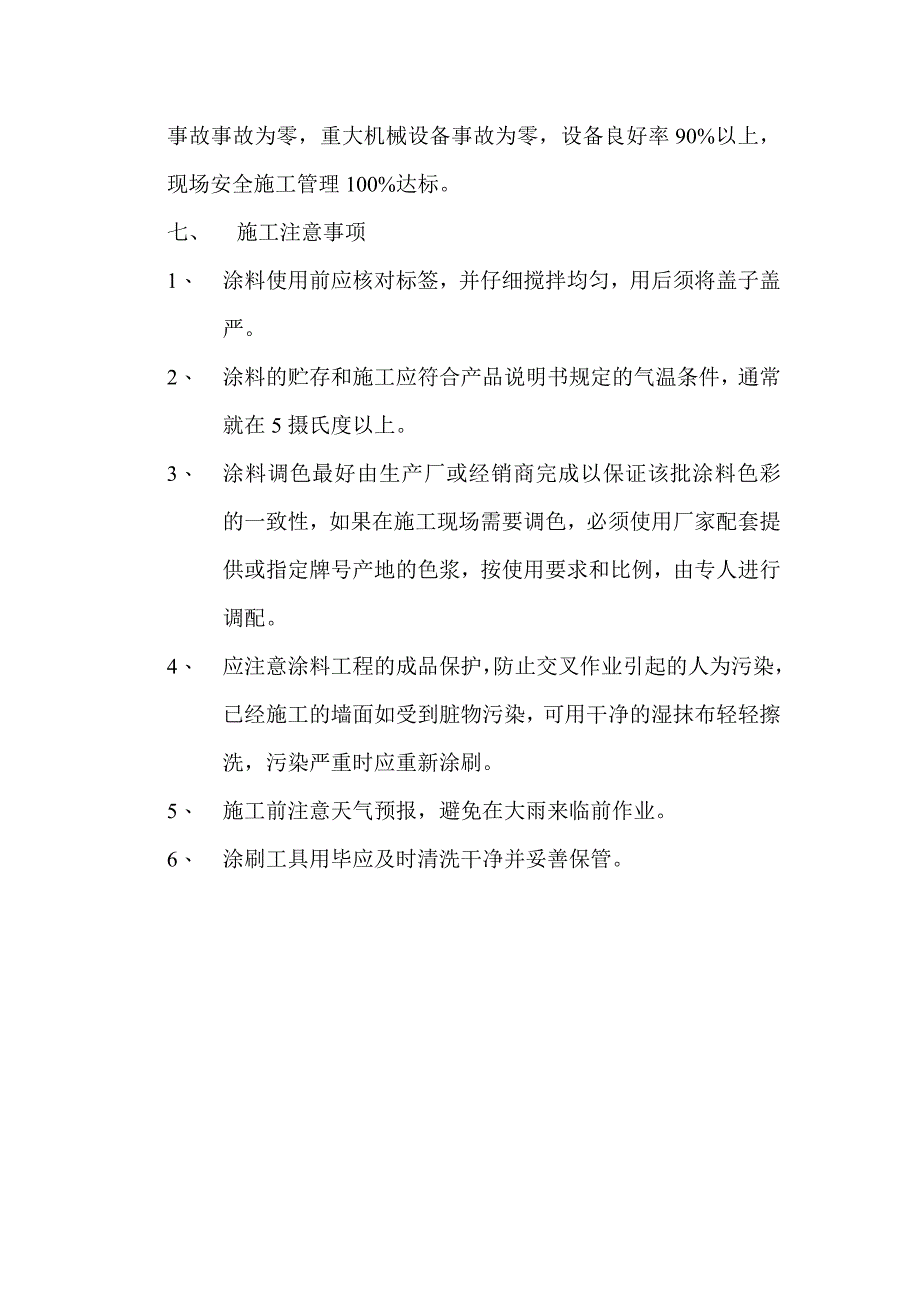

3、严重的应及时更换,确保安全可靠后再由工人自己检查放可开始工作。2禁止穿拖鞋及底面光滑的鞋上班施工,定期向现场全部施工工人进行安全指导和交流,在储存和使用溶剂型底涂料,面涂料及稀释剂之处严禁烟火,施工期间严禁任何工人喝酒上班,如发现者应以罚款或辞退的方式杜绝此类事件的发生。3本工程安全措施的目标是:轻伤率控制在0.03%以下,重大伤亡事故事故为零,重大机械设备事故为零,设备良好率90%以上,现场安全施工管理100%达标。七、 施工注意事项1、 涂料使用前应核对标签,并仔细搅拌均匀,用后须将盖子盖严。2、 涂料的贮存和施工应符合产品说明书规定的气温条件,通常就在5摄氏度以上。3、 涂料调色最好由生产厂或经销商完成以保证该批涂料色彩的一致性,如果在施工现场需要调色,必须使用厂家配套提供或指定牌号产地的色浆,按使用要求和比例,由专人进行调配。4、 应注意涂料工程的成品保护,防止交叉作业引起的人为污染,已经施工的墙面如受到脏物污染,可用干净的湿抹布轻轻擦洗,污染严重时应重新涂刷。5、 施工前注意天气预报,避免在大雨来临前作业。6、 涂刷工具用毕应及时清洗干净并妥善保管。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
