多个季节性施工措施(雨季、夏季、冬季、台风等) .doc

上传人:p** 文档编号:994526 上传时间:2024-06-09 格式:DOC 页数:13 大小:36.50KB
下载 相关 举报
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第1页
第1页 / 共13页
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第2页
第2页 / 共13页
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第3页
第3页 / 共13页
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第4页
第4页 / 共13页
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第5页
第5页 / 共13页
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第6页
第6页 / 共13页
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第7页
第7页 / 共13页
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第8页
第8页 / 共13页
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第9页
第9页 / 共13页
多个季节性施工措施(雨季、夏季、冬季、台风等) .doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《多个季节性施工措施(雨季、夏季、冬季、台风等) .doc》由会员分享,可在线阅读,更多相关《多个季节性施工措施(雨季、夏季、冬季、台风等) .doc(13页珍藏版)》请在第壹文秘上搜索。

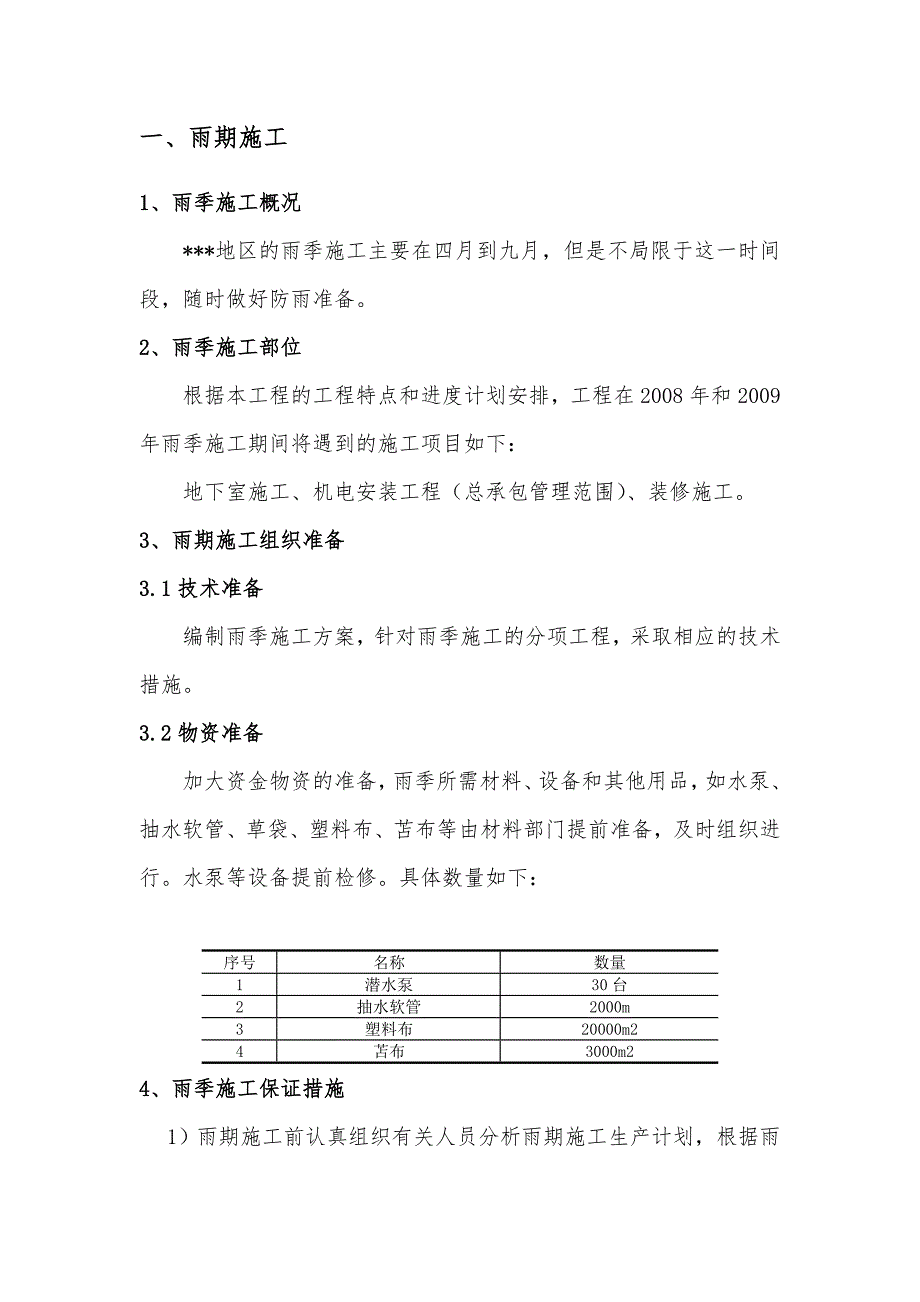

1、一、雨期施工1、雨季施工概况*地区的雨季施工主要在四月到九月,但是不局限于这一时间段,随时做好防雨准备。2、雨季施工部位根据本工程的工程特点和进度计划安排,工程在2008年和2009年雨季施工期间将遇到的施工项目如下:地下室施工、机电安装工程(总承包管理范围)、装修施工。3、雨期施工组织准备3.1技术准备编制雨季施工方案,针对雨季施工的分项工程,采取相应的技术措施。3.2物资准备加大资金物资的准备,雨季所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前准备,及时组织进行。水泵等设备提前检修。具体数量如下:序号名称数量1潜水泵30台2抽水软管2000m3塑料布2000

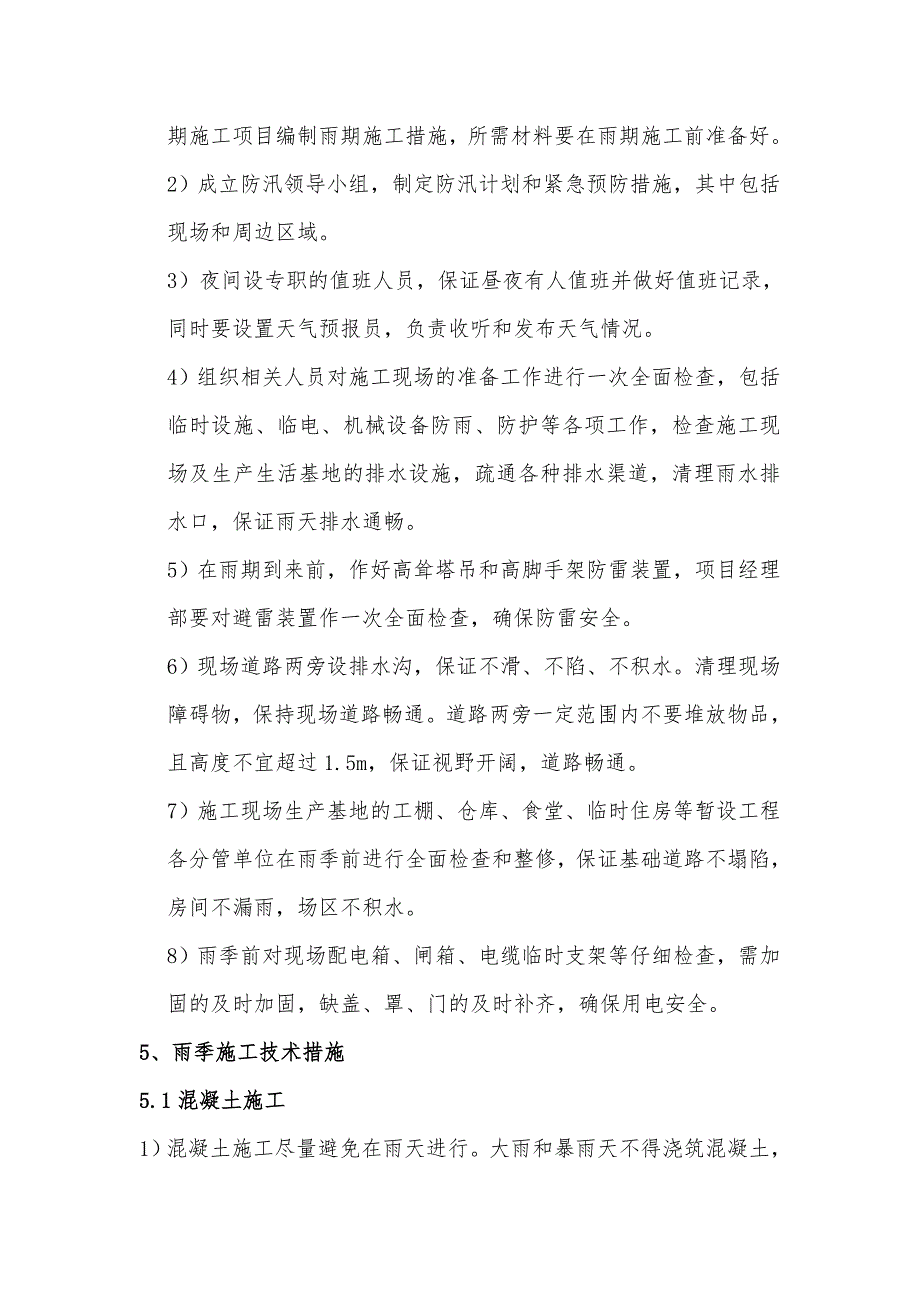

2、0m24苫布3000m24、雨季施工保证措施1)雨期施工前认真组织有关人员分析雨期施工生产计划,根据雨期施工项目编制雨期施工措施,所需材料要在雨期施工前准备好。2)成立防汛领导小组,制定防汛计划和紧急预防措施,其中包括现场和周边区域。3)夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况。4)组织相关人员对施工现场的准备工作进行一次全面检查,包括临时设施、临电、机械设备防雨、防护等各项工作,检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。5)在雨期到来前,作好高耸塔吊和高脚手架防雷装置,项目经理部要对避雷

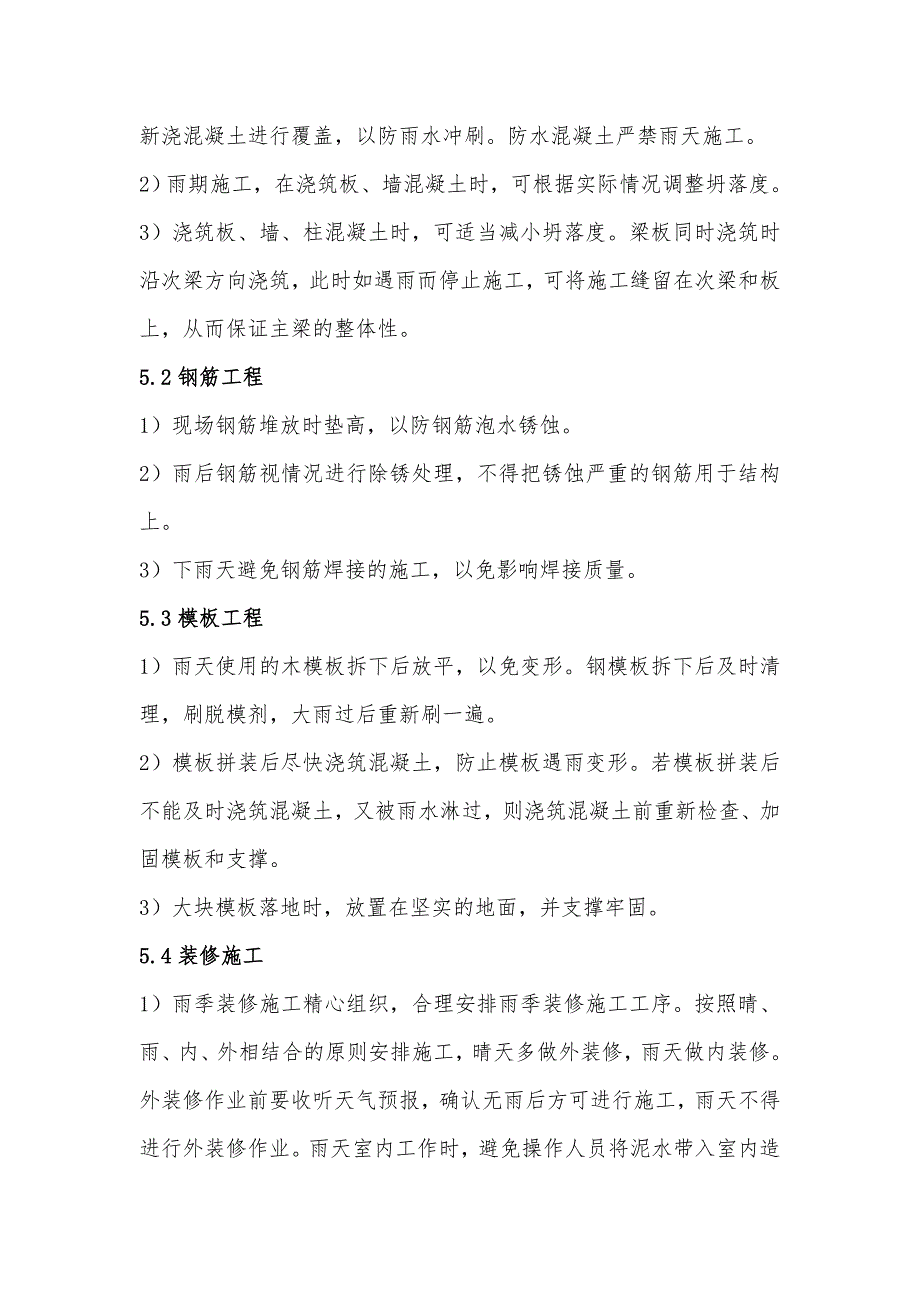

3、装置作一次全面检查,确保防雷安全。6)现场道路两旁设排水沟,保证不滑、不陷、不积水。清理现场障碍物,保持现场道路畅通。道路两旁一定范围内不要堆放物品,且高度不宜超过1.5m,保证视野开阔,道路畅通。7)施工现场生产基地的工棚、仓库、食堂、临时住房等暂设工程各分管单位在雨季前进行全面检查和整修,保证基础道路不塌陷,房间不漏雨,场区不积水。8)雨季前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。5、雨季施工技术措施5.1混凝土施工1)混凝土施工尽量避免在雨天进行。大雨和暴雨天不得浇筑混凝土,新浇混凝土进行覆盖,以防雨水冲刷。防水混凝土严禁雨天施

4、工。2)雨期施工,在浇筑板、墙混凝土时,可根据实际情况调整坍落度。3)浇筑板、墙、柱混凝土时,可适当减小坍落度。梁板同时浇筑时沿次梁方向浇筑,此时如遇雨而停止施工,可将施工缝留在次梁和板上,从而保证主梁的整体性。5.2钢筋工程1)现场钢筋堆放时垫高,以防钢筋泡水锈蚀。2)雨后钢筋视情况进行除锈处理,不得把锈蚀严重的钢筋用于结构上。3)下雨天避免钢筋焊接的施工,以免影响焊接质量。5.3模板工程1)雨天使用的木模板拆下后放平,以免变形。钢模板拆下后及时清理,刷脱模剂,大雨过后重新刷一遍。2)模板拼装后尽快浇筑混凝土,防止模板遇雨变形。若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前重新

5、检查、加固模板和支撑。3)大块模板落地时,放置在坚实的地面,并支撑牢固。5.4装修施工1)雨季装修施工精心组织,合理安排雨季装修施工工序。按照晴、雨、内、外相结合的原则安排施工,晴天多做外装修,雨天做内装修。外装修作业前要收听天气预报,确认无雨后方可进行施工,雨天不得进行外装修作业。雨天室内工作时,避免操作人员将泥水带入室内造成污染。一旦污染楼地面时及时清理。2)室内木作等在雨季施工时,其室外门窗采取封闭措施,防止雨水淋湿浸泡。3)内装修时先安好门窗或采取遮挡措施。结构封顶前的电梯井、楼梯口、通风口及所有洞口在雨天用塑料布及多层板封堵。水落管一定要安装到底,并安装好弯头,以免雨水污染外墙装饰。

6、4)每天下班前关好门窗,以防雨水损坏室内装修,防止门窗玻璃被风吹坏。5)各种惧雨防潮装修材料按物质保管规定。入库和覆盖防潮布存放,防止变质失效。如门窗、白灰、石膏板等易受潮的材料放于室内,垫高并覆盖塑料布。5.5机电安装1)设备预留孔洞做好防雨措施。2)现场中外露的管道或设备,用塑料布或其它防雨材料盖好。3)直埋电缆敷设完后,立即铺沙,盖砖及回填夯实,防止下雨时,雨水流入沟槽内。4)室外电缆中间头、终端头制作选择晴朗无风的天气,油浸纸绝缘电缆制作前须摇测电缆绝缘及校验潮气,如发现电缆有潮气浸入时,逐段切除,直至没有潮气为止。6、原材料的储存和堆放1)水泥全部存入仓库,没有仓库的搭设专门的棚子,

7、保证不漏、不潮,下面架空通风,四周设排水沟,避免积水。现场可充分利用结构首层堆放材料。2)砂、石料一定要有足够的储备,以保证工程的顺利进行。场地四周要有排水出路,防止淤泥渗入。3)砌筑材料在底部用木方垫起,上部用防雨材料覆盖。4)大模板堆放场地碾压密实,防止因地面下沉造成倒塌事故。7、雨季施工安全保证措施1)组织现场全体职工进行雨施安全的宣传教育工作。2)对现场的施工机械基础进行检查。3)定期检查排水设施。4)定期检查临时用电的安全情况。二、冬期施工部分地下室及主体结构工程将在冬期进行。1、施工准备在入冬前编制冬期施工方案,方案确定后组织有关人员学习,并向各施工班组进行交底;进入冬期施工前,对

8、掺外加剂人员、测温保温人员锅炉司炉工和火炉管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,做到持证上岗;与当地气象台保持联系,及时接收天气预报,防止寒流突然袭击;由试验员负责测量施工期间的室外气温、暖棚内气温、砂浆的温度并做好记录。根据实物工程量提前组织有关机具、外加剂、保温材料进场;施工现场所有外露水管均先用草绳缠绕,然后用薄膜包裹保温,防止水管冻裂;现场石灰膏等必须搭设保温棚,防止受冻;现场各种机械设备在每晚下班时必须将水箱内水放尽,防止水箱冻裂;试配冬期施工所用砌筑砂浆及抹灰砂浆的配合比。2、主要分项工程施工要点2.1、砼工程砼工程重点是在正温或负温条件下采取防风

9、防干防冻措施,以创造正温养护条件,使砼中水泥硬化,使砼免遭早期冻害,确保砼施工质量。2.1.1施工应注意事项砼搅拌设专人负责监督砼搅拌站严格执行冬季施工砼搅拌的有关规定。砼运输砼运输中应注意防止砼热量损失,罐车做好保温,运输速度要快。砼浇筑浇筑前应检查模板支撑系统的稳定性,清除模板及钢筋上面冰雪和污垢,办理好浇筑前隐蔽记录及签证手续,浇筑时,严格按操作规程进行施工。砼养护砼浇筑完毕后,立即用一层塑料膜覆盖,再加两层草袋,根据气温情况进行增减,进行蓄热养护,以保证砼质量。砼拆模冬期施工由于环境条件的影响,强度增长较慢,因此应根据结构特点、用同条件养护的试块所达到的实际强度来确定拆模时间。2.1.

10、2冬期施工质量检查为保证冬期施工质量,在施工期间必须做好各项质量检查工作,检查内容除包括一般条件下的各项检查内容外,还必须做好温度、强度等检查。1)温度检查温度检查内容和次数见下表序号检查内容测定次数1砼入模温度每个台班不少于4次2养护温度强度3 .5N/mm2前每2h一次 强度3.5N/mm2每6 h一次2)温度测量根据结构待点预留测温孔,按规范要求做好测温工作,并做好测温记录。必须检查现场砼表面是否受冻、粘连,有无收缩裂缝、边角脱落、施工缝受冻等。另外对进入现场的外加剂要抽样检查,合格后方可使用。3)强度检查对于冬期施工砼强度检查,除应按常温施工时留取试块进行检查外还应增设二组与结构相同条

11、件的试块,用以检查受冻前砼的强度和转入常温养护28d 的砼强度。2.2、钢筋工程钢材必须有材质证明,并做好复试,确认达到指标后方可使用。从事钢材焊接生产的焊工,必须持证上岗。应认真制定和执行安全技术措施。钢材焊接前,必须根据施工条件进行试焊,试焊合格后方可进行施焊,焊工应对施焊后的全部接头的外观质量进行自检,剔出不合格产品。负温焊接时应调整焊接工艺参数,使焊缝和热影响区缓慢冷却,风力超过四级时应采取挡风措施。焊后未冷却的接头,不得接触冰雪。当环境气温低于-20C不得进行施焊。三、夏季施工*市夏季较长,从5月到10月气温均较高,本工程夏季处于地下室结构和装修工作施工阶段。1、夏季施工的安全措施(

12、1)在现场高温期合理安排,并有温度计在太阳暴晒的作业点测温,气温高于38度时禁止继续工作。(2)露天作业人员适时调整作息时间,尽量在早晚温度较低时施工。(3)夏季高温情况下对工人的防暑降温采取必要有效措施,如准备“风油精”等防中暑药品以及“绿豆汤”等降暑品,工作前每人服用。(4)高温施工期间控制架体搭设人员的作业时间,高温情况下架体搭设人连续操作时间不超过2小时。(5)高温天气进入有限空间作业采取轮换作业制度,进出口必须安排监护人员,内部通风要良好,杜绝有限空间窒息事故的发生(6)夏季焊接作业要防止缠绕成堆的电焊把线过热造成着火事故。2、后勤保障措施(1)夏季职工食堂更要杜绝变味、变质的饭菜出

13、售,严防职工食物中毒; (2)高温天气施工为职工配备一定数量的防暑降温药品,同时施工现场必须确保充足的饮用水; (3)开展卫生防病宣传教育,现场设医务室配备急救器材,发放防暑降温药,供应符合卫生标准的饮用水;(4)搞好环境卫生间,宿舍装吊扇,并经常喷洒驱蚊药。3、质量控制措施(1)为防止混凝土开裂,在混凝土中应掺加缓凝剂或减水剂。(2)在暴热天气运输混凝土,罐车加设遮盖,以防水分蒸发。(3)在高温炎热季节施工时,要在混凝土运输管上遮盖湿罩布或湿草袋,以避免阳光照射,并注意每隔一定的时间撒水湿润。(4)夏季施工应对混凝土温度及裂缝进行预控,主要采取以下施工措施:混凝土浇筑时,振捣要密实,以减少收

14、缩量,提高混凝土抗裂强度。并注意对板面进行抹压,可在混凝土初凝后,终凝前,进行二次抹压,以提高混凝土抗拉强度,减少收缩量。混凝土浇筑后,应及时进行喷水养护,防止强风吹袭和烈日曝晒。夏季,板混凝土浇筑后,必须经终凝后方可上人进行下道工序的施工。同时才可吊运钢管等架料放置楼板上,放置位置宜在梁板负弯矩最大处,即放置在柱位置附近,且严禁放置在悬挑梁板上。吊运架料时,必须有专人看管。在梁板砼强度未达到75%以上时,每次吊运架料重量不宜过大,以防卸料时,给梁板造成集中荷载,出现裂缝。放料时,塔吊司机应使架料缓慢、平稳放置在楼板上,放稳后,应及时分散架料,避免集中荷载长时间放在梁板上。混凝土浇筑前,准备好

15、在浇筑过程中所必须的抽水设备和防雨防暑措施。混凝土的养护墙、梁混凝土采用浇水的方法进行养护。做好早期养护覆盖保湿养护,竖向结构要派专人进行养护,保证随时保持湿润状态。四、台风季节施工措施1) *位于沿海一带,每年均会受到不同程度的台风侵袭,因此,做好台风季节的预防措施,是确保安全、顺利施工的前提。2) 制定防台风程序,密切与本地气象站联系,及时接收台风运动信息。3) 风力达到六级以上时,启动防台、防汛紧急预案,做好行车、井架等垂直高度较高的施工设备加固;井架应与其附属建构筑物进行必要连接,同时在顶部从四个方向用缆风绳与地面锚座或其他可靠建筑物连接。4) 风力达到12级以上时,吊装设备、行车控制器应挂零档,扒杆摆至顺风方向,钓钩收起,靠塔身防止,应停靠轨道中间位置,轮轨装上限位置,地面起重设备扒杆放下地面,用垫块支撑好;其他起重、运输及土方设备应集中停放到安全场所,避免被台风刮倒。5) 台风来临前,应对外脚手架的拉结点进行全面检查,局部增加与结构的拉结;对外脚手架的悬挑支承结构及卸料平台架要认真检查加固,特别是斜拉钢丝绳。挑架上所有材料或其它活动物件必须清除

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
