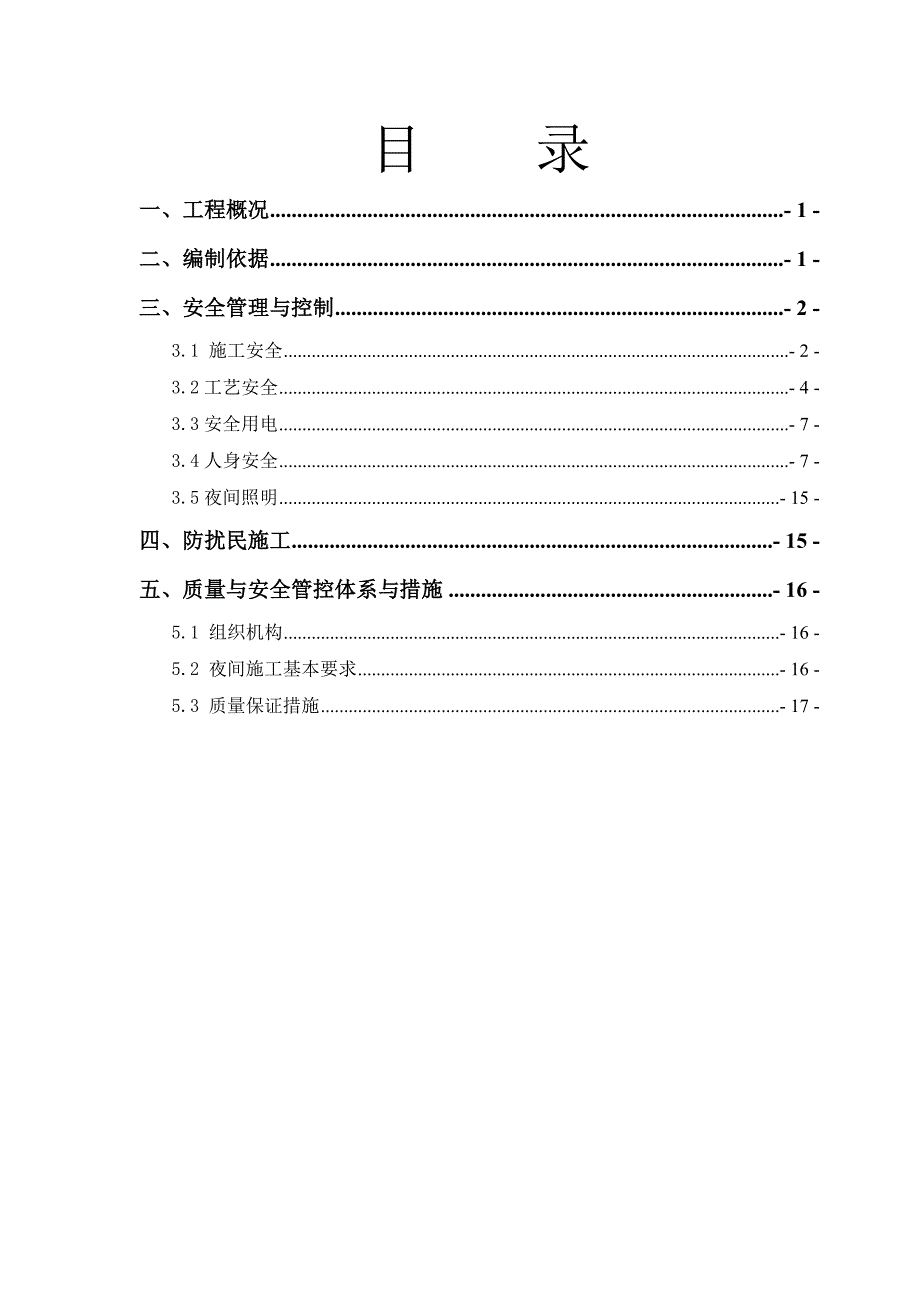

资源描述

《夜间施工方案.doc》由会员分享,可在线阅读,更多相关《夜间施工方案.doc(19页珍藏版)》请在第壹文秘上搜索。

1、目 录一、工程概况- 1 -二、编制依据- 1 -三、安全管理与控制- 2 -3.1 施工安全- 2 -3.2工艺安全- 4 -3.3安全用电- 7 -3.4人身安全- 7 -3.5夜间照明- 15 -四、防扰民施工- 15 -五、质量与安全管控体系与措施- 16 -5.1 组织机构- 16 -5.2 夜间施工基本要求- 16 -5.3 质量保证措施- 17 -一、工程概况序号项 目内 容1建筑面积9341.65m22053.60m22建筑层数五层一/二层3层 高13.0m、6.0 m 、5.4 m、4.5 m、4.45m4檐口高度29.20 m14.05 m5结构形式基础桩基承台主体框架结构

2、二次结构加气砼砌块6主要装饰装修做法外墙面:普通外墙涂料;顶 棚:涂料、吊顶顶棚;门 窗:断桥铝合金外窗、木质门;楼地面:水泥楼地面、耐磨地面、地砖地面;内墙面:水泥砂浆找平层、内墙涂料;防水:主要为三元乙丙防水卷材;栏 杆:不锈钢栏杆。为保证总进度计划的顺利实施,在保证施工质量、安全和满足工作要求的前提下进行必要的夜间施工。为保证夜间正常施工,特制定本措施。二、编制依据本工程夜间施工需要进行安全与质量专项控制的主要内容,包括混凝土浇筑、模板制安和钢筋加工及绑扎、材料进场、塔吊吊运等等工作。为加强夜间施工现场安全生产管理、质量管理、保障工人人身安全与结构质量,结合本工程实际情况,特制定本方案。

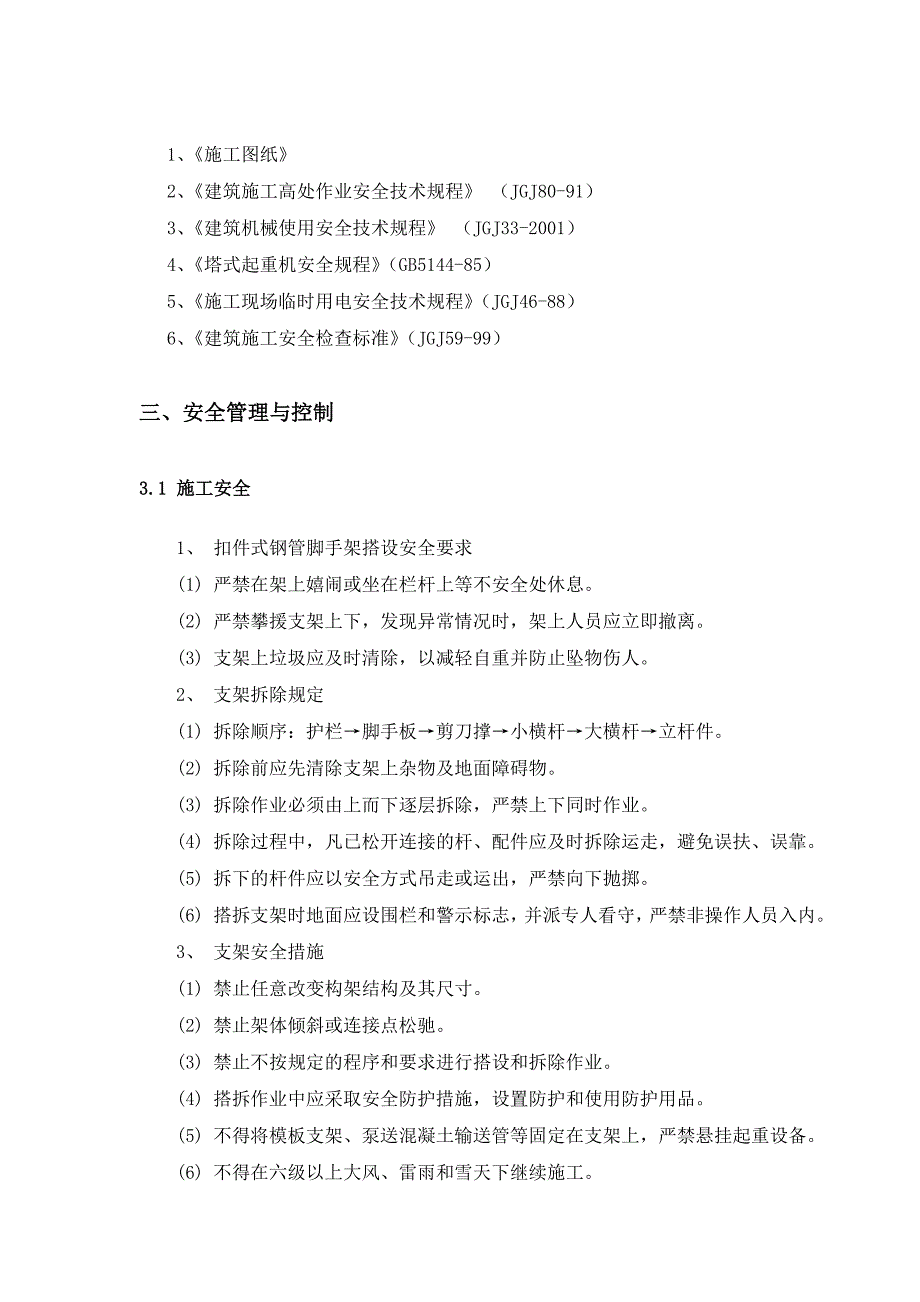

3、编制依据如下: 1、施工图纸 2、建筑施工高处作业安全技术规程 (JGJ80-91)3、建筑机械使用安全技术规程 (JGJ33-2001)4、塔式起重机安全规程(GB5144-85)5、施工现场临时用电安全技术规程(JGJ46-88)6、建筑施工安全检查标准(JGJ59-99)三、安全管理与控制3.1 施工安全1、 扣件式钢管脚手架搭设安全要求(1) 严禁在架上嬉闹或坐在栏杆上等不安全处休息。(2) 严禁攀援支架上下,发现异常情况时,架上人员应立即撤离。(3) 支架上垃圾应及时清除,以减轻自重并防止坠物伤人。2、 支架拆除规定(1) 拆除顺序:护栏脚手板剪刀撑小横杆大横杆立杆件。(2) 拆除前

4、应先清除支架上杂物及地面障碍物。(3) 拆除作业必须由上而下逐层拆除,严禁上下同时作业。(4) 拆除过程中,凡已松开连接的杆、配件应及时拆除运走,避免误扶、误靠。(5) 拆下的杆件应以安全方式吊走或运出,严禁向下抛掷。(6) 搭拆支架时地面应设围栏和警示标志,并派专人看守,严禁非操作人员入内。3、 支架安全措施(1) 禁止任意改变构架结构及其尺寸。(2) 禁止架体倾斜或连接点松驰。(3) 禁止不按规定的程序和要求进行搭设和拆除作业。(4) 搭拆作业中应采取安全防护措施,设置防护和使用防护用品。(5) 不得将模板支架、泵送混凝土输送管等固定在支架上,严禁悬挂起重设备。(6) 不得在六级以上大风、

5、雷雨和雪天下继续施工。4 、钢管支架的防电、避雷措施(1) 钢管支架在架设的使用期间要严防与带电体接触,否则应在架设和使用期间应断电或拆除电源,如不能拆除,应采取可靠的绝缘措施。(2) 钢管支架应作接地处理,设一接地极,接地极入土深度为22.5m。(3) 夜间施工照明线通过钢管时,电线应与之隔离,有条件时应使用低压照明。(4) 雷雨天气,钢管支架上的操作人员应立即离开。5、 高空作业其它要求(1) 熟悉掌握本工种专业技术及规程。 (2) 年满 18 岁,经体格检合格后方可从事高空作业。凡患有高血压、心脏病、癫病病、精神病和其它不适于高空作业的人,禁止登高作业。 (3) 距地面三公尺以上,工作斜

6、面坡度大于45度,工作地面没有平稳的立脚地方或有震动的地方,应视为高空作业。(4) 防护用品要穿戴整齐,裤脚要扎住, 戴好安全帽,不准穿光滑的硬底鞋。要有足够强度的安全带,并应将绳子牢系在坚固的建筑结构件上或金属结构架上,不准系在活动物件上。 (5) 登高前,施工负责人应对全体人员进行现场安全教育。 (6) 检查所用的登高工具和安全用具(如安全帽、安全带、梯子、跳板、脚手架、防护板、安全网等),必须安全可靠,严禁冒险作业。 (7) 高空作业区地面要划出禁区,用栏杆围起,并挂上“ 闲人免进”、“禁止通行”等警示牌。 (8) 靠近电源(低压)线路作业前,应先联系停电。确认停电后方可进行工作,并应设

7、置绝缘挡壁。作业者最少离开电线(低压)2 公尺以外。禁止在高压线下作业。 (9) 高空作业所用的工具、零件、材料等必须装入工具袋。上下时手中不得拿物件,并必须从指定的路线上下,不得在高空投掷材料或工具等物,不得将易滚易滑的工具、材料堆放在脚手架上,不准打闹。工作完毕应及时将工具、零星材料、零部件等一切易坠落物件清理干净,以防落下伤人,上下大型零件时,应采用可靠的起吊机具。 (10) 要处处注意危险标志和危险地方。夜间作业,必须设置足够的照明设施,否则禁止施工。 (11) 严禁上下同时垂直作业。若特殊情况必须垂直作业, 应经有关领导批准,并在上下两层间设专用的防护棚或者其他隔离设施。 (12)

8、严禁坐在高空无遮栏处休息,防止坠落。 (13) 卷扬机等各种升降设备严禁上下载人。 (14) 脚手架的负荷量,每平方公尺不能超过 270 公斤,如负荷量必须加大,架子应适当加固。 (15) 超过 3 公尺长的铺板不能同时站两人工作。 (16) 进行高空焊接、氧割作业时,必须事先清除火星飞溅范围内的易燃易爆品。 (17) 脚手板斜道板、跳板和交通运输道,应随时清扫。如有泥、水、冰、雪 , 要采取有效防滑措施, 并经安全员检查同意后方可开工。当结冰积雪严重,无法清除时,停止高空作业。 (18) 使用梯子时,必须先检查梯子是否坚固,是否符合安全要求。立梯坡度以 60度为宜。梯底宽度不低于50 公分,

9、并应有防滑装置。梯顶无搭勾,梯脚不能稳固时,须有人扶梯,人字梯拉绳必须牢固。(19)塔式起重机操作人员必须身体健康,了解机械构造和工作原理,熟悉保养规则,且经建设主管部门培训考核合格持证上岗。司机必须按规定对塔机作好保养工作,有高度的责任心,认真作好清洁、润滑、紧固、调整、防腐等工作,不得酒后作业,不得带病或疲劳作业,严格按照塔机机械操作规程和塔机“十不准、十不吊”进行操作,不得违章作业、野蛮操作,有权拒绝违章指挥。夜间作业要有足够的照明,专业信号指挥员,专用通讯设备,以保证夜间吊运有序、安全。 3.2工艺安全1、模板安装及拆除(1) 模板安装a. 进入施工现场的操作人员必须戴好安全帽,扣好帽

10、带。操作人员严禁穿硬底鞋及有跟鞋作业。b. 高处和临边洞口作业应设护栏,张安全网,如无可靠防护措施,必须佩带安全带,扣好带扣。高空、复杂结构模板的安装与拆除,事先应有切实的安全措施。c. 工作前应先检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,钉子必须放在工具袋内,以免掉落伤人。工作时要思想集中,防止钉子扎脚和空中滑落。d. 安装模板时操作人员应有可靠的落脚点,并应站在安全地点进行操作,避免上下在同一垂直面工作。操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。e. 支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。严禁在连接件和支撑件上攀登上下。f. 支模时,操作

11、人员不得站在支撑上,而应设立人板,以便操作人员站立。立人板应用木质中板为宜,并适当绑扎固定。不得用钢模板或5cm10cm的木板。g. 支模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后即将洞口盖好。h. 模板及其支架在安装过程中,必须设置防倾覆的临时固定设施。i.当采用多层支架支模时,支架的横垫板应平整,支柱应垂直,上下层支柱应在同一竖向中心线上。j. 支设高度在3m以上的柱模板,四周应设斜撑,并应设立操作平台,低于3m的可用马凳操作

12、。k. 二人抬运模板时要互相配合,协同工作。传递模板、工具应用索具系牢,采用垂直升降机械运输,不得乱抛,组合钢模板装拆时,上下有人接应。钢模板及配件应随装拆随运送,严禁从高处掷下。高空拆模时,应有专人指挥。地面应标出警戒区,用绳子和红白旗加以围拦,暂停人员过往。l. 模板上施工时,堆物(钢模板等)不宜过多,且不宜集中一处。m. 大模板施工时,存放大模板必须要有防倾措施。封柱子模板时,不准从顶部往下套。n. 遇六级以上的大风时,应暂停高空作业,雪雷雨后应先清扫施工现场,待地面略干不滑时再恢复工作。(2) 模板拆除a. 侧模,在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除。b. 底

13、模,应在同一部位同条件养护的混凝土试块强度达到要求时方可拆除。c. 拆除高度在5m以上的模板时,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。d. 模板支撑拆除前,混凝土强度必须达到设计要求,并经申报批准后,才能进行。拆除模板时人不许站在正在拆除的模板上。e. 拆模时必须设置警戒区域,并派人监护。拆模必须拆除干净彻底,不得保留有悬空模板。拆下的模板要及时清理,堆放整齐。高处拆下的模板及支撑应用垂直升降设备运至地面,不得乱抛乱扔。f. 拆摸时、临时脚手架必须牢固,不得用拆下的模板作脚手板。g. 脚手板搁置必须牢固平整,不得有空头板,以防踏空坠落。h .已拆除模板及其支架的结构,在混凝土强度

14、符合设计混凝土强度等级的要求后,方可承受全部使用荷载;当施工荷载所产生的效应比使用荷载的效应更为不利时,必须经过核算,加设临时支撑。2、混凝土浇捣作业安全要求(1) 进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具,操作人员必须身体健康。(2) 脚手架、工作平台和斜道应绑扎牢固。若有探头板应及时绑扎搭好,脚手架上的钉子等障碍物应清除干净。高处作业或较深的地下作业,必须设有供操作人员上下的走道。(3) 夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。在深坑和潮湿地点施工必须使用低压安全照明。(4) 所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工自行拆动。(5)

15、特殊情况下如无可靠的安全设施,必须系好安全带并扣好保险钩,或架设安全网。(6) 使用振动机前应检查:电源电压,输电必须安装漏电开关;保护电源线路是否良好,电源线不得有接头;机械运转是否正常。振动机移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。3.3安全用电(1) 用电单位必须建立用电安全岗位责任制,明确各级用电安全负责人。(2) 用电作业人员必须持证上岗。(3) 照明灯具和器材必须绝缘良好,并应符合现行国家有关标准的规定。(4) 照明线路应布线整齐,相对固定。室内安装的固定式照明灯具悬挂高度不得低于2.5m,室外安装的照明灯具不得低于3m。安装在露天工作场所的照明灯具应选用防水型灯头。(5) 照明电源线路不得接触潮湿地面,并不得接近热源和直接绑挂在金属构架上。在脚手架上安装临时照明时,在木脚手架上应加绝缘子,在金属脚手架上应设木横担和绝缘子。(8) 照明灯具与易燃物之间,应保持一定的安全距离,普通灯具不宜小于30

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
