大体积承台专项安全施工方案.doc

上传人:p** 文档编号:994767 上传时间:2024-06-09 格式:DOC 页数:15 大小:53KB
下载 相关 举报
大体积承台专项安全施工方案.doc_第1页
第1页 / 共15页
大体积承台专项安全施工方案.doc_第2页
第2页 / 共15页
大体积承台专项安全施工方案.doc_第3页
第3页 / 共15页
大体积承台专项安全施工方案.doc_第4页
第4页 / 共15页
大体积承台专项安全施工方案.doc_第5页
第5页 / 共15页
大体积承台专项安全施工方案.doc_第6页
第6页 / 共15页
大体积承台专项安全施工方案.doc_第7页
第7页 / 共15页
大体积承台专项安全施工方案.doc_第8页
第8页 / 共15页
大体积承台专项安全施工方案.doc_第9页
第9页 / 共15页
大体积承台专项安全施工方案.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大体积承台专项安全施工方案.doc》由会员分享,可在线阅读,更多相关《大体积承台专项安全施工方案.doc(15页珍藏版)》请在第壹文秘上搜索。

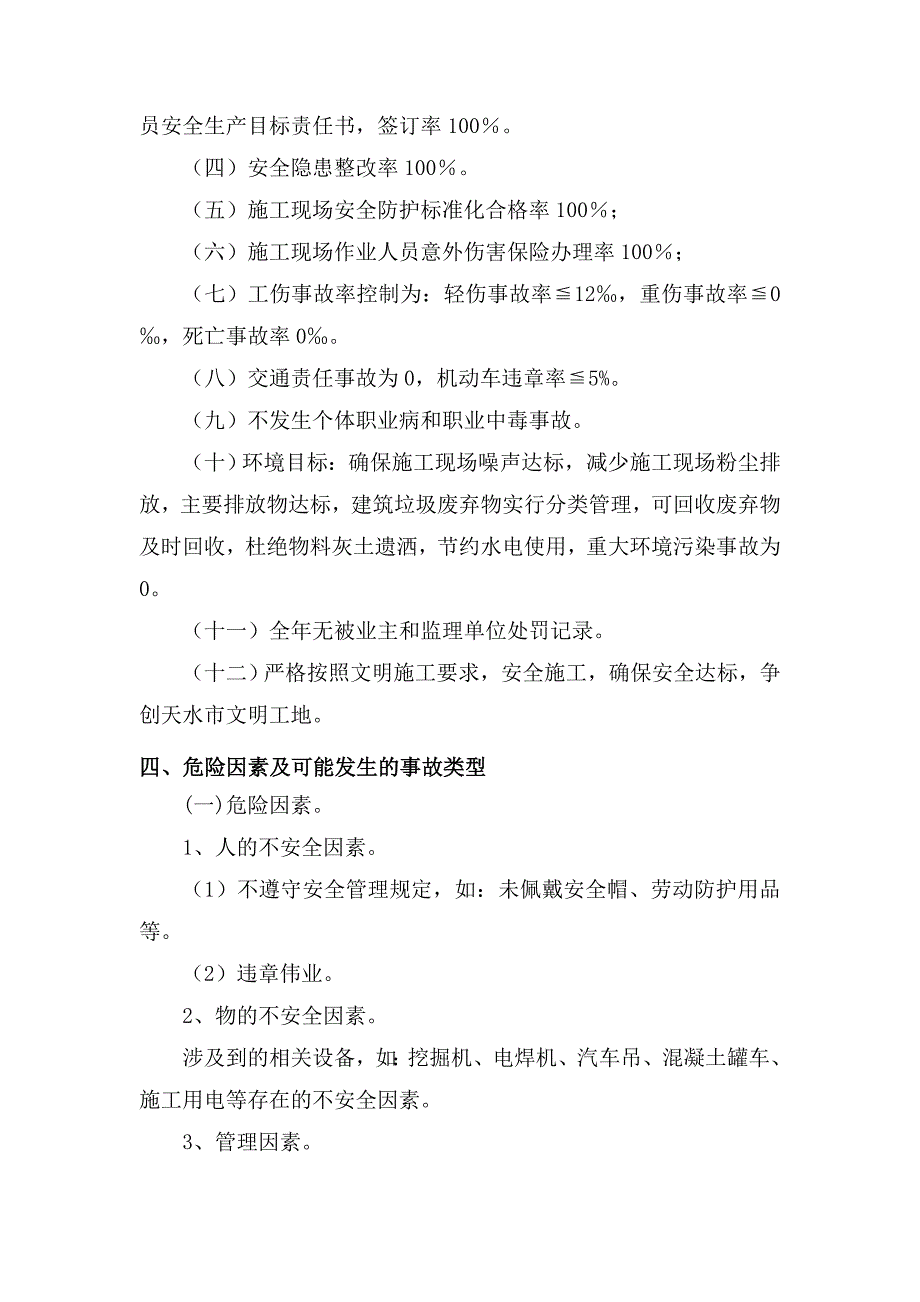

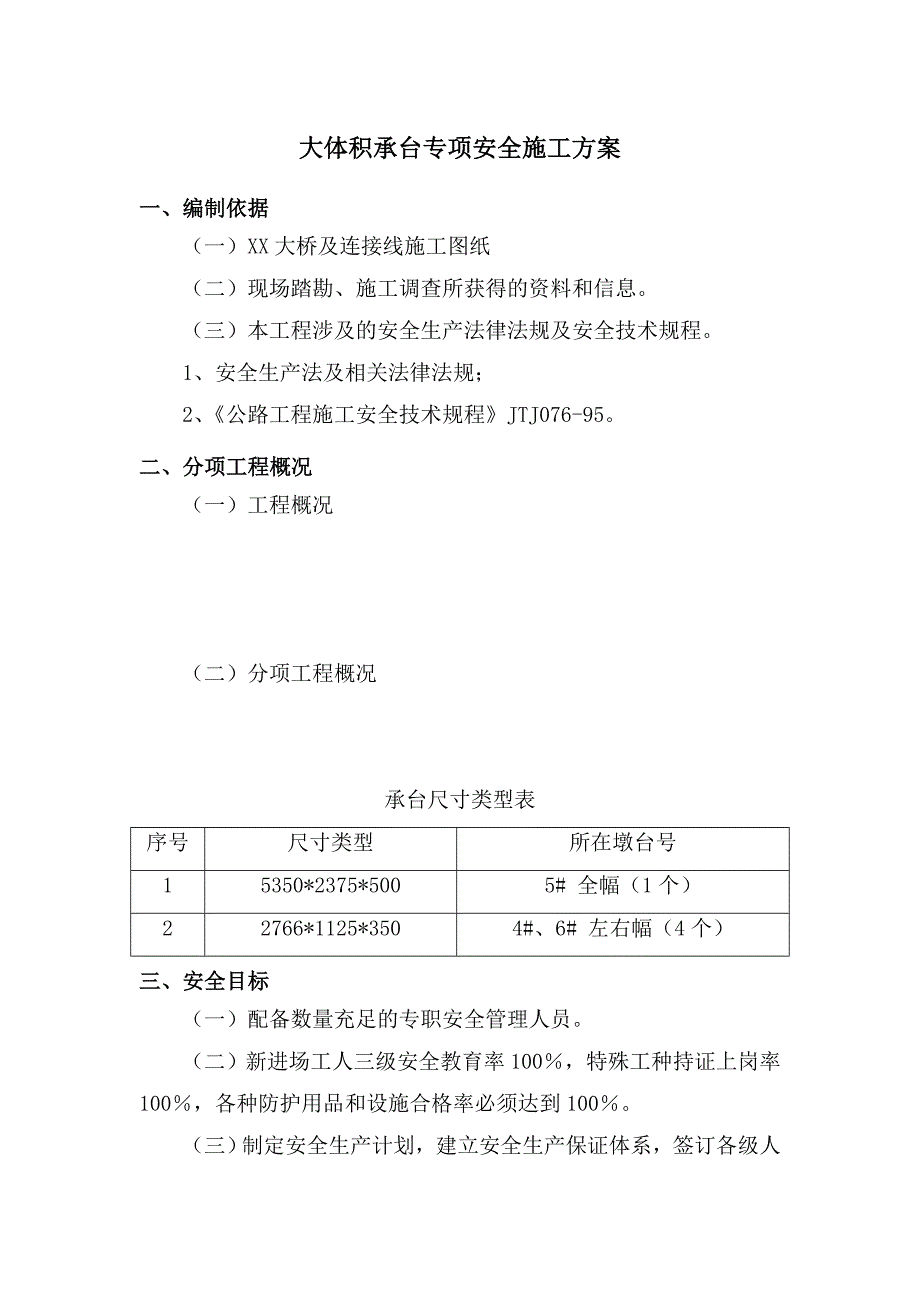

1、目 录一、编制依据1二、分项工程概况1三、安全目标1四、危险因素及可能发生的事故类型2五、安全防范措施3六、文明施工及环境保护措施8七、季节性施工措施9八、应急措施及注意事项12大体积承台专项安全施工方案一、编制依据(一)XX大桥及连接线施工图纸(二)现场踏勘、施工调查所获得的资料和信息。(三)本工程涉及的安全生产法律法规及安全技术规程。1、安全生产法及相关法律法规;2、公路工程施工安全技术规程JTJ076-95。二、分项工程概况(一)工程概况(二)分项工程概况承台尺寸类型表序号尺寸类型所在墩台号15350*2375*5005# 全幅(1个)22766*1125*3504#、6# 左右幅(4个

2、)三、安全目标(一)配备数量充足的专职安全管理人员。(二)新进场工人三级安全教育率100,特殊工种持证上岗率100,各种防护用品和设施合格率必须达到100。(三)制定安全生产计划,建立安全生产保证体系,签订各级人员安全生产目标责任书,签订率100。(四)安全隐患整改率100。(五)施工现场安全防护标准化合格率100;(六)施工现场作业人员意外伤害保险办理率100;(七)工伤事故率控制为:轻伤事故率12,重伤事故率0,死亡事故率0。(八)交通责任事故为0,机动车违章率5%。(九)不发生个体职业病和职业中毒事故。(十)环境目标:确保施工现场噪声达标,减少施工现场粉尘排放,主要排放物达标,建筑垃圾废

3、弃物实行分类管理,可回收废弃物及时回收,杜绝物料灰土遗洒,节约水电使用,重大环境污染事故为0。(十一)全年无被业主和监理单位处罚记录。(十二)严格按照文明施工要求,安全施工,确保安全达标,争创天水市文明工地。四、危险因素及可能发生的事故类型(一)危险因素。1、人的不安全因素。(1)不遵守安全管理规定,如:未佩戴安全帽、劳动防护用品等。(2)违章伟业。2、物的不安全因素。涉及到的相关设备,如:挖掘机、电焊机、汽车吊、混凝土罐车、施工用电等存在的不安全因素。3、管理因素。(1)未进行安全教育。(2)为进行安全技术交底。(二)可能发生的事故类型。1、触电事故。2、机械伤害。3、起重伤害。4、坍塌事故

4、。5、物体打击。4、车辆伤害。5、高处坠落。五、安全防范措施。(一)安全管理措施。1、建立健全安全组织机构,配备数量充足的安全管理人员。2、及时开展新入场人员三级安全教育及日常安全教育。3、施工前,进行安全技术交底,保证交到到岗。4、坚持安全巡查,及时发现隐患,及时进行整改。(二)基坑开挖安全措施。1、基本要求基坑大小应满足施工要求,对有渗水土质的基坑坑底开挖尺寸,需按基坑排水设计(包括排水沟、集水井、排水管等)和模板设计而定,一般基底尺寸应比设计平面尺寸各边增宽0.5-1.0m。基坑采用人工配合机械的开挖方法,具体应根据地质条件、基坑深度、施工期限与经验,以及有无地表水或地下水等现场因素来确

5、定,并根据地质情况,采取支护措施,防止边坡坍塌。采用挖掘机开挖,坑底预留30cm人工清底。当遇到较硬岩石时可根据实际采用凿岩机进行开挖。基坑开挖设置施工便道,以保证施工机械正常进出。基坑坑底位于地下水位以下,地下水会渗进坑内,因此必须设法把坑内的水排除,以便利施工,做到及时将积水及时排入四周设置的集水坑,用潜水泵抽出。基坑施工是否符合设计要求,在桥台混凝土浇筑前应按规定进行检验。其目的在于:确定地基的容许承载力的大小、基坑位置与标高是否与设计文件相符,以确保桥台混凝土的强度和稳定性,不致发生滑移等病害。基底检验的主要内容包括:检查基底平面位置、尺寸大小,基底标高;检查基底土质均匀性,地基稳定性

6、及承载力等;检查基底处理和排水情况;检查有关资料等等。天然地基视基底的情况采取适当措施进行处理如强夯换填等。2、开挖技术措施(1)土方开挖前,沿场地四周布设排水沟和截水沟,避免地表水流入开挖基坑内。(2)在机械挖出支护坡面后,要求人工及时修整边坡。(3)根据基坑测量的数据确定开挖深度,严禁出现超挖现象。(4)基坑的土方完成后排干积水和清底,及时进行下一工序的施工。(5)尽可能增加开挖工作面和运输路线,充分利用和保持装运地势差,加快装车速度。(6)基坑挖土深度不得超过设计基底标高,如个别地方超挖、应用砂、碎石填补夯实;对软弱地基,经设计、监理同意后,可采取换填土层或加强垫层等办法。(7)基坑开挖

7、工程不宜在雨天进行。在雨季施工时,工作面不宜过大,应逐段、逐片地完成,并应切实制订雨季施工的安全技术措施。(8)挖土在基底标高以上保留30左右有人工挖平清底,特别是承台的开挖必须由人工挖除。3、明挖基础注意事项(1)现场各岗位人员必须在现场,尤其是安全员随时巡视,做好一切应急措施,及时发现隐患,避免事故的发生。(2)基坑挖好后对周边用防护栏杆围护,且用警示牌示警,夜间做好安全值班工作。(3)开挖中,出现基坑顶部地面裂缝、坑壁坍塌或涌水、涌沙时,必须立即停止施工,人员撤离危险区,待采取措施处理确认安全后,方可恢复施工。(4)基坑开挖与支撑、支护交叉进行时,严禁开挖作业碰撞、破坏基坑的支护结构。(

8、5)使用挖掘机的施工现场附近有电力架空线时,应设专人监护。(6)在基坑外堆土时,堆土应距基坑边缘1m以外,堆土高度不得超过1.5m。(7)人工清基应在挖掘机停止运转,且挖掘机指挥人员同意后进行,严禁在机械回转范围内作业。(8)基坑内应设安全梯或土坡道等攀登设施。(三)模板施工安全措施1、模板和钢管一定要按设计上的型号配置,当型号改变时,一定要通知技术负责人,经过审批后方可进行模板的搭设。2、模板系统一定要按计算书上的间距安装,不经技术负责人审批不得随意改变。3、模板安装时一定要注意各个节点的连接牢固和拼缝的严密,特别是支撑与模板的连接点,一旦出现连接不牢的问题后果将不堪设想。4、模板的拆除应遵

9、循自上而下先拆侧向支撑后拆垂直支撑,先拆不承重结构后拆承重结构。5、模板应自上而下、分层拆除。拆除第一层时,用木锤或带橡皮垫的锤向外侧轻击模板上口,使之松动,脱离混凝土。依次拆下一层模板时,要轻击模边肋,切不可用撬棍从底角撬离。6、模板支撑不得使用腐朽、扭裂、劈裂材料。顶撑要垂直,底端平整坚实,并加垫木。支模应按工序进行,模板没有固定前,不得进行下道工序。7、操作时要搭设工作台;模板作业面的预留洞和临边应进行安全防护,垂直作业应上下用夹板隔离。8、拆除模板应经施工技术人员同意。操作时应按顺序分段进行,严禁猛撬、硬砸或大面积撬落和拉倒。完工前,不得留下松动和悬挂的模板。拆下的模板应及时运送到指定

10、地点集中堆放,防止钉子扎脚。模板的堆放高度不得超过2米。9、高处、复杂结构模板拆除,应有专人指挥和切实的安全措施,并在下面标出工作面,严禁非操作人员进入工作区。10、拆除模板一般应采用长撬杆,严禁操作人员站在正拆除的模板上。拆模间隙时,应将已活动的模板、拉杆、支撑等固定牢固,严防突然坠落,倒塌伤人。11、模板拆除前必须有混凝土强度报告,强度达到规定要求后方可进行拆模审批。12、施工人员必须佩戴安全帽及个人防护用品。(四)起重作业安全防范措施起重作业坚持“起重十不吊”。1、超负荷不吊。2、歪拉斜吊不吊。3、指挥信号不明不吊。4、安全装置失灵不吊。5、重物起过人头不吊。6、光线阴暗看不清不吊。7、

11、埋在地下的物件不吊。8、吊物上站人不吊。9、捆绑不牢不稳不吊。10、重物边缘锋利无防护措施不吊。(五)用电安全保证措施。1、配备专业电工,坚持持证上岗,所有用电接线必须由电工进行操作,其他人员不得私自动电。2、施工用电线路必须按规范架设,不得拉扯在地。3、用电设备保证做到“一机一闸一漏一保”。4、配备符合安全标准和安全要求的电气元件。如:配电箱等。六、文明施工及环境保护措施(一)文明施工(1)施工过程中,应注意施工安全。施工人员必须佩戴安全帽,以防止土、石、杂物滚入坑内。(2)新进场的工人进行安全生产教育培训,经考试合格后,方准许其进入操作岗位。(3)工艺、新方法、新设备或调换工作岗位时,对工

12、人进行新操作方法和新工作的安全教育。(4)随检随罚,经常性对工人进行的安全教育和安全宣传活动。(5)由专人管理,施工作业设危险区域标志,安排专人巡视指挥。(6)对各种施工机具定期进行维修、保养。(7)所有临时结构的施工设计,必须考虑安全技术,并在施工前由设计者对操作人员进行详细交底。(8)在操作平台上施工时必须佩带安全帽和安全绳,预防摔下伤人,不能重叠施工,操作平台必须搭设上下安全通道,吊车在起吊模板时吊装范围内不能立人,并由专人指挥(二)环境保护措施(1)道路和场地:工区内道路通畅、平坦、整洁,不乱堆乱放,无散落物;场地平整不积水,排水系统畅通;施工废料集中堆放,及时处理。道路、场地根据不同

13、用途采取不同措施硬化。砂、石存放地面做硬化处理。(2)材料堆放:碎石、砂、矿粉等材料分仓分类堆放,砌体料归类成垛,堆放整齐。(3)消除施工污染:施工废水、生活污水不乱排放;工地垃圾及时运到指定地点;施工便道勤洒水,避免扬尘污染;在已成型的路面结构层上堆放其他施工材料时铺垫土工布,严禁对路面结构层造成污染;沥青混合料拌和设备配有除尘装置并能有效地进行除尘;沥青混合料运输车辆出场进行覆盖,防止空气污染;拌和楼的堆料场及进场道路均进行“硬化”。(4)施工现场、道路交叉口设置各种明显的施工标志牌、交通限速牌、慢行警示牌等。七、季节性施工措施 (一)雨季施工1、雨季来临前修建临时排水系统,确保交通及排水

14、畅通。2、及时给施工人员配发雨衣、雨具和防滑用品,加强安全防护装置。3、施工前与当地气象部门签定服务合同,随时掌握天气动态,提高雨季施工效率。4、详细检查大型机械设备的安全工作性能,清除不安全隐患。5、砼浇注完成后要及时覆盖,做好成品砼的保护工作。6、雨季来临前,备足施工所需材料,以免雨天路滑进料难引起停工。(二)防洪措施1、指挥部成立防洪抢险领导小组,各队成立汛期防洪抢险小分队。2、积极与当地水利、气象部门取得联系,了解历年来的水文、气象资料,做好防洪的准备工作。3、及时与地方防汛部门取得联系,对重点、临时设施的设置,请专业防汛人员现场指导,同时加强值班调度,确保接到险情信息时,信息畅通,反

15、应迅速。4、施工现场布置时,充分考虑本地区气象、水文特点,大型施工机械、材料库、人员驻地一律不安排在河滩及地势低洼处,确保汛期人员、设备、材料的安全。5、指挥部各队落实防洪抢险器材、车辆。所备器材、设备确保数量和质量,未经特别许可,任何人不得随意挪用。6、加强汛期安全防护,严格按汛期施工方案组织施工,严禁擅自变更方案或缩减范围,增强预防险情的能力。(三)防雷暴安全措施 (1)单位应设立防范雷电灾害责任人负责防雷安全工作,建立各项防雷安全工作规范,建立各项防雷设施的定期检测制度。(2)当感觉到身体有电荷时,如头发竖起,或者皮肤有显著颤动感时,要明白自己可能就要受到电击,应立刻倒在地上,等雷电过后,呼叫别人救护。 (3)下雨时应该离开电线1.5m以外,防止二次放电伤人(4)雷雨时尽量少用或不用电话。(5)雷雨后要进行安全检查,做好设施的日常维护工作。如雷雨过后,对现场电器设备进行检查,发现损坏时应及时更换。(四)强风期的安全施工措施1、本工程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
