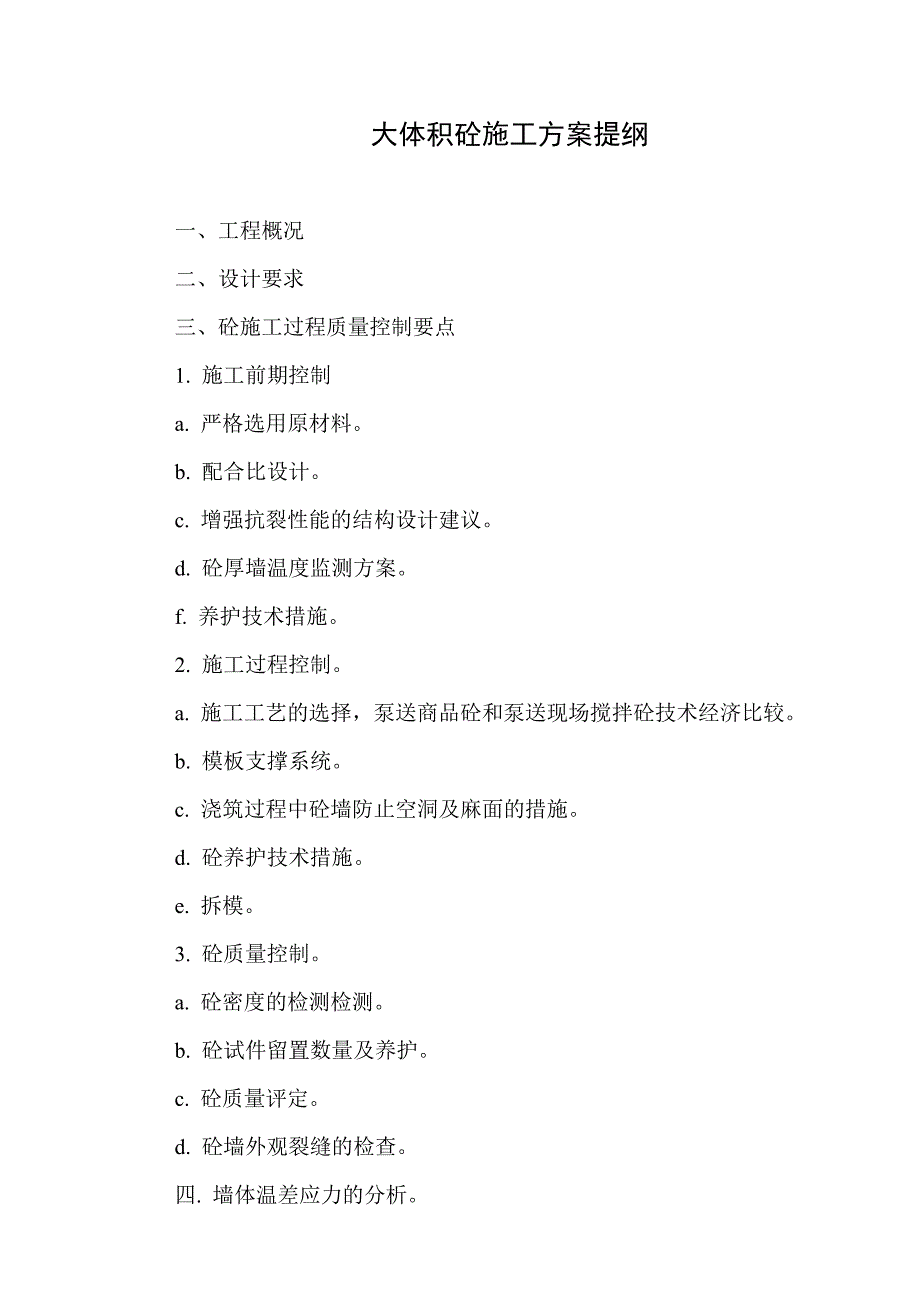

1、大体积混凝土施工方案编 制:审 核:审 批:年 月 日大体积砼施工方案提纲一、工程概况二、设计要求三、砼施工过程质量控制要点1. 施工前期控制a. 严格选用原材料。b. 配合比设计。c. 增强抗裂性能的结构设计建议。d. 砼厚墙温度监测方案。f. 养护技术措施。2. 施工过程控制。a. 施工工艺的选择,泵送商品砼和泵送现场搅拌砼技术经济比较。b. 模板支撑系统。c. 浇筑过程中砼墙防止空洞及麻面的措施。d. 砼养护技术措施。e. 拆模。3. 砼质量控制。a. 砼密度的检测检测。b. 砼试件留置数量及养护。c. 砼质量评定。d. 砼墙外观裂缝的检查。四. 墙体温差应力的分析。1. 墙体热应力分析

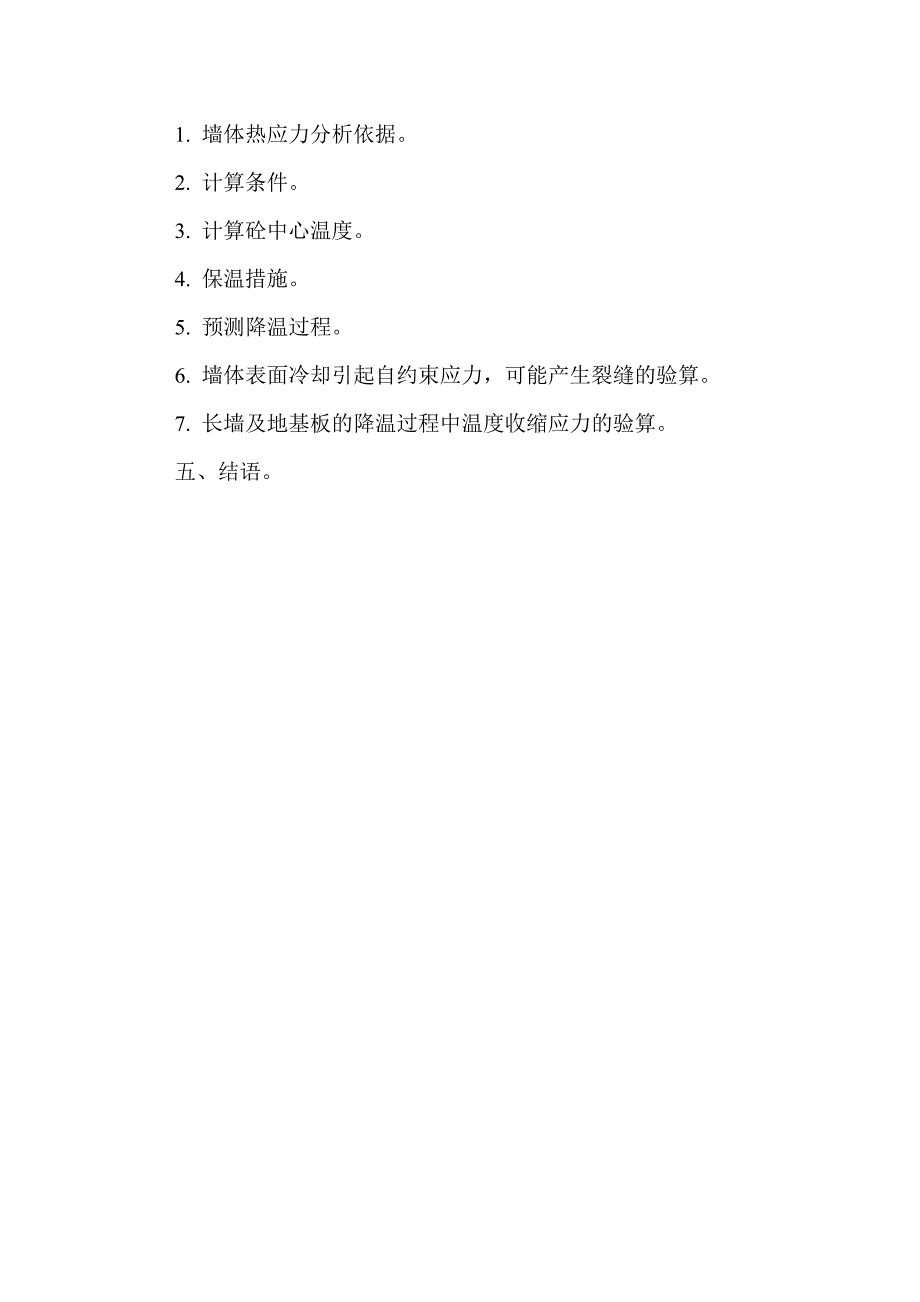

2、依据。2. 计算条件。3. 计算砼中心温度。4. 保温措施。5. 预测降温过程。6. 墙体表面冷却引起自约束应力,可能产生裂缝的验算。7. 长墙及地基板的降温过程中温度收缩应力的验算。五、结语。大体积砼施工方案一、工程概况。总面积为3222m=704m2,方框型厚墙钢筋砼结构。正面墙厚3.25m,侧面墙厚1.7m,背面墙厚2.0m,墙高13.8m,此标高以上墙减薄为1.1m,层顶最薄处为0.5m,砼总方量3300m3,砼施工季节910月。二、设计要求。1. 砼强度等级:C20。2. 砼密度2350kg/m3。3. 墙体及顶板不得留垂直施工缝,可在13.8m以上留水平施工缝。4. 砼不得出现可见
3、裂缝、蜂窝、麻面。5. 施工过程中,砼中心与表面温差20。三、砼施工过程质量控制要点。为满足本工程特殊结构的要求,必须采用全过程质量控制的综合措施,其控制要点在以下几个方面。1. 施工前期控制。a. 严格选用原材料。P.C.P.C.P.O.的前提下,可采用PC.32.5水泥掺入无机细掺合料。秦岭水泥公司开发的P.C.32.5复合硅酸盐水泥,其抗折、抗压强度指标均高于P.C.32.5水泥。水化热3d为231KJ/kg,7d为258KJ/kg,比P.O.32.5R水泥相应减少水化热10%,如再掺入20%优质粉煤灰更加有利于降低砼中心温度。凝结时间可通过掺入缓凝剂和高效减水剂来调节。ii. 砂。砂细
4、度模数2.6。含泥量3%(有利降低砼收缩)。iii. 石子。可用卵石,含泥量1%,建议级配:满足泵送要求,D最大粒径1/3D 40mm。12050mm15050mmiv 粉煤灰。掺入II级粉煤灰(GBJ14690),渭河正元或宝鸡粉煤灰均可,粉煤灰砼已在军大西京医院、交大一附院、二附院加速器机房的防幅射维护结构中使用,对降低厚墙水化热引起的温升有利。v. 采用高效减水剂,或泵送剂,可以调节砼的凝结时间,消除砼中心的施工缝,提高密实度。采用微膨胀剂,可产生适量膨胀,对长墙减少收缩裂缝有利。vi. 拌合用水,用可饮用水即可。b. 配合比设计。针对本工程特点,在设计配合比过程中应考虑以下因素。i.
5、砼强度:设计C20,28d,应达到C试配=20+1.645(=5Mpa) =28Mpaii. 工作性能泵送 坍落度为140180mm。 坍落度损失商砼30mm/小时, 现场自拌泵送10mm/30分钟。砼凝结时间:拌合物25下 初凝:8小时;终凝:1012小时。拌合物温度 89月份 30。iii. 砼热性能。为降低砼中心温度,减少砼内外温差,应在满足砼强度前提下,尽量减少水泥用量,采用低水化热水泥,延长砼凝结时间,同时在较低水灰比条件下保持砼有良好的流动性。iv. 砼表观密度:24002450kg/m3设计要求2350kg/m3。v. 砂率:38%。vi. 水胶比:0.45,胶凝材料总量400k
6、g。综合考虑上述条件,设计配合比:水32.5P.C32.5P.C)粉煤灰砂石膨胀剂泵送剂合 计171260957201175253.52450根据原材料实际予以调整,应同时满足砼强度和工作性能。本配合比,预测砼中心温升30左右(预测最高温度55=30+25)。c. 墙体增强抗裂性能的结构设计的建议。对于墙体垂直地面的裂缝控制,可采用增加水平方向细直径钢筋8100。d. 测温方案。i. 通过检测在不同高度砼中心温度和表面温度。ii. 控制砼中心温度和表面温度之差15。同一平面墙体内温差5。iii. 测温孔布置。考虑到防止放射线外 ,测温孔倾斜布置。测温孔沿墙布置,每个测温管含2个温度传感器,每层
7、10个测温管,13.6m高布置4层,实测温度点2104=80个。iv. 测温结束后,用砂浆填充捣实测温管,杜绝放射性物质泄漏。v. 测温设备。可采用计算机实时监测温度系统进行测温,可在室内完成80个测点的监测,巡检周期3分钟一次。每个测温管置2个数字式温度计,每层10个测温管,主墙体沿高度分4层。2104=80个测温点,外加室外环境温度,室内环境温度,拌合物温度。检测系统流程:测点温度计 数据采集模块 通讯转换器 计算机 显示屏打印机 测温报告。f. 养护技术措施,养护内容、保温、保湿。根据采用的模板类型,采用不同保温材料。侧模钢模板:一层保温毡+一层塑料薄膜。侧模木模板:一层保温毡。屋顶保温
8、:一层塑料薄膜+一层保温毡,如有雨再加一层塑料薄膜,按测温得到的数据编制养护技术要求,使其砼内外温差15,如温差过大,降温速率过快,均应调整保温材料厚度及品种,以保证内外温差和降温速率在规定范围。由于墙体垂直高度比较大,浇筑先后相差数日,应按实际测量的温度增减保温材料。如在8月份施工,室外最低温度应在20左右,中止保温的中心温度应40,降温速率控制在23/日。外墙拆模时间应根据测得温度确定,拆模后应覆盖湿毡和塑料薄膜,浇筑完成日期加14d,为养护保湿时间。2. 施工过程控制。a. 施工工艺的选择:详见商品砼和现场拌制技术经济对比表。商 品 砼现场拌制泵送备 注每小时入模量30m330m38m3
9、4台两套套计量系统运距20km0.1km可选西安东郊商砼厂供货,空车返回坍落度损失60损失30mm30损失20mm/直接运费每m32.4t0.5元/公里t20km= 24元/m3现场短距离即入泵0.5元/t.公里运价未含高速公路收费强度保证可以满足要求可以满足要求/单方砼价格290元/m3220元/m3结算价经过对比,在保证质量的前提下,采用4台0.5m3强制式搅拌机,与二套电子自动计量上料机配套,每小时产量正常状态下可达2530m3,计量精度可以满足规范规定的要求,砼质量能得到保证,若单方砼造价上现场搅拌更具有优势。因此如在场地条件许可情况下,现场搅拌优于商品砼。b. 浇筑方案。本工程用砼浇
10、筑应分为二部分完成:墙体连续浇。屋顶连续浇筑。和之间可间隔1015天,有利于墙体的散热。和可留水平凸凹施工缝,浇筑方案如图。c. 浇筑速度。i. 现场拌合设备0.5m3强制式搅拌机2台一组,共二组四台。每小时搅拌量:68m3/小时4台=2432m3,按30m3/小时计。ii. 均匀循环水平上升浇筑。围墙截面积:2F1+F2+F1=(1.6+1.0+21.75)1.72+(33.32-0.62)3.2+(33.32-0.62)2.0=82.8+102.8+64.2=249.84250m2。水平上升每次0.4m,每次需砼量=0.4250=100m3=。砼每小时供应量=30m3/小时=V每上升0.4
11、m所需时间:T1= = =3.3小时(注:当砼初凝时间大于4小时时即可满足连续无缝浇筑要求)。浇筑墙高13.8m需要时间: 3.3小时=113.8小时4.74天。T2= = =4.0小时4.0=138小时 5.75天每小时砼上升的高度:每小时30m3/250m2=0.12m每m上升高度需时间 =8.3小时。d. 模板支承系统的技术要求。i. 本工程特点为高墙、厚墙,必须结合砼凝结硬化时间来考虑模板支撑系统。ii. 模板。可采用钢模。优点:刚度好,表面光滑;缺点:保温性差。胶合板模板:优点:支模快;缺点:需大量方木支撑,刚度差。可根据现场具体条件选样。iii. 保证4m以上模板稳定,抗砼侧压力的
12、措施。根据浇筑速度,每m高度需连续浇筑8.3小时,砼初凝时间为68小时,终凝时间为1012小时。即上升至1.5m时,底部砼已入模12小时,底部砼不会出现跑模,模板侧压力已稳定,因而支撑系统承受模板侧压力的高度可定为1.5m一段,无需全高加固。iv. 模板内支撑可用满堂脚手架完成,内侧模板的侧面压力,可由对面墙相应位置的模板抵消。v. 外侧模板的固定。如不能用对拉螺栓,则应另建支承系统,200300工字钢、槽钢,埋入地下1.0m,外侧45斜撑h=10。工字钢顶部,对拉螺栓或钢缆拉紧。工字钢与模板间用活动螺栓支撑。e. 浇筑砼防止空洞及麻面措施。i. 厚墙砼。必须全面振捣,不得漏振,每次浇筑高度0
13、.4m,在下层砼初凝之前覆盖,振动棒插入下层砼深度50100mm,消除冷缝。ii. 半开放式卸料。内侧模板一次安装完成。外侧模板每次升高1.2m,便于新拌砼入模,2m高度之前,可用装载机卸料,2m以上可用泵均匀输入,砼落差应1.5m。iii. 严格控制砼坍落度,160180cm,振捣必须在砼初凝前完成,每次升高砼0.4m,有利于气泡的排除。f. 砼养护。砼养护对提高砼强度,减少砼收缩有很重要的作用,对大体积砼养护应包括保温和保湿两个内容。i. 保温。通过温度检测,砼中心和外侧表面温差15。必须对外侧模板进行保温,可悬挂一层棉毡,外加一层塑料薄膜,防风、散热。棉毡必须贴紧模板,防止间隙过大形成对
14、流夹层,当中心温度达到环境最低温度加10时,可取消保温覆盖。如遇降雨,可搭彩条布帐篷,防止气温急剧下降。ii. 保湿。由于使用钢模板,在拆模前,墙体砼表面水份不易散失,但顶部砼应采用塑料薄膜覆盖、保湿。拆模后仍对砼表面浇水养护,累计保湿14d。g. 拆模。当墙体中心温度下降至环境最低温度+15时,方可拆模。夏季8月份室外夜间最低温度可达20,则砼中心温度为35时即可拆模。h. 该厂房建成后一至二月即进入冬季,砼内外温差大,昼夜温度变化大,应在入冬前完成屋顶防水和外墙面保温及保温砂浆外粉刷,以防后期产生砼裂缝。3. 砼质量控制。a. 砼密度控制。按规范要求进行,每班测一次2350kg/m3,并做好记录。b. 抗压强度试件。按GBJ20503-2001要求,同一工程,同一配合比连续浇筑1000m3以上可每200m3留一个编号,R28、R同条件或R60。由于砼材料加入缓凝剂,应推迟
