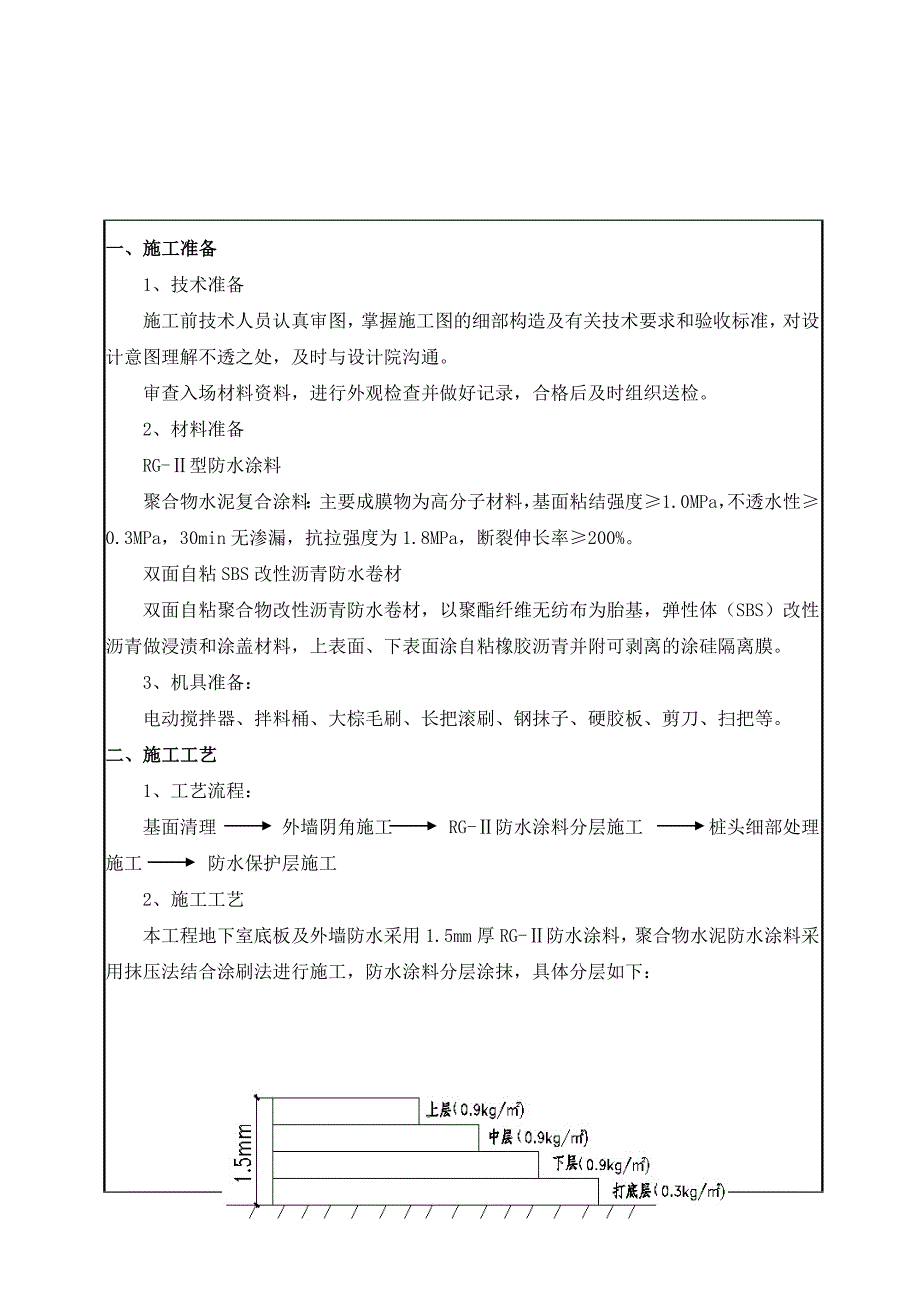

1、一、施工准备1、技术准备施工前技术人员认真审图,掌握施工图的细部构造及有关技术要求和验收标准,对设计意图理解不透之处,及时与设计院沟通。审查入场材料资料,进行外观检查并做好记录,合格后及时组织送检。2、材料准备RG-型防水涂料聚合物水泥复合涂料:主要成膜物为高分子材料,基面粘结强度1.0MPa,不透水性0.3MPa,30min无渗漏,抗拉强度为1.8MPa,断裂伸长率200%。双面自粘SBS改性沥青防水卷材双面自粘聚合物改性沥青防水卷材,以聚酯纤维无纺布为胎基,弹性体(SBS)改性沥青做浸渍和涂盖材料,上表面、下表面涂自粘橡胶沥青并附可剥离的涂硅隔离膜。3、机具准备:电动搅拌器、拌料桶、大棕毛

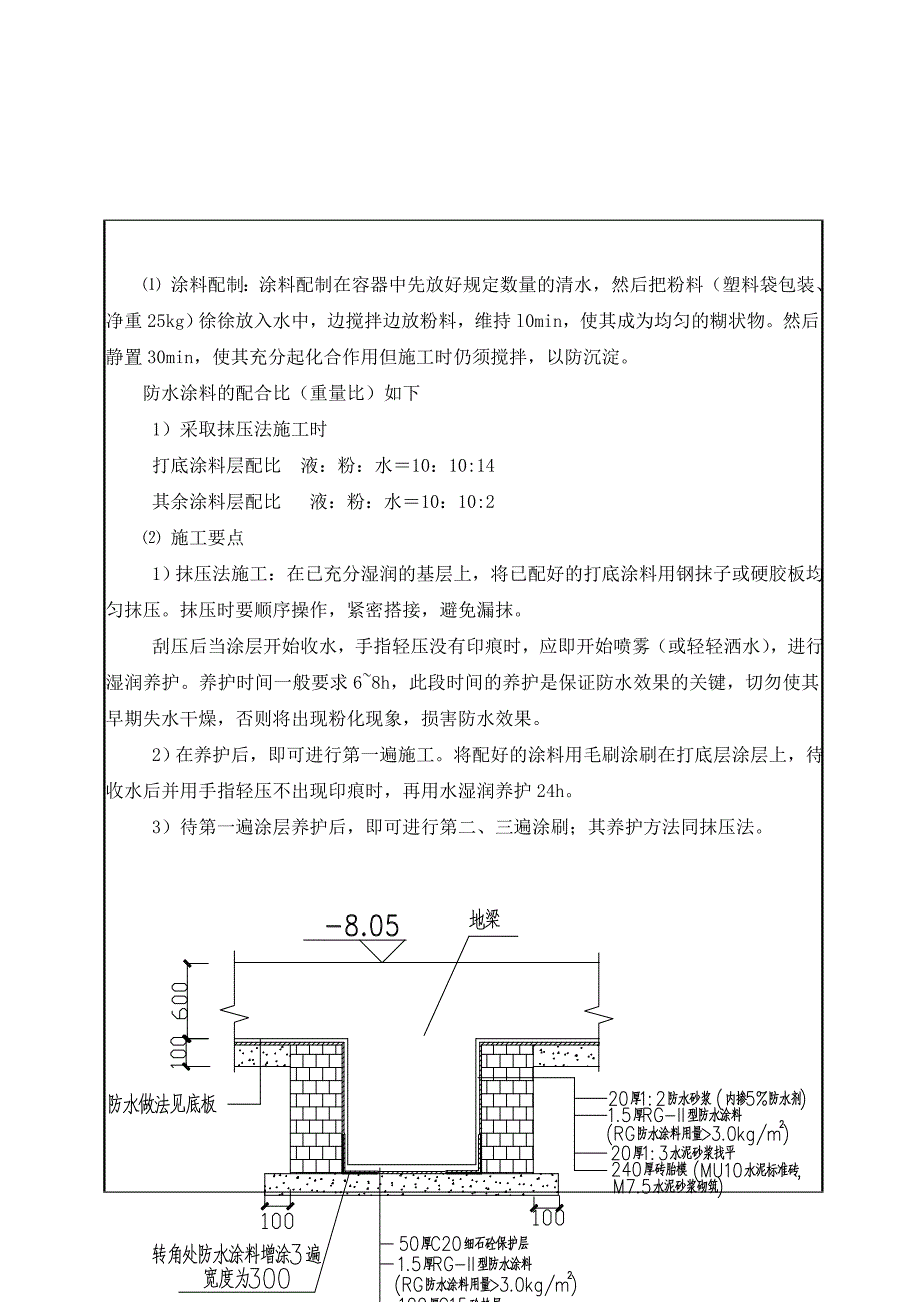

2、刷、长把滚刷、钢抹子、硬胶板、剪刀、扫把等。二、施工工艺1、工艺流程:基面清理 外墙阴角施工 RG-防水涂料分层施工 桩头细部处理施工 防水保护层施工2、施工工艺本工程地下室底板及外墙防水采用1.5mm厚RG-防水涂料,聚合物水泥防水涂料采用抹压法结合涂刷法进行施工,防水涂料分层涂抹,具体分层如下: 涂料配制:涂料配制在容器中先放好规定数量的清水,然后把粉料(塑料袋包装、净重25kg)徐徐放入水中,边搅拌边放粉料,维持l0min,使其成为均匀的糊状物。然后静置30min,使其充分起化合作用但施工时仍须搅拌,以防沉淀。防水涂料的配合比(重量比)如下 1)采取抹压法施工时 打底涂料层配比 液:粉:

3、水10:10:14 其余涂料层配比 液:粉:水10:10:2 施工要点 1)抹压法施工:在已充分湿润的基层上,将已配好的打底涂料用钢抹子或硬胶板均匀抹压。抹压时要顺序操作,紧密搭接,避免漏抹。 刮压后当涂层开始收水,手指轻压没有印痕时,应即开始喷雾(或轻轻洒水),进行湿润养护。养护时间一般要求68h,此段时间的养护是保证防水效果的关键,切勿使其早期失水干燥,否则将出现粉化现象,损害防水效果。 2)在养护后,即可进行第一遍施工。将配好的涂料用毛刷涂刷在打底层涂层上,待收水后并用手指轻压不出现印痕时,再用水湿润养护24h。 3)待第一遍涂层养护后,即可进行第二、三遍涂刷;其养护方法同抹压法。 外墙

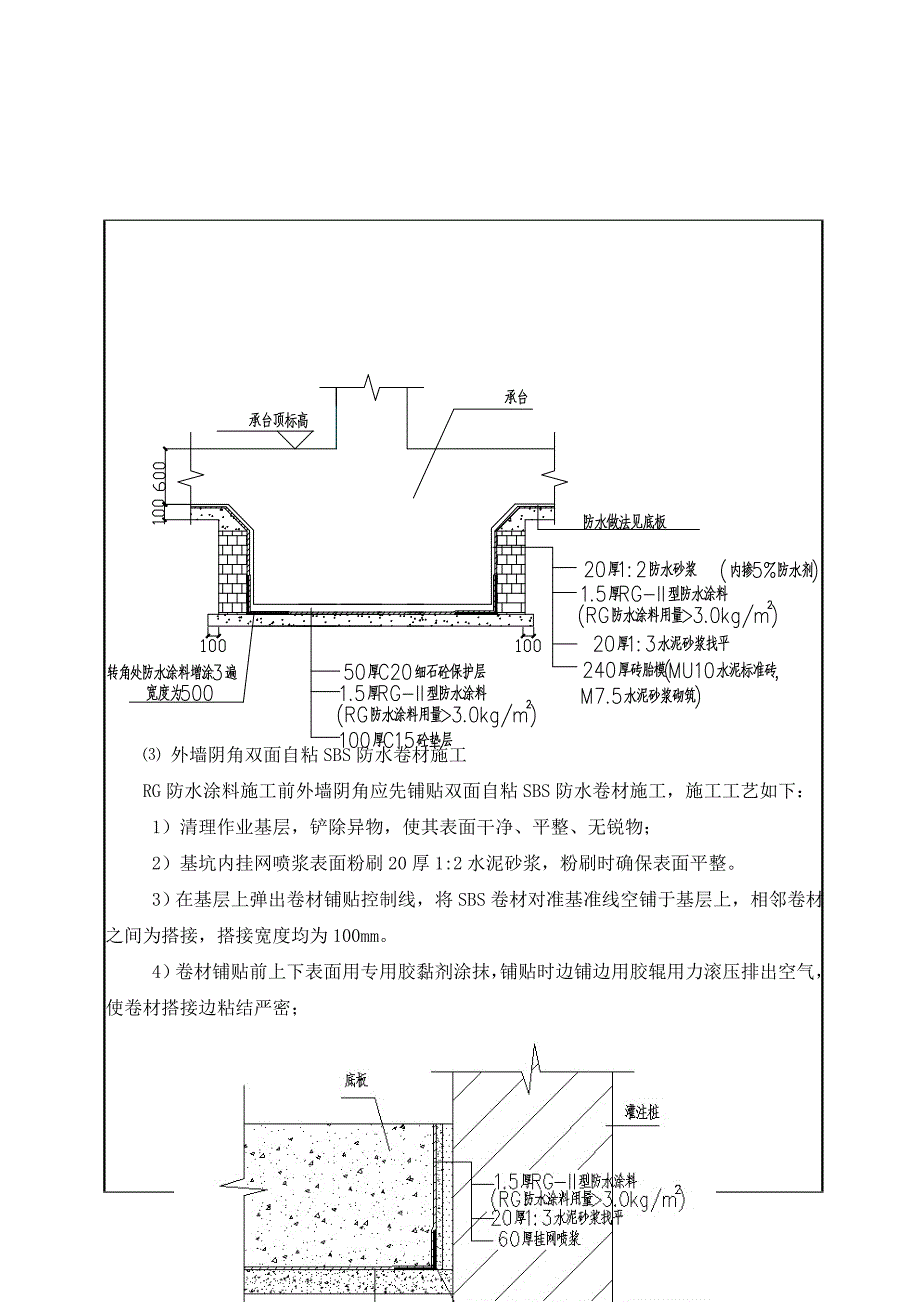

4、阴角双面自粘SBS防水卷材施工RG防水涂料施工前外墙阴角应先铺贴双面自粘SBS防水卷材施工,施工工艺如下: 1)清理作业基层,铲除异物,使其表面干净、平整、无锐物; 2)基坑内挂网喷浆表面粉刷20厚1:2水泥砂浆,粉刷时确保表面平整。 3)在基层上弹出卷材铺贴控制线,将SBS卷材对准基准线空铺于基层上,相邻卷材之间为搭接,搭接宽度均为100mm。 4)卷材铺贴前上下表面用专用胶黏剂涂抹,铺贴时边铺边用胶辊用力滚压排出空气,使卷材搭接边粘结严密; 桩头部位处理桩头清理干净后用水泥砂浆抹平,后在桩头部位涂抹RG防水涂料,涂料上方用1:3水泥砂浆做保护层。桩头与垫层的阴角采用密封油膏封堵。 防水保护

5、层施工防水涂料养护期间禁止施工人员行走,以免损坏防水层,养护完毕立即进行防水保护层施工,防水保护层为50厚C20细石保护层。保护层施工过程中,砼的平铺及振捣必须十分小心,防止破坏防水层,如有破坏,应立即派专人修补。三、质量标准(一)保证项目:所有的防水材料的品种、牌号及配比,必须符合有关标准的规定,每批产品应有出厂合格证,按规定要求每批防水材料必须进行复试。(二)基本项目:1、每层涂覆必须按工法规定的用量取料,不要过多或过少。2、涂覆要尽量均匀,不能有局部沉积,并要求多滚刷几次使涂料与基面之间不留气泡,粘结严实。3、各层之间的时间间隔以前一层涂膜干固不粘为准(一般需2-6小时,现场环境温度低、

6、湿度大、通风差,干固时间长些;反之短些。4、须先将粉料倒入容器内,然后再将液料倒入粉料之中,充分搅拌至无沉淀的乳胶状为止。5、按照底涂、中涂、面涂的次序逐层完成。6、涂层不应有分层、翘边、鼓泡、裂纹等现象。四、注意事项1、施工前,必须使基层充分湿润,否则容易剥离。每层施工后均应注意湿润养护,避免过早失水干燥,导致粉化。2、配料时,必须在容器内先放水,再徐徐投放粉料搅拌,以免粉料结团。配料后,必须在2h内用完,以免硬化报废。3、严禁在雨天进行卷材和保温施工。4、气温在0时不能施工,烈日下或雨天不宜施工。5、RG防水涂料的粉料,应密封存放在干燥处,防止受潮变质。存放期为6个月。6、施工过程中的所有材料的运输必须遵循轻拿轻放的原则,在进行容易对卷材造成伤害得特殊环节或部位施工时,须对该部位的卷材采取适当的遮挡保护措施,以防止卷材破坏。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
