《大厦工程地下室SBS改性沥青防水卷材施工工艺.doc》由会员分享,可在线阅读,更多相关《大厦工程地下室SBS改性沥青防水卷材施工工艺.doc(8页珍藏版)》请在第壹文秘上搜索。

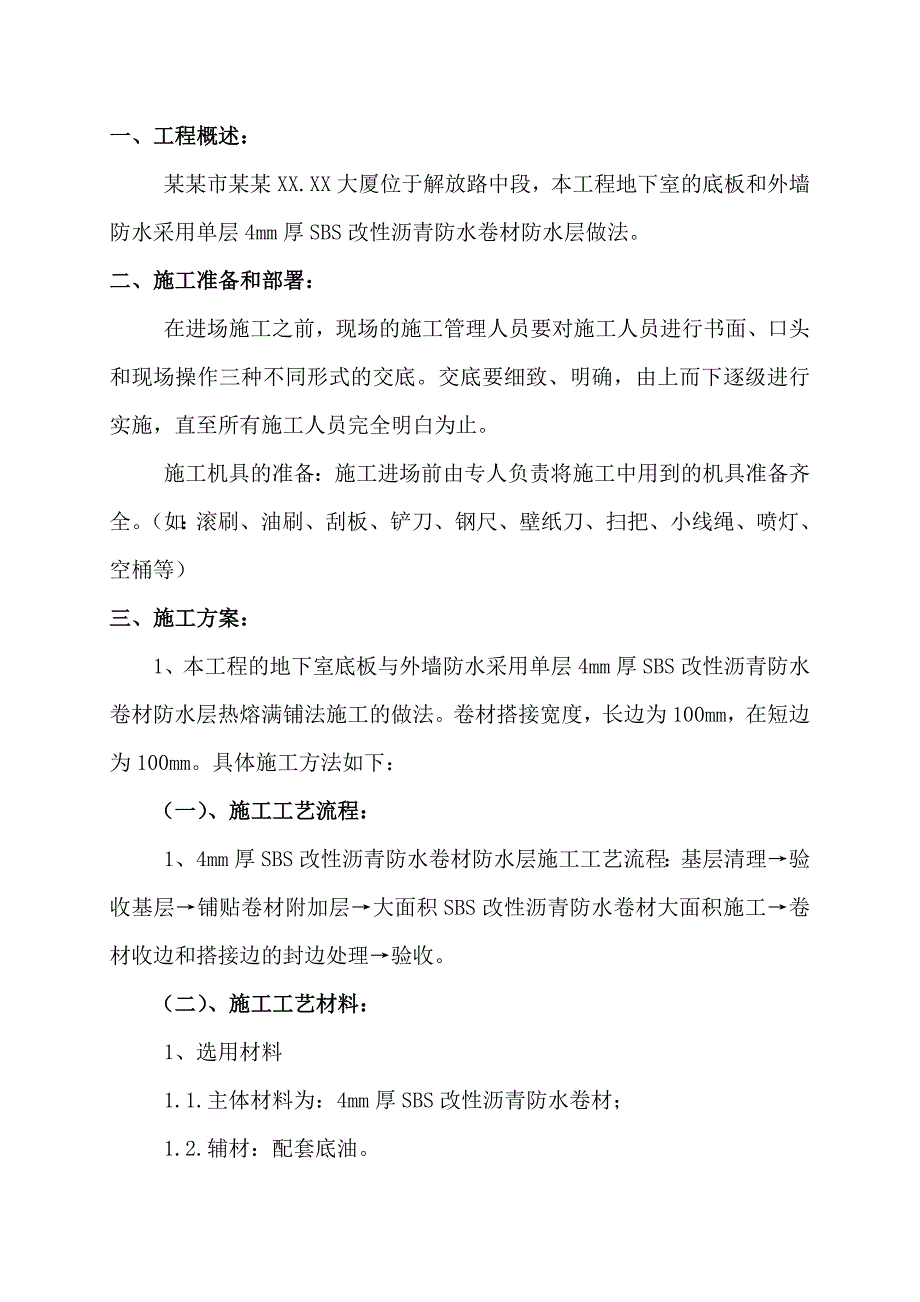

1、某某省某某市某某XX.XX大厦工程地下室SBS改性沥青防水卷材施工方案编 制 人: 审 核 人: 审 批 人: 某某年三月十六日目 录一、工程概述-1二、施工准备和部署- 1三、施工方案-1四、成品保护及注意事项-5五、工程验收质量保证措施-5六、质量保证措施-5七、文明施工及安全保护措施-6一、工程概述:某某市某某XX.XX大厦位于解放路中段,本工程地下室的底板和外墙防水采用单层4mm厚SBS改性沥青防水卷材防水层做法。二、施工准备和部署:在进场施工之前,现场的施工管理人员要对施工人员进行书面、口头和现场操作三种不同形式的交底。交底要细致、明确,由上而下逐级进行实施,直至所有施工人员完全明白
2、为止。施工机具的准备:施工进场前由专人负责将施工中用到的机具准备齐全。(如:滚刷、油刷、刮板、铲刀、钢尺、壁纸刀、扫把、小线绳、喷灯、空桶等)三、施工方案:1、本工程的地下室底板与外墙防水采用单层4mm厚SBS改性沥青防水卷材防水层热熔满铺法施工的做法。卷材搭接宽度,长边为100mm,在短边为100mm。具体施工方法如下:(一)、施工工艺流程:1、4mm厚SBS改性沥青防水卷材防水层施工工艺流程:基层清理验收基层铺贴卷材附加层大面积SBS改性沥青防水卷材大面积施工卷材收边和搭接边的封边处理验收。(二)、施工工艺材料: 1、选用材料1.1.主体材料为:4mm厚SBS改性沥青防水卷材;1.2.辅材
3、:配套底油。(三)、防水卷材施工工艺要点: 1、 施工工艺流程:基层清理刷基层处理剂复杂部位增强处理大面积卷材铺贴排气压实卷材末端收头及封边处理保护层施工2、基层处理:铺贴防水卷材前应将基层找平层清理干净,基层表面要求平整、牢固、无空鼓阴阳角处应做成圆弧角或钝角,圆弧半径为50mm,穿过墙面、顶面的管道应作好防水措施焊止水片等措施满足设计及规范中的有关规定,基层报验监理经隐蔽验收合格后方可进行下道工序施工防水卷材施工。3、基层处理剂:找平层经过清理干净后并经过验收后即可刷基层处理剂。 4、复杂部位增强:在基层的转角、阴阳角、变形缝、后浇带位置附加一道防水卷材,施工时采用基层和卷材双面刮胶的方法
4、进行卷材铺贴,以避免施工时卷材空鼓。5、卷材铺贴:卷材应先铺平面后铺立面。第一块卷材应铺贴在平面与立面相交的阴角处,平面和立面各占半幅卷材。待第一块卷材铺贴完后,根据卷材搭接宽度(长、短边均为100mm)在第一块卷材上弹出基准线,以后卷材就按此基准线铺贴。待基层处理剂干燥后,即可铺贴卷材。在平面与立面交界部位,应先铺贴平面部位的半幅卷 材,然后沿阴角根部由下向上铺贴立面部位的另一半卷材。立面部分卷材甩搓在永久性保护墙上。卷材铺贴完毕后,对卷材长边和短边的搭接缝应用封边专用工具和喷灯进行封边处理。6、保护层施工:卷材防水层铺设完,报监理经检查验收合格后方可进行下道工序防水保护层施工,保护层为50
5、mm厚的C15细石砼,浇筑时切勿损伤防水卷材,如有损伤须及时修补,以免留下隐患。细石混凝保护层须压实、抹平、抹光。细石混凝土保护层养护固化后,即可按设计要求绑扎钢筋、支设立面模板进行浇筑底板和墙体混凝土。7、施工后浇带防水做法:按照图纸设计要求,在后浇带处加铺一道防水卷材,注意加铺卷材的尺寸应符合图纸设计要求。8、成品保护:防水卷材在施工过程中随时注意作到保护,防止造成卷材破裂或划伤,将施工现场的钢筋头等锐利铁器清理干净。在浇注砼过程中施工人员禁止将铁锹或刮板等直接触放在防水卷材上,防止造成卷材局部的孔洞或划伤。抹保护层沙浆时防止铁抹子划破卷材。造成渗漏水。9、地下室地板与剪力墙立面交接处应预
6、留不小于250mm幅宽的接搓卷材,以便地下室外墙防水接搓使用。(四)作业条件:1、防水基层必须有足够的强度、无松动、无起砂缺陷。2、表面必须干净,干燥其含水率应小于9%;3、基层如有高低不平或凹坑较大时,应采用1:3水泥砂浆找平抹光。4、基层上所有的阴阳角应做成均匀一致平整顺直光滑的R20mm圆弧角;5、基层上如有钢筋头或对拉螺栓应在其根部剔成凹槽后割除,并用砂浆封闭密实、抹平抹光,基层上的蜂窝、麻面及孔洞用砂浆封闭密实、抹平抹光。6、用铲刀将基层表面的异物砂浆疙瘩铲除,并将尘土杂物清理干净。(五)施工方法: 1、测试基层含水率不得超过9%,即用1m2的卷材覆盖在防水施工部位基层上,静止平放3
7、4小时,用手掀开后查看卷材与基层接触面有无水印,如无水印则表明基层是干燥的,满足防水层基层含水率小于9%,可以施工防水层。2、基层清理:在防水施工前先将基层上各种杂物、灰砂彻底清理干净,表面的砂浆疙瘩等突起物要铲除,如有起砂掉灰或凹凸不平的要做细部处理。3、涂刷底油(基层处理剂):基层清理完毕验收后,将厂家配套的底油用长把滚刷或刮板均匀涂布或涂刮在基层表面和卷材表面。4、铺贴卷材附加层:在基层的阴阳角和转角及露出基层的管根部位铺贴粘接卷材附加层。5、大面积铺贴卷材。6、弹线:依据卷材的幅宽,留出搭接宽度,弹出基准线。7、“放毡”:将整捆的卷材打开,沿已经弹好的基准线将卷材拉直放平与基准线一致。
8、8、热熔铺贴卷材:将“放毡” 后的卷材从两端卷起,用喷灯在卷材底面和基层表面均匀烘烤,待卷材表面PE膜熔融后,将卷材与基层粘接,并及时排气,使其与基层表面粘接牢固。注意:(1)铺贴卷材时不得有皱折、要齐线铺贴。(2)铺贴卷材时,应注意相邻两幅卷材搭接的短边应错开不小于300mm,不能在同一条直线上。9、封边处理:待大面积防水卷材施工完毕后,使用喷灯和专用封边工具封闭卷材搭接边,卷材搭接缝封闭要宽窄均匀一致、封闭严密牢固、美观统一。四、成品保护及注意事项:施工现场严禁穿硬底、高根或钉子鞋上岗,以免破坏已施工完的防水层。如发现卷材表面已经被破坏,要及时进行修补,施工完的防水层要及时采取保护措施,严
9、禁在防水层上堆放物品或作为施工运输车道。卷材搭接:接头搭接时易产生搭接不足,粘接不密实,接搓损坏;施工中应按程序弹标准线,使与卷材的规格相符,操作中齐线铺贴,以保证卷材的搭接尺寸。五、工程验收:在施工过程中按规定做好分项工程交接检查,且在工程隐蔽之前接受监理单位的验收,验收合格后,方可进行下一道工序的施工。卷材的搭接必须符合国家标准,封闭严密,粘接牢固。六、质量保证措施:进入现场的材料必须证件齐全,严禁不合格的产品进入施工现场。涂布在基层表面处理剂必须均匀一致。卷材的粘接应牢固、无损伤、滑移、翘边、空鼓、皱褶等缺陷。应选择有多年防水施工经验的工人进行现场施工。防水施工管理人员必须在现场跟班作业,如有问题及时解决。七、文明施工及安全保护措施:文明施工:防水施工环境属于经理部管辖范围,因此防水操作人员必须遵守经理的各项规章制度,必须服从上级指挥。施工人员必须注意卫生,严禁随地大小便,材料不准乱放。完工后现场清理干净,做到“工完场清”。安全保护措施:有专职的安全员负责安全工作;材料放置应按指定地点有序存放,且应远离火源;施工人员进入施工现场必须戴安全帽;施工人员进入施工现场严禁烟火;施工人员喝酒后严禁进入施工现场;施工现场必须配备灭火器材。
