大坝边坡治理工程施工组织设计湖北水利水电工程.doc

上传人:p** 文档编号:995030 上传时间:2024-06-09 格式:DOC 页数:38 大小:181.29KB
下载 相关 举报
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第1页
第1页 / 共38页
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第2页

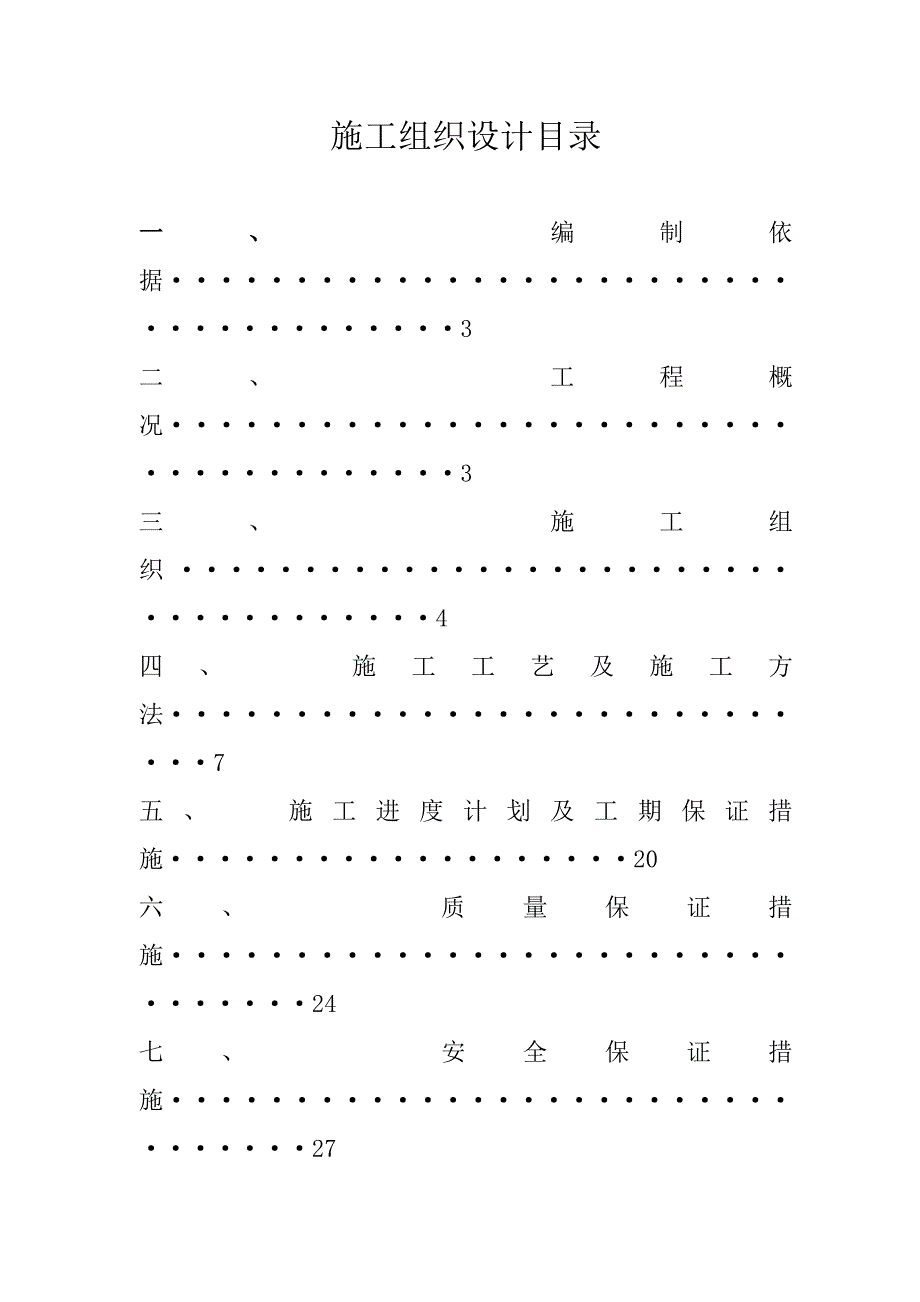

第2页 / 共38页
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第3页

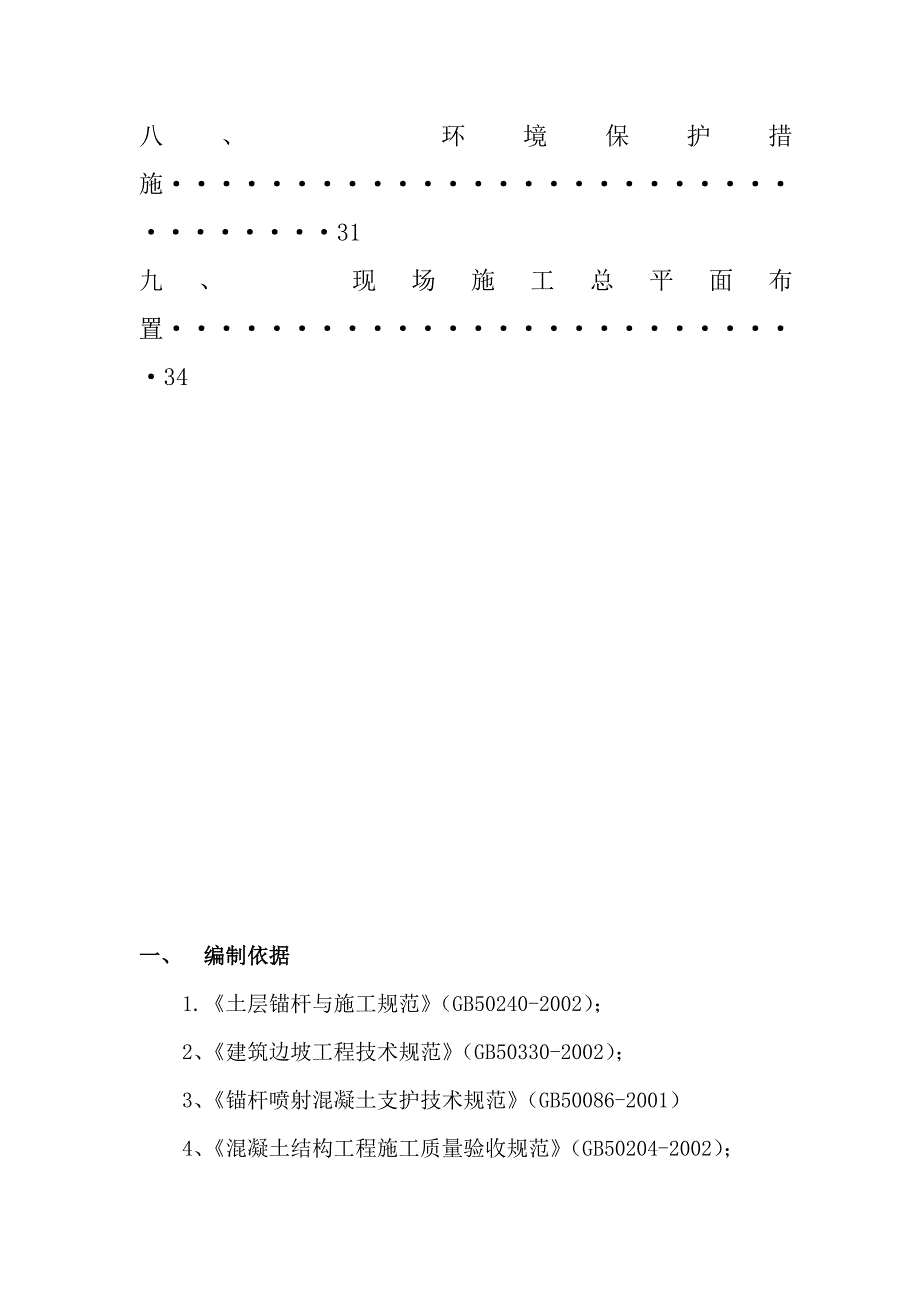

第3页 / 共38页
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第4页
第4页 / 共38页
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第5页
第5页 / 共38页
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第6页
第6页 / 共38页
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第7页
第7页 / 共38页
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第8页
第8页 / 共38页
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第9页
第9页 / 共38页
大坝边坡治理工程施工组织设计湖北水利水电工程.doc_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大坝边坡治理工程施工组织设计湖北水利水电工程.doc》由会员分享,可在线阅读,更多相关《大坝边坡治理工程施工组织设计湖北水利水电工程.doc(38页珍藏版)》请在第壹文秘上搜索。

1、某某湖大坝边坡治理工程施工组织设计施工单位:某某水利水电有限公司施工组织设计目录一、 编制依据3二、 工程概况3三、 施工组织 4四、 施工工艺及施工方法7五、 施工进度计划及工期保证措施20六、 质量保证措施24七、 安全保证措施27八、 环境保护措施31九、 现场施工总平面布置34一、 编制依据1.土层锚杆与施工规范(GB50240-2002);2、建筑边坡工程技术规范(GB50330-2002);3、锚杆喷射混凝土支护技术规范(GB50086-2001)4、混凝土结构工程施工质量验收规范(GB50204-2002);5、混凝土结构设计规范(GB50010-2011).二、 工程概况1、四

2、周环境及地形地貌某某某某湖大坝边坡治理工程位于某某山特区境内,石家庄河七组,流向自东向西。河谷深切呈“V”形,两岸山体雄厚,地形对称,左岸地形坡度60-85,右岸45-55。两岸基岩大片裸露,局部形成峭壁。第四系坡积物分布于相对平缓地带,左岸相对较多。2、施工任务2.1 排水工程暴雨及地表雨水的渗透作用是促使边坡不稳定发展的主要因素,因此,为彻底根治斜坡稳定性的问题,必须在斜坡上设置完善的排水系统,使地表水能顺利排出,减少降雨对坡面的冲刷及渗透。设计在斜坡顶设置截水沟,并尽量利用坡面上现有的冲沟布设纵向排水沟,加快地表水的排泄速度。2.2 斜坡支挡工程 根据设计要求,在滑坡区采用普通锚杆+混凝

3、土压力板+植草绿化进行加固防护;交接点处,施工抗拔力92KN(双芯180KN)的25mm锚杆及100100,100厚C25混凝土锚杆压力板进行支护防护。三、施工组织1. 该工程的组织机构图(详见组织机构图)2. 各部门职责说明:(1) 质量安全组:负责质量、安全的检查督促、文明施工的检查与实施。(2) 锚杆施工组:锚孔的钻进、锚杆制安、灌注工作等。(3) 砌体施工组:挡土墙、水沟基槽开挖、浆砌片石、水沟等工作。(4) 混凝土压力板施工组:压力板槽开挖、钢筋加工、制作、绑扎、安装模板、混凝土的浇筑(5) 现场管理组:负责施工现场的人员、设备、机械设备及生产工艺的协调。(6) 绿化施工组:表层土体

4、填、播种草种及养护等工作。(7) 土方施工组:负责土方挖运、坡面修整等工作。(8) 材料供应及后勤组:负责材料、机械设备配件、油料的供应工作。(9)拟投入本工程的人员管理机构示意图:项目经理技术负责现场办公室质量安全组锚杆施工组砌体施工组格构樑施工组现场管理组绿化施工组土方施工组材料及后勤组组织机构图3、劳动力计划表某某某某湖大坝边坡治理工程 单位:人工种按工程施工阶段投入劳动力情况准备工作削坡施工锚杆施工混凝土施工砌体施工绿化施工其它施工挖运工8406955运输工0302200脚手架工0050000钻工0080000钢筋工0025000泥水工0008602制模工0004000灌浆工00400

5、00电焊工0022000电工0011100测量工0111101机修工0011100砌石工0000700植草工0000070合计310242923954、拟投入本工程的机械设备:某某某某湖大坝边坡治理工程 序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注 1挖掘机1.0m31国产2003良好清土2运输车2t3国产2002良好运土3锚杆钻机YG50D2国产2004良好锚杆钻孔4空气压缩机12m32美国2002良好锚杆钻孔5注浆泵BJZ-32国产2003良好锚杆注浆6灰浆搅拌机200L2国产2006良好制浆7小货车五十铃1国产2004良好购买材料8钢筋拉伸机8K

6、w1国产2002良好加工钢筋9电焊机18KVA2国产1998良好加工钢筋10切割机3.5Kw2国产2000良好加工钢筋11钢筋弯曲机3Kw1国产2004良好加工钢筋12卷扬机2t2国产2001良好材料转运四、施工工艺及施工方法(一)、锚杆喷射混凝土工程1. 严格按照设计图纸及设计文件组织施工,确保工程按期保质保量完成任务,具体施工工艺及流程如下:测量、建立监测网削坡、土方清运排水沟施工锚杆施工锚杆试验混凝土锚杆压力板施工工喷射混凝土工程土方回填绿化施工工艺流程图2、施工方法及技术要求2.1测量、建立监测网2.1.1施工期间监测每天进行地质巡查工作,随时掌握坡体动态变形特征,用以指导施工,防止施

7、工造成灾害。重点检查坡面是否出现地表裂缝、变形等异常现象,以及支挡桩是否出现变形等。雨季加强巡查。2.1.2施工测量技术要求(1)根据设计交桩或业主提供的控制坐标及水准点,在工程开工前由测量人员用仪器对坡顶部边缘线及工程整治区边界线进行统一的控制测量,在坡顶边缘线两端及沿东西整治边界线路每隔30-50米设1个坐控制点及水准点,并进行测量闭合,使其闭合差符合规范要求。控制测量经监理工程师审批后,下发各施工队进行测量放线,各施工队及时用砂浆保护好测量控制桩,不能扰动和破坏,每次测量均需对各控制点进行闭校核,测量资料经检查复核,经现场监理工程师审批后方可进行工程实施。 (2)复核放线 施工进场后,工

8、程测量人员首先对测量控制点的平面坐标和高度的正确性进行复核,在满足精度要求后,经监理工程师批准使用,并在施工过程中负责对测量标志进行保护。(3)选点与标桩埋设导线应根据总平面布设,点位选在设计施工图中的净空地带,应坐落在稳定岩基或原状土上,并保证通视要求和能长期保管,导线点选定之后应及时用砂浆埋设固定标桩。适当考虑与邻标联测。 2.2边坡整治工程2.2.1本边坡治理工程范围较大,是重要的工程部分,它能否按期完工,直接关系到总体工程是否能按期完成。按设计要求,山体边坡整治平均厚度较大,坡面较宽,施工范围大,且堆积大量的建筑垃圾,施工难度相当大。因此,我公司根据实际情况,决定边坡整治工作主要以人工

9、整治为主,以小型机械辅助,既可确保斜坡的稳定,又可确保工期。2.2.2挖土方施工由上至下进行施工。2.2.3土石方开挖前作好施工测量,严格控制土石方工作量,拟专设一个测量组随挖随测量地形,用测量指导边坡整形工作。测量内容包括:开挖前的原始地形,施工过程中测放开挖断面图和地形图。2.2.4施工前,需先进行场地清理,将坡面上的杂草、树木和杂物全部清理出场,然后根据具体坡体形态特征有边坡治理工程设计要求,按设计坡度采取挖除的方法进行坡面整形。.边坡整治准备清理坡面植被、杂物测量放线人工机械坡面整形土石方外运修整、夯实单项工程验收2.2.5边坡整治施工工艺流程22.6 施工过程控制(1) 施工准备A、

10、收集当地实测地形及测量成果、土石方施工图及工程地质、气象等技术资料,深化施工组织设计。B、根据业主单位提供的平面控制和水准点,布置坡面开挖控制点,并对边坡施工进地定位放线。C、施工前做好施工区域内临时排水系统的总体规划,并注意与原排水系统相适应,临时性排水设施与永久性排水设施相结合。(2) 边坡整治土石方开挖A、根据具体坡体形态特征及边坡治理工程设计要求,采取人工为主机械辅助相结合进行坡面整形。B、边坡开挖本着自上而下的原则逐级开挖,自后向前(纵向)进行边坡开挖,坡体宽度方向(横向)自中部分别向两侧推进。C、施工时应与监测和测量工作严密配合,检查山坡坡面情况,如有孤石、崩塌体等不稳定迹象等,应

11、作妥善处理。D、出碴时,应科学组织,严密控制,安排好施工机械进出场的时间和顺序,以防阻塞公路的交通,影响施工。2.2.7边坡整形技术要求(1)边坡整形应由后向前逐层开挖,由于场地坡度较斜,严禁在施工斜坡范围内进行土石方堆载,破碎的土石方要及时的运出场外。(2)整形后的坡面,应保证坡面平整、无松动岩块。(3)边坡整形工程应避免在下雨时施工,施工前应做好施工区域内临时排水沟系统的总体规划。(4)开挖根据图纸结合地质情况确定开挖工程量。2.3 排水工程2.3.1 施工工艺测量放线基槽开挖验槽浇灌底板砌筑、抹面沟背回填、夯实单项工程验收2.3.2施工技术要求(1)、先按设计要求,选定位置,确定轴线。然

12、后按图纸尺寸、高程,测定开挖基础范围,准确放出基脚大样尺寸,进行排水沟施工。(2)、开挖土方基坑必须留够稳定边坡,以防滑塌。耕植土,软粘土等松软土层,应尽量挖除。(3)、填方基础必须按规定尺寸分层夯实。(4)、开挖出的沟基,如地基承载力达不到设计要求时,应进行地基处理加固,如除泥换土,填沙砾石料,扰动土夯实 ,灰土夯实。(5)、排水沟底板和边墙砌筑为人工操作,砌筑工艺总的要求为:平、稳、紧、满。(6)、砌砖时,应注意纵横缝相互错开,每层横缝厚度保持均匀。为凝固的砌层避免震动。(7)排水沟按图纸设计要求每隔15-20米设置一个变形缝,缝宽2cm。2. 4锚杆施工2.41搭设施工平台及脚手架仰坡锚索施工平台采用钢管脚手架搭设,根据孔位布置情况施工平台分层搭建。从5m高处开始横向每隔5m在坡上打入一根

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 水利工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
