大型深基础施工方案和施工组织设计.doc

上传人:p** 文档编号:995123 上传时间:2024-06-09 格式:DOC 页数:19 大小:123.97KB
下载 相关 举报
大型深基础施工方案和施工组织设计.doc_第1页
第1页 / 共19页
大型深基础施工方案和施工组织设计.doc_第2页
第2页 / 共19页
大型深基础施工方案和施工组织设计.doc_第3页
第3页 / 共19页
大型深基础施工方案和施工组织设计.doc_第4页
第4页 / 共19页
大型深基础施工方案和施工组织设计.doc_第5页
第5页 / 共19页
大型深基础施工方案和施工组织设计.doc_第6页
第6页 / 共19页
大型深基础施工方案和施工组织设计.doc_第7页
第7页 / 共19页
大型深基础施工方案和施工组织设计.doc_第8页
第8页 / 共19页
大型深基础施工方案和施工组织设计.doc_第9页
第9页 / 共19页
大型深基础施工方案和施工组织设计.doc_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大型深基础施工方案和施工组织设计.doc》由会员分享,可在线阅读,更多相关《大型深基础施工方案和施工组织设计.doc(19页珍藏版)》请在第壹文秘上搜索。

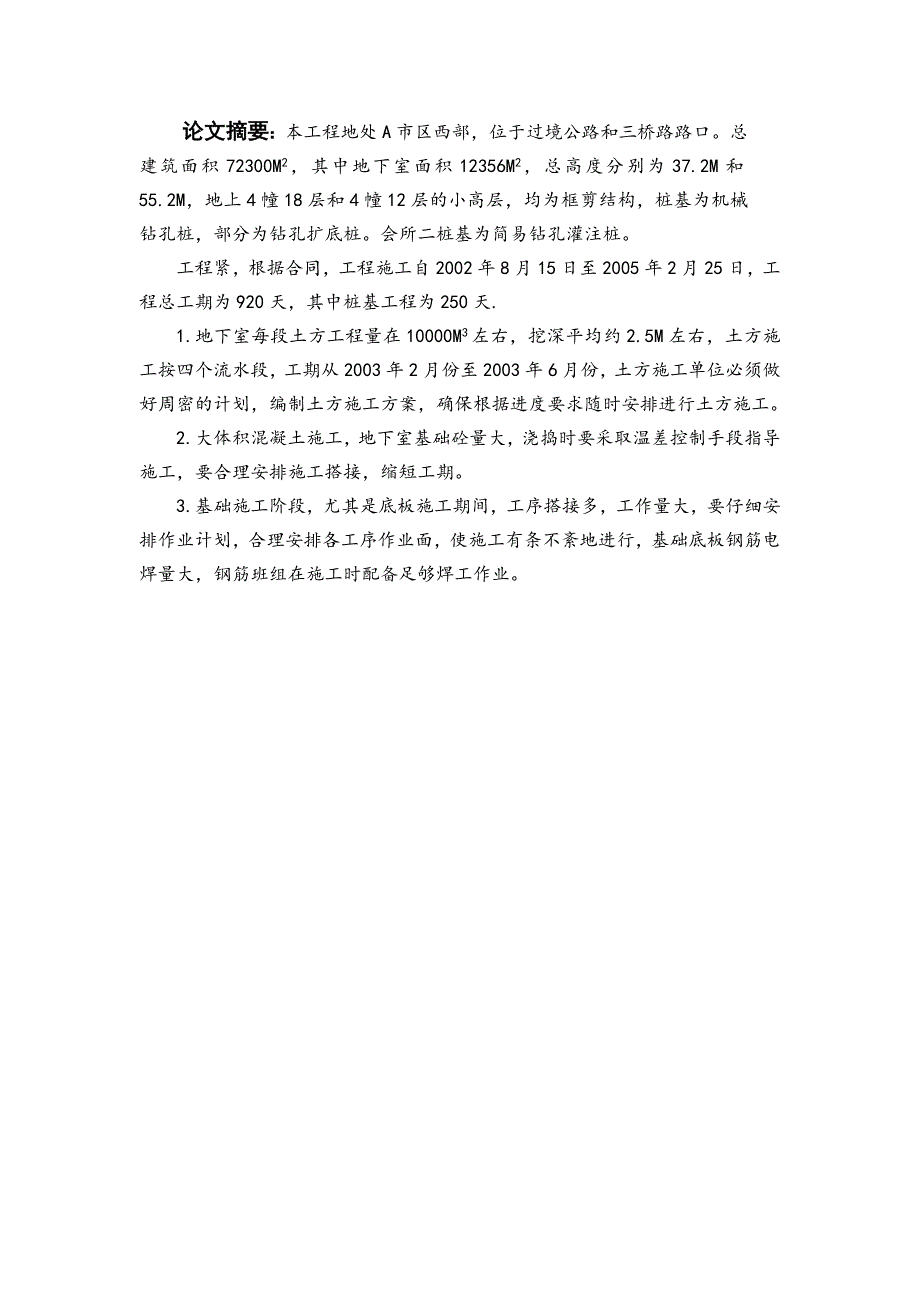

1、论文摘要:本工程地处A市区西部,位于过境公路和三桥路路口。总建筑面积72300M2,其中地下室面积12356M2,总高度分别为37.2M和55.2M,地上4幢18层和4幢12层的小高层,均为框剪结构,桩基为机械钻孔桩,部分为钻孔扩底桩。会所二桩基为简易钻孔灌注桩。工程紧,根据合同,工程施工自2002年8月15日至2005年2月25日,工程总工期为920天,其中桩基工程为250天.1.地下室每段土方工程量在10000M3左右,挖深平均约2.5M左右,土方施工按四个流水段,工期从2003年2月份至2003年6月份,土方施工单位必须做好周密的计划,编制土方施工方案,确保根据进度要求随时安排进行土方施

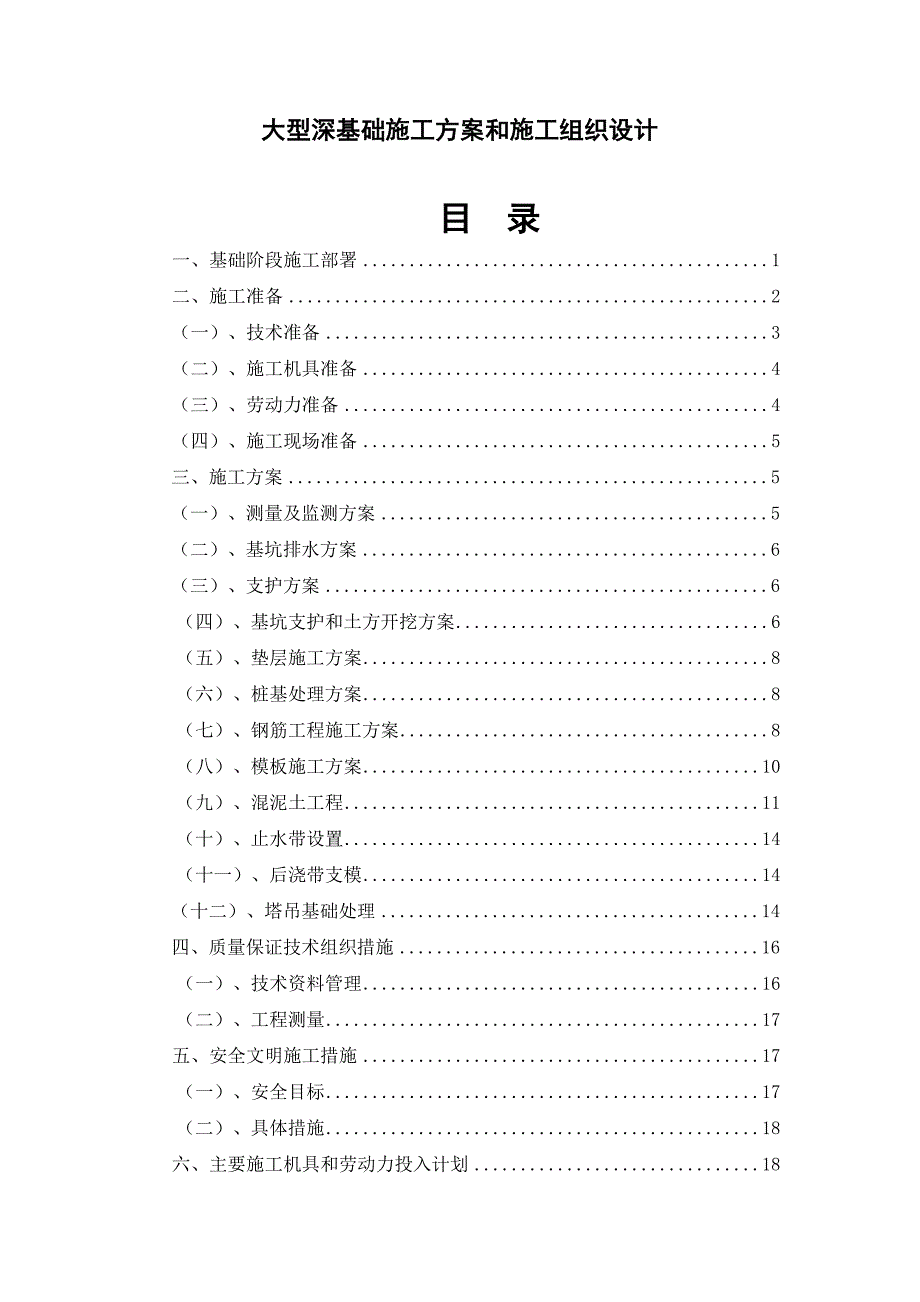

2、工。2.大体积混凝土施工,地下室基础砼量大,浇捣时要采取温差控制手段指导施工,要合理安排施工搭接,缩短工期。3.基础施工阶段,尤其是底板施工期间,工序搭接多,工作量大,要仔细安排作业计划,合理安排各工序作业面,使施工有条不紊地进行,基础底板钢筋电焊量大,钢筋班组在施工时配备足够焊工作业。大型深基础施工方案和施工组织设计目 录一、基础阶段施工部署1二、施工准备2(一)、技术准备3(二)、施工机具准备4(三)、劳动力准备4(四)、施工现场准备5三、施工方案5(一)、测量及监测方案5(二)、基坑排水方案6(三)、支护方案6 (四)、基坑支护和土方开挖方案6 (五)、垫层施工方案8 (六)、桩基处理方

3、案8 (七)、钢筋工程施工方案8 (八)、模板施工方案10 (九)、混泥土工程11 (十)、止水带设置14 (十一)、后浇带支模14(十二)、塔吊基础处理14四、质量保证技术组织措施16 (一)、技术资料管理16 (二)、工程测量17五、安全文明施工措施17 (一)、安全目标17 (二)、具体措施18六、主要施工机具和劳动力投入计划18 (一)、主要施工机械计划18 (二)、劳动力投入计划18 结束语 参考文献关键词:深基础、施工部署、施工准备、施工方案、质量保证技术组织措施、安全文明施工措施、主要建筑材料施工机具和劳动力投入计划从工程概况、工程特点中可以看出,本工程工期较紧,质量要求高,我们

4、的预定目标能否达到,基础工程能否按期和提前完成,是工程计划中的关键环节,在本工程基础施工组织设计中以下几点须重点控制。一、基础阶段施工部署1、 施工流程:工程定位放线土方机械开挖土方修边(排水)凿桩头排承台、地梁片石浇捣承台、地梁垫层混凝土工程定位复核砌筑砖胎膜砖胎膜外回填排板底片石(桩基验收)浇捣板底垫层混凝土基础钢筋安装帮扎(钢筋隐蔽工程验收)浇捣基础混凝土2、 基础施工要充分遵循流水作业的原则,桩基与基础施工,土方与支护施工,土方施工与垫层、砖胎模,砖胎模与找平层施工,基坑回填土与主体施工等作业工序多的环节,按照各工种搭接施工的要求,合理安排,灵活调度,防止出现扯皮、推诿现象。3、 相互

5、关联的分项要确保工期并尽量压缩工期,支护工程和土方开挖每段要争取30天内完成,清边和凿桩在每一施工段土方完毕后5天必须完成,砖胎模和找平层在清边完成后15天内完成,钢筋绑扎和焊接在找平层完成后15天内完成,底板混凝土养在浇捣24小时内必须覆盖,并浇水养护。4、 材料供应直接影响工程进度,材料人员必须做好详细的材料进场计划,并对供应商要摸底调查,确保材料供应,要配合资料员、取样员做好质保资料的收集登记、见证取样工作,确保材料质量。5、 地下室施工期间必须确保足够的劳动力,保证土方开挖、砖胎模砌筑、钢筋绑扎等进行有机的衔接,同时作好测量放线,工序质量检验和桩基验收等工作,加快施工进度,确保工期。6

6、、 基础进度计划于2003年7月全部完成,具体见月进度计划。二、 施工准备(一) 技术准备1、资料收集,分析本地区的气象、地形、工程地质和水文资料,视察施工现场的地形及周围环境,场地的可用程度,确定施工现场交通临时道路、临时水电管线、生产生活临时设施、材料堆放及机械设备设置的布置方案。2、熟悉设计施工图纸,了解设计意图,掌握图纸所描绘的各项材质、构件尺寸和细部构造,明确质量目标,在开工前进行图纸会审,尽可能将图纸上存在的问题解决在工程开工前。3、组织技术专题会,确定本工程在材料采购、机械设备配置、劳动力配备以及主要分部分项工程的施工方案和施工方法。对关键部位、关键工序及技术难点进行详细的分析,

7、为编制施工组织设计提供纲领性方针,为施工管理作指导作用。4、编制施工图预算,进行工料分析,制订成本管理措施。5、根据工料分析,施工进度计划,编制材料采购计划,劳动力组织计划和机械设备进退场计划,同时确定的材料仓库、临时生活设施等的所需数量。6、进行施工组织设计交底,做好各施工人员的各项教育工作,并分阶段进行施工技术交底和安全生产技术交底,组织学习各项专业施工技术、操作规程、安全知识及有关法律法规。7、了解材料生产供应情况及其质量保证情况,提前做好材料取样试验及砂浆混凝土的试配,对供应紧张的材料提前做好采购备料计划,确保施工时不出现断料现象。(二) 施工机具准备根据施工方案和进度计划的要求,和机

8、具用量计划的安排,提前做好机具进场前的组织调度、维修、保养和试运行,确保施工所需的各种机具能及时进场,并保证其运行正常。(三) 劳动力准备劳动力部署原则上按施工专业班组安排,不打破工种部署,根据综合进度制订用工数量组织控制计划,结合各施工阶段的实际情况调整劳动力,尽可能地保持各作业班组人员的相对稳定,以利于工序的合理衔接和流水施工的运行。对进场作业人员提前做好上岗前的三级教育工作,未经教育人员一律不得上岗。特殊工种人员必须持证上岗。(四) 施工现场准备1、开工前积极办理前期总平面工程的交接工作,了解和完善前期场平整及护坡工程不到位的区域,了解临近场地地下及地上的水电管线等的敷设情况,与甲方和监

9、理协商保护方案。2、开工前十日内与甲方协商施工场地的利用区域,搭设临时设施;根据甲方提供的水源电源位置,敷设施工用水电管线,并做好临时施工道路。3、根据甲方提供的水准点,建立施工用水准控制网;根据建筑规划图(规划红线)和设计施工图,建立拟建物定位控制网。三、施工方案(一)、测量及监测方案1.本工程的标高,轴线的控制,引测较难,因此现场安排专职测量员负责测量放样工作,在现场主便道外设置轴线控制点,基坑支护施工完成后,将建筑物轴线引测到支护结构上,一方面控制主便道的轴线控制点,一方面做为现场标高的引测,沉降观测的依据。2.沉降观测点设置要满足设计要求,在地下室结构砼浇捣之后,拆模钻孔埋设。以方便主

10、体施工期间进行沉降观测。3每幢楼根据形状各设置四条控制轴线,D型在轴和交轴、轴内1M的交点,Ba型在 2-1 、2-11轴交、轴内侧1M的交点与 1-1 、1-6轴交、轴内侧1M交点,在浇捣一层楼板混凝土时设25cm的钢板埋件,并将轴线引到预埋件上,以后每层楼板施工时,均在此预埋件上方设置20cm20cm的洞口,以天底法引测轴线。在地下室基础施工时将上述轴线外引到周围建筑物,围墙等做出明显标识,做为基础施工控制线。4.地下室施工期间需加强对支护的监测工作,在基坑支护结构变形稳定前,要求每日定时监测,特别是靠河一侧做为监测重点在支护顶部,每隔8M设一观测点,从挖土到回填定时监测。地下室垫层施工期

11、间还需对垫层隆起进行观测。每幢楼设8个观测点,每角点处一个,中间4个,用水泥顶在接钉入垫层表面。基坑变形稳定后,每三天观测一次,直至底板砼浇捣。(二)、基坑排水方案:根据地质资料,基坑周边土质属于淤泥质粘土,透水性较差,基坑内积水大多为地表渗透水,因此决定采用基坑周边设明沟排水和基坑用水泵排水相结合的方法,在基坑周边设置排水明沟,将雨水及生活用水排出场地。基坑内积水由工程项目部安排2人负责排水工作,基坑内每隔50米左右设置一较大积水坑,并固定设置排水量较大的水泵,用小型潜水泵将每一承台坑内积水排向较大积水坑集中排出。雨天应根据需要增加排水人员和设备。(三)、支护方案:本工程拟采用土钉墙喷锚网支

12、护方案,具体见支护结构设计与施工方案。(四)、基坑支护和土方开挖方案:1.根据施工总进度计划网络图,将基坑支护(详见支护方案)和土方开挖划分为四个施工段,依次流水施工。支护施工和土方开挖应密切配合。分层分段进行合理交叉作业。待各施工段基坑支护施工完成后,紧接安排土方大开挖,使凿桩头、片石垫层及砖胎模等施工工序能有工作面,做到及时分段穿插跟进施工。2.根据计划工期,每段支护和土方开挖工期约为25天。每段土方量约为10000M3,实际施工时争取每段支护和土方控制在30天内完成,后期挖土收尾应控制在10天完成。在配合支护结构施工施工挖土期间,应做好塔吊基础及安装好塔吊。3.土方总体开挖顺序由西南向东

13、北进行(具体见挖土施工方案)。4.挖土注意事项1).为防止扰动基土,挖机挖土到板底以上20cm处,余土由人工修挖,塔由配合吊出坑外。2). 挖机挖土是不得钩挂工程桩,以免桩倾斜,移位或断裂。3).挖土每完成一块,应随即跟垫层封底施工,以免支护结构在最不利状态下受荷过久发生意外 。4).支护结构施工和支护阶段,挖土必须密切配合,协调作业。5).边坡堆载,该基坑边缘三米内计算荷载为1.5T/M2,若有超荷载必须在施工前报告,加强观测并采取必要的应急措施,汽车或挖机若需轮压在支护结构时,则必须用专用中厚板垫平后才可通过。6).车辆装土外运出门上路前应洗净车轮,作到不带泥,车辆不得装载过满,要保证土不

14、会撒落道路上及车内,整洁以满足城市文明卫生规定。7).弃土消纳地点,应与有关单位协商决定,不得乱倒。8).基坑支护和土方开挖收口在南面东部,此部位土方由人工挖出。(五)、垫层施工方案:按施工总体部署要求划分为四个施工单元,每施工单元按后浇带设置情况划分施工段。每段基础土方开挖完成1/4左右时,可以插入垫层施工。垫层做到砖胎模和地下防水墙外侧10cm,底板下垫层做到承台、地梁砖胎模顶上。垫层混凝土采用自拌砼,利用塔吊运输。垫层浇捣前对坑底片石用夯锤击实,在片石层上用卵石拌砂填塞片石间的空隙,然后按设计要求放出轴线,由木工支模后浇捣垫层砼。在垫层施工时,在基坑内适当位置设置直径为250mm,深度为

15、200mm的积水坑。以利于承台混凝土施工时排出坑内积水。(六)、桩基处理方案:工程桩桩顶处理原则上与挖土同步进行,不占用工期,凿桩前,根据设计桩顶标高,在设计标高以上15cm处用红漆标明,作为机械凿桩标志,剩余部位待垫层砼浇捣后用手工凿平,确保桩顶伸入承台内100mm,割取钢筋要保证桩锚筋锚入承台内35L。在凿桩时,禁止用大锤横向敲打桩身,保证桩顶水平。(七)、钢筋工程施工方案:每区段所有砖胎模,砼垫层完成,桩位验收与动测合格,并对承台地梁砖胎模进行复核验收,即可开始绑扎钢筋,根据工程量要求,宜安排3040人(含加工工人)进行作业。按承台钢筋-地梁钢筋-柱、剪力墙插筋的顺利进行流水施工。钢筋安装绑扎完毕,经班组自检合格后,项目质检员应及时组织复检并报监理工程师进行隐蔽验收。钢筋在施工现场车间内制作,运至基坑内绑扎,所有的钢筋进

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
