大寨子植被恢复绿化苗木栽植工程施工方案.doc

上传人:p** 文档编号:995167 上传时间:2024-06-09 格式:DOC 页数:38 大小:156.81KB
下载 相关 举报
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第1页
第1页 / 共38页
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第2页
第2页 / 共38页
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第3页
第3页 / 共38页
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第4页
第4页 / 共38页
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第5页
第5页 / 共38页
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第6页
第6页 / 共38页
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第7页
第7页 / 共38页
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第8页
第8页 / 共38页
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第9页
第9页 / 共38页
大寨子植被恢复绿化苗木栽植工程施工方案.doc_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大寨子植被恢复绿化苗木栽植工程施工方案.doc》由会员分享,可在线阅读,更多相关《大寨子植被恢复绿化苗木栽植工程施工方案.doc(38页珍藏版)》请在第壹文秘上搜索。

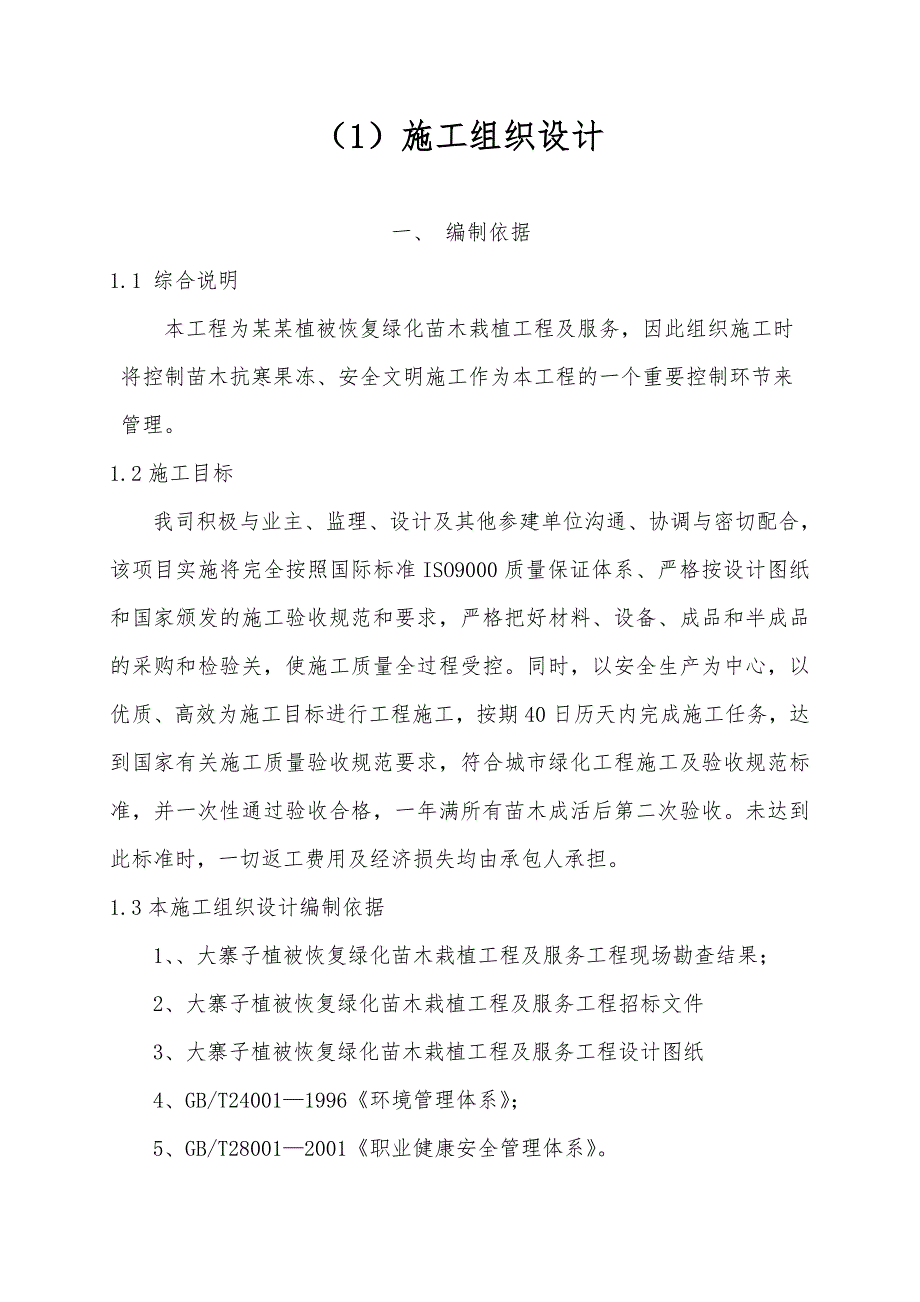

1、(1)施工组织设计一、 编制依据1.1 综合说明本工程为某某植被恢复绿化苗木栽植工程及服务,因此组织施工时将控制苗木抗寒果冻、安全文明施工作为本工程的一个重要控制环节来管理。1.2施工目标我司积极与业主、监理、设计及其他参建单位沟通、协调与密切配合,该项目实施将完全按照国际标准ISO9000质量保证体系、严格按设计图纸和国家颁发的施工验收规范和要求,严格把好材料、设备、成品和半成品的采购和检验关,使施工质量全过程受控。同时,以安全生产为中心,以优质、高效为施工目标进行工程施工,按期40日历天内完成施工任务,达到国家有关施工质量验收规范要求,符合城市绿化工程施工及验收规范标准,并一次性通过验收合

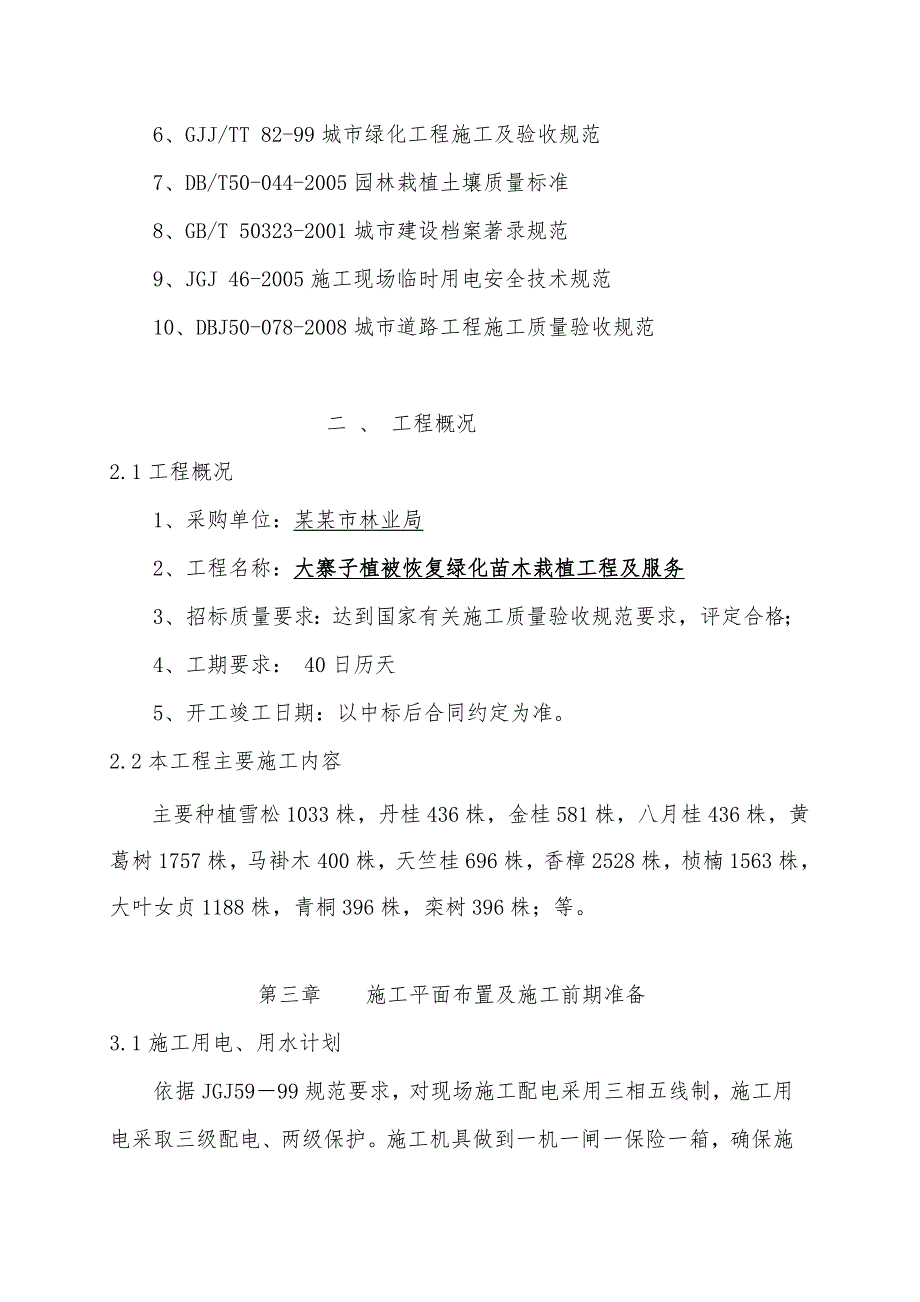

2、格,一年满所有苗木成活后第二次验收。未达到此标准时,一切返工费用及经济损失均由承包人承担。1.3本施工组织设计编制依据1、大寨子植被恢复绿化苗木栽植工程及服务工程现场勘查结果;2、大寨子植被恢复绿化苗木栽植工程及服务工程招标文件3、大寨子植被恢复绿化苗木栽植工程及服务工程设计图纸4、GB/T240011996环境管理体系;5、GB/T280012001职业健康安全管理体系。6、GJJ/TT 82-99城市绿化工程施工及验收规范7、DB/T50-044-2005园林栽植土壤质量标准8、GB/T 50323-2001城市建设档案著录规范9、JGJ 46-2005施工现场临时用电安全技术规范10、D

3、BJ50-078-2008城市道路工程施工质量验收规范二 、 工程概况2.1工程概况1、采购单位:某某市林业局2、工程名称:大寨子植被恢复绿化苗木栽植工程及服务3、招标质量要求:达到国家有关施工质量验收规范要求,评定合格;4、工期要求: 40日历天5、开工竣工日期:以中标后合同约定为准。2.2本工程主要施工内容主要种植雪松1033株,丹桂436株,金桂581株,八月桂436株,黄葛树1757株,马褂木400株,天竺桂696株,香樟2528株,桢楠1563株,大叶女贞1188株,青桐396株,栾树396株;等。第三章 施工平面布置及施工前期准备3.1施工用电、用水计划依据JGJ5999规范要求,

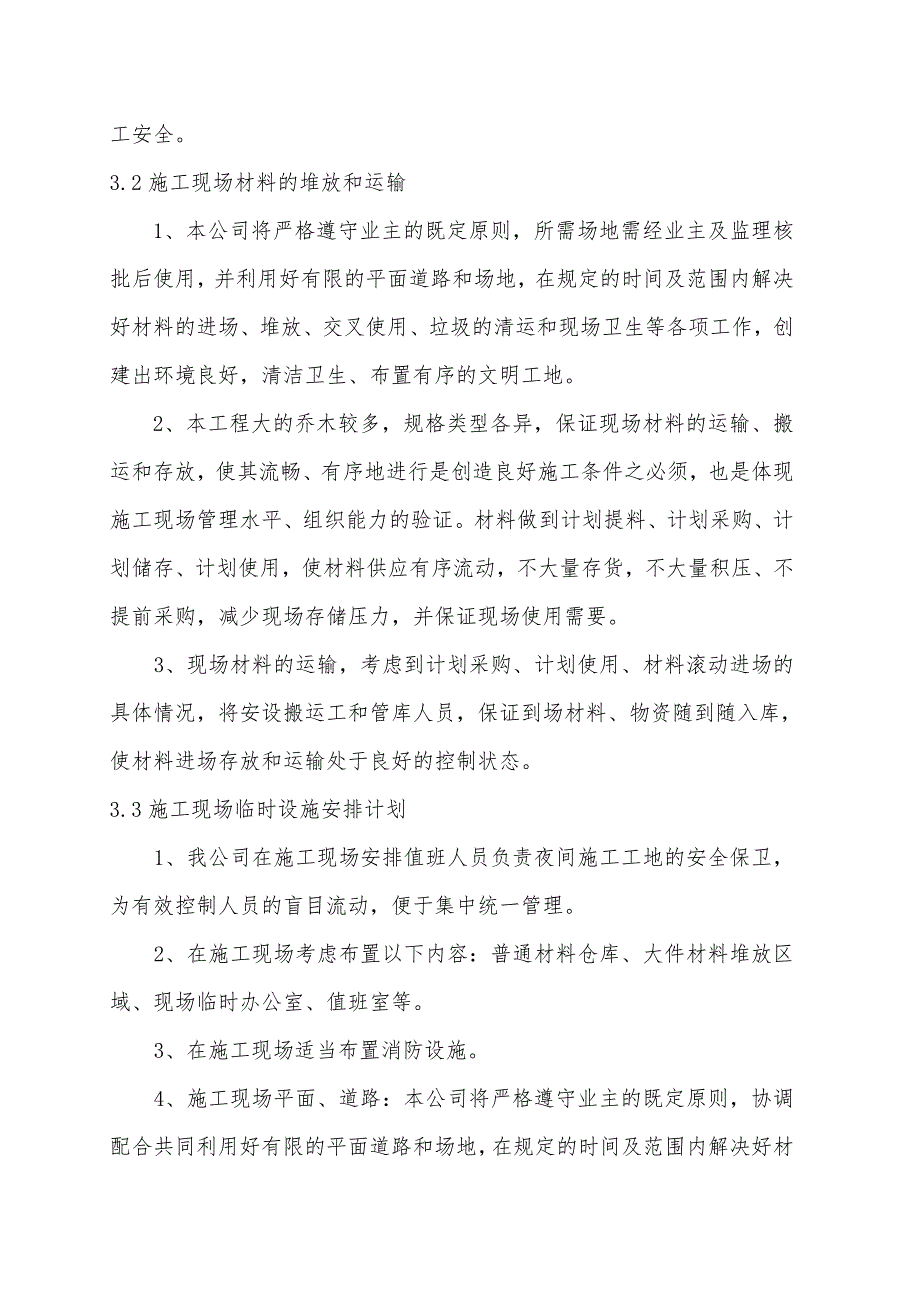

4、对现场施工配电采用三相五线制,施工用电采取三级配电、两级保护。施工机具做到一机一闸一保险一箱,确保施工安全。3.2施工现场材料的堆放和运输1、本公司将严格遵守业主的既定原则,所需场地需经业主及监理核批后使用,并利用好有限的平面道路和场地,在规定的时间及范围内解决好材料的进场、堆放、交叉使用、垃圾的清运和现场卫生等各项工作,创建出环境良好,清洁卫生、布置有序的文明工地。2、本工程大的乔木较多,规格类型各异,保证现场材料的运输、搬运和存放,使其流畅、有序地进行是创造良好施工条件之必须,也是体现施工现场管理水平、组织能力的验证。材料做到计划提料、计划采购、计划储存、计划使用,使材料供应有序流动,不大

5、量存货,不大量积压、不提前采购,减少现场存储压力,并保证现场使用需要。3、现场材料的运输,考虑到计划采购、计划使用、材料滚动进场的具体情况,将安设搬运工和管库人员,保证到场材料、物资随到随入库,使材料进场存放和运输处于良好的控制状态。3.3施工现场临时设施安排计划1、我公司在施工现场安排值班人员负责夜间施工工地的安全保卫,为有效控制人员的盲目流动,便于集中统一管理。2、在施工现场考虑布置以下内容:普通材料仓库、大件材料堆放区域、现场临时办公室、值班室等。3、在施工现场适当布置消防设施。4、施工现场平面、道路:本公司将严格遵守业主的既定原则,协调配合共同利用好有限的平面道路和场地,在规定的时间及

6、范围内解决好材料的进场、堆放、交叉使用、垃圾的清运和现场卫生等各项工作、保证正常施工并创建出环境良好、清洁卫生、布置有序的文明工地。3.4施工前准备抓紧时间进行施工前期的准备工作。计划在9 天内完成临时设施的搭建,项目部管理人员、施工机具到位,配合甲方办理好施工许可证等必须的有关证件和手续,落实好各项规章制度和责任制度,并编制好各关键工序的施工组织设计和完善进度计划及测量放样工作,为下一步正式的开工做好准备。3.4.1 绿化种植施工准备绿化种植时要特别注意以下几个方面的内容:1、大树的种植。由于本工程将种植大规格的树,为使树木庞大的泥球不松散,保证大树的成活率,这些大树都需要吊车辅助完成种植任

7、务,所以在面层铺装开始前必须将这些大树种植到位。2、种植土的进场。由于种植土的运输需要足够的通道和回车场地,因此绿地内需要的大部分种植土须在铺装工程开始前装运完毕,少量不足的种植土可用人工翻斗车或簸箕装运。第四章 绿化工程主要施工方法4.1苗木的栽植方案4.1.1、 流程图:灌 坑挖 坑定位放线场准备 栽植后养护管理栽 植修 剪假 植运 输包 装掘 苗号 苗4.1.2、 施工要点:1、 栽植前现场准备对施工现场的垃圾、渣土、建筑垃圾等要进行清除,一些有碍施工的市政设施、房屋树木要进行拆迁和迁移,然后按照设计图纸进行地形整理,主要使其与四周道路合理衔接,使绿地排水通畅。用机械平整土地时,事先应了

8、解是否有地下管线,以免机械施工时造成管线的损坏。2、 定点放线采用网格法进行定点放线。按比例在设计图上和现场分别划出等距离的方格(5*5m)。定点时,先在设计图上量好树木对其方格的纵横坐标距离,再按现场放大的比例,定出其相应方格的位置。钉上标以树种、树坑规格的木桩或撒灰线标明。3、 刨坑(1). 规格控制:刨坑的质量,对植株以后的生长有很大的影响。除按设计确定位置外,应根据根系土球大小、土质情况来确定坑径大小(要求比规定的根系或土球直径大2030 厘米);根据树种根系别确定坑的深浅。坑或沟槽口径应上下一致,以免植树时根系不能舒展或填土不实。(2). 操作方法:以定点标记为圆心,以规定的坑直径先

9、在地上划圆,沿圆的四周向下垂直挖掘到规定的深度。然后将坑底挖松、弄平。栽植裸根苗木的坑底,挖松后在中央堆个小土丘,以利树根舒展。挖完后,将定点用的木桩仍放在坑内,以备散苗时核对。(3). 技术要求:1) 挖出的表土与底土应分开堆放于坑边。因表层土壤有机质含量较高,植树填土时,应先填入坑下部,底土填于上部和作开堰用。如部分土质不好应把坏土分开堆放。坑穴的上、下口大小应一致;2) 在新填土方处刨坑,应将坑底适当踩实;3) 土质不好的但不用全部换土时,应加大坑的规格,并将杂物筛出清走;遇石灰渣,炉渣,沥清,混凝土等对树木生长不11利的物质,则应将坑径加大12 倍,将有害物清运干净,换上好土;4) 刨

10、坑时发现电缆、管道等,应停止操作,及时找有关部门配合解决;5) 绿地内挖自然式树木栽植穴时,如果发现有严重影响操作的地下障碍物时,应与设计人员协商,适当改动位置;6) 绿篱等株距很近的可以挖成沟糟。4、 浇坑浇坑是指坑挖好后先浇入 2/3 水,将坑浸透。作为本项工程,属反季节施工,此项工作必须进行。5、 号苗除了根据设计提出对规格和树形的要求外,要注意选择长势健旺、无病虫害、无机械损伤、树形端正、根须发达的苗木;而且是在育苗期内经过翻栽,根系集中在树蔸的苗木。苗木选定后,要挂牌或在根基部位划出明显标记,以免挖错。在苗木数量上,要比设计数量多选 5-10%,以备补植时用。6、 掘苗1. 掘苗前的

11、准备工作(1) 如苗圃土壤过于干燥,要提前3 天灌水;反之土质过湿时,就提前设法排水,以利于掘时的操作。(2) 拢冠:对于侧枝低矮的常绿树、冠丛庞大的灌木,为方便操作,应先用草绳将其冠捆拢但应注意松紧适度,不要损伤枝条。(3) 试掘:为保证苗木根系规格符合要求,在正式掘苗之前,应选数株进行试掘,以便发现问题,采取相应措施。掘苗的根系规格:裸根移落叶灌木,根幅直径,按苗高的三分之一左右。带土球移植的常绿树,土球直径可按苗木胸(干)径的10 倍左右。(4)挖掘根据裸根苗、带土球苗木的要求不同而采取适当的挖掘方式,必须少伤根,尽量保质根系完整,以利缓苗。7、 苗木包装将根部包扎好,以免土球破碎。为保

12、湿并坚固,在打包之前应将捆包、绕绳用水浸泡潮湿,以增强包装材料的韧性,减少捆扎时引起脆裂和拉断。8、 苗木运输1、装车前的检验 运苗装车前,须仔细核对苗木的种类与品种、规格、质量等;凡不合规格要求的,应向苗圃方面提出予以更换。2、装运技术要求(1)、装运乔木时,应树根朝前,树稍向后,顺序安(码)放。(2)、车后箱板,应铺垫草袋、蒲包等物,以防碰伤树根,干皮。(3)、装车不得超高,压得不要太紧。(4)、装完后用苫布将树根盖严、捆好,以防树根失水。(5)、土球上不准站人或放置重物。(6)、运输途中押运人员要和司机配合好,经常检查苫布是否掀起。短途运苗,中途不要休息长途行车,必要时应洒水淋湿树根,休

13、息时应选择荫凉处停车,防止风吹日晒。(3)、卸车卸车时要爱护苗木,轻拿轻放。裸根苗要顺序拿放,不准乱抽,更不能整车推下带土球苗卸车时,不得提拉树干,而应双手抱土球轻轻放下。较大的土球卸车时,可用一块结实的长木板,从车箱上斜放至地上,将土球推倒在木板上,顺势慢慢滑下,绝不可滚动土球。9、 假植苗木运到施工现场后未能及时栽完,裸根苗应选用湿土将苗根埋严,进行“假植”(1)、裸根苗木假植法:临时可用苫布或草袋盖严,或在栽植处附近,选择合适地点,先挖一浅横沟,约23 米长。然后稍斜立一排苗木,紧靠苗根再挖一同样的横沟,并用挖出来的土将第一排树根埋严,挖完后再码一排苗,依次埋根,直至全部苗木假植完。(2

14、)、带土球的苗木,运到工地以后,能很快栽完的,可不必假植。如12 天内不能栽完,应选择不影响施工的地方,将苗木排码(放整齐,四周培土,树冠之间用草绳围拢,假植时间较长者土球间隙也应填土。(3)、注意事项假植期间根据需要应经常给常绿苗木的叶面喷水。10、 栽前剪修(1). 修剪时应先将枯枝、病虫枝、树皮劈裂枝剪去。对过长的徒长枝应加以控制。较大的剪、锯之伤口,应涂抹防腐剂(2). 落叶乔木疏枝时应与树干平齐,不留残桩,灌木疏剪应与地面平齐。(3). 使用枝剪时,必须注意上,下剪口垂直用力,切忌左右扭动剪刀,以免损伤剪口。粗大枝条最好用手锯锯断,然后再修平锯口。(4). 模纹、绿篱用小灌木可于定植

15、后修剪。11、 苗木栽植(1)、散苗将树苗按规定(设计图或定点木桩)散放于定植穴(坑)边,称为“散苗”。(2)、轻拿轻放,不得损伤树根、树皮、枝干或土球。(3)、散苗速度应与栽苗速度相适应:边散边截、散毕栽完,尽量减少树根暴露时间(4)、用作行道树、绿篱的苗木应事先量将苗木进一步分级,然后散苗,以证邻近苗木规格大体一致。(5)、对常绿树,树形最好的一面,应朝向主要的观赏面。(6)、散苗后,要及时用设计图纸详细核对,发现错误立即纠正,以保证植树位置的正确(7)、栽苗散苗后将苗木放入坑内扶直,分层填土,提苗至适合程度,踩实(粘土可不踩,以灌水)固定的过程,称为“栽苗”。采用“三埋两踩一提留”的方法。(2)工程开工竣工及施工进度1工程施工进度计划1.1施工总进度计划及施工进度计划表根据招标文件要求,本工程投标工期为绝对工期40日历天,具体开、竣工日期依据合同约定为准。具体形象进度见施工进度计划表(附后)。1.2进度控制原则我公司充分认识到工期将与业主的经济效益紧密相连,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
