大杨树镇甘奎路道路改造工程施工组织设计终稿.doc

上传人:p** 文档编号:995194 上传时间:2024-06-09 格式:DOC 页数:39 大小:295.33KB
下载 相关 举报
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第1页
第1页 / 共39页
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第2页
第2页 / 共39页
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第3页
第3页 / 共39页
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第4页
第4页 / 共39页
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第5页
第5页 / 共39页
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第6页
第6页 / 共39页
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第7页
第7页 / 共39页
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第8页
第8页 / 共39页
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第9页
第9页 / 共39页
大杨树镇甘奎路道路改造工程施工组织设计终稿.doc_第10页
第10页 / 共39页
亲,该文档总共39页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大杨树镇甘奎路道路改造工程施工组织设计终稿.doc》由会员分享,可在线阅读,更多相关《大杨树镇甘奎路道路改造工程施工组织设计终稿.doc(39页珍藏版)》请在第壹文秘上搜索。

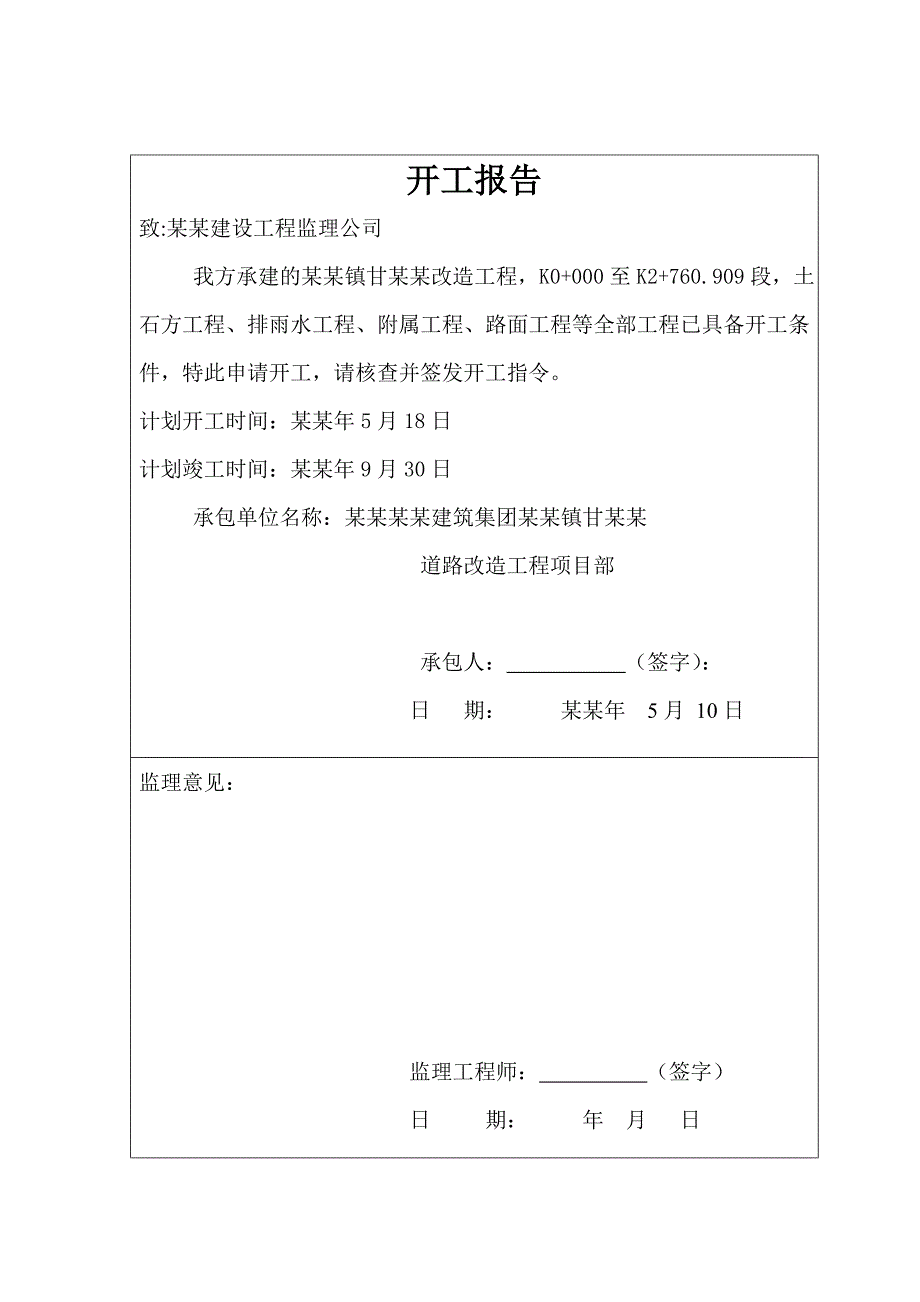

1、开工报告致:某某建设工程监理公司 我方承建的某某镇甘某某改造工程,K0+000至K2+760.909段,土石方工程、排雨水工程、附属工程、路面工程等全部工程已具备开工条件,特此申请开工,请核查并签发开工指令。计划开工时间:某某年5月18日计划竣工时间:某某年9月30日 承包单位名称:某某某某建筑集团某某镇甘某某道路改造工程项目部 承包人: (签字): 日 期: 某某年 5月 10日监理意见: 监理工程师: (签字) 日 期: 年 月 日某某镇甘某某道路改造工程施工组织设计(K0+000-K2+760.909)某某省某某建设集团有限公司某某年5月10日目 录第一章 编制说明第二章 工程概况第三章

2、 工期安排第四章 施工组织第五章 主要工程项目的施工方案第六章 施工管理及保证措施 附表一 施工现场组织管理机构附表二 主要施工机具设备需求表附表三 施工总平面布置图附表四 质量管理体系附表五 安全管理体系 劳动力需求计划表 主要材料需用量计划表 测量工具配备表 第一章 编制说明一、 编制原则1、 根据建设期限的要求,统筹安排施工进度,按轻重缓急进行工程排队,做到保重点,让控制工期的关键项目早日完成。2、 实现连续、均衡而紧凑的施工。采用系统分析、流水作业、统筹方法,使各工种工人,施工机械不间断的有秩序的进行施工,尽快由一个单项工程转移到另一个单项工程上去。3、 确保工程质量和安全施工,要经常

3、进行质量安全教育,遵守有关规范、规程和制度。4、 增产节约,降低工程成本,实行经济核算,增加生产,厉行节约,对施工计划合理安排。一切施工项目都要有降低成本的技术措施,养活临时工程,充分利用当地资源降低一切非生产性开支和管理费用。二、 编制依据1、某某镇甘某某道路改造工程施工图纸及招投标文件、计划文件及合同文本。城镇道路工程施工与质量验收规范(CJJ1-2008),给水排水管道工程施工及验收规范(GB50268-2008),城市桥梁工程施工与质量验收规范(CJJ2-2008),混凝土结构工程施工质量验收规范(GB50204)、JTG F40-2004公路沥青路面施工技术规范、JTJ 034-20

4、00公路路面基层施工技术规范。2、 实地勘察现场,收集有关技术经济资料,掌握现行的施工规范及标准市政道路工程质量检验评定标准现行的定额,技术规定和技术经济指标。3、 依据企业技术力量,施工能力,施工经验,机械设备状况及自有的技术资料等。第二章 工程概况 甘某某是某某镇主要街道,改造工程西起世纪嘉园路与甘某某交叉路口东至迎宾小桥全长2761.104米,设计横断面为4米人行道+2米非机动车道+3.75+3.75双车道+3.75+3.75双车道+2米非机动车道+4米人行道,全宽27米。标准结构为在原有路面上铺5cmAC16中粒式沥青混凝土+3cmAC10細粒式沥青混凝土找平层,完善排水系统、照明系统

5、并配套改造人行道,楼前硬化工程。工程量如下表:名称AC16中粒式沥青混凝土AC10細粒式沥青混凝土 玻璃纤维格栅砼预制步道板排雨水管线路灯 群桩承台单位m盏/基座数量52460.9849508.3552460.9832846.6约5000米290/1451/9根1米桩第三章 工期安排1、总工期 按照镇政府计划 136天,某某年5月18日开工,某某年9月30日竣工。主要工程量工期安排:5月18日至8月10日完成雨水管线,花岗岩路缘石安装,人行道和楼前硬化步道板路床、基层和步道板安装。 完成旧路找补调整纵横坡工程,做好沥青混凝土摊铺的各项准备工作。8月11日至9月9日用30天日历天数实际作业天数2

6、0天完成沥青混凝土找平层和沥青混凝土面层的摊铺工程。2、具体计划见横道图并详述如下:1)5月10日至6月30日,恢复测量放线,备料、安装调试设备及各项施工准备,拆除旧道板和混凝土道牙2)5月20日至7月31日完成雨水井、检查井砌筑,管沟土方开挖,雨水管安装,排污水管线补充,各支线连接等等工程。3)5月25日至8月10日土方工程(素土基底平整碾压)4)6月1日至8月10日花岗岩路缘石、人行道边石安装和水泥混凝土垫层施工树池预留埋设路灯电缆5)5月10日至6月30日旧路找补换填,砂砾垫层、水泥稳定碎石,调整纵坡横坡6)6月10日至8月31日步道板铺砌安装摊铺前清扫清洗等等工作7)6月20日至7月2

7、0日完成K1+913群桩承台及平交口加固工程8)8月11日至9月9日AC10細粒式沥青混凝土找平层摊铺 ,5cmAC16中粒式沥青混凝土面层摊铺9)8月1日至9月30日145基290盏路灯安装调试,树池砌筑、新路标志线印画,施工现场清理,工人,机械退场。10)9月1日至10月10日竣工资料整理,工程报验、工程决算和竣工验收第四章 施工组织为了优质高效安全完成甘某某的改造施工任务,公司组建甘某某施工项目部,公司副总经理鲍杰兼任项目部经理,聘任吴殿芳为项目总工程师,具体人员岗位如下表:姓名职务(岗位)职称年龄学历鲍杰项目部经理高级工程师50大学吴殿芳总工程师高级工程师60大学姜玉龙 质量员工程师5

8、0大学李琼技术员兼测量员助理工程师30大学李丰材料员助理经济师30中专王梓建技术员兼资料员技术员24大学王立杰预算员工程师60大专项目部办公地点:某某公司二楼,现场办公老客运站工地办公室 工程采用流水作业法和平行作业法结合程序作业,组建五个工段,第一和第二工段分别负责南北两侧人行道楼前硬化及地下管网施工,第三工段负责旧路破损段拆除,补建路基基层,调整全线横坡纵坡。第四工段负责沥青混凝土路面施工。第五工段负责市场路与甘某某交叉小桥施工。第五章 施工作业 1、排水工程排水工程施工工艺:测量放线沟槽开挖垫层管道安装管道基础砼施工检查井砌筑及接口抹带闭水试验 沟槽回填。(1)测量放线1、业主、监理现场

9、交桩,复测无误后方可使用,在使用的过程中经常对高程和轴线控制桩进行复测。2、根据业主交桩点放出雨、污水管线轴线桩,在开挖范围以外施出监临时管道轴线控制桩和高程控制桩,3、临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并采取保护措施,临时水准点每200米一个。4、临时水准点、管道轴线控制桩、高程控制桩应经过复核方可使用,并应经常校核。(2)沟槽施工2.1依据图纸设计要求,开工前对污、雨水管线的定位情况复测无误后方可施工。若有误,及时查找原因,及时纠正。2.2沟槽开挖根据沟槽开挖的深度及底部宽度,将采用机械开挖人工配合施工,机械开挖后,留20厚土层人工开挖、人工清理槽底。同时根据图纸要求进

10、行放坡或支挡开挖沟槽。2.3开挖前做好高程控控制桩,机械开挖的过程中随时用水准仪测量槽底高程,当接近设计标高20时,在沟壁上订高程控制木钉,根据高程控制木钉人工清理槽底,经常测量防止超挖。 2.4遇到地下古墓或文物时,立即停止开挖,报与甲方、监理和文物部门处理。沟槽开挖严格按照图示要求断面开挖。严禁超挖沟槽,若发生超挖现象,不得使用素土回填,用三七灰土或砂石回填处理超挖部分。 2.5沟槽开挖出土,采用双侧出土,雨、污水同时开挖,在沟槽外侧弃土,弃土离沟槽3米以上,其间预留作为施工场地和通道;弃土土堆坡脚距沟槽边不小于3米,堆土高度不超过2m,土堆留缺口,方便施工人员出入和材料的进入;雨水支管同

11、时施工。 2.6管道沟槽开挖成型后,若沟槽底有湿软土层等,先将其清除,更换土或采取其他措施处理,使地基承载力达到设计要求。 (3)垫层施工3.1沟槽完成并经高程复核后即进行垫层的施工,对于灰土垫层,在沟槽外按设计配比进行拌合,然后再摊铺在沟槽内,夯打密实,并检测其密实度。3.2片石垫层施工时按大块与小块搭配施工的原则,施工后并用砂石填缝,以保证其密实度。3.3混凝土垫层施工时,在场外按设计配比进行混凝土拌合,然后进行浇筑,振捣密实,并将上面槎毛。 (4)管道砼垫层施工4.1管道基础的两部分分开施工,平基部分的厚度在施工时预留34cm不施工,该部分在管道安装完之后连基础一起浇筑,以加强管道与基础

12、的整体性。4.2管道垫层与雨、污水检查井垫层同时浇筑,以保证检查井与管道的整体性。4.3混凝土浇筑时预留砼试块,以检测混凝土强度是否符合设计及规范要求。(5)管道安装施工5.1管道安装前,先将砼垫层打扫干净,避免在浇筑管道基础混凝土时形成隔层。5.2管道安装完后用预制楔形混凝土块进行塞填,防止管节发生滚动,其塞填的位置距离管口不小于0.5m。 (6)管道基础施工6.1管道安装完并经过高程复测无误后即可进行管道基础混凝土的浇筑。6.2浇筑管道基础混凝土时从两边同时下料,均匀振捣,以避免造成管道移位。6.3浇筑混凝土时,按规范要求进行试块预留。 (7)检查井及接口抹带施工7.1砌井前检查基础尺寸及

13、高程,是否符合图纸设计规定。7.2用水冲净基础后,先铺一层砂浆,再排砖铺底 ,必须做到满铺满挤,砖与砖间灰缝保持812mm,拌和均匀,严禁水冲浆。砌井前砖必须提前浇水润湿。 7.3井为方形时,采用满丁满条砌法,为圆形时,丁砖砌法,外缝用砖渣嵌平,平整大面向外。砌完一层后,再灌一次砂浆,使缝隙内砂浆饱满,然后再铺浆砌筑上一层砖,上、下两层砖间竖缝应错开。7.4砌至井深上部收口时,按坡度将砖打成坡茬,以便于井里顺坡抹面。7.5井内壁砖缝采用缩口灰,抹面时能抓得牢,井身砌完后将表面浮灰残渣扫净。7.6井壁与管道接触部分必须座满砂浆,砖面与管外壁留11.5CM,用砂浆堵严,并在井壁外抹灰以防漏水。管道

14、外壁抹扎处提前洗刷干净。7.7支管或预埋管道按设计高程、位置、坡度随砌井随安好,做法与上条同。管口与井内壁取齐。预埋管在回填前用干砖填堵抹面,不得漏水。7.8护底流槽与井壁同时砌筑形成一体. 7.9检查井砌完后外壁用砂浆搓缝,使所有外缝严密饱满,然后将灰渣清扫干净。7.10如井身不能一次砌完,在二次接高时,将原砖面上的泥土杂物清除干净,然后用水清洗砖面并浸透。7.11井室内有踏步,在安装前刷防锈漆,在砌砖时用砂浆埋固,不得事后凿洞补装,砂浆未凝固前不得踩踏。7.12进水口支管预留:砌井时留支管管头,加水泥砂浆抹灰堵头。7.13检查井抹面前先用水浇湿砖面,然后采用三遍抹面法抹面压光,表面不得漏砂粒,不得有空鼓现象。7.14井盖安装:检查井的井盖规格尺寸、材质应符合设计要求,要求座浆饱满,安装牢固;标高与设计要求符合,偏差不大于5mm;防盗井盖安装时,注意井盖的掀开方向与道路方向一致,以方便今后检查疏

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
