大树脚手架工程专项施工方案.doc

上传人:p** 文档编号:995195 上传时间:2024-06-09 格式:DOC 页数:22 大小:464.38KB
下载 相关 举报
大树脚手架工程专项施工方案.doc_第1页
第1页 / 共22页
大树脚手架工程专项施工方案.doc_第2页
第2页 / 共22页
大树脚手架工程专项施工方案.doc_第3页
第3页 / 共22页
大树脚手架工程专项施工方案.doc_第4页
第4页 / 共22页
大树脚手架工程专项施工方案.doc_第5页
第5页 / 共22页
大树脚手架工程专项施工方案.doc_第6页
第6页 / 共22页
大树脚手架工程专项施工方案.doc_第7页
第7页 / 共22页
大树脚手架工程专项施工方案.doc_第8页
第8页 / 共22页
大树脚手架工程专项施工方案.doc_第9页
第9页 / 共22页
大树脚手架工程专项施工方案.doc_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大树脚手架工程专项施工方案.doc》由会员分享,可在线阅读,更多相关《大树脚手架工程专项施工方案.doc(22页珍藏版)》请在第壹文秘上搜索。

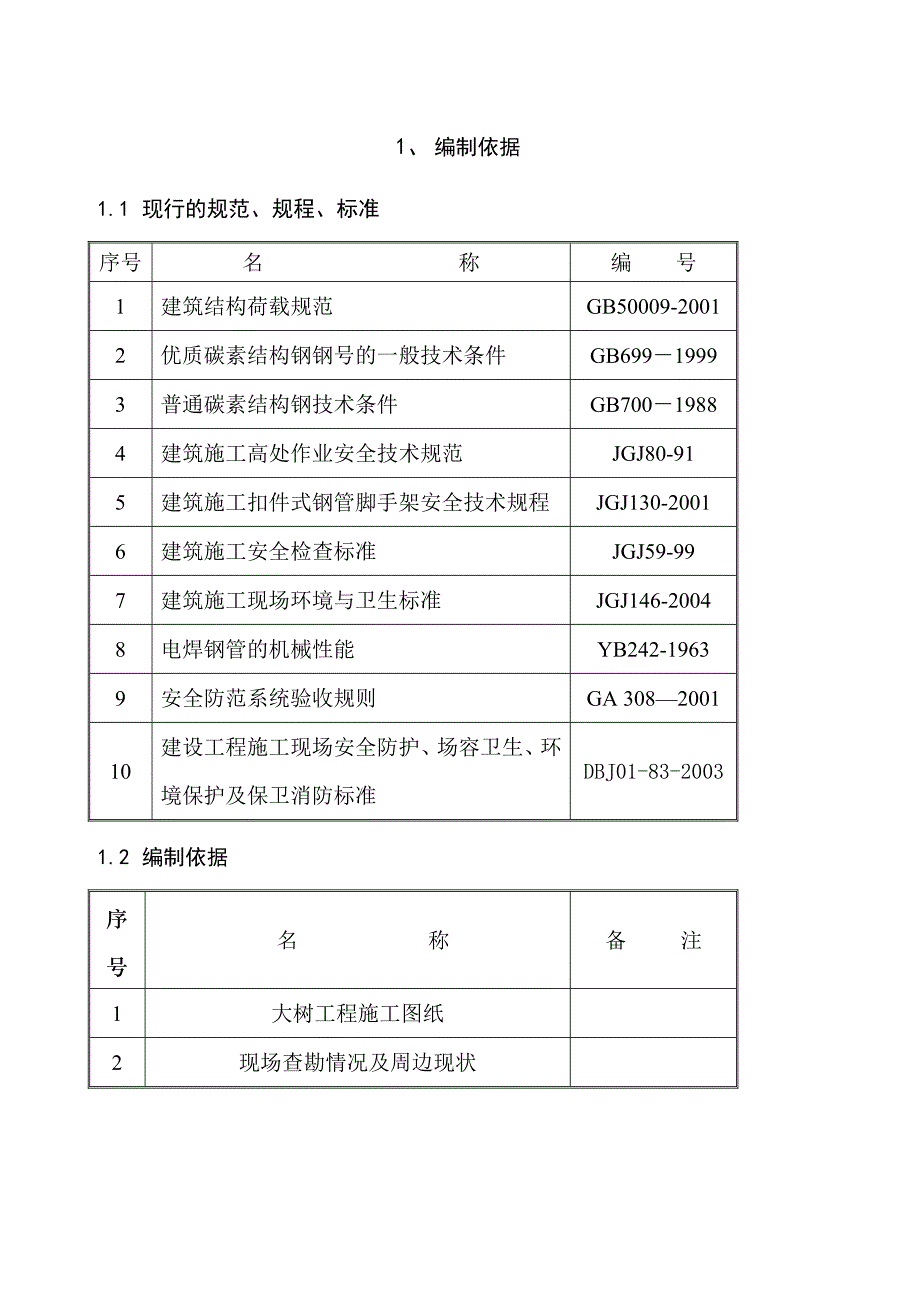

1、目 录1、编制依据11.1现行的规范、规程、标准11.2编制依据12、工程概述22.1工程概况22.2施工特点23、施工准备33.1材料准备33.2人员和技术培训34、施工组织45、施工计划55.1工程进度计划55.2劳动力计划55.3材料计划56、搭设方案76.1搭设方案综述76.2脚手架构造措施77、脚手架拆除方案127.1脚手架拆除原则127.2脚手架拆除方法128、安全与文明施工148.1对脚手架施工人员要求148.2对脚手架材料要求148.3脚手架检查与验收158.4脚手架施工的安全、文明施工及环境保护措施169、附图191、 编制依据1.1 现行的规范、规程、标准序号名 称编 号1

2、建筑结构荷载规范GB50009-20012优质碳素结构钢钢号的一般技术条件GB69919993普通碳素结构钢技术条件GB70019884建筑施工高处作业安全技术规范JGJ80-915建筑施工扣件式钢管脚手架安全技术规程JGJ130-20016建筑施工安全检查标准JGJ59-997建筑施工现场环境与卫生标准JGJ146-20048电焊钢管的机械性能YB242-19639安全防范系统验收规则GA 308200110建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准DBJ01-83-20031.2 编制依据序号 名 称备 注1大树工程施工图纸2现场查勘情况及周边现状2、 工程概述2.1 工程

3、概况工程名称:某某海洋王国05.301总承包工程-大树工程工程地点:某某市横琴总承包:某某市某某实业(集团)有限公司某某分公司工程监理:某某华晨建设监理公司目前, 某某海洋王国05.301总承包工程-大树工程要进行全面施工,大树顶层结构距地面高度38,因本大树结构工程只有梁柱,没有楼板,因此需搭设综合脚手架及满堂红式脚手架进行施工作业. 为了满足施工需要,并确保本工程施工质量、安全生产以及工期要求,特编制本方案,以指导现场脚手架施工。2.2 施工特点根据施工要求及工程现状,本次脚手架有如下特点:(1) 工程的特殊性、重要性,施工安全防护以及环保管理显得尤其重要,方案的考虑中必须予以重视。(2)

4、 整个施工的工期紧张。(3) 脚手架搭设必须不能影响其他专业的正常施工。3、 施工准备3.1 材料准备(1) 钢管杆件:钢管杆件采用483.5mm架料管,焊接钢管其材性应符合碳素结构钢(GB700)的相应规定。用于立杆、大横杆、剪刀撑和斜杆的钢管长度为6m、5m、3m、2m等, (2) 扣件:扣件应符合可锻铸铁分类及技术条件(GB978)的规定,机械性能不低于KT33-8的可锻铸铁制造。扣件的附件采用的材料应符合GB700-88碳素结构钢中Q235钢的规定;螺纹均应符合GB196-81普通螺纹的规定,垫圈应符合GB96-76垫圈的规定。(3) 脚手板:脚手板采用木跳板,厚度50mm,宽度250

5、mm,长度4000mm。(4) 安全网:外围立网采用绿色密目安全网,水平网采用大眼网,新网必须有产品质量检验合格证,安全网的选用应符合安全网(GB5725)的规定。(5) 安全挡板:采用18mm厚竹胶板或者多层夹板。3.2 人员和技术培训(1) 作人员上岗前,必须持有上岗证,带班人员要求有相关的经验。(2) 手架施工前,要求操作人员以及带班人员吃透施工方案。班组长要进行技术及安全交底,提出有关针对性的安全注意事项。 (3) 脚手架搭设完成后必须经过监理单位验收过后方可继续下一道工序的施工。4、 施工组织由于本工程具有工期紧张、难度大、操作防护要求严格等特殊性,且属于高空作业。为了组织好本次施工

6、,确保有序、安全、规范、符合工期要求,本次施工的脚手架由脚手架搭设现场负责人以及施工现场负责人联合现场监控管理、分项班组负责的方式进行全方位、全过程的管理控制。确保施工工程的问题协调和有效解决。施工单位现场负责人陈岳川本次脚手架施工管理的组织结构图如下:施工员陈杰现场技术负责人黄少雄脚手架现场负责人架子班其他杂工班5、 施工计划5.1 工程进度计划按照施工要求,计划安排如下:(1) 脚手架所有的准备(包括材料、人工以及设备)必须提前作好;(2) 计划考虑提前2天进场,安排现场的场地和布置垂直运输;(3) 有关脚手架的验收在全过程进行,整体完成后进行综合验收。5.2 劳动力计划按照工程要求以及进

7、度计划的安排,初步确定带班队长1名,工长名,技术人员1名,架子工等各工种0名。主要人员如下:工种人员管理人员班组长力工架子工人 数5.3 材料计划本次施工中的材料大致用量如下:序号材料项目规格单位数 量148钢管48、6米吨10048、4米吨6048、3米/1.5米吨40248扣件十字扣个10000接头扣个5000活动扣个200003密目网1.5m6.0m张11004水平网1.50m6.0m张1005绑扎铅丝20#公斤3006竹胶板平方800七层夹板1.8cm厚平方22506木脚手板502504000mm块1006、 搭设方案6.1 搭设方案综述(1) 本大树结构工程全部搭设满堂红脚手架,四个

8、方向根据结构要求搭设为连续体,高度步矩为6米、18米、30米及36米(见附图),立杆设置:该架体立杆横距、纵距全部定为1000mm。结构外围按照综合脚手架要求进行搭设。(2) 水平杆设置:距地面200处设置扫地水平杆,以上垂直间距每1400mm设置一层水平杆。(3) 大、小横杆设置:大横杆用十字扣件与立杆进行固定,与扫地杆平行,步距为1400,小横杆设置在大横杆上方并与立杆固定,小横杆步距为1400。(4) 剪力撑的搭设:脚手架外侧全面设置剪力撑,剪力撑由底向上连续设置。(5) 施工层设置:根据施工要求搭设满堂脚手架高度,并在顶部满铺400025050实木脚手板作为施工层;脚手板上方设置一道固

9、定用水平杆。(6) 安全挡板设置:在二层梁以上每施工层密铺一层七层夹板做为安全挡板,并在三层梁底下加设一层竹胶板,与其上面七层夹板挡板间距为60CM。(7) 本大树结构外围综合脚手架用密目网进行围挡。6.2 脚手架构造措施6.2.1 立柱的构造(1)、立柱的幽纵横间距各为1000mm。(2)、立杆必须与建筑物可靠连接,立杆接长除顶层可采用搭接外,其余各层接头必须采用对接扣件连接。(3)、立杆的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm:各接头中心至主节点的距离不宜大于步距的13。(4)、立杆长度不应小于lm,应采

10、用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不小于100mm。(5)、立柱的基础:立柱在泥土面时,先将泥土整平夯实,用砼垫块垫柱头;立柱在楼面砼板上时,用不少于500mm长的木枋双方钉牢垫柱头,加钢底座。(6)、立柱要立在垫块的中央,驳柱采用对驳、加驳心管和对驳扣,驳柱要错开不同的高度,搭设要垂直。(7)、脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高 低差不应大于lm。靠边坡上方的立杆轴线到边坡

11、的距离不应小于500mm。(8)、立杆的垂直偏差应不大于架高的1300,并同时控制其绝对偏差值;当架高20m时,为不大于50mm,20m而50m时,为不大于75mm。6.2.2 水平杆的构造(1)水平杆宜设置在立杆内侧,其长度不宜小于3跨;(2)水平杆接长宜采用对接扣件连接,也可采用搭接。接头位置应符合下列规定: 1)水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3, 2) 搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水

12、平杆杆端的距离不应小于100mm; 3) 当使用木脚手板,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。 (3)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。(4)作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距1/2。6.2.3 脚手板的设置(1)每个作业层外围脚手板应铺满,铺稳,离开外围梁柱面300mm;(2)木脚手板,应设置在三根横向水平杆上。当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。此两种脚手板的铺设可采用对接平铺,亦可采用搭接铺设。脚手板对接平铺时,接头处必须设两根横向水平杆

13、,脚手板外伸长应取130150mm,两块脚手板外伸长度的和不应大于300mm,脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm。 (3)作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定。 6.2.4 剪刀撑1) 每道剪刀撑跨越立杆的根数宜按表四的规定确定。每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜度之间; 2)剪刀撑斜杆的接长宜采用搭接,搭接应符合(JGJ 1302001)规定;3)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150

14、mm。6.2.5 附着(1)、附着采用钢套式附着,垂直距离跟每层楼面拉结,水平距离每隔4m(内)一度,如超出距离,要做补救措施。(2)、附着勾丝预埋要与建筑物周边的梁柱钢筋勾牢,用铁线绑扎牢固。(3)、勾丝埋好后,在落砼前,棚队要专人检查与验收,并做好检查和隐蔽工程的记录。(4)、棚架拉结的附着,任何人员不得擅自改拆。6.2.6 斜道(1)、人行斜道搭设的位置由现场确定。(2)、人行斜道采用一字型,高度为两个步距。(3)、斜道附住脚手架,并用吊环卸荷。(4)、斜道宽度为1m,坡度为1:51:3,转换平台为12m。(5)、斜道脚手板采用横铺,在横向水平杆下增设纵向支托杆,纵向支托杆间距为500mm。(6)、斜道的斜面每隔250300mm设一根防滑木条,木条直径不少于70mm,并绑扎牢固。斜道的出入口处的处理方案如下图:7、 脚手架拆除方案7.1 脚手架拆除原则外挂架脚手架拆除要遵循后搭先拆、先搭后拆的次序,即自上而下、自外而内

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
