大桥河道路工程施工组织.doc

上传人:p** 文档编号:995252 上传时间:2024-06-09 格式:DOC 页数:10 大小:26KB
下载 相关 举报
大桥河道路工程施工组织.doc_第1页
第1页 / 共10页
大桥河道路工程施工组织.doc_第2页
第2页 / 共10页
大桥河道路工程施工组织.doc_第3页
第3页 / 共10页
大桥河道路工程施工组织.doc_第4页
第4页 / 共10页
大桥河道路工程施工组织.doc_第5页
第5页 / 共10页
大桥河道路工程施工组织.doc_第6页
第6页 / 共10页
大桥河道路工程施工组织.doc_第7页
第7页 / 共10页
大桥河道路工程施工组织.doc_第8页
第8页 / 共10页
大桥河道路工程施工组织.doc_第9页
第9页 / 共10页
大桥河道路工程施工组织.doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《大桥河道路工程施工组织.doc》由会员分享,可在线阅读,更多相关《大桥河道路工程施工组织.doc(10页珍藏版)》请在第壹文秘上搜索。

1、大桥河道路工程施工组织一、施工方案1、工程概况1.1.1场地条件本工程位于岳阳市经济技术开发区巴陵中路旁,交通方便,施工条件较好,施工前期工作已基本就绪。1.1.2施工图设计简况岳阳市经济技术开发区大桥河道路工程主要分下水道工程道路工程及人道三部份;其中下水道工程分为下水管工程及砖砌雨水井、检查井工程;道路工程长为210米,宽度分别为12m。1.2施工组织管理部署1.2.1施工管理目标为树立企业形象,不负众望,出色完成该道路工程的施工任务,在施工过程中公司推行项目法管理和目标管理,认真制订一套完整有系的质安保证体系,开发新技术,精心组织,精心操作,优质、安全、高速、低耗建成道路工程,具体目标如

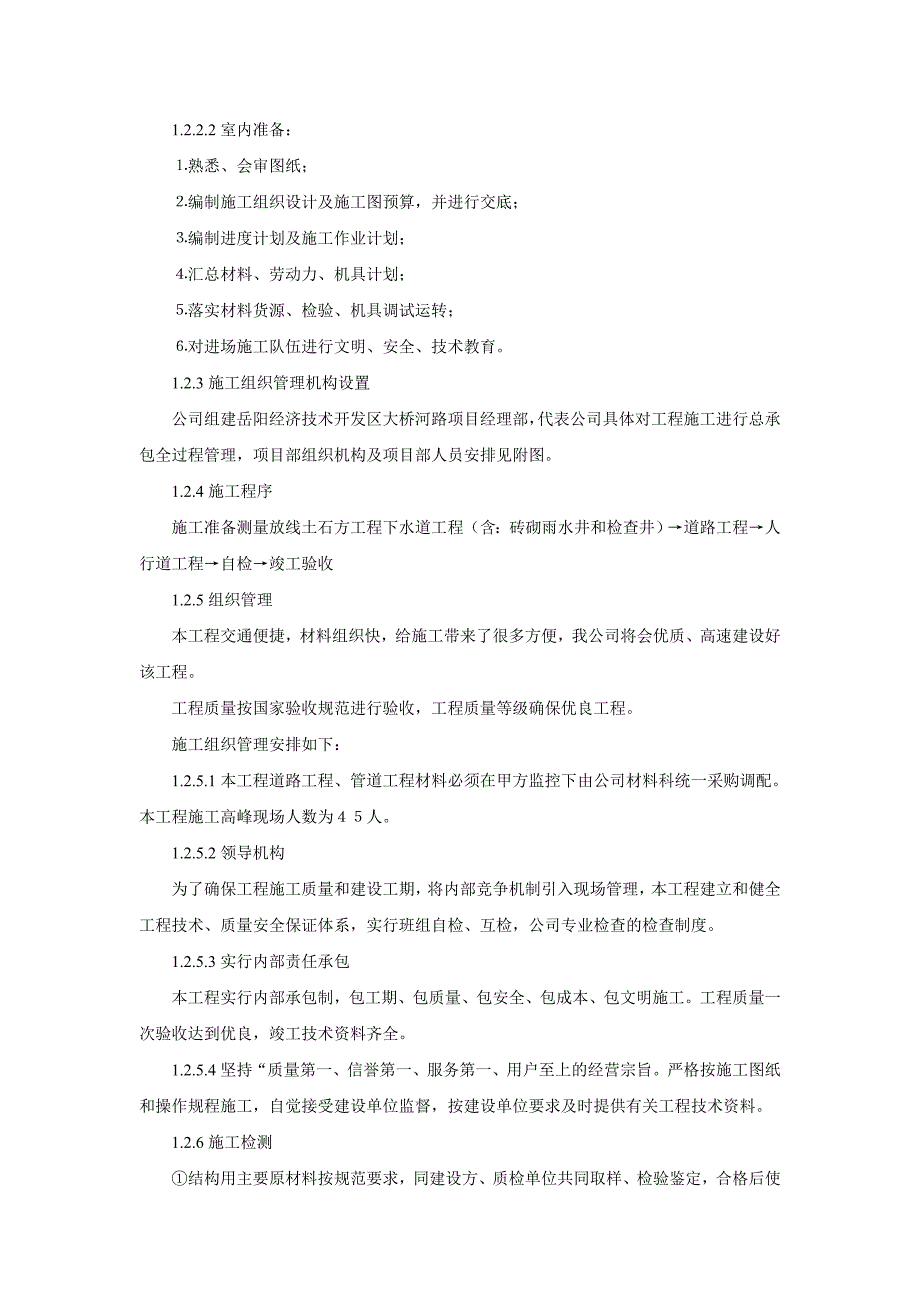

2、下:工程质量目标:确保市优质工程。施工工期目标:确保60天完成全部工程。安全生产目标:坚决杜绝一切大小安全事故。文明施工目标:执行现场综合考评标准化管理。1.2.2施工准备一是确定项目部人员的组成;二是机械设备已准备(见主要机具、用具计划);三是劳动力已准备就绪;四是临时设施及其材料已准备好进场。准备工作内容1.2.2.1室外准备:组织检查验收定位基线桩,标高控制点,引测各控制点至各分项工程处;清除现场障碍物,搭设临时工棚,安排生活设施;布置现场道路及材料堆场;布置现场水源、电源、交通、排水暂设工程;材料进场组织;落实班组任务。1.2.2.2室内准备:熟悉、会审图纸;编制施工组织设计及施工图预

3、算,并进行交底;编制进度计划及施工作业计划;汇总材料、劳动力、机具计划;落实材料货源、检验、机具调试运转;对进场施工队伍进行文明、安全、技术教育。1.2.3施工组织管理机构设置公司组建岳阳经济技术开发区大桥河路项目经理部,代表公司具体对工程施工进行总承包全过程管理,项目部组织机构及项目部人员安排见附图。1.2.4施工程序施工准备测量放线土石方工程下水道工程(含:砖砌雨水井和检查井)道路工程人行道工程自检竣工验收1.2.5组织管理本工程交通便捷,材料组织快,给施工带来了很多方便,我公司将会优质、高速建设好该工程。工程质量按国家验收规范进行验收,工程质量等级确保优良工程。施工组织管理安排如下:1.

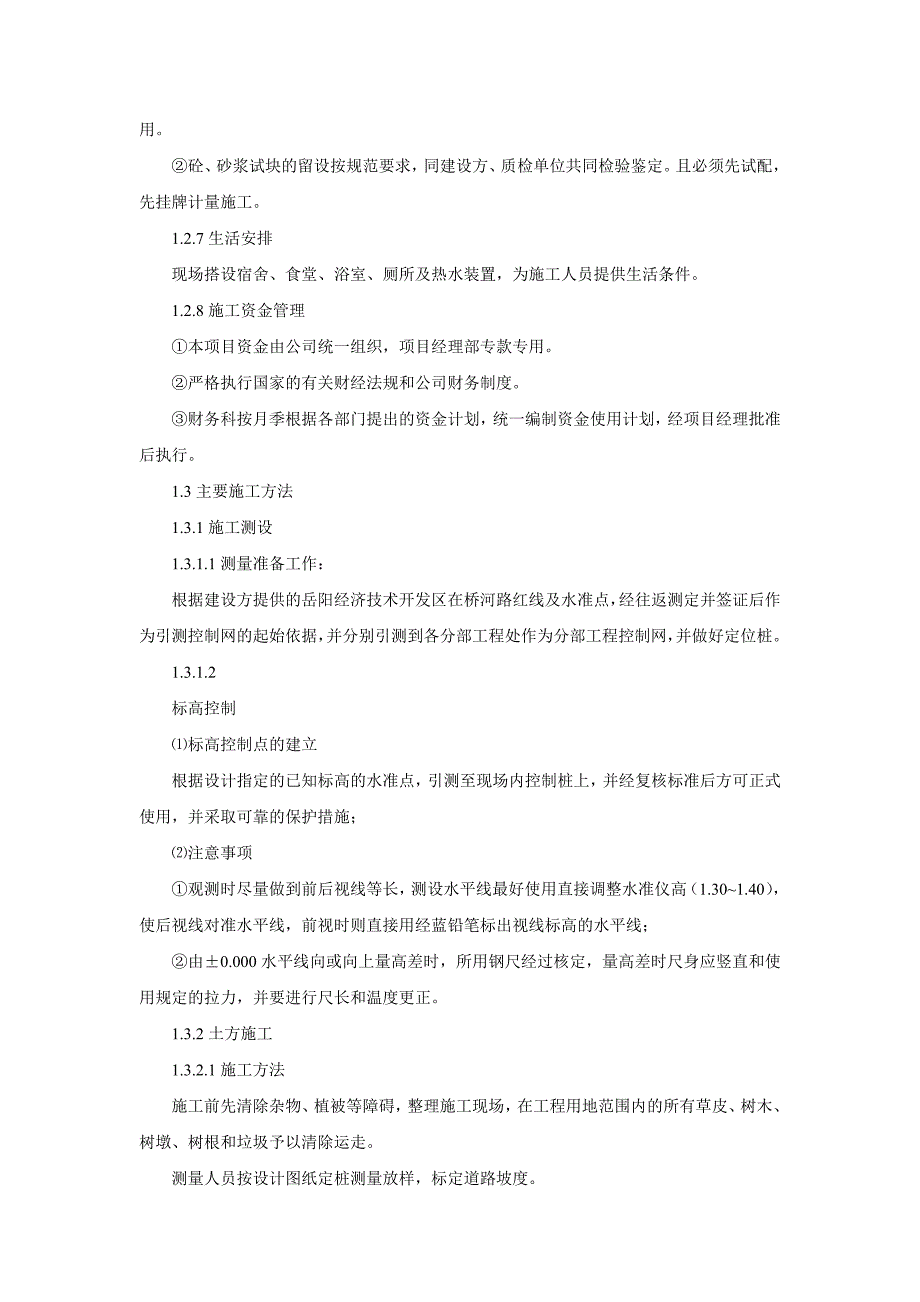

4、2.5.1本工程道路工程、管道工程材料必须在甲方监控下由公司材料科统一采购调配。本工程施工高峰现场人数为人。1.2.5.2领导机构为了确保工程施工质量和建设工期,将内部竞争机制引入现场管理,本工程建立和健全工程技术、质量安全保证体系,实行班组自检、互检,公司专业检查的检查制度。1.2.5.3实行内部责任承包本工程实行内部承包制,包工期、包质量、包安全、包成本、包文明施工。工程质量一次验收达到优良,竣工技术资料齐全。1.2.5.4坚持“质量第一、信誉第一、服务第一、用户至上的经营宗旨。严格按施工图纸和操作规程施工,自觉接受建设单位监督,按建设单位要求及时提供有关工程技术资料。1.2.6施工检测结

5、构用主要原材料按规范要求,同建设方、质检单位共同取样、检验鉴定,合格后使用。砼、砂浆试块的留设按规范要求,同建设方、质检单位共同检验鉴定。且必须先试配,先挂牌计量施工。1.2.7生活安排现场搭设宿舍、食堂、浴室、厕所及热水装置,为施工人员提供生活条件。1.2.8施工资金管理本项目资金由公司统一组织,项目经理部专款专用。严格执行国家的有关财经法规和公司财务制度。财务科按月季根据各部门提出的资金计划,统一编制资金使用计划,经项目经理批准后执行。1.3主要施工方法1.3.1施工测设1.3.1.1测量准备工作:根据建设方提供的岳阳经济技术开发区在桥河路红线及水准点,经往返测定并签证后作为引测控制网的起

6、始依据,并分别引测到各分部工程处作为分部工程控制网,并做好定位桩。1.3.1.2标高控制标高控制点的建立根据设计指定的已知标高的水准点,引测至现场内控制桩上,并经复核标准后方可正式使用,并采取可靠的保护措施;注意事项观测时尽量做到前后视线等长,测设水平线最好使用直接调整水准仪高(1.301.40),使后视线对准水平线,前视时则直接用经蓝铅笔标出视线标高的水平线;由0.000水平线向或向上量高差时,所用钢尺经过核定,量高差时尺身应竖直和使用规定的拉力,并要进行尺长和温度更正。1.3.2土方施工1.3.2.1施工方法施工前先清除杂物、植被等障碍,整理施工现场,在工程用地范围内的所有草皮、树木、树墩

7、、树根和垃圾予以清除运走。测量人员按设计图纸定桩测量放样,标定道路坡度。按划分的区段用反铲挖土机进行开挖,机械开挖时,为减少对土层原状土扰动,底部预留15cm的保护层,只能采用人工清理。弃土采用5t自卸车运至建设方指定的弃料场或用于场地平整或道路回填。余土采用人工修整,采用机械打夯,夯填时一定要控制土壤的厚度,含水量及压实遍数,夯填完毕须经质监及建设单位认可方可进行下道工序。1.3.2.2道路土方施工技术措施表土的清理的边界应在设计基面边线外3050cm;机械开挖时应留15cm以上的保护层,采用人工削坡;道路排水:施工前应建立道路排水系统,排走地面水及路内渗水,对未开挖区,原排水系统不要破坏。

8、保护层开挖及基层人工修整应达到基础面平整坚实、无突起、松动块体、虚土浮碴或弹簧土等缺陷,为做到基面平整坚实,土方开挖前应加密设置道路两边的控制桩。1.3.2.3施工测量复核土方开挖前应由对以前测设的控制桩进行复核,检查无误后并报监理质监批准后,方可动土施工。1.3.3砼道路工程3.3.3.1砼材料a、水泥采用425#普通硅酸盐袋装水泥,用汽车从水泥厂运至工地,在运输过程中,采用覆盖方式,防止水淋。水泥送到工地后,人工卸车,入仓,在装卸过程中损坏包装的水泥另外堆放,用作他用。水泥贮放在干燥、通风、防潮的水泥仓库内,且每一批水泥检查其出厂合格证、品种、标号、厂家出厂日期。b、砂料技术要求砂料质地坚

9、硬、清洁、级配良好,砂的细度模数在2.42.8范围内,砂料中无活性材料。其中粘土含量3%云母含量2%d、粗骨料我们将选用坚硬、清洁、级配良好的粗骨料,粒径控制在:最大粒径不超过40mm。采用二级砼生产,用厚孔筛检验,控制标准,超径5%,逊径10%。e、砼拌和与运输砼拌和在砼拌和期要求检查拌和设备包括衡器的准确性,机器及叶片的磨损程度;在拌和过程中,严格按设计的配合比配料,出料时要检测其拌和物的均匀性,塌落度和易性;拌和时采用人力胶轮斗车进料,较近距离采用人力胶轮斗车出料,较运距离采用自卸式小型砼运输车出料。运输工具在装载砼之前要清理干净,在运输过程中,采用适当方法不使砼在运输过程中不发生分离、

10、漏浆、严重脱水及过多降低坍落度等现象,并尽量缩短运输时间,减少转运次数。在卸料时最大自由下落高度不超过2.0m。砼拌和及运输中做好记录。f、取样和试验设施工地上设置能进行砼及其成分材料试验的试验室,并配齐相应的设备及试验人员。粗细骨料的取样与试验在拌和场检查砂子、石子的含水量,砂的细度模数以及骨料所含泥量,超逊径。砂、小石的含水率变化每班检查两次,分别控制在0.5%,0.2%之内。如果气温变化较大,雨后骨料贮料条件发生突变,按每两小时检查一次,砂子的细度模数每天检查一次,如超过0.2%时,调整砼配合比。骨料所超逊径,含泥量每班检查一次。水泥的取样和实验工地现场实验室对每一批水泥进行抽样检查,必

11、要时还会进行化学分析,以200t作为一个单位,不足200t也作为一个取样单位,取样从20个不同部位的水中泥中等量取样,混合均匀后作为一个样品,样品数量不小于10kg,检测内容包括:水泥标号、凝结时间、体积安定性、稠度、细度、比重等。并将试验报告报监理人审批。砼拌和物取样和试验在砼拌和物,每班至少进行三次检查各种原材料配合比的试验,衡器随时校正。对砼拌和物的均匀性,每班至少抽样二次检查,拌和时间。砼坍落度的检查,每班在出机口进行四次。h、砼的搅拌及振捣合理安排好搅拌时间应大于90秒钟,不得提前出料,以免混凝土和易性差导致蜂窝孔洞现象。砼应严格按施工配合比计量配制,分层浇捣,振捣时间,一般每点振捣

12、时间约为20-30秒,振到砼不再显著下沉,不再现出气泡,砼表面出浆且呈水平状态,模板边角部分填满充实为止。1.2N./mm处,浇捣间断时间不超过砼的初凝时间;在施工缝处继续浇向砼时,应待已浇筑的砼达1.2N./mm2强度后,清除施工缝表面水泥薄腊或软弱砼层,经湿润,冲洗干净,再抹水泥浆或与砼成分相同的水泥砂浆一层,然后浇筑砼,细致捣实,使新旧砼结合紧密。g、砼的养护砼路面振捣完后1218h之内要及时养护养,护时间不小于14d。根据砼道道路施工的实际情,在砼路面上盖草袋然后现洒水养护,日浇水次数见下表:1.3.3.2路沿石及彩色人行板安装路沿石砌筑a、选择合格的砌体块石料b、路沿石砌筑和方向的控

13、制方法是在验收合格的砼路基边,加密控制桩,按控制桩纵向(顺道路)每隔10m根据道路的走向沿边线放出路沿石的基线。砌筑面下用砂浆填满。c、在铺砂浆之前,石料洒水湿润,使其表面充分吸水,但不留残留积水。砌体的结构尺寸和位置,符合施工详图规定,表面偏差在20mm范围之内,不大于30mm;砌缝宽度,立缝1520mm。砌体在砌筑后1218h之内要及时养护,养护时间不小于14d,并经常保持外露面的湿润。砌筑时,石块用手锺加工,敲险尖角薄边;面石要求排列紧密,砌体表面要求整体上平顺、整齐。d、彩色人行道板施工:彩色人行道板铺砌时,按设计标高及坡比,先冲样筋,然后按样筋带线铺水泥砂浆,然后铺砼块,调平、调整板

14、缝,然后用手锤锤紧,使其平整,安装后1218h之内要及时养护养,护时间不小于14d。二、施工进度计划及保证措施我公司计划日历工期60天,具体工序安排见施工进度计划表及施工网络图。1、为确保本工程按期、保质完成,公司将从财力、物力、人力机械设备等方面予以大力支持和解决,实行现场指挥,减少中间环节,直接及时解决施工中所发生的问题。2、作好各项技术准备,合理安排施工流水段,以主体工程为主进行交叉作业,以混凝土为主,其它工程密切配合,采用一切技术手段减少技术间隔时间。3、分析各项材料用量,落实各项材料来源,确定劳动力和各种机械设备的合理投入。4、对照施工进度计划,每天由技术负责人组织现场检查,如开施工

15、员、班组长碰头会,通报一天施工进度情况,以延误工期的部位限时加班加点,确保工期按期交付使用。5、加强了职工政治思想教育。统一思想,统一行动,加强后勤服务工作,确保生产工人思想稳定,保持旺盛的生产士气。6、落实雨季施工措施,准备好足够的雨季施工用具,保证不因雨季而影响工程进度。三、平面布置1、配电间外接电源为三相五线制,由甲方接入至配电屏上,内接线由我方架线送至各用电点,场内电线一律用木电杆架空4.5米高,动力电线电压380V,经计算用电最大功率为20KW,故选用6.0mm2铜芯电缆,照明电线电压为220V,选用4.0mm2电缆。2、施工用水,根据业主提供的地点接至施工用水水表处,主水管口径为32,各分水管直径为20,场内管线均埋入地下30cm处。3、构件等建材,根据施工进度需要,有计划的批量进场。4、工地安排工棚、食堂、办公室、工具室、仓库及值班室,值班人员负责工地开水供应,医药保健药品管理。四、质量保证措施1、加强领导,强化现场施工人员的质量意识,把工程质量放在一切工作的首位,在确保工程质量的前提下,加快工程进度。2、编制各分部工程的施工方案,认真

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
