大桥维修加固工程施工组织(实施方案).doc

上传人:p** 文档编号:995278 上传时间:2024-06-09 格式:DOC 页数:41 大小:252.32KB
下载 相关 举报
大桥维修加固工程施工组织(实施方案).doc_第1页
第1页 / 共41页
大桥维修加固工程施工组织(实施方案).doc_第2页
第2页 / 共41页
大桥维修加固工程施工组织(实施方案).doc_第3页
第3页 / 共41页
大桥维修加固工程施工组织(实施方案).doc_第4页
第4页 / 共41页
大桥维修加固工程施工组织(实施方案).doc_第5页
第5页 / 共41页
大桥维修加固工程施工组织(实施方案).doc_第6页
第6页 / 共41页
大桥维修加固工程施工组织(实施方案).doc_第7页
第7页 / 共41页
大桥维修加固工程施工组织(实施方案).doc_第8页
第8页 / 共41页
大桥维修加固工程施工组织(实施方案).doc_第9页
第9页 / 共41页
大桥维修加固工程施工组织(实施方案).doc_第10页
第10页 / 共41页
亲,该文档总共41页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大桥维修加固工程施工组织(实施方案).doc》由会员分享,可在线阅读,更多相关《大桥维修加固工程施工组织(实施方案).doc(41页珍藏版)》请在第壹文秘上搜索。

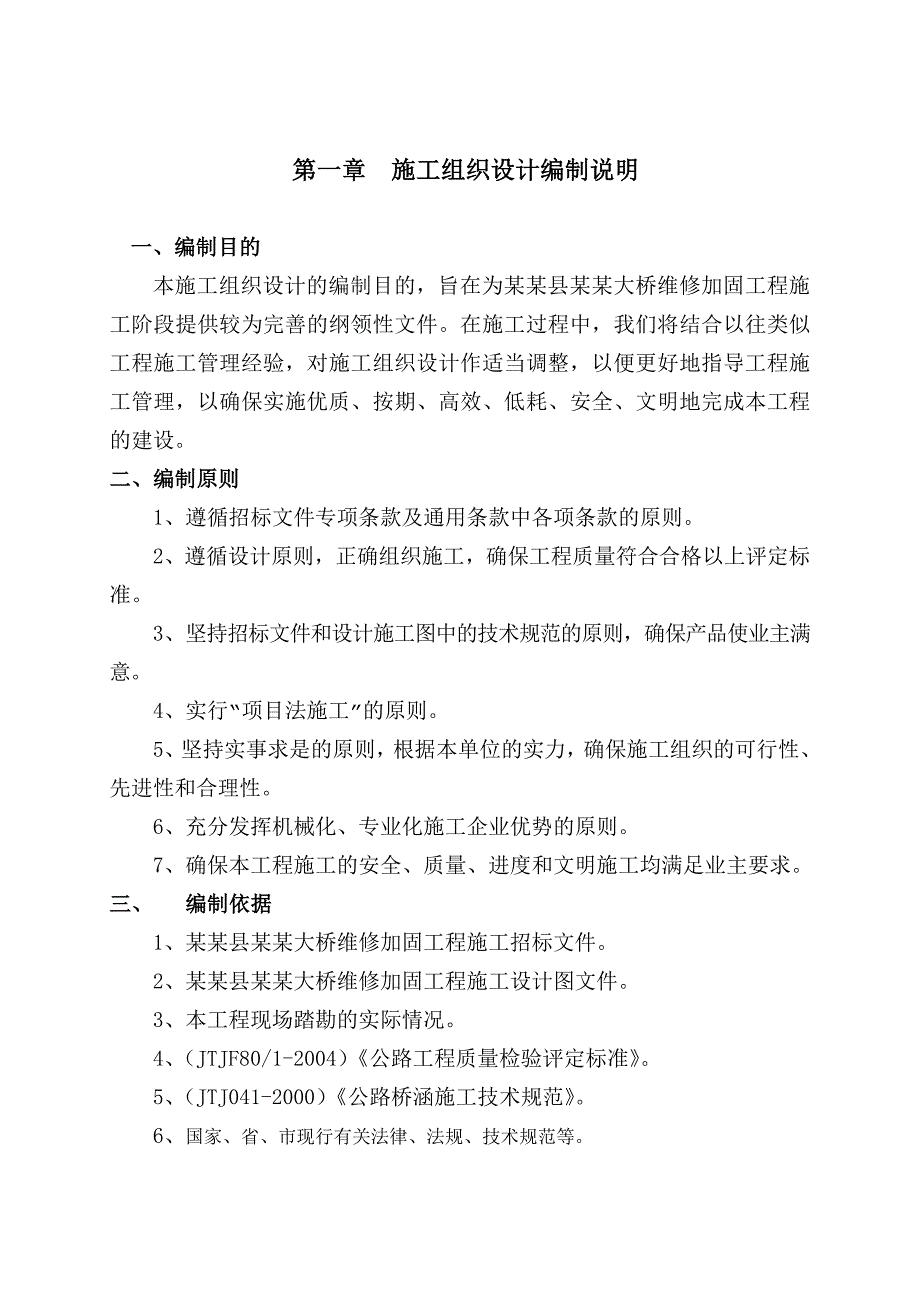

1、 第一章 施工组织设计编制说明一、编制目的本施工组织设计的编制目的,旨在为某某县某某大桥维修加固工程施工阶段提供较为完善的纲领性文件。在施工过程中,我们将结合以往类似工程施工管理经验,对施工组织设计作适当调整,以便更好地指导工程施工管理,以确保实施优质、按期、高效、低耗、安全、文明地完成本工程的建设。 二、编制原则1、遵循招标文件专项条款及通用条款中各项条款的原则。2、遵循设计原则,正确组织施工,确保工程质量符合合格以上评定标准。3、坚持招标文件和设计施工图中的技术规范的原则,确保产品使业主满意。4、实行“项目法施工”的原则。5、坚持实事求是的原则,根据本单位的实力,确保施工组织的可行性、先进

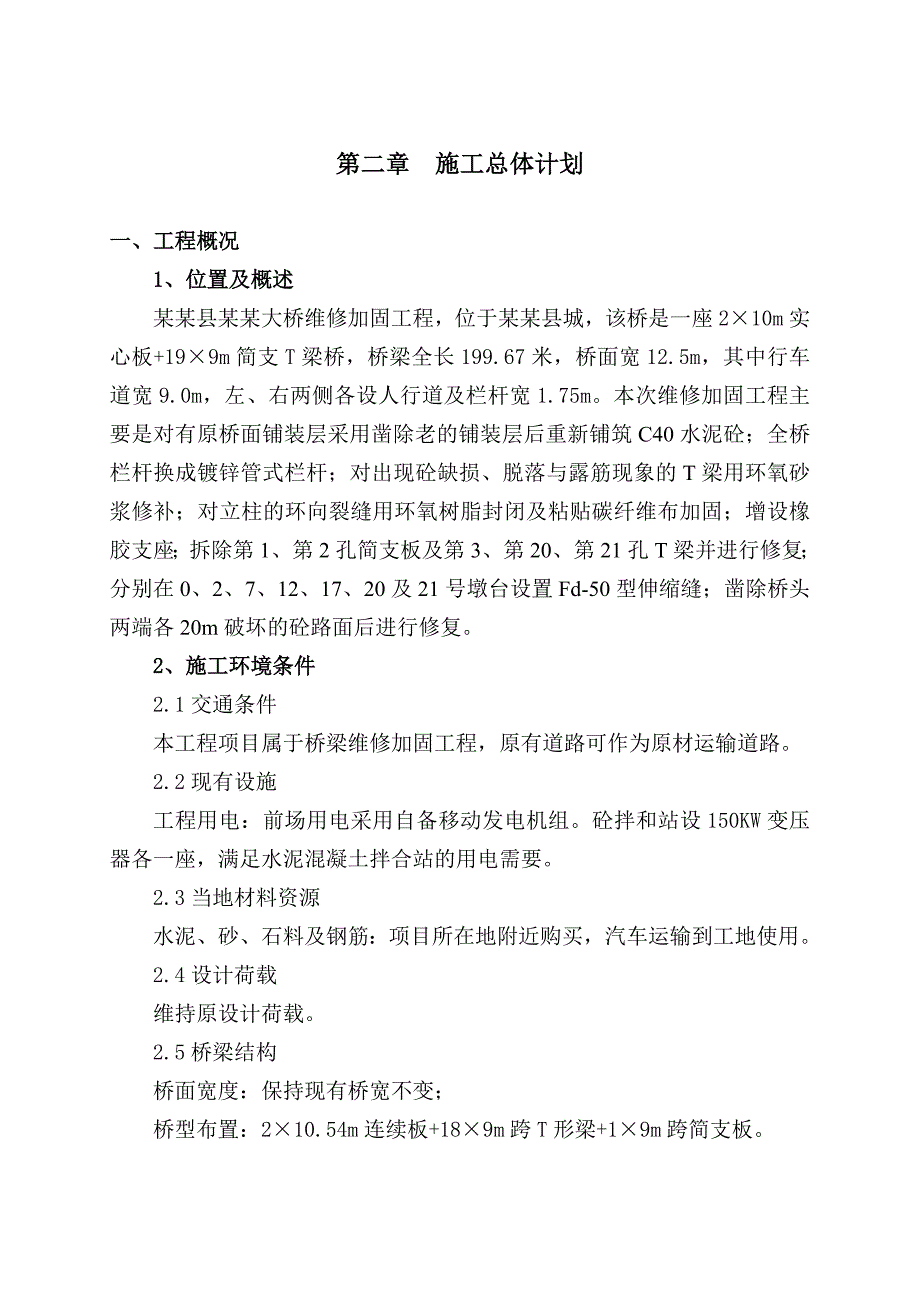

2、性和合理性。6、充分发挥机械化、专业化施工企业优势的原则。7、确保本工程施工的安全、质量、进度和文明施工均满足业主要求。三、 编制依据1、某某县某某大桥维修加固工程施工招标文件。 2、某某县某某大桥维修加固工程施工设计图文件。 3、本工程现场踏勘的实际情况。4、(JTJF80/1-2004)公路工程质量检验评定标准。5、(JTJ041-2000)公路桥涵施工技术规范。6、国家、省、市现行有关法律、法规、技术规范等。第二章 施工总体计划一、工程概况1、位置及概述某某县某某大桥维修加固工程,位于某某县城,该桥是一座210m实心板+199m简支T梁桥,桥梁全长199.67米,桥面宽12.5m,其中行

3、车道宽9.0m,左、右两侧各设人行道及栏杆宽1.75m。本次维修加固工程主要是对有原桥面铺装层采用凿除老的铺装层后重新铺筑C40水泥砼;全桥栏杆换成镀锌管式栏杆;对出现砼缺损、脱落与露筋现象的T梁用环氧砂浆修补;对立柱的环向裂缝用环氧树脂封闭及粘贴碳纤维布加固;增设橡胶支座;拆除第1、第2孔简支板及第3、第20、第21孔T梁并进行修复;分别在0、2、7、12、17、20及21号墩台设置Fd-50型伸缩缝;凿除桥头两端各20m破坏的砼路面后进行修复。2、施工环境条件2.1交通条件本工程项目属于桥梁维修加固工程,原有道路可作为原材运输道路。2.2现有设施工程用电:前场用电采用自备移动发电机组。砼拌

4、和站设150KW变压器各一座,满足水泥混凝土拌合站的用电需要。2.3当地材料资源水泥、砂、石料及钢筋:项目所在地附近购买,汽车运输到工地使用。2.4设计荷载维持原设计荷载。2.5桥梁结构桥面宽度:保持现有桥宽不变;桥型布置:210.54m连续板+189m跨T形梁+19m跨简支板。二、施工实施目标本施工组织设计的指导思想是:以质量为中心,建立工程质量保证体系,选派本公司最佳的项目经理和工程技术人员,按项目法施工管理,运用ISO9002国际质量标准管理,积极推广新技术、新工艺、新材料,精心组织,科学管理,优质、高速、安全地完成施工任务。质量目标:本工程质量确保符合合格及以上评定标准。工期目标:在确

5、保工程质量的前提下,经过周密计划,科学安排及结合施工过类似工程的施工经验,依据招标文件的规定确保在6个月的工期内完成施工,开工日期定在2008年9月28日,在2009年3月28日前完工,总合同工期在6个月内完成本合同段的所有工作内容。安全目标:零死亡,杜绝重大安全事故发生。文明施工目标:创文明施工标化工地。三、施工总体部署1、现场组织机构 为了顺利完成各项预期目标,我公司对本工程实施项目法施工,按项目法施工要求成立核工业南方工程总公司某某县某某大桥维修加固工程项目经理部,全面履行合同,对工程施工进行组织、指挥、管理、协调和控制。项目经理部本着科学管理、精干高效、结构合理的原则,组建强有力的项目

6、班子。项目经理对本工程施工过程中的工程质量、施工进度、安全生产、文明施工及成本控制全面负责。详见组织机构图。表01本项目的主要施工人员序号姓名本项目任职职称持何种证书1项目经理路桥工程师2总工程师路桥工程师3路桥工程师路桥工程师4测量工程师测量工程师5机械工程师机械工程师6试验工程师路桥工程师7质检工程师路桥工程师8安全负责人助理工程师2、配合协调21工程开工前会同监理工程师、业主、设计进行图纸会审,对图纸中不明之处及时进行明确。对一些专业性、技术性较强的难点,共同商讨制定合理的施工方案,在征得设计、业主、监理工程师的同意下,进场施工。22在施工过程中及时报请监理工程师、业主进行对隐蔽工程进行

7、验收。对施工中碰到的难点,及时会同监理工程师、业主进行现场解决。四、 施工总平面布置1、施工通道本工程项目属于桥梁维修加固工程,原道路可作为原材料运输道路。2、施工用电前场用电采用自备移动发电机组。水泥混凝土拌合站安设150KW变电器一座。3、项目部项目部办公室、宿舍集中设置在施工现场附近,便于施工管理,借地600。其中项目部300,搭建临时用房作为项目经理部。搭建一座平房作为项目部职工宿舍、食堂、浴室、厕所等用房。4、砼拌合站水泥混凝土拌合站设在桥头附近,占地1000。五、施工进度计划根据招标文件的要求,结合工程实际情况,对本工程的施工安排遵循科学合理的原则出发,在确保工程质量的前提下,经过

8、周密计划,综合部署、合理安排,经过科学安排,精心组织,合理穿插,组织流水施工,平行施工,确保本工程从开工到完工共计6个月完成。1、施工队伍任务划分根据本项目的工程数量及工期要求,我单位调遣具有丰富施工经验的施工队伍负责该段工程的施工。各单位具体分工施工任务划分表 表02序号施工单位人数工程内容1路基、路面施工队30负责结构物拆除、桥头路基路面及桥面铺装施工生产2桥梁施工队45负责桥梁上部、下部修复加固施工 3水泥砼拌合站12负责水泥砼混合料拌和及运输 4项目经理部12负责施工生产指挥和协调2、工期及进度安排21施工工期根据合同要求,本工程开工日期为2008年9月28日,竣工日期为2009年3月

9、28日,总合同工期为6个月。22施工进度表根据本工程的实际情况,各工序穿插施工。在施工过程中,结合工程施工进展和业主对工期的特殊要求,对施工组织设计每月作适当调整。详见施工进度计划表第三章 施工准备一、技术准备1、组织有关工程技术人员进行图纸学习和图纸会审,进行设计及施工技术交底。2、根据施工图纸,制订详细的材料供应计划,落实订货单位,确保各种材料按期到货。3、根据施工图纸及与业主达成的合同,结合工程实际,编制详细的施工组织设计及质量计划,报公司批准、经业主及监理认可。4、在进行测量之前,对施工现场所有的测量设备进行验证,检验合格后方可投入使用。5、组织有关技术人员对现场的水准点和坐标进行复核

10、,并依此联系施工图纸进行定位点的测量放样,由监理工程师进行复核。6、对本工程需用的材料,在使用前将样品交给业主及监理,并对其进行取样复试,试验结果将及时送交项目工程师及监理工程师。二、生产准备1、根据本工程实际情况,配置适合本工程的施工机械,(详见附表)。2、施工用电:水泥砼拌合站安设变电房150KW一座,前场用电自备移动发电机组。3、拌和站场地准备:31选在离桥头附近的空地设置拌和站。32办理好各种证件,如施工许可证、暂住证等。33做好周围居民的协调工作,尽量减少同居民的纠纷。34做好环境保护,浇筑硬化地面;作出合理的临时排水方案,减少由于施工引起的对施工区域内的影响。三、材料准备1、针对工

11、程特点,一些主要材料的采购,按照施工进度需制订详细计划,明确质量、规格、要求、进场数量、时间。2、砂、石料采购:所有砂、石料在项目附近的砂、石场购买,汽车运输到拌和场。 3、钢筋、水泥采购: 钢筋就近在某某县城购买,水泥选择项目附近并有质量保证的厂家供应。4、材料的堆放:材料按规定分类堆放并挂设标牌。工地仓库按规定做进出入库台帐,帐物相符。5、材料的试验:所有进场的材料投入使用前,均应对其进行相应的试验,采购进场入库时必须具有供应商的质检合格单,并对当批原材料按规范要求的频率进行抽样检验,技术指标应符合现行规范规定,试验应由质检单位和监理工程师认可的试验室进行,试验合格后方可投入使用。四、工地

12、试验室的组建本工程工地试验拟委托当地有资质的试验室完成自检试验。五、施工机械配备1、为确保工程按既定目标顺利完成,在施工过程中,按照施工内容配置适合本工程的施工机械。2、拟定本工程施工机械设备表03序号设备名称规格、功率及容量单位数量进场时间1强制式搅拌机JS750台12008-092砼搅拌运输车5m3辆12008-093砼输送泵HB60台12008-094起重机车QY25A辆12008-095移动发电机PU250台12008-096挖掘机M6230台22008-097搅拌机JS750台22008-098运输车红岩10T辆12008-099装载机3m3台12008-0910全站仪拓普康台120

13、08-0911自动安平水准仪DSZ3台12008-09第四章 主要工程施工方案和方法本工程为桥梁维修加固工程。总体施工顺序:拆除第1、第2孔简支板及第3、第20、第21孔T梁-凿除桥面铺装-修补T梁、盖梁及加固立柱-修复拆除的第1、第2孔、第3、第20、第21孔基础及上部构造-增设橡胶支座- 桥面铺装-人行道及栏杆施工-伸缩缝的安装-桥头两端破坏砼路面的修复。 一、结构物拆除施工1、上部构造拆除上部构造拆除前先将桥面铺装及附属拆除掉,拆除时利用挖机炮机和风炮机相结合进行,两片梁间的砼可先破碎但连接钢筋暂别割断,待每片梁的支座栓钉割除后,再逐片割断连接钢筋并用起重机将梁吊离破碎。拆除时作业现场周围须拉起警戒线,专职安全员现场指挥协调,确保施工安全。2、下部构造拆除下部构造拆除利用挖机炮机及挖机配合进行拆除,直接拆除至可利用基础面。3、凿除桥面铺装桥面铺装的凿除时,为保护下面预制梁不受到破坏,可先用切缝机将桥面分割成小块,再利用挖机炮机及风炮机相结合凿除,每孔桥端连续用风割切断以便后续橡胶支座的增设。二、T梁、盖梁及立柱的修补加

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
