大连开发区三号路取直施工组织设计.doc

上传人:p** 文档编号:995362 上传时间:2024-06-09 格式:DOC 页数:39 大小:494KB
下载 相关 举报
大连开发区三号路取直施工组织设计.doc_第1页
第1页 / 共39页
大连开发区三号路取直施工组织设计.doc_第2页
第2页 / 共39页
大连开发区三号路取直施工组织设计.doc_第3页
第3页 / 共39页
大连开发区三号路取直施工组织设计.doc_第4页
第4页 / 共39页
大连开发区三号路取直施工组织设计.doc_第5页
第5页 / 共39页
大连开发区三号路取直施工组织设计.doc_第6页
第6页 / 共39页
大连开发区三号路取直施工组织设计.doc_第7页
第7页 / 共39页
大连开发区三号路取直施工组织设计.doc_第8页
第8页 / 共39页
大连开发区三号路取直施工组织设计.doc_第9页
第9页 / 共39页
大连开发区三号路取直施工组织设计.doc_第10页
第10页 / 共39页
亲,该文档总共39页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《大连开发区三号路取直施工组织设计.doc》由会员分享,可在线阅读,更多相关《大连开发区三号路取直施工组织设计.doc(39页珍藏版)》请在第壹文秘上搜索。

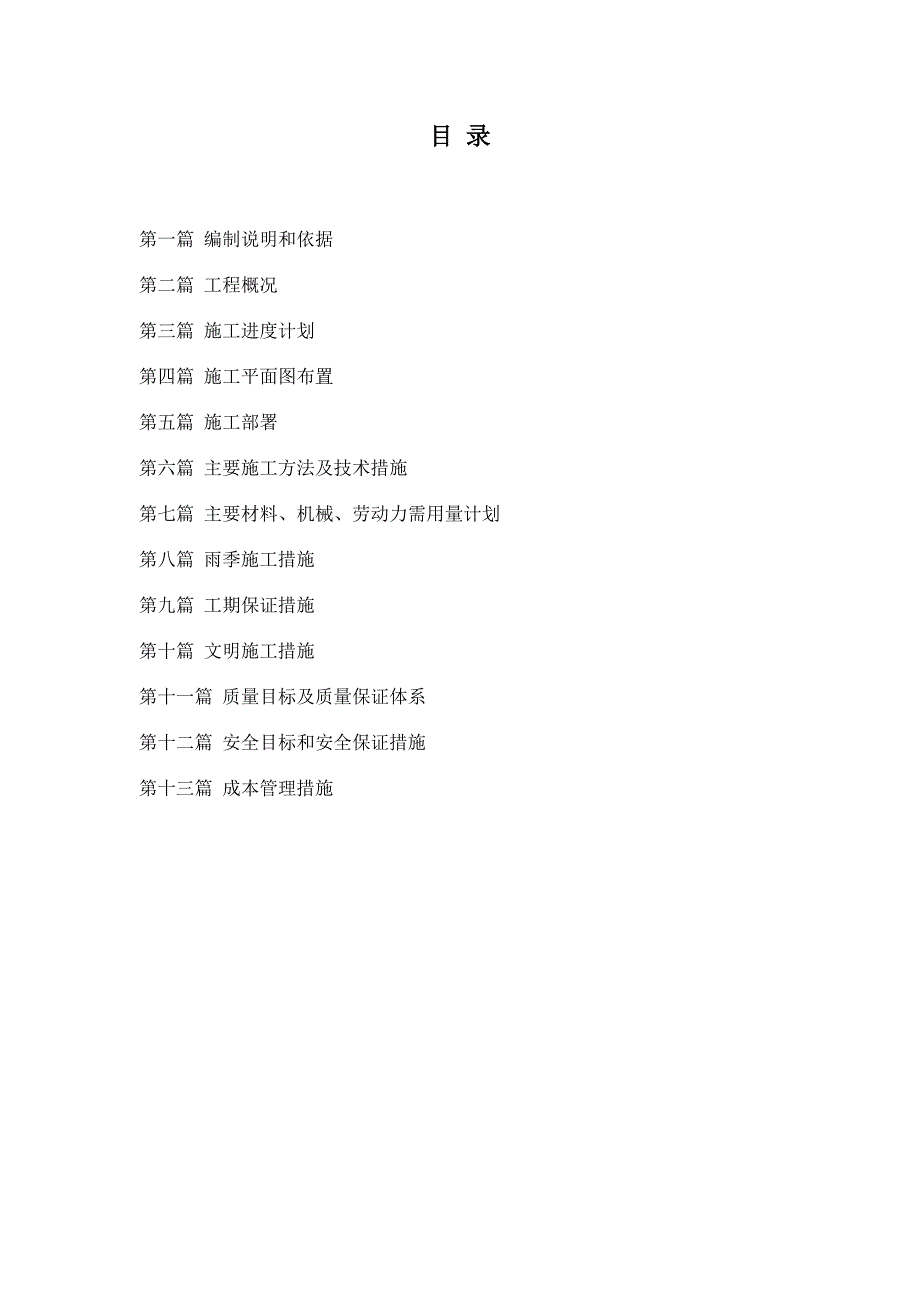

1、某某开发区三号路取直工程(某某山隧道某某四街)施工组织设计编制单位:某某水利建筑工程有限公司某某年7月目 录第一篇 编制说明和依据 第二篇 工程概况 第三篇 施工进度计划 第四篇 施工平面图布置 第五篇 施工部署 第六篇 主要施工方法及技术措施 第七篇 主要材料、机械、劳动力需用量计划 第八篇 雨季施工措施 第九篇 工期保证措施 第十篇 文明施工措施 第十一篇 质量目标及质量保证体系 第十二篇 安全目标和安全保证措施 第十三篇 成本管理措施 施工组织设计第一篇 编制说明和依据 (一)某某开发区三号路取直工程(某某山隧道-某某四街)工程招标文件。 (二)某某经济开发区规划建筑设计院,设计某某开发

2、区三号路取直工程(某某山隧道-某某四街),道路、给水,污水、雨水工程施工图纸。 (三)国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准。 第二篇 工程概况 某某开发区三号路取直工程(某某山隧道-某某四街)工程位于某某山隧道东侧出口段、与某某四街交叉处、顺接现状的三号路,本标段分南北段、南段道路全长1041.929米、北段道路全长487.429米、箱涵53.4米,其中给水部分包含球墨铸铁管约为463米、排气井一座、阀门井3座、排泥井1座。雨水部分包含钢筋混凝土管约为1763米、雨水检查井33座。污水部分包含HDPE管约为501米、污水检查井24座。 第三篇 施工进度计划 按招标文件

3、要求,本工程计划工期为某某年8月1日某某年10月1日7。 施工进度计划详见附录施工进度总计划表。 第四篇 施工平面图布置 1. 根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线。 2. 施工大临设施设于甲方指定的空置位置上。生活区面积为1000m2。房屋布置及面积详见施工总平面布置图。 3. 由于本工程主要结构部分采用厂拌水泥稳定碎石和商品沥青混凝土,现场砼和砂浆部分数量不大,现场设400公升砼搅拌机一台,二台400公升砂浆搅拌机。预制构件制作区、水泥稳定石粉渣拌和站,设于甲方指定

4、红线范围内空置位置上。砼搅拌机和砂浆搅拌机位置随施工进度需要灵活移动。 4. 施工总平面管理 1)、 为了减少各种料具的二次倒运距离,有计划地组织现场平面及立体交叉作业,最大限度地利用场地,提高劳动生产率,真正做到安全生产和文明施工,本工程的施工平面管理工作,由项目付经理负责,实行分片包干管理,责任到人,未经同意,任何人不得随意更改。 2)、 项目经理部是现场施工生产的指挥中心,现场办公室内要布置工程进度计划图表、劳动力调配、晴雨表、单位工程质量目标规划表、管理机构图等图表。 3)、 凡进场的材料、设备必须按施工总平面布置图指定位置堆放整齐,不得随意乱放,施工现场的水准点和里程桩控制点要有明显

5、的标记,并切实做好保护工作。 4)、 进出入口设值班门房并张挂出入制度、场容管理条例、工程概况和安全纪律牌,教育工人维持良好的施工秩序和劳动纪律。 5)、 施工现场设专职保安人员,无关人员禁止进入现场。 第五篇 施工部署 一、 施工准备 为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。 1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。 2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,检查多专业管线的位置是否正确

6、,提出方便施工的合理化建议。 3、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。 4、做好技术交底工作,在工程开工前,公司总工程师组织质检科、工程技术科向项目经理部进行技术交底,内容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导书、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。 5、认真做好材料的计划采购准备

7、,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。 二、 项目管理机构 根据工程规模和特点,公司组建某某开发区三号路取直工程(某某山隧道-某某四街)工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成。项目管理组织机构图 三、 施工力量组织 根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下: 1、土方施工队:主要负责道路挖填土方工程、管道沟槽土方开挖和回填工程的施工。 2、路面施工队:主要道路水泥稳定石粉渣底基层、基层和路面工程和人行道及附属设施工程的施工。 3、管道施工队

8、:主要负责给水、污水、排水管道及管线工程的施工。 四、 施工作业班次 根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次,原则上采取两大班作业,作业时间限制为622时。 五、 建立现场协调会制度 工程开工后,除了参加业主组织的协调会外,项目经理部每周还必须组织召开一次内部生产调度会,根据业主安排和现场情况,布置、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。 第六篇 主要施工方法及技术措施 本工程的施工程序如下: 施工准备测量放线路基土方工程污水管道施工雨水管道施工给水管道施工道路基层施工路面工程施工人行

9、道及附属设施工程施工。 一、 施工准备 (一)施工图纸会审 由项目总工程师牵头,组织项目各专业工长、质检员、技术员、班组等认真学习图纸,吃透图纸。在图纸学习期间,尤其应注意各专业图纸之间的标高是否一致,尺寸位置等是否一致。 (二)编制实施性施工组织设计与施工方案 由项目总工负责组织编制实施性施工组织设计,在正确贯彻国家各项技术规范,政策和法令中,积极推广应用新技术、新工艺,依靠公司雄厚的科技实力促进科技进步,科学地组织施工,实施性施工组织设计经公司批准后报监理和业主审定执行。 根据本工程的特点,结合以前我公司曾经施工过的工程经验,组织编制切实可行的各单项施工工艺措施,施工方案和作业指导书,重点

10、阐述主要分部分项工程的施工方法、施工工艺,工程进度安排,劳动力组织,质量及安全保证措施,以有效地指导现场的施工。 根据工程施工总进度计划,每项工作展开前进行相关的技术准备,如编制专项施工方案,关键项目施工过程的作业指导书,这些文件要有针对性和可操作性。 (三)规范、标准、图集等收集 施工之前,应将本工程所需的规范、标准、图集等技术资料收集齐全。 (四)设备及器具 根据本工程的施工需要配置有关设备及器具。具体见辅助资料表B-5:材料试验、质检仪器设备表。 (五)测量基准交底、复测及验收 检测和测量仪器等计量器具提前做好计量鉴定,保证在本工程使用的所有器具均在检定有效期内,并做好台帐记录。 (六)

11、现场准备 1. 临时供水、供电 工程中标之后,要组织编制临时用水方案及临时用电方案,这些方案要综合考虑生产、生活、消防等各方面的因素,经计算确定用水、用电量,临时给水管径,临时用电电缆或导线截面,总用电容量,并进行合理布置。 2. 临时设施 根据本标段的工程项目及工程数量,临时设施计划采用现场搭设的方法,办公室、宿舍、仓库等采用移动轻钢彩板房,采用钢管结构搭设外围彩钢板围挡围护。 厨房、浴室、卫生间采用玛赛克地面,白色墙砖,以保证符合环境卫生的要求。 3. 各种资源准备 (1) 劳动力准备 根据劳动力计划,提前在公司内部的施工队伍和劳务基地中进行组织安排,保证劳动力能及时、有序地进场; 对所组

12、织的劳动力进行考核、筛选,选拔有素质、技术熟练的工人进场。 对施工人员进行进场交底及技术、质量、安全教育,重要工种和特殊工艺提前进培训,作到持证上岗。 (2) 施工进度计划 按招标文件要求,本工程工期共2个月计60个日历天。详细工期安排另见:某某开发区三号路取直工程(某某山隧道-某某四街)市政工程施工总体计划表。 (3) 施工总平面布置 施工现场除必要的生产临时设施外,考虑搭设现场项目经理部临时办公室。所有施工及管理人员生活临时设施按业主安排,生活临时设施位于道路北侧空地上,规划占地面积400平方米。 生活临时设施雨水排放采用无组织方式,生活污水经化粪池处理后接入市政污水系统。 生活临时设施场

13、地消防采用干式灭火器。 二、 道路施工测量 本工程分项工程全长1529.358米分南北两段。整个施工路段基本上为直线段,但施工线路较长,管线分布复杂,测量放样工作量比较大。为保证工程各结构物平面位置的放样及高程准确,根据工程特点,拟采取如下测量方案: a测量设备设置:设置测量组一组,配备水准仪3台,经纬仪2台,红外线全站仪1台。 b设置坐标控制网及水准点:为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差分配得各控制坐标点。这些桩点设置在施工现场

14、内浇灌砼保护,用钢筋桩面刻十字丝保存。每60100米设一水准点并作闭合导线测量,闭合差在允许范围内平差分配得各水准点高程。设置的坐标控制网及各水准点每隔一月左右做一次复核测量,防止各点的沉降或碰动。 C根据所设置坐标控制网,直接测放各工程构筑物的平面位置,但须同时用其它坐标控制点进行交汇复核,根据所设置各水准点可以方便进行施工高程测量。 三、 道路工程 (一)、设计概况 某某开发区三号路取直工程(某某山隧道-某某四街)工程位于某某山隧道东侧出口段、与某某四街交叉处、顺接现状的三号路,本标段分南北段、南段道路全长1041.929米、北段道路全长487.429米。 1. 主要技术标准 道路等级:城

15、市次干道级 设计时速:50km/h 标准车道宽度:3.5m最大限制纵坡:6.0%;最小限制纵坡0.3% 设计年限:15年 2. 道路横断面设计 某某开发区三号路取直工程南、北段道路红线宽度26m、50m,26m横断面形式为:1m路肩机动车道宽8.25m4m人行道12.75m绿化带,50m横断面形式为:9m绿化带4m人行道3.75m绿化分隔带8.25m机动车道宽8.25m机动车道宽3.75m绿化分隔带4m人行道9m绿化带。(二)、施工要求 应严格按有关施工规范及验收规范要求施工,严格按图施工,发现问题及时与设计院联系。 填方路基应先清除地表上的树根、草皮或腐植土,土方应分层碾压,分层厚约为30cm,每层均应有密实度试验报告,达到设计要求后方可进行下一道工序的施工。土基压实度采用重型压实标准: 机动车道:填方080cm,不低于93%;挖方030cm,不低于95%。 人行道:填方080cm,不低于93%,80cm以上,不低于90%;挖方030cm不低于93%。 路基土方完成后,沿线应按规范要求做回弹模量试验。 水泥稳定石碎石层应按辽宁地区稳定碎石基层施工暂行规定要求施工,并

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
