大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc

上传人:p** 文档编号:995374 上传时间:2024-06-09 格式:DOC 页数:9 大小:54KB
下载 相关 举报
大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc_第1页
第1页 / 共9页
大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc_第2页
第2页 / 共9页
大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc_第3页
第3页 / 共9页
大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc_第4页
第4页 / 共9页
大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc_第5页
第5页 / 共9页
大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc_第6页
第6页 / 共9页
大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc_第7页
第7页 / 共9页
大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc_第8页
第8页 / 共9页
大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc》由会员分享,可在线阅读,更多相关《大酒店加建楼工程 施工期间噪声及粉尘控制方案.doc(9页珍藏版)》请在第壹文秘上搜索。

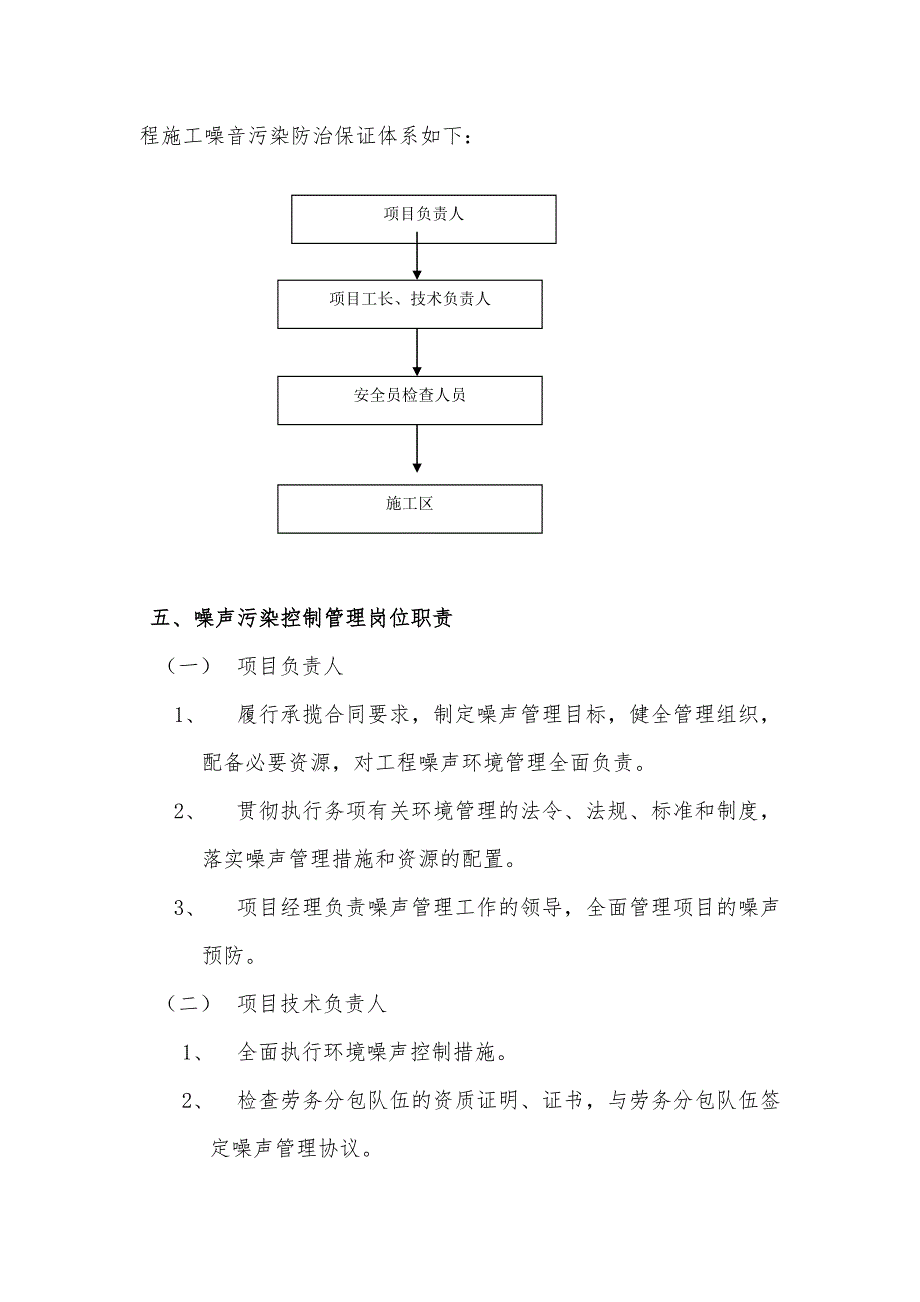

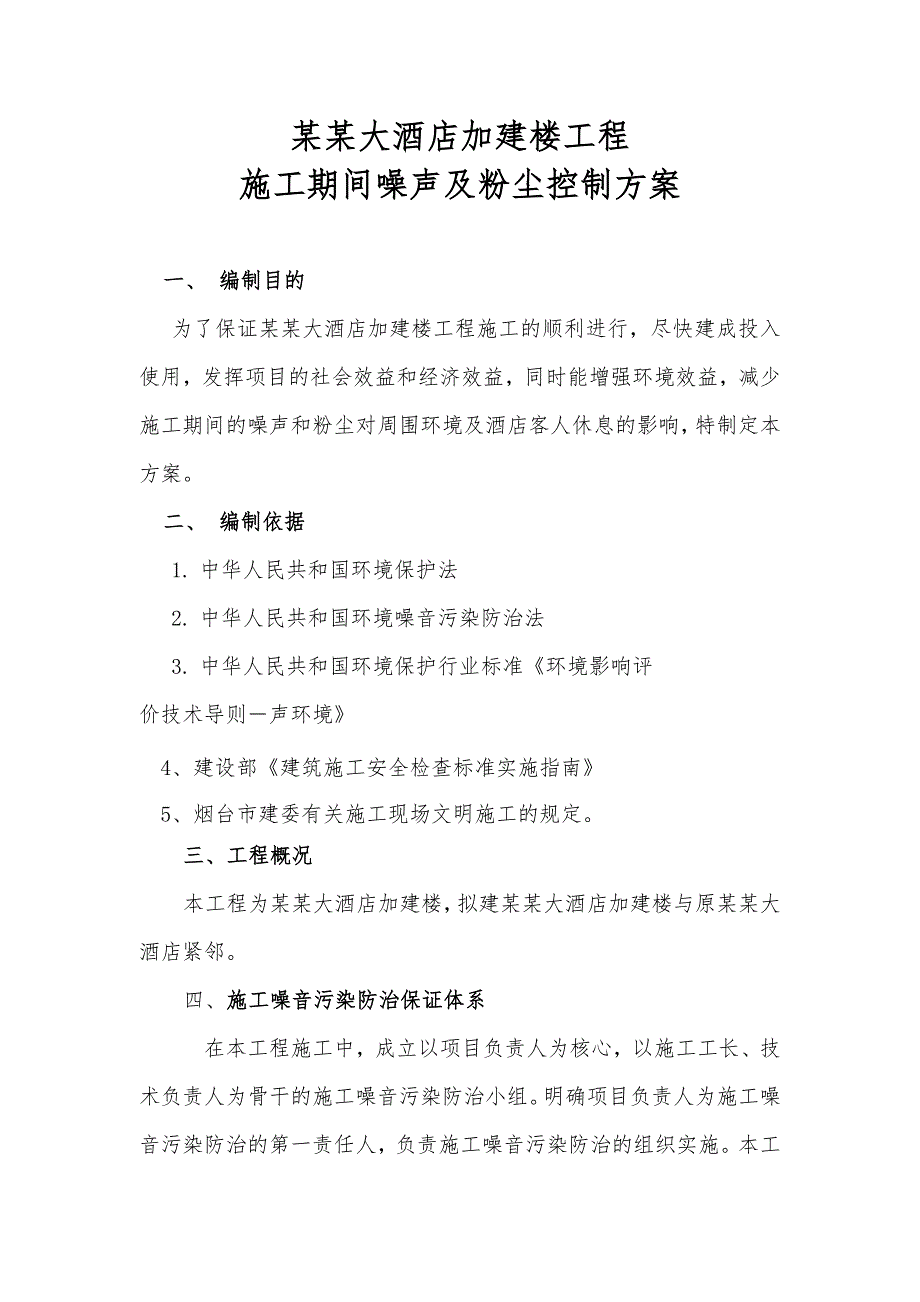

1、某某大酒店加建楼工程施工期间噪声及粉尘控制方案一、 编制目的 为了保证某某大酒店加建楼工程施工的顺利进行,尽快建成投入使用,发挥项目的社会效益和经济效益,同时能增强环境效益,减少施工期间的噪声和粉尘对周围环境及酒店客人休息的影响,特制定本方案。二、 编制依据1. 中华人民共和国环境保护法2. 中华人民共和国环境噪音污染防治法3. 中华人民共和国环境保护行业标准环境影响评价技术导则声环境4、建设部建筑施工安全检查标准实施指南5、烟台市建委有关施工现场文明施工的规定。三、工程概况本工程为某某大酒店加建楼,拟建某某大酒店加建楼与原某某大酒店紧邻。四、施工噪音污染防治保证体系在本工程施工中,成立以项目

2、负责人为核心,以施工工长、技术负责人为骨干的施工噪音污染防治小组。明确项目负责人为施工噪音污染防治的第一责任人,负责施工噪音污染防治的组织实施。本工程施工噪音污染防治保证体系如下:施工区安全员检查人员项目工长、技术负责人项目负责人 五、噪声污染控制管理岗位职责(一) 项目负责人1、 履行承揽合同要求,制定噪声管理目标,健全管理组织,配备必要资源,对工程噪声环境管理全面负责。2、 贯彻执行务项有关环境管理的法令、法规、标准和制度,落实噪声管理措施和资源的配置。3、 项目经理负责噪声管理工作的领导,全面管理项目的噪声预防。(二) 项目技术负责人1、 全面执行环境噪声控制措施。2、 检查劳务分包队伍

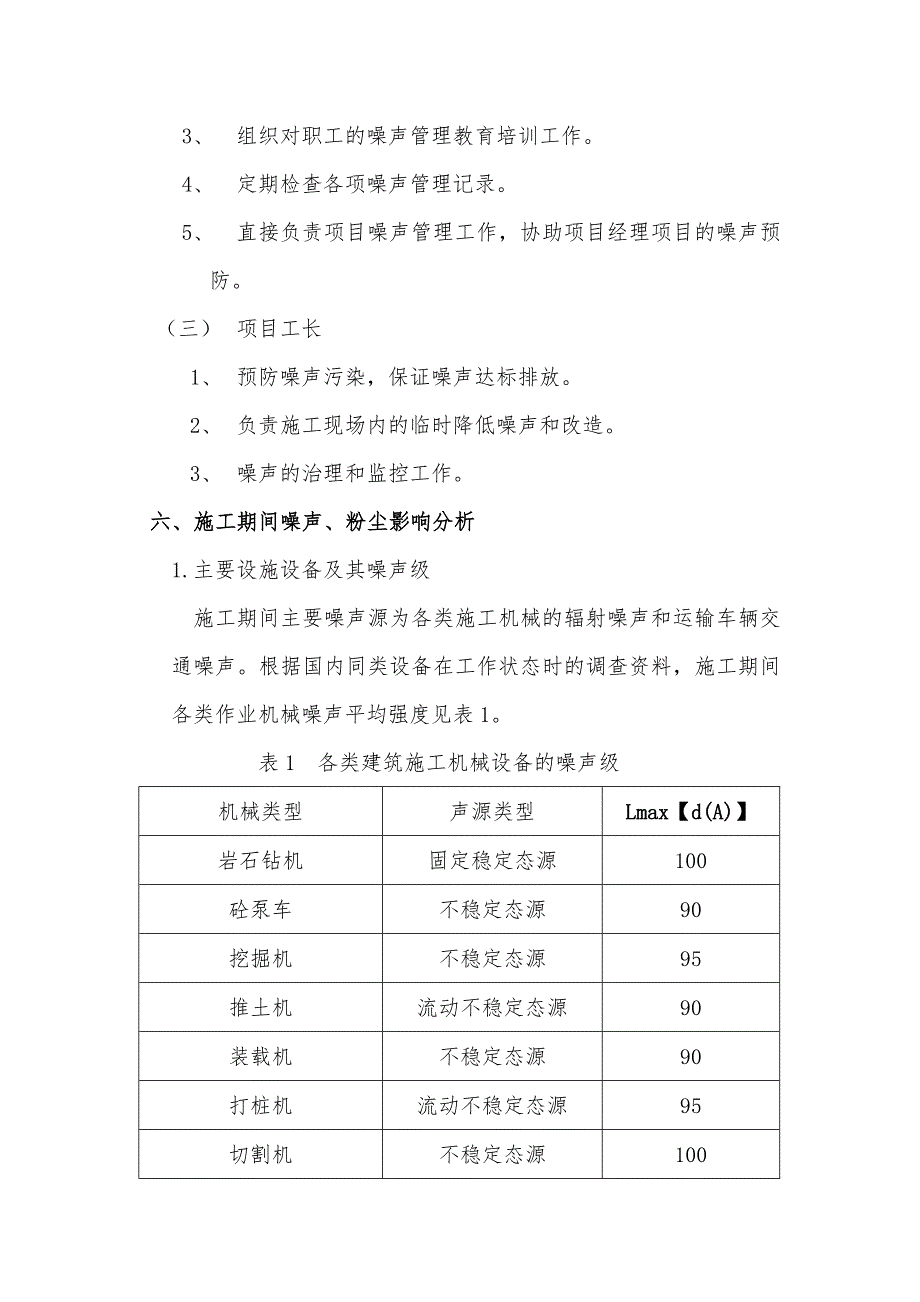

3、的资质证明、证书,与劳务分包队伍签定噪声管理协议。3、 组织对职工的噪声管理教育培训工作。4、 定期检查各项噪声管理记录。5、 直接负责项目噪声管理工作,协助项目经理项目的噪声预防。(三) 项目工长1、 预防噪声污染,保证噪声达标排放。2、 负责施工现场内的临时降低噪声和改造。3、 噪声的治理和监控工作。 六、施工期间噪声、粉尘影响分析1.主要设施设备及其噪声级施工期间主要噪声源为各类施工机械的辐射噪声和运输车辆交通噪声。根据国内同类设备在工作状态时的调查资料,施工期间各类作业机械噪声平均强度见表1。表1 各类建筑施工机械设备的噪声级机械类型声源类型Lmax【d(A)】岩石钻机固定稳定态源10

4、0砼泵车不稳定态源90挖掘机不稳定态源95推土机流动不稳定态源90装载机不稳定态源90打桩机流动不稳定态源95切割机不稳定态源100混凝土搅拌机固定稳态源91振捣棒不稳定态源94水泵固定稳态源90吊车固定稳态源96电锯固定稳态源115电钻不稳定态源98铆枪不稳定态源91载重汽车流动不稳定态源922.建筑施工场界噪声标准建筑施工场界噪声标准(GB1252390)对不同施工阶段作业所产生的施工噪声在其他施工场界的限制见下表。表2 建筑施工场界噪声限值【Leq, dB(A)】施工阶段主要噪声源噪声限值昼间夜间土石方推土机、挖掘机、装载机7555打桩各种打桩机85禁止施工结构混凝土搅拌机、振捣棒、电锯

5、、砼泵车等7055装修吊车、升降机6555注:如几个施工阶段同时施工,以高噪声阶段的限制为准。3.施工期间噪声影响分析本项目在施工期间噪声的影响随着工程进度(即不同的施工投入)而有所不同。在施工初期,运输车辆的行驶和施工设备的运转都是分散的,噪声影响具有流动性和不稳定性。随后搅拌机等固定声源多,功率大,运行时间长,对酒店客人影响明显,其影响程度主要取决于施工机械与敏感点的距离。 根据上述的预测结果,打桩机、切割机、电锯、振动棒等部分高噪声设备对周围影响严重,在仅考虑声波随距离衰减情况下,距其60米内的噪声级超过60dB(A),对酒店客人影响较大;其他各类设备60米处的噪声级在5058 dB(A

6、)之间,对60米防卫内的环境也将产生一定的影响。从各施工阶段平均噪声预测结果来看,其昼间场界噪声将超过城市区域2类环境噪声标准60 dB(A)520 dB(A),夜间超标。预测表明,项目施工期间噪声对环境有一定影响,特别是夜间施工的影响稍重,因而,项目必须进一步采取有效措施,减轻对周围区域的环境影响,但总体而言,施工噪声影响是阶段性的,一旦施工活动结束,其噪声影响也就随之消除。4、主要粉尘源分析4.1 土方开挖期间大风扬尘4.2 现场搅拌混凝土扬尘4.3 从楼层高处随意倾倒建筑垃圾扬尘4.4 随意燃烧木材、燃煤或建筑垃圾产生烟尘。七、施工期间噪声粉尘、污染防止措施1.合理选用低噪声的施工机械和

7、先进的施工技术,以达到控制噪声污染的目的,应注意经常对施工设备进行维修保养,避免因设备性能减退而使噪声增强的现象发生。2.对打桩机、空压机、钻孔机等高噪声设备合理安排作业时间,夜间禁止高噪声扰民作业。尽量安排在上午8:00-11:30,下午13:00-17:00夜间禁止施工,若有特殊情况提前1天与酒店沟通。3.基坑支护的施工时间上午8:00-11:30,下午13:00-17:00夜间禁止施工,基坑支护开工时提前2天通知酒店,以便于酒店工作人员向客人解释,地基采用砼螺旋灌注支护桩和砼护坡相结合的深基坑支护施工法,以减轻震动,确保对临近管线、建筑物、道路的安全; 4、砼施工噪声的控制混凝土主体部分

8、均采用商品混凝土,约占混凝土总用量的95%;构造、装修等少量混凝土自行搅拌,减轻了搅拌过程中噪声、粉尘等环境的影响,砼的施工时间为连续作业,为确保工程质量,所以砼施工浇筑必须昼夜施工一浇筑完成。在浇筑砼时必须提前2天通知酒店以便于酒店工作人员以便于客人解释。(1)混凝土振捣时,禁止振钢筋或模板,做到快插慢拔,并配备相应人员控制电源线及电源开关,防止振捣棒空砖。振动棒使用完后,应及时清理干净并进行保养。(2) 砼浇注过程中,加强对混凝土的施工管理,及时进行监测(根据日常经验),对超过噪声限值的混凝土泵及时进行更换。(3)加强对混凝土泵、砼罐车操作人员的培训及责任心教育,保证混凝土泵、混凝土罐车平

9、稳运行、协调一致,禁止乱按喇叭。5、模板、脚手架工程噪声控制 (1)支拆模板、脚手架时,必须轻拿轻放,上下、左右有人传递,严禁抛掷。 (2)模板在拆除和修理时,禁止使用大锤敲打模板,以降低噪音。 (3)设置木工加工棚,并对木工棚进行一定围挡封闭处理,以降低噪声。 (4)木工作业由木工班组长、架子工班组长在工作前进行要求,由模板负责人监督施工班组实施。6、机电工程噪声控制(1)材料的现场搬运应轻拿轻放,严禁抛掷,减少人为噪音。(2)现场加工应在室内进行,严禁用铁锤等敲打的方式进行各种管道或加工件的调直工作。(3)本项控制工作由机电班组长在施工前进行要求,由机电责任工程师监督施工班组实施。7、木工

10、机械的噪声控制(1)木工棚四周用细木工板进行封闭,并且封闭严密,以便减少扬尘和噪声。(2)木料或木板在切割时,采用低噪声木工切割机或电刨空转。切割机或电刨用完后,应及时清理干净并进行保养。(3)木工机械的噪声控制工作由木工班组长在工作安排中进行要求,由木工负责人监督施工班组完成。8、混凝土搅拌机、砂浆机的噪声控制(1)混凝土搅拌机、砂浆机棚四周用木工板进行封闭,并且封闭严密,以便减少扬尘和噪声。(2)混凝土搅拌机、砂浆机在搅拌混凝土或沙浆时,配备相应人员控制电源线及电源开头,防止混凝土搅拌机、沙浆机空转。混凝土搅拌机、沙浆机使用完后,应时清理干净并进行保养。(3)混凝土搅拌机、沙浆机施工机械的

11、噪声控制工作由混凝土班组长在工作安排中进行要求,由混凝土负责人监督施工班组完成。 9.楼房主体外墙采用双排落地外脚手架,外架采用密目安全网防护,主要出入口及人行通道均用钢管和竹眺板搭设安全通道。以减轻粉尘、噪声、光线(电焊等)对周围的环境的影响。10.弃土运出堆于市城管、规划部门所确定的堆场,运土汽车随时清洗。11.空压机加装消声器。12.依据烟台市环保主管部门的有关规定,在重大节假日、学校期中和期末考试、中考和高考、成人考试等时间内禁止进行超标和扰民的施工作业或停止施工。 13.建筑施工现场按公司要求采用围墙围护,做到整洁、美观,外立面有企业标识及口号。 14.施工现场的出入口按公司要求美化

12、布置,设置施工牌图,以及安全宣传标语和警告牌。生活区进行绿化,美化现场及降低环境污染。15.工地出入口设有冲洗槽,保证车辆车轮不带泥砂出场。对运土车辆加盖帆布,确保不污染道路。16.现场的主要道路采用150mm厚C20进行硬化处理,料具场地平整夯实并浇筑100mm厚C15砼。其余地面用石屑覆盖,防止大风扬尘。17.为防止大风扬尘遇有四级风以上天气,停止土方作业。18.施工现场要设立垃圾站,对施工垃圾要及时打包,集中堆码并及时清运出场;生活垃圾要集中放入垃圾桶内,统一管理,及时清运,在清运过程中不得遗撒。19.楼层施工垃圾及时收集,并用手推车通过电梯向下转运出场,严禁从楼层高处随意倾倒建筑垃圾扬尘。20.设专人对施工现场24小时进行清理,对生产用水泥等易飞扬的材料等封闭管理,防止空气污染。21.在施工现场采取遮盖、撒水、绿化等措施,减少扬尘。22.现场禁止燃煤及木柴或其它材料,作好消防管理,控制烟尘在规定的指标内。23.建立防噪、防尘治理领导小组,责任到人,并配备洒水降尘设备,保证每天不少于三次洒水降尘;派专人清理门前50m内道路,搞好门前三包。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
