1、大面积耐磨混凝土地面施工工法1 前言随着大型商场、超市、机场、车库、工业厂房、仓库、码头等大型地面对平整度、洁净度以及耐磨防尘等性能的标准要求越来越高,以及各种具有高强、耐磨、防尘等功能特点的地坪固化材料相续问世,高效、超平的大面积混凝土地坪机械原浆抹光施工技术在高质量要求混凝土地坪施工过程中尤为重要。2012年,十五冶北京分公司承建的宝峨(天津)机械工程有限公司新建项目,身为外企德国独资项目,业主要求十分严格,平整度要求严于国家规范,面临大面积耐磨混凝土地面施工难度大。十五冶北京分公司依托该项目,以“大面积耐磨混凝土地面施工技术研究与应用”为课题进行攻关,开发出“大面积耐磨混凝土地面施工技术

2、”,应用于该工程,取得了成功。经总结提炼形成本工法。 2 工法特点本工法采用超平机械原浆收光表面固封混凝土地坪施工工艺,该地面可省掉砂浆找平层,表面平整度更高,耐久性、防尘性最佳:由于地面致密且强度高,因而不产生灰尘,避免了生产工厂等灰尘污染;洁净度更好,表面致密:可以最大限度的阻止机油或油脂类的侵蚀渗透;硬度更强,不易生锈:Mastertop 410c材料中由于使用合金骨料,因此不会像铁金属那样易产生生锈现象;清洁简单:Mastertop 410c是一种耐磨性优异的材料,所以清洁简单,管理费用低;经济性:由于Mastertop 410c地面具有以上的优异特性,所以避免了普通通地面不耐磨损,及

3、因修补而需中断作业等弊病,从而大幅度提升有效利用率,使经济性得到最佳发挥,所以最适用于宝峨项目工厂的地面施工,在施工方面采用槽钢模板、远红外线校正模板、机械提浆找平、收光抹面,模板材料周转率更高,操作更简单,效率更高,且更易保证质量等。3 适用范围 本工法适用于须有耐磨性能要求的室内场所,承受繁忙交通的区域,加工高纯度产品或高精密机械性能且不能遭受灰尘影响的场所且防尘的工业地面和公共地面,例如:厂房、车间、仓库、码头、停车场、购物中心等场所的地面,适用于将会暴露在酸、盐等类似会迅速并严重损害水泥的地面表层。4 工艺原理采用槽钢模板和先进的测量仪器和混凝土抹面机械,提高了混凝土的表面平整度、光洁

4、度,采用金属耐磨骨料面层,提高了混凝土表面的硬度和耐磨性能。采用槽钢简单加工做模板,利用槽钢易固定、不易变形等优点,从而更好的控制混凝土地坪表面平整度、边缘平直度。混凝土地坪施工前及施工过程中采用先进的激光扫平仪,极大的扩大了测平可视度范围,减少了反复引测基准点造成的误差,提高了校模的精确度和速度。采用振动梁提浆刮平,依靠振动梁自身重量和高频振动,能快速高效对混凝土提浆和赶平,其后可采用铝合金刮杠等轻松找平。采用机械抹光机人工配合压面抹光,大面采用手扶式和驾驶式抹光机械配合抹面收光,混凝土抹光机具有抹光范围大、速度快的特点,极大的提高了抹光速度,且具有操作力度、抹光角度易控制的特点,提高了混凝

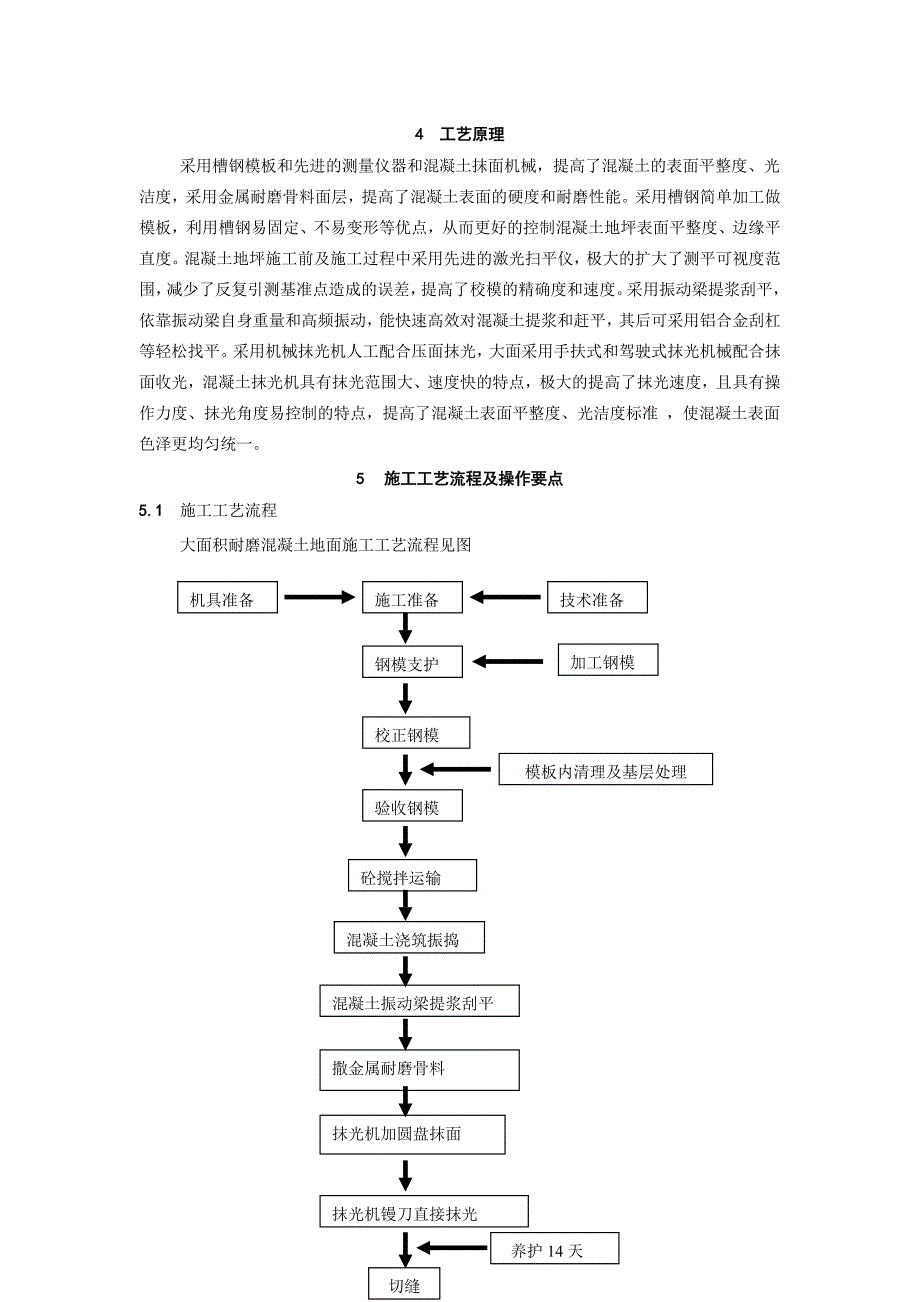

5、土表面平整度、光洁度标准 ,使混凝土表面色泽更均匀统一。5 施工工艺流程及操作要点5.1施工工艺流程大面积耐磨混凝土地面施工工艺流程见图机具准备施工准备技术准备钢模支护加工钢模校正钢模验收钢模模板内清理及基层处理砼搅拌运输混凝土浇筑振捣混凝土振动梁提浆刮平撒金属耐磨骨料抹光机加圆盘抹面清洗地面交付使用养护14天切缝密封胶填缝抹光机镘刀直接抹光 大面积耐磨混凝土地面工艺流程图5.2操作要点5.2.1 设计混凝土浇筑顺序方案 根据设计要求、现场情况等设计混凝土分格缝位置图,并按照分格缝制定混凝土地坪分版跳仓混凝土浇筑顺序方案,即按照分格缝为界分版分条,隔一版跳一版的施工方法,保证混凝土运输顺畅能连

6、续施工。待先施工混凝土切边后并且强度满足振动梁通过时即可填仓浇筑后浇混凝土地坪。这样可以前后合理调节施工顺序,实现了一版模板可以浇筑两版混凝土,节约了槽钢模板材料,且省了重复支模的工序操作。5.2.2 钢模支护1、技术准备1)在根据测量仪器可视范围,选择合适位置设置地坪标高基准点。2)在墙、柱上标出分格缝位置,并弹出分格缝定位立线。 3)按跳仓施工顺序,根据标高基准点和分格缝定位线设置先浇部分模板定位桩(采用12钢筋),定位桩先定好两头,按分格缝外扩2cm为定位桩外侧定位,两端拉线,以4m间距定出其间各定位桩,采用水准仪在定位桩上超出地坪标高点,用细线系住每个标高点并拉通以控制模板位置和标高。

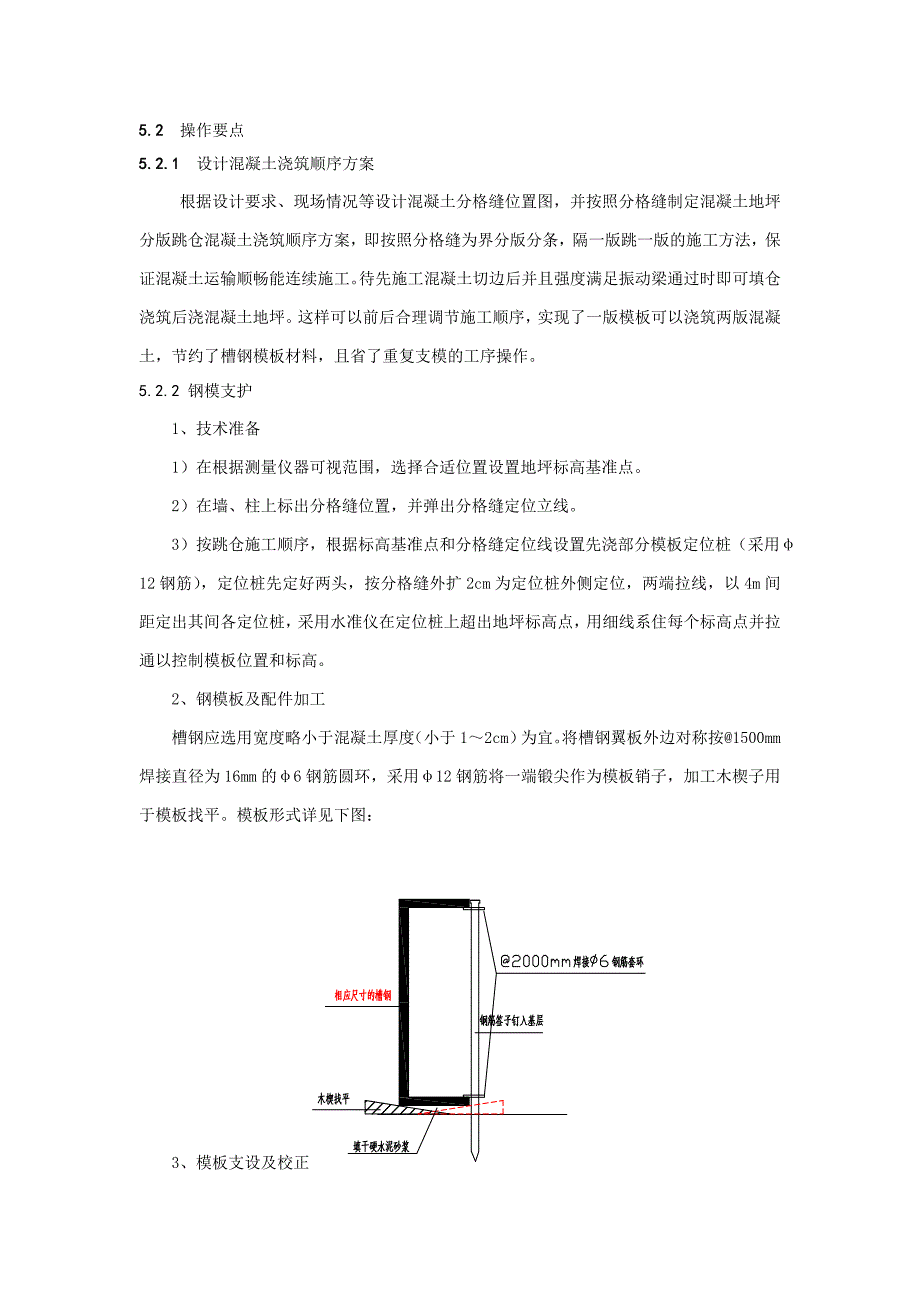

7、2、钢模板及配件加工槽钢应选用宽度略小于混凝土厚度(小于12cm)为宜。将槽钢翼板外边对称按1500mm焊接直径为16mm的6钢筋圆环,采用12钢筋将一端锻尖作为模板销子,加工木楔子用于模板找平。模板形式详见下图: 3、模板支设及校正1)根据定位桩及细线排模,采用钢筋销子进行简单加固,必须确保钢模直立稳固,根据定位桩标高点及细线用木楔并对模板初找平。2)架设激光水平仪。选择比较通透的位置架设激光水平仪,三角支架大致架平后,安装激光水平仪,激光水平仪打开开关后经自动安平后即可使用。 3)安装探测器,先将探测器安装于尺杆上,将尺杆竖直放于标高基准点上,察探测器上的水平气泡,调整尺杆为竖直,再调整探

8、测器滑至归零位置,再将探测器固定螺栓拧紧即可直接校正模板上面标高。4)水平仪和探测器安装调整后,将装有探测器的尺杆直接置于模板之上,探测器具有屏显和报警双项警示功能,可快速判别模板标高高低。校正钢模时先校正两端,再校正中间,通过调整木楔使模板达到指定标高,校正后钢模下部采用干硬砂浆做找平层加以固定(固定牢固后去除支垫木楔),防止模板漏浆。5.2.3 混凝土施工1、混凝土及原材料技术要求混凝土地坪厚度250mm;混凝土强度C25;混凝土水灰比0.48;泵送混凝土塌落度:100 mm140mm(不易加粉煤灰);非泵送混凝土塌落度:30 mm35mm。偏差不易过大。水泥为普通硅酸盐水泥,在同一区域应

9、采用同一批号水泥以较小混凝土表面色差。采用商品混凝土浇筑,派人员到商混站监督控制,严格控制砂石子的杂质含量,尤其是泥块、草根、木块等,砂含有泥块时必须过筛,砂石含泥量较大时不得入场。砂应采用级级配,石子应采用连续级配,且粒径不易过大,最大粒径不得大于混凝土厚度的2/3。气温低于5摄氏度时不得施工。混凝土浇筑时应严格控制水灰比,不间断做塌落度试验,混凝土过稀或过稠时应及时调整混凝土制备时的用水量。搅拌时间不得小于2min。混凝土浇筑施工,按照Z字型浇筑顺序逐渐前进,2.混凝土浇筑及抹光施工1)施工准备:混凝土浇筑前,必须清理基层,不得有泥块、木块等杂质,并洒水润湿基层。基层为混凝土垫层时,必须做

10、扫浆处理。准备好施工机具并进行检修,振动梁应根据地面浇筑宽度调整节数,并校正振动梁平整度。2)混凝土浇筑中,混凝土大致摊平后,立即进行混凝土振捣,混凝土振捣应顺模板方向从两边向中间振捣,振捣过程中应注意:适当加强边缘部分振捣次数,以免出现混凝土蜂窝麻面等质量问题;振动棒不得接触钢模板,振动棒距模板不应小于20cm以免影响钢模板的位置及标高的准确度。3)混凝土振捣密实后,马上使用混凝土(振动)提浆整平机进行提浆整平,(振动)提浆整平机行进速度视混凝土提浆整平效果而定,在(振动)提浆整平机行进过程中,必须有2人操作(振动)提浆整平机,有专人负责及时清理钢模板上的砂石和余浆,有24人在其前对混凝土进

11、行刮平和填补,始终保持提浆整平机前混凝土面略高于(振动)提浆整平机梁底及模板上面标高(0cm1cm)为宜。提浆整平后,使用混凝土刮杠对混凝土表面进行刮平,余浆全部刮走。4)待混凝土初凝收水后(约23小时),使用手扶式抹光机加圆盘提浆收面,纵横交错进行,收面1遍,再采用2m靠尺刮一遍,机器磨不到的地方,用塑料抹子人工抹平。然后再使用驾驶式抹光机加圆盘提浆收面,纵横交错进行,收面12遍。5)机械抹光 待材料表面渐无光泽时,用抹平机去掉圆盘进行抹光作业。抹光分三次进行,每次时间间隔为30min左右(夏天温度较高时应加快抹光进程),每次磨光前,应根据表面硬化情况调整叶片角度和发动机转速,以免损伤表面,

12、抹光机应按纵横交错进行。在机械抹不到的地方采用铁抹子人工抹光。抹光操作时,要换软底鞋。6)机械磨光 机械抹光作业完成2-4小时,混凝土表面上人无脚印时,调整好抹平机的叶片角度,进行全面的表面收光。抹光机按纵横进行抹光2遍,磨光过程中,混凝土面上砂粒等杂质应及时走以免划伤混凝土表面。3.混凝土养护混凝土浇筑12小时后派专人浇水养护并采用塑料薄膜覆盖,养护时间为14天。 4.拆模、切边及切横缝混凝土24小时后即可拆模,拆模时应先轻轻敲打模板,待模板与混凝土出现裂缝后,再将模板翘起拆除,拆模和抬模板时应注意不得碰坏混凝土。混凝土模板拆除后,混凝土浇筑34天内,必须切割该版混凝土地坪横缝,以免混凝土长

13、向温度应力过大产生温度裂缝。同时,切除混凝土边缝,按分格缝位置用经纬仪放线,将外放20mm混凝土切除,缝下未切透部分按切面剔平。5填仓浇筑混凝土待空仓两侧混凝土强度达到C20并已做切缝处理后,利用两边混凝土为混凝土浇筑模板,但两边混凝土表面应铺设硬塑料薄膜,以免混凝土(振动)提浆整平机在行进过程中划伤和污染混凝土表面。6.切缝及填缝待后浇混凝土浇筑28天后,沿混凝土地面自然缝弹线切缝,深度不小于6cm。切缝后随即将缝内泥浆清理干净,待切缝清理干燥后,采用弹性密封材料填平。分格缝与柱交界处切割机无法操作,应采用切割菱形缝,以避免该部位出现不规则裂缝,影响地面观感质量。6材料与设备本工法无需特别说

14、明的材料,所需要的主要施工机械设备和仪器见表6:表6施工需要施工机械设备和仪器表序号机械设备名称规格型号单位数量备注1MQ机械型驾驶式抹光机JM20hp-189台22MQ手扶式抹光机JG436A台23混凝土提浆整平机RWZP65(长度)台14混凝土切割机台15红外线水平仪莱赛LS627台16吸尘(吸水)器台17抹子把158坍落度筒套19震动棒个210水平检查尺个17质量控制7.1 质量控制标准采用本工法施工的混凝土地面质量应符合建筑工程施工质量验收统一标准和建筑地面工程施工质量验收规范的前提下,将平整度偏差由5mm提高到偏差为3mm。7.2 质量保证措施7.2.1施工前技术准备工作一定要做充分

15、,结合实际情况认真编制施工方案,措施要到位。7.2.2本工法采用激光经纬仪和激光水平仪校模定位,在使用前应校准,测量须满足本工法需求。7.2.3工程使用的材料必须有出厂合格证及试验报告,不合格材料一律不得进场。7.2.4对进场材料严格执行“四验”,即验品种、验规格、验质量、验数量,认真把好质量关。7.2.5对临时堆放的材料,要做好防雨、防水及防潮工作。7.2.6对撒料、抹光、抛光、收边、养护等关键步骤必须严格按施工规程操作。7.2.7做好成品保护工作,保证已完成的地面不被污染、碰损。7.2.8耐磨地面的启用时间:完工后35天可以开放行走;1520天后轻型货车可以行驶,28天后可以正常使用。8安全措施8.1以国家颁布的建筑施工安全检查标准为依据,加强安全检查,提高安全意识。实行安全

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
