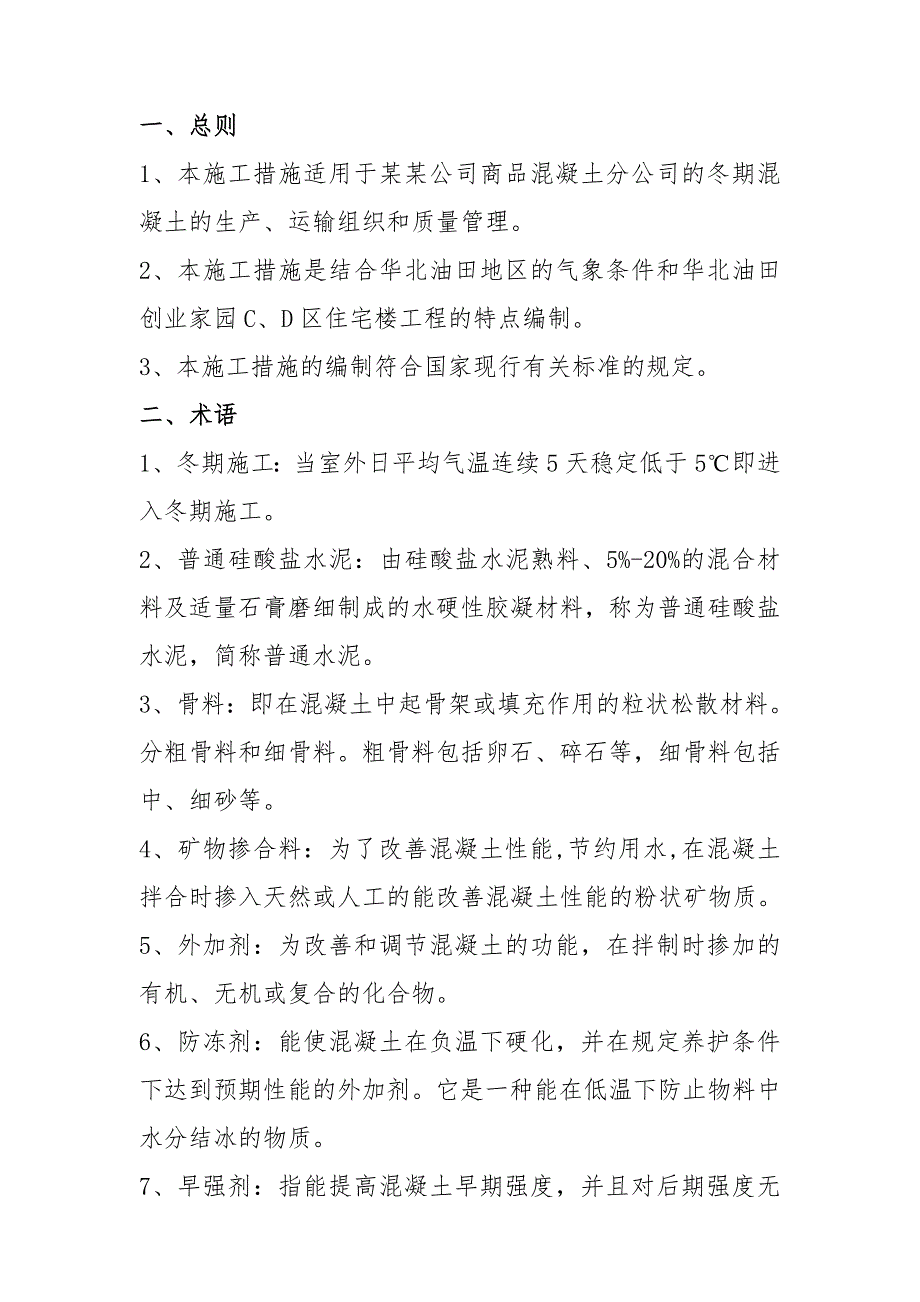

1、冬期施工措施编制单位:某某商品混凝土分公司编制时间: 某某年10月15日 一、总则1、本施工措施适用于某某公司商品混凝土分公司的冬期混凝土的生产、运输组织和质量管理。2、本施工措施是结合华北油田地区的气象条件和华北油田创业家园C、D区住宅楼工程的特点编制。3、本施工措施的编制符合国家现行有关标准的规定。二、术语1、冬期施工:当室外日平均气温连续5天稳定低于5即进入冬期施工。2、普通硅酸盐水泥:由硅酸盐水泥熟料、5%-20%的混合材料及适量石膏磨细制成的水硬性胶凝材料,称为普通硅酸盐水泥,简称普通水泥。3、骨料:即在混凝土中起骨架或填充作用的粒状松散材料。分粗骨料和细骨料。粗骨料包括卵石、碎石等
2、,细骨料包括中、细砂等。4、矿物掺合料:为了改善混凝土性能,节约用水,在混凝土拌合时掺入天然或人工的能改善混凝土性能的粉状矿物质。5、外加剂:为改善和调节混凝土的功能,在拌制时掺加的有机、无机或复合的化合物。6、防冻剂:能使混凝土在负温下硬化,并在规定养护条件下达到预期性能的外加剂。它是一种能在低温下防止物料中水分结冰的物质。7、早强剂:指能提高混凝土早期强度,并且对后期强度无显著影响的外加剂。8、综合蓄热法:利用原材料加热及水泥水化热的热量,通过适当保温,延缓混凝土冷却,使混凝土温度降到0或设计规定温度前达到预期要求强度的施工方法。9、受冻临界强度:冬期施工中浇筑的混凝土在受冻以前必须达到的

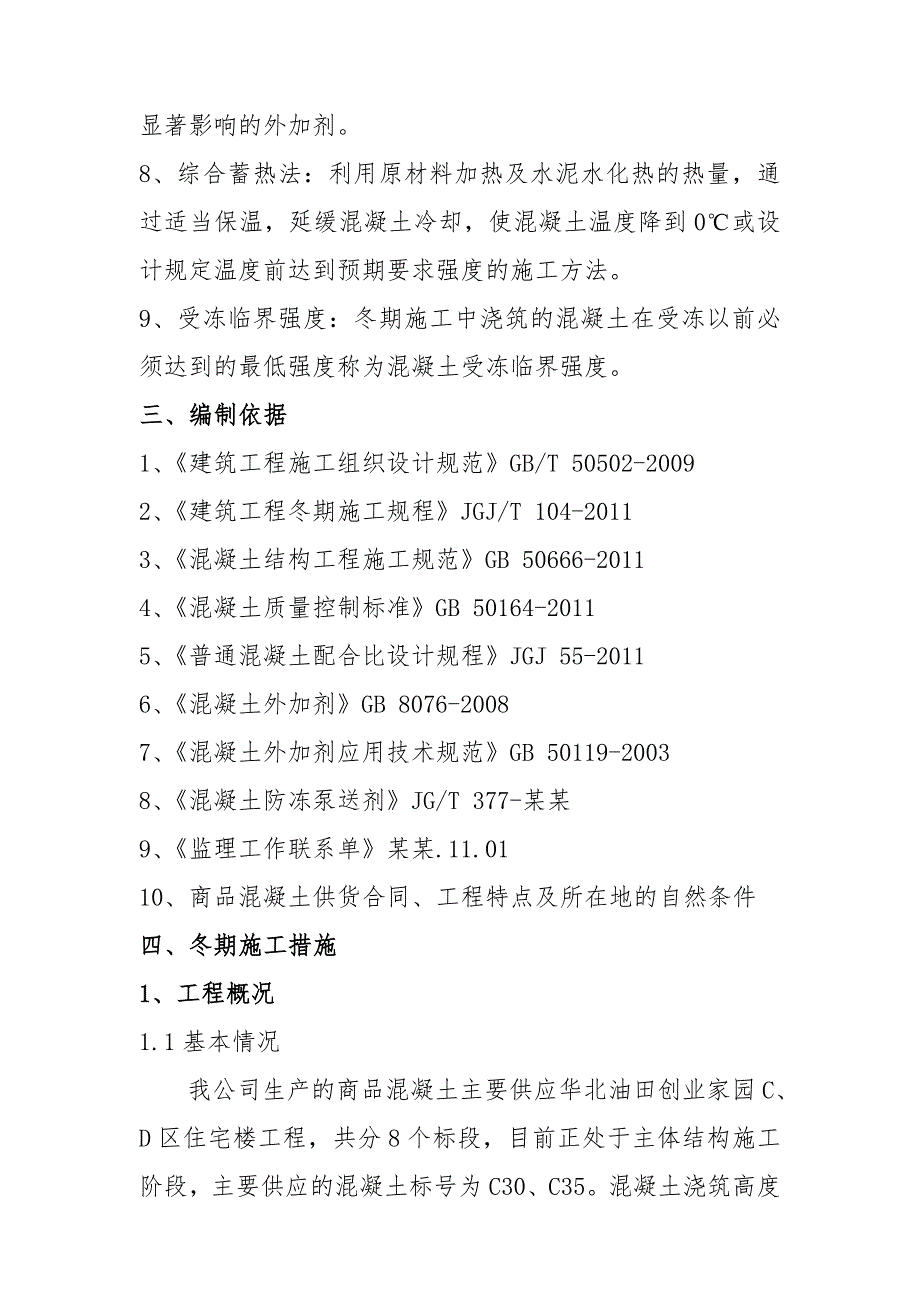

3、最低强度称为混凝土受冻临界强度。三、编制依据1、建筑工程施工组织设计规范GB/T 50502-20092、建筑工程冬期施工规程JGJ/T 104-20113、混凝土结构工程施工规范GB 50666-20114、混凝土质量控制标准GB 50164-20115、普通混凝土配合比设计规程JGJ 55-20116、混凝土外加剂GB 8076-20087、混凝土外加剂应用技术规范GB 50119-20038、混凝土防冻泵送剂JG/T 377-某某9、监理工作联系单某某.11.0110、商品混凝土供货合同、工程特点及所在地的自然条件四、冬期施工措施1、工程概况1.1基本情况我公司生产的商品混凝土主要供应华
4、北油田创业家园C、D区住宅楼工程,共分8个标段,目前正处于主体结构施工阶段,主要供应的混凝土标号为C30、C35。混凝土浇筑高度集中在50-100米左右,要求坍落度为150-180mm,使用混凝土输送泵泵送至浇筑部位。1.2施工条件a)气象状况:根据任丘地区多年来的气象资料统计,每年11月15日起进入冬期施工,平均气温约为零下10,最低气温约为零下15。次年3月15日起解除冬期施工。具体采取冬施措施的时间以测温记录为准。b)道路状况:混凝土运输车从我公司经华油水电路口上会战南道,到达供应菜市场附近向东进入创业路,行驶100米左右即进入创业家园C、D区施工现场,施工现场内临时道路齐全、畅通。避开
5、上、下班(学)高峰时段,混凝土运输车到达施工现场约用时15分钟。c)原材料情况:超过8000m2的砂石料场,可以保证砂、石料的供应稳定可控。100t粉罐4个、200t粉罐4个、300t粉罐6个,可以保证胶凝材料的供应。4个40m3外加剂池用来保证外加剂的储存。d)供电、供水、供热状况:我公司水电暖配套齐全,电由水电厂供应,使用两条高压线自动切换系统,可最大限度保证电力持续供应。我公司自有200米深水井两口,一用一备。热源由自备的2吨蒸汽锅炉提供,料仓、皮带输送机、外加剂池等关键部分都配备供暖系统,容积达80m的地下贮水池配备蒸汽加热系统,所有这些设施保证了冬期施工所需的适当环境温度。e)设备设
6、施:我公司搅拌站拥有的单180、双120搅拌机组共三条生产线,具有国内先进水平的配套设施,每天实际生产能力可达4000m3,完全满足C、D区混凝土的需求量。公司自有及租赁的混凝土运输车24辆,长臂泵送车3辆,可以及时、快速的保证混凝土的运输和泵送。2、总体施工部署2.1施工总目标:进度以100%满足混凝土施工单位的进度要求为目标,质量达到100%合格率,安全生产0事故,环境0污染。2.2项目的重点:混凝土出机温度、出罐温度稳定控制以及在气候发生变化时的及时调整。3、主要施工方法及质量控制措施3.1原材料质量控制(未提出指标按常温施工时国家相关规范的要求控制)P.O泥选用曲寨、冀东 P.O 42
![天成商砼冬期施工措施(修改版).doc_第1页](https://www.1wenmi.com/fileroot_temp1/2024-6/9/11831566-cd0a-4f57-a993-e95a086e3be3/11831566-cd0a-4f57-a993-e95a086e3be31.gif)
![天成商砼冬期施工措施(修改版).doc_第2页](https://www.1wenmi.com/fileroot_temp1/2024-6/9/11831566-cd0a-4f57-a993-e95a086e3be3/11831566-cd0a-4f57-a993-e95a086e3be32.gif)
![天成商砼冬期施工措施(修改版).doc_第3页](https://www.1wenmi.com/fileroot_temp1/2024-6/9/11831566-cd0a-4f57-a993-e95a086e3be3/11831566-cd0a-4f57-a993-e95a086e3be33.gif)
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 天成 商砼冬期 施工 措施 修改
![提示](https://www.1wenmi.com/images/bang_tan.gif)
