学校改扩建工程二次结构施工技术交底(内容丰富) .doc

上传人:p** 文档编号:995608 上传时间:2024-06-11 格式:DOC 页数:21 大小:3.35MB
下载 相关 举报
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第1页
第1页 / 共21页
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第2页
第2页 / 共21页
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第3页
第3页 / 共21页
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第4页
第4页 / 共21页
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第5页
第5页 / 共21页
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第6页
第6页 / 共21页
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第7页
第7页 / 共21页
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第8页
第8页 / 共21页
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第9页
第9页 / 共21页
学校改扩建工程二次结构施工技术交底(内容丰富) .doc_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《学校改扩建工程二次结构施工技术交底(内容丰富) .doc》由会员分享,可在线阅读,更多相关《学校改扩建工程二次结构施工技术交底(内容丰富) .doc(21页珍藏版)》请在第壹文秘上搜索。

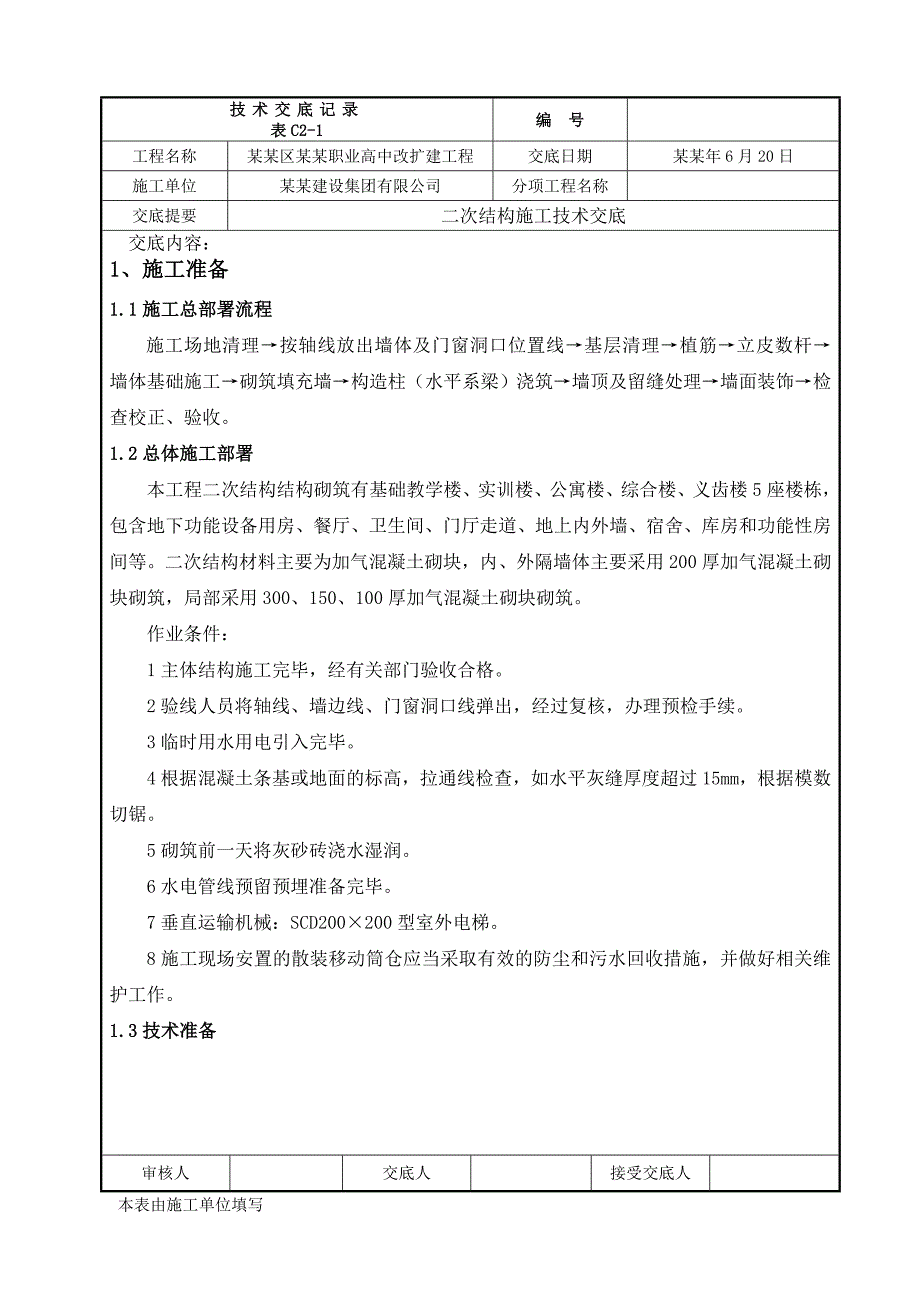

1、技术交底记录表C2-1编 号 工程名称某某区某某职业高中改扩建工程交底日期某某年6月20日施工单位某某建设集团有限公司分项工程名称交底提要二次结构施工技术交底交底内容:1、施工准备1.1施工总部署流程施工场地清理按轴线放出墙体及门窗洞口位置线基层清理植筋立皮数杆墙体基础施工砌筑填充墙构造柱(水平系梁)浇筑墙顶及留缝处理墙面装饰检查校正、验收。1.2总体施工部署本工程二次结构结构砌筑有基础教学楼、实训楼、公寓楼、综合楼、义齿楼5座楼栋,包含地下功能设备用房、餐厅、卫生间、门厅走道、地上内外墙、宿舍、库房和功能性房间等。二次结构材料主要为加气混凝土砌块,内、外隔墙体主要采用200厚加气混凝土砌块砌

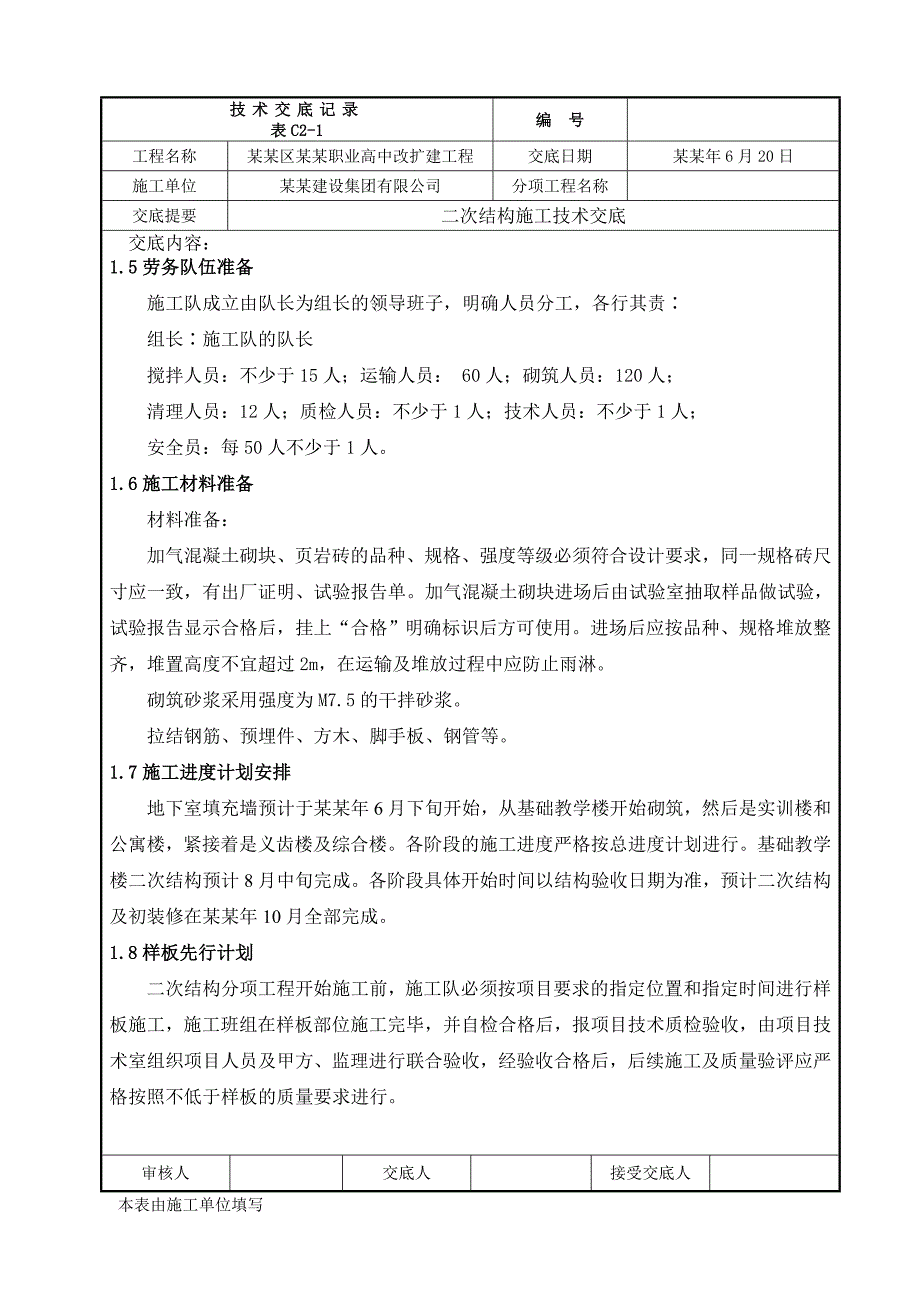

2、筑,局部采用300、150、100厚加气混凝土砌块砌筑。作业条件:1主体结构施工完毕,经有关部门验收合格。2验线人员将轴线、墙边线、门窗洞口线弹出,经过复核,办理预检手续。3临时用水用电引入完毕。4根据混凝土条基或地面的标高,拉通线检查,如水平灰缝厚度超过15mm,根据模数切锯。5砌筑前一天将灰砂砖浇水湿润。6水电管线预留预埋准备完毕。7垂直运输机械:SCD200200型室外电梯。8施工现场安置的散装移动筒仓应当采取有效的防尘和污水回收措施,并做好相关维护工作。1.3技术准备审核人交底人接受交底人本表由施工单位填写技术交底记录表C2-1编 号 工程名称某某区某某职业高中改扩建工程交底日期某某年

3、6月20日施工单位某某建设集团有限公司分项工程名称交底提要二次结构施工技术交底交底内容:1技术部门制定详尽的施工计划、施工方法,熟悉施工图纸和规范。2主管技术人员认真审核图纸,及时做好洽商变更,落实和确定各部位的装修做法;做好分项工程的技术交底、质量安全交底,组织工长、班组长等相关人员认真学习有关的规范、规程,按施工部位逐级进行交底(要有书面记录)。3材料进场报验合格。4做好各种原材料如M7.5水泥砂浆、C15、C20混凝土的试验工作。1.4准备配备以下施工机具:序号机具名称单位数量备注1手推车辆202电锤把4钻孔放胀栓接拉结筋3标准比例斗只4控制砂浆配比(定型)4云石机台4切砖5筛子底m22

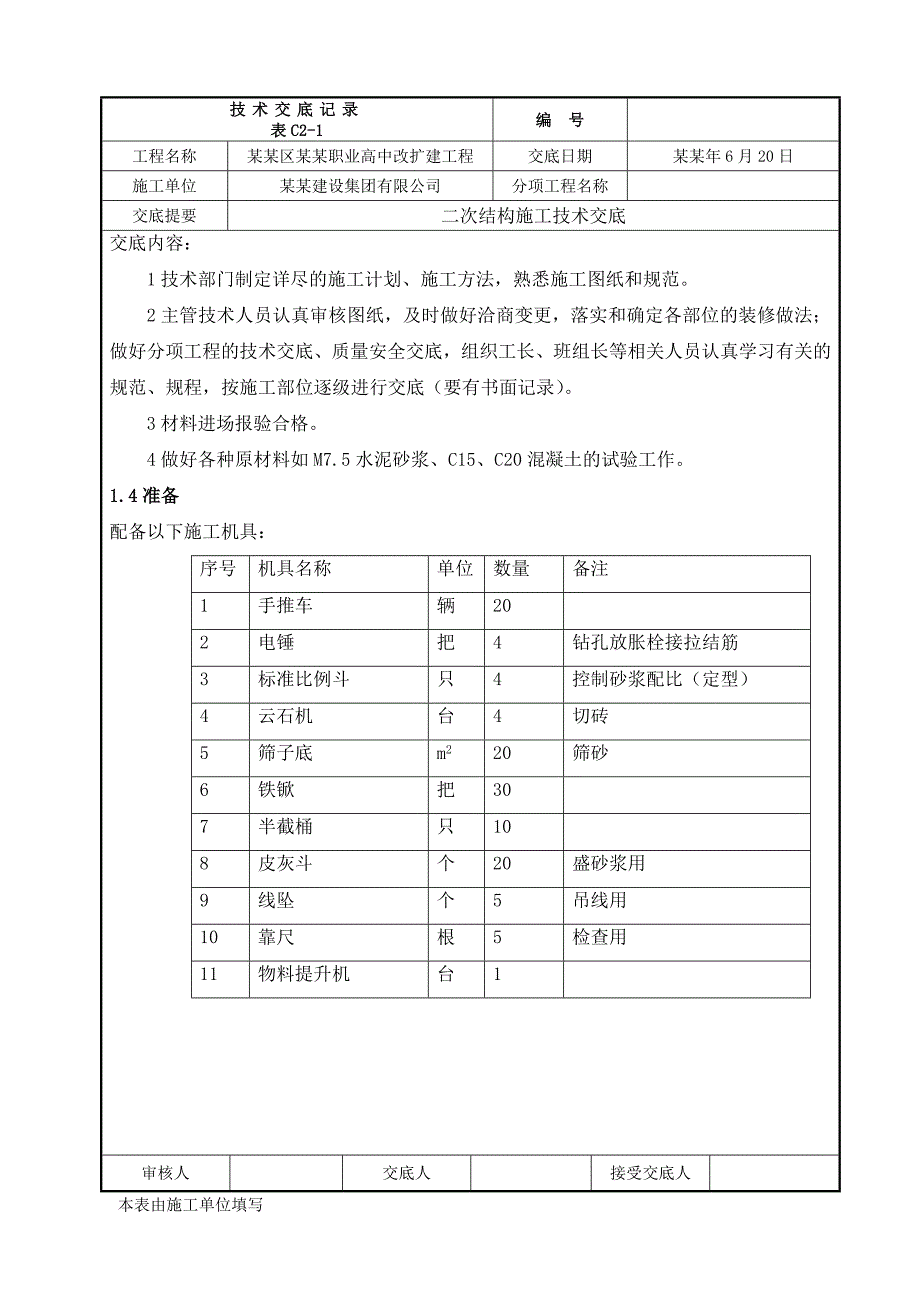

4、0筛砂6铁锨把307半截桶只108皮灰斗个20盛砂浆用9线坠个5吊线用10靠尺根5检查用11物料提升机台1审核人交底人接受交底人本表由施工单位填写技术交底记录表C2-1编 号 工程名称某某区某某职业高中改扩建工程交底日期某某年6月20日施工单位某某建设集团有限公司分项工程名称交底提要二次结构施工技术交底交底内容:1.5劳务队伍准备施工队成立由队长为组长的领导班子,明确人员分工,各行其责组长施工队的队长搅拌人员:不少于15人;运输人员: 60人;砌筑人员:120人;清理人员:12人;质检人员:不少于1人;技术人员:不少于1人;安全员:每50人不少于1人。1.6施工材料准备材料准备:加气混凝土砌块

5、、页岩砖的品种、规格、强度等级必须符合设计要求,同一规格砖尺寸应一致,有出厂证明、试验报告单。加气混凝土砌块进场后由试验室抽取样品做试验,试验报告显示合格后,挂上“合格”明确标识后方可使用。进场后应按品种、规格堆放整齐,堆置高度不宜超过2m,在运输及堆放过程中应防止雨淋。砌筑砂浆采用强度为M7.5的干拌砂浆。拉结钢筋、预埋件、方木、脚手板、钢管等。1.7施工进度计划安排地下室填充墙预计于某某年6月下旬开始,从基础教学楼开始砌筑,然后是实训楼和公寓楼,紧接着是义齿楼及综合楼。各阶段的施工进度严格按总进度计划进行。基础教学楼二次结构预计8月中旬完成。各阶段具体开始时间以结构验收日期为准,预计二次结

6、构及初装修在某某年10月全部完成。1.8样板先行计划二次结构分项工程开始施工前,施工队必须按项目要求的指定位置和指定时间进行样板施工,施工班组在样板部位施工完毕,并自检合格后,报项目技术质检验收,由项目技术室组织项目人员及甲方、监理进行联合验收,经验收合格后,后续施工及质量验评应严格按照不低于样板的质量要求进行。审核人交底人接受交底人本表由施工单位填写技术交底记录表C2-1编 号 工程名称某某区某某职业高中改扩建工程交底日期某某年6月20日施工单位某某建设集团有限公司分项工程名称交底提要二次结构施工技术交底交底内容:根据施工的需要,基础教学楼首层将作为本工程的样板层,故基础教学楼楼首层二次结构

7、也作为本工程的样板部位。样板层的施工预计将于某某年6月下旬开始。2、主要施工方法和施工工艺工艺流程:施工场地清理按轴线放出墙体及门窗洞口位置线基层清理植筋立皮数杆墙体基础施工砌筑填充墙构造柱(水平系梁)浇筑墙顶及留缝处理墙面装饰检查校正、验收。2.1现场清理干净,施工前将楼层结构面按标高找平,放出第一皮砌块的轴线、砌块边线和洞口线。在填充墙与砼墙相连处采用植筋作法补加拉结筋。2.2 验线:测量人员自检后报技术员查验,查验无误后放可进行砌砖工作。2.3钻孔、打眼:在填充墙端部的混凝土框架柱或墙上沿竖直方向及构造柱处上下结构楼板上,用电锤钻孔打眼,达到深度(15d)并经验收合格后开始植筋。一级钢(

8、HPB300)拉结筋末端设180弯钩,弯钩平直段长度不小于3d。植筋锚固力监测按500个抽检至少20个样本。2.4 保证砌块有28天强度报告,应在砌筑当天对砌块进行适当浇水湿润,砌块的相对含水率宜为40%50%。严禁雨天施工,砌块表面不得有浮水。根据墙体情况,挑选适当型号的砌块运至作面,必要时进行预排以确定具体规格数量。2.5根据砌块皮数制作皮数杆,在转角及交接处竖立,灰缝应横平竖直,砂浆饱满,水平灰缝砂浆饱满度不应小于80%;竖向灰缝砂浆饱满度不应小于80%。加气块隔墙下部设置防潮层,用灰砂砖砌筑250mm高防潮层。加气混凝土砌块墙的水平灰缝厚度宜为15mm;竖向灰缝宽度宜为15mm。2.6

9、砌筑时上下皮错缝搭砌,相互错开不小于1/3砌块长,如不能保证时,应在水平灰缝中设置2根长度1000mm的拉结筋,沿墙高500mm设一道。灰缝中拉结钢筋外露砂浆保护层厚度不应小于15mm。审核人交底人接受交底人本表由施工单位填写技术交底记录表C2-1编 号 工程名称某某区某某职业高中改扩建工程交底日期某某年6月20日施工单位某某建设集团有限公司分项工程名称交底提要二次结构施工技术交底交底内容:2.7填充墙与结构墙、柱采用通长配筋带及拉筋进行拉结。每隔2皮砌块(约500mm)布26钢筋(墙厚大于240mm时宜设36拉结筋),甩头长度1000mm,起步拉结筋距结构面450mm。拉结筋伸入腔内长度全长

10、贯通,拉结筋采用绑扎搭接时,搭接长度为55d且不小于400mm。钢筋与混凝土墙、柱连接采用化学植筋植入墙内。墙高4000mm时沿门口过梁(约2100mm)设水平系梁与两侧构造柱拉通。水平系梁及构造柱混凝土采用C20豆石灌注。构造柱、水平系梁最外层钢筋的保护层厚度不小于20mm。构造柱采用覆膜多层板和50100方木进行支模,用14螺栓或20mm宽扁钢,即“步步紧”,穿过门洞口两侧砖缝进行紧固。在外墙转角处要墙上留洞,采用脚手钢管作箍。浇筑构造柱混凝土时,必须清理干净柱根垃圾,以防烂根,并保证构造柱顶混凝土密实。墙体与构造柱连接处砌成马牙槎,每层从柱脚开始,先退后进,形成60mm宽,250mm的凹

11、凸槎口。构造柱的混凝土保护层厚度宜为20mm,不应小于20mm。填充墙墙端、拐角、丁字交叉、十字交叉处均设置构造柱,且一段直墙上相邻构造柱间距不大于3m,构造柱尺寸为墙厚*200。 在支模前应沿构造柱砌块墙两侧粘贴薄海绵胶带,模板必须紧贴墙面,支撑牢固,防止板缝漏浆。浇筑构造柱混凝土前应清除落地灰等杂物并将模板浇水湿润,然后注入50mm厚与混凝土配比(去掉石子)相同的水泥砂浆,再分段浇灌、振捣混凝土。振捣时振捣棒不应直接触碰墙体。构造柱支模方法详见下图: 审核人交底人接受交底人本表由施工单位填写技术交底记录表C2-1编 号 工程名称某某区某某职业高中改扩建工程交底日期某某年6月20日施工单位某

12、某建设集团有限公司分项工程名称交底提要二次结构施工技术交底交底内容: 构造柱竖筋采用通筋,上端和下端在混凝土板、梁打洞后注植筋胶,然后将竖筋(412)插入,将箍筋套子按间距(6250)要求绑扎。构造柱纵筋搭接长度范围内箍筋间距200mm且不少于4根箍筋。构造柱纵筋搭接为50d,全部纵筋可在同一连接区段搭接。审核人交底人接受交底人本表由施工单位填写技术交底记录表C2-1编 号 工程名称某某区某某职业高中改扩建工程交底日期某某年6月20日施工单位某某建设集团有限公司分项工程名称交底提要二次结构施工技术交底交底内容: 审核人交底人接受交底人本表由施工单位填写技术交底记录表C2-1编 号 工程名称某某

13、区某某职业高中改扩建工程交底日期某某年6月20日施工单位某某建设集团有限公司分项工程名称交底提要二次结构施工技术交底交底内容: 2.8封头处理:填充墙砌至接近梁、板底时,应留一定空隙,待砌体变形稳定后并应至少间隔7d后,再将其补砌挤紧。砌体填充墙的墙段长度大于5m时或墙长大于2倍层高时,墙顶宜于梁底或板底拉结,每隔1.5m设置26钢筋。墙体中部应设钢筋混凝土构造柱。封头用一皮砖或配砖斜砌刮浆顶紧。填实具体做法如下:墙长小于5m封头做法审核人交底人接受交底人本表由施工单位填写技术交底记录表C2-1编 号 工程名称某某区某某职业高中改扩建工程交底日期某某年6月20日施工单位某某建设集团有限公司分项

14、工程名称交底提要二次结构施工技术交底交底内容:墙长大于5m封头做法2.9在砌体填充墙两端(包括门洞边)及转角处无框架柱或砼墙时,须在填充墙端部及转角处加设砼构造柱,当填充墙自由长度大于5米时,在中部加设构造柱,构造柱间距不大于3米。构造柱砼标号采用C20,构造柱内钢筋采用化学植筋方法与楼板连接。板厚小于200mm,植入深度为10cm,板厚大于200mm时,植入深度为15d(d为植入钢筋直径)。植筋施工前要作拉拔试验,合格后方可进行大面积施工,在施工过程中要随机抽样进行拉拔实验。具体抽检按下表所示:审核人交底人接受交底人本表由施工单位填写技术交底记录表C2-1编 号 工程名称某某区某某职业高中改扩建工程交底日期某某年6月20日施工单位某某建设集团有限公司

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
