学生餐厅土方开挖回填专项施工方案.doc

上传人:p** 文档编号:995648 上传时间:2024-06-11 格式:DOC 页数:12 大小:62.24KB
下载 相关 举报
学生餐厅土方开挖回填专项施工方案.doc_第1页
第1页 / 共12页
学生餐厅土方开挖回填专项施工方案.doc_第2页
第2页 / 共12页
学生餐厅土方开挖回填专项施工方案.doc_第3页
第3页 / 共12页
学生餐厅土方开挖回填专项施工方案.doc_第4页
第4页 / 共12页
学生餐厅土方开挖回填专项施工方案.doc_第5页
第5页 / 共12页
学生餐厅土方开挖回填专项施工方案.doc_第6页
第6页 / 共12页
学生餐厅土方开挖回填专项施工方案.doc_第7页
第7页 / 共12页
学生餐厅土方开挖回填专项施工方案.doc_第8页
第8页 / 共12页
学生餐厅土方开挖回填专项施工方案.doc_第9页
第9页 / 共12页
学生餐厅土方开挖回填专项施工方案.doc_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《学生餐厅土方开挖回填专项施工方案.doc》由会员分享,可在线阅读,更多相关《学生餐厅土方开挖回填专项施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

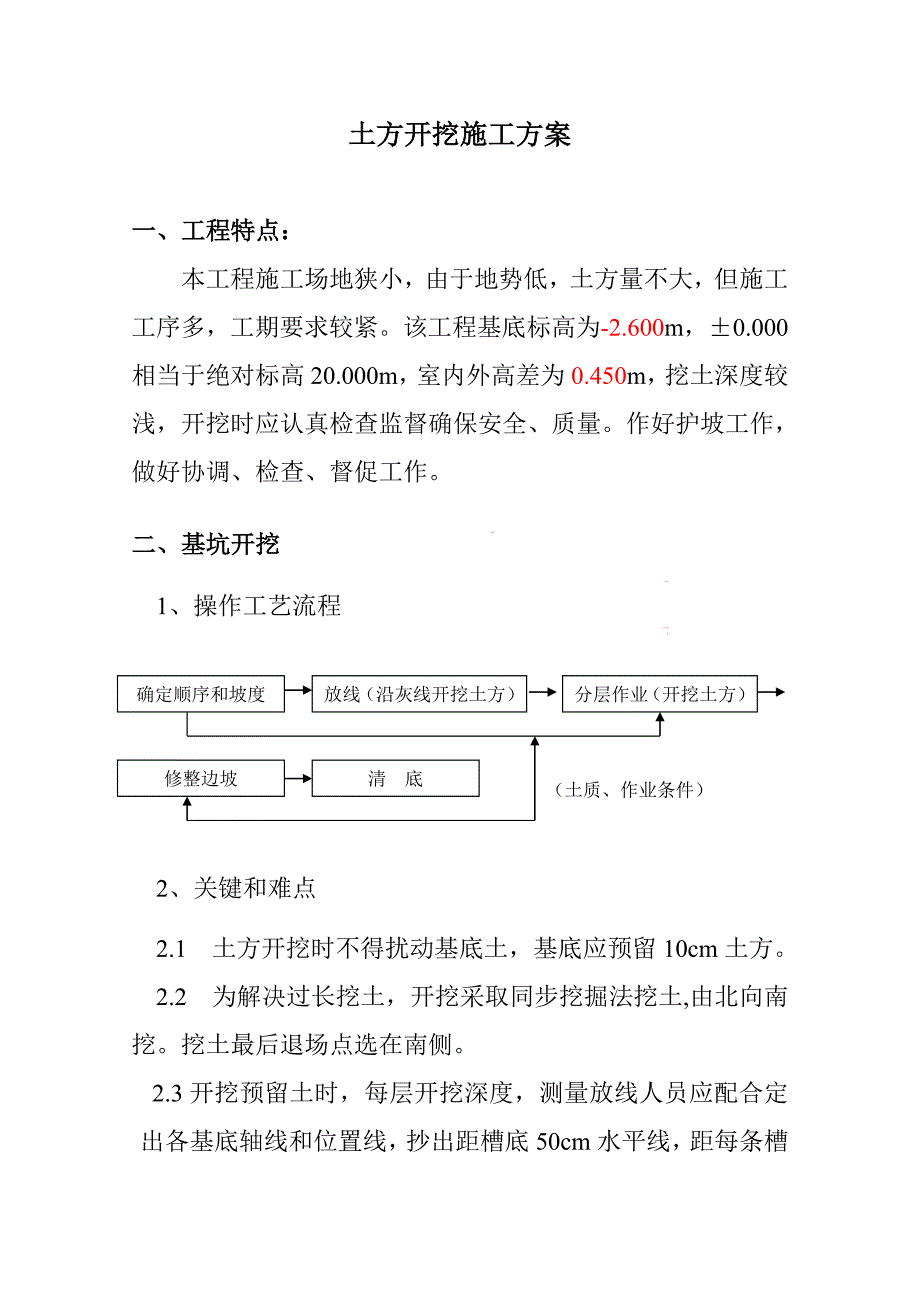

1、某某县某某中学学生餐厅土方回填施工方案公司名称: 某某县某某建筑安装工程有限公司日 期: 某某年四月土方开挖施工方案一、工程特点:本工程施工场地狭小,由于地势低,土方量不大,但施工工序多,工期要求较紧。该工程基底标高为-2.600m,0.000 相当于绝对标高20.000m,室内外高差为0.450m,挖土深度较浅,开挖时应认真检查监督确保安全、质量。作好护坡工作,做好协调、检查、督促工作。二、基坑开挖 1、操作工艺流程分层作业(开挖土方)放线(沿灰线开挖土方)确定顺序和坡度(土质、作业条件)清 底修整边坡2、关键和难点2.1 土方开挖时不得扰动基底土,基底应预留10cm土方。2.2 为解决过长

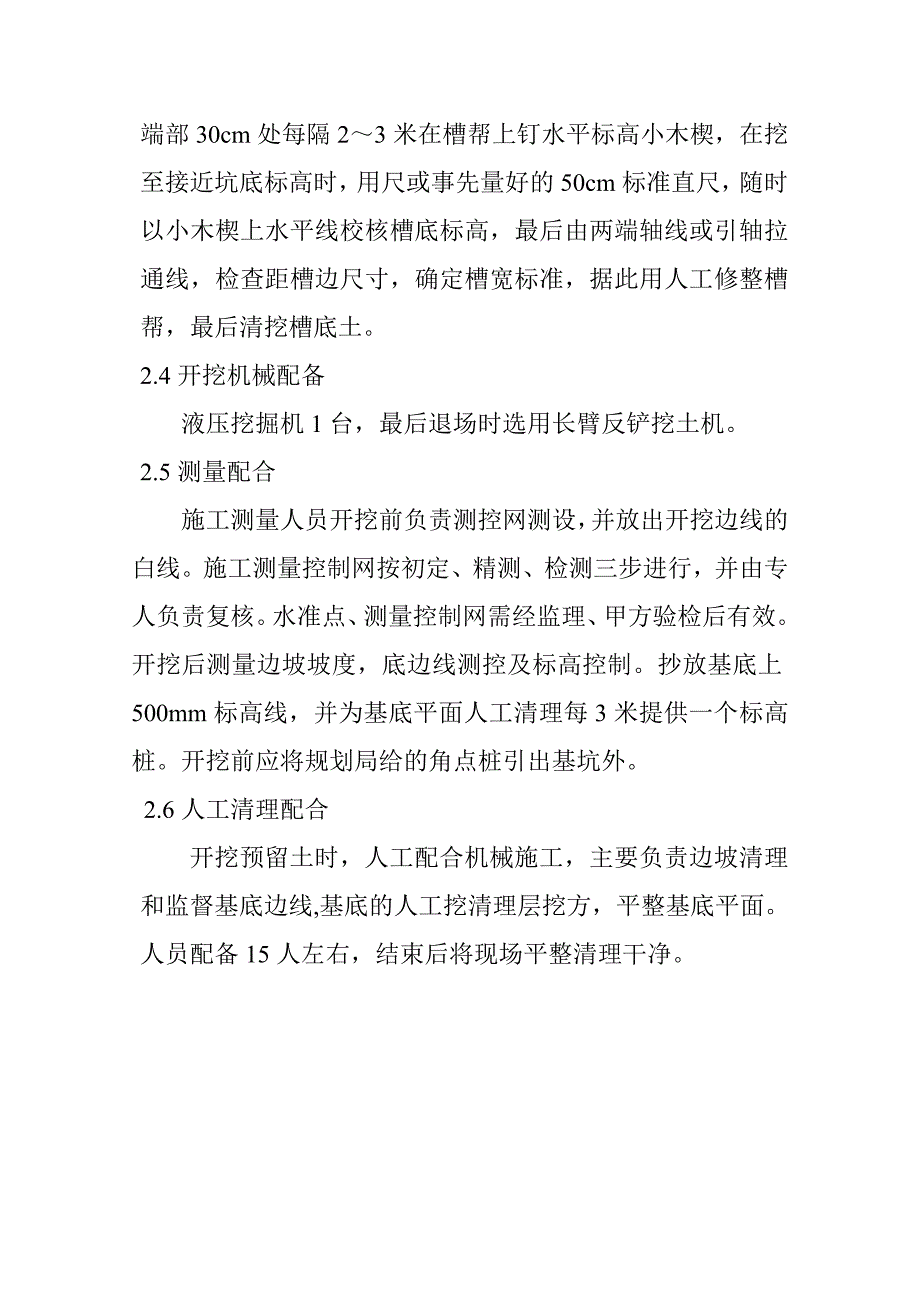

2、挖土,开挖采取同步挖掘法挖土,由北向南挖。挖土最后退场点选在南侧。2.3开挖预留土时,每层开挖深度,测量放线人员应配合定出各基底轴线和位置线,抄出距槽底50cm水平线,距每条槽端部30cm处每隔23米在槽帮上钉水平标高小木楔,在挖至接近坑底标高时,用尺或事先量好的50cm标准直尺,随时以小木楔上水平线校核槽底标高,最后由两端轴线或引轴拉通线,检查距槽边尺寸,确定槽宽标准,据此用人工修整槽帮,最后清挖槽底土。2.4开挖机械配备液压挖掘机1台,最后退场时选用长臂反铲挖土机。2.5测量配合施工测量人员开挖前负责测控网测设,并放出开挖边线的白线。施工测量控制网按初定、精测、检测三步进行,并由专人负责复

3、核。水准点、测量控制网需经监理、甲方验检后有效。开挖后测量边坡坡度,底边线测控及标高控制。抄放基底上500mm标高线,并为基底平面人工清理每3米提供一个标高桩。开挖前应将规划局给的角点桩引出基坑外。2.6人工清理配合开挖预留土时,人工配合机械施工,主要负责边坡清理和监督基底边线,基底的人工挖清理层挖方,平整基底平面。人员配备15人左右,结束后将现场平整清理干净。三、质量控制:1、基坑开挖测量是关键工序,一旦测量有误纠正是困难的。坡度、边线、高程都要测控。特别是标高到底时,不得超挖。先打上基底上方500mm线,然后边线到平面深度要打小标高桩,不但控制机挖而且控制人工清理。若有超挖部分,应按设计要

4、求进行处理。有关误差控制:基底标高:0,30。2、边坡开挖时要控制坡度和深度,机械开挖应留有人工清理,然后再进行人工修整边坡,每开挖一步采用线坠、直尺、横干测量坡度。并经常监督边坡状态,有问题时及时调整和处理或加固。细砂层及砂砾层特别加以关注。3、必须在基底轮廓线外500mm处设置高300500排水沟,在四个拐角处设置500500800集水坑,排水沟坡度为2%,每个集水坑内均放置水泵,安排专人24小时看护排水,确保基槽内无积水。4、挖掘中管理人员要认真监察土层变化及边坡状态。四、施工安全措施1、开挖前要要求甲方提供原有场地内的地上地下管线(上、下水,煤气等)电缆、通讯线路等,采取相应保护措施后

5、方可开挖。2、挖运机械要注意操作安全,倒车、挖土机装满土后要给信号,人不得站在汽车后边视角死角处指挥汽车;跟随挖土机进行清土的人员要在挖土机的操作区间以外,听从现场指挥人员的指挥。3、所用易燃油料要按安全规程放置在危险品仓库保管。4、夜间不施工时,照明灯留有适当照度;基坑外围、尤其北侧临时道路位置设红灯示警;夜间施工要有足够的照明。5、雨季施工要有防洪、排涝措施,人员、材料、排水器材要准备充足,完整。6、现场适当做安全宣传牌、标语等。7、挖掘中发现有墓穴、文物等情况时,要报告,而后请有关部门处理。8、基坑周围要做栏杆,高1200,可用涂红白漆相间钢管做。并有一定照明,防止人员跌落坑内。9、边坡

6、周围不得超加荷载,防止滑坡、坍塌。边坡1.5m内不得堆放材料物品。10、严格按照土方开挖方案及护坡支护方案执行,任何人不得随意更改施工方案。11、各工种人员应严格遵守安全操作规程,并相互关照。车辆,挖掘机应时刻提高警惕,注意安全,严防事故发生。12、施工用电严格按照安全规程操作使用,设专业人员维护。五、各主要成员责任1、安全员:监督好安全技术交底工作,监督好安全措施的落实工作并督促施工管理作业人员按安全操作规程施工,严禁违反安全操作规程。2、质量员:监督好工程质量,严格按照规范及设计要求,施工技术交底书进行监督,发现质量问题立即提出整改。3、放线员严格按照设计图纸进行施工测量并做好记录,严禁土

7、方超挖或错挖。对边坡设置测控点,并定时测量边坡的位移变化,并作好记录,发现问题及时反馈到技术部。对各进场劳务作业签订好承包合同,做好技术交底,操作人员的上岗证书等上报监理审批。监督好工程质量,进行安全生产教育。土方回填施工方案1、工程概况本工程为某某县某某中学学生餐厅,建筑面积为2969.51 ,二层框架结构。基坑底部标高2.600 m,室内外高差为450mm, 回填土采用原土回填,压实系数0.94。 2、施工条件、回填施工前,应对基础进行检查验收,并办好隐检手续。、回填土之前,应将坑底垃圾、杂物等清理干净,排除积水,做好回填准备工作。、施工前,应抄好水平标高,并在外墙上弹出压实层土的虚铺厚度

8、控制线,回填土每层虚铺厚度间距不大于300mm。3、材料及主要机具、 土:宜优先采用基坑中挖出的原土,回填土不得含有机杂物、淤泥、淤质泥土和建筑垃圾等。、 主要机具: 主要施工机具一览表序 号机具名称单 位数 量备 注1挖掘机(1.0m3)台12人力夯台220kg3蛙式打夯机台24手推车辆105平头铁锹把206靠 尺把57钢 尺把24、施工工艺、工艺流程基坑底地坪清理检验土质分层铺土、整平夯打密实检验密实度修整找平验收、基坑底地坪清理:土方回填前应清除基底的垃圾杂物,抽除基坑积水,验收回填面基底标高是否符合要求。、检验土质、灰土拌合检验土质: 要检查土壤的含水量是否附合要求,含水量一般的检查方

9、法是:用手将粘土紧握成团,两指轻捏即碎为宜,如土料水分过多或不足时,应晒干或洒水湿润。分层铺土、耙平: 铺土时,要求虚铺厚度与控制线平。夯打密实:回填土夯实采用蛙式打夯机夯实,打夯机夯实不得少于3遍。打夯时应一夯压半夯,夯夯相连,当条件允许时最好能纵横交错夯打,部分角落及管线上部可采用铁夯夯实。注意,当采用铁夯操作时土的虚铺厚度不得大于200mm,并且要保证夯实。检查密实度:回填土每层夯实后,应按规范规定进行环刀取样,取样时应测出干土的质量密度,达到要求后再进行下一层铺土。(干密度应不小于1.55g/mm3)修整找平:回填土全部完成后应进行表面拉线找平,凡超过或低于标准高程的地方,应依线铲平或

10、补土夯实。 5、灰土回填的留槎及接槎土方回填需要留茬时需注意:不能直接留置直槎,需根据分层厚度留置成台阶形接槎,每部后退宽度不得小于每步土铺设厚度的1.5倍,即不小于370mm。整体留槎高度一般不得大于3m。接槎时要将接槎部位分步夯打密实。6、质量要求:、基底处理必须彻底干净,原土要夯打密实。、回填土的土料必须要经过质量检查员的检查,不得含有机杂物。、回填土夯实在整个回填过程中属最重要的一项,必须严格按以上所叙操作,部分不能用电夯操作的地方,必须用铁夯夯打密实。注意一律不得采用浇水的方法夯实回填土。、回填土必须每层取样测定夯实后的干密度,合格率不得小于94,不合格的干密度的最低值与标准值之差,

11、不得大于0.08g/mm3。、 回填土施工质量验收标准:填土工程质量验收标准项序检查项目允许偏差或允许值检查方法主控项目1顶面标高50mm水准仪2分层压实系数0.94环刀取样一般项目1回填土料基坑开挖土直观鉴别2分层厚度20水准仪检查3表面平整度20用靠尺或水准仪检查4土壤含水率附合要求手握成团,落地即碎7、施工中应注意的若干问题:、回填土下沉:主要原因为a、因虚铺土层超过规定厚度;b、夯实遍数不够或漏夯,导致夯实密度不够;c、坑底有机杂物,清理不够干净或原土中有机物没有清理等。这些问题要求现场质量检查员、工长及班组长对操作工人严加监督,防止上述情况的发生。、管道下部夯填不实:管道下部要求夯打

12、密实,否则将会造成管道因下部空虚,上不受压而折断。、回填土夯打不密实:可能由于土质太干,可适当对回填土进行洒水加以湿润,但要注意不得浇水过多,浇水过多同样夯打不密实呈“橡皮泥”现象,当出现这种情况,应将“橡皮泥”全部挖出,重新换好土在予夯实。、回填土每层都要测定夯实后的干土质量密度,符合要求后,才能进行上层土的施工。8、成品保护:、回填土施工时,打夯操作应离开墙面200mm,内侧用铁夯夯实。、当遇有遇天时,要停止回填施工,并且要将现场存土及回填完的土用彩条布覆盖好。、当遇有外线管道时一律不得用铁夯进行夯打操作。9、安全措施:、使用蛙式打夯机要两人操作,其中一人负责移动电缆。操作人员必须戴绝缘手套,以防触电。两台打夯机在同一作业面夯实,前后距离不得小于10m 。、向基坑内下土前,要确保下方没有操作人员,基坑上部操作人员要有必要的安全保障措施(基坑深度超过2m时,要系好安全带)。、夜间施工要有足够的照明,班组长要跟班作业。、打夯机挪位时必须切断电源,以防触碰开关时榔头伤人。、由于上下层交叉施工,故回填土施工前必须将基坑上口采用竹胶板硬封,并且覆盖一层密目安全网,以防上部结构施工落物伤人。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
