安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc

上传人:p** 文档编号:995801 上传时间:2024-06-11 格式:DOC 页数:14 大小:77.11KB
下载 相关 举报
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第1页
第1页 / 共14页
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第2页
第2页 / 共14页
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第3页
第3页 / 共14页
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第4页
第4页 / 共14页
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第5页
第5页 / 共14页
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第6页
第6页 / 共14页
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第7页
第7页 / 共14页
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第8页
第8页 / 共14页
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第9页
第9页 / 共14页
安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc》由会员分享,可在线阅读,更多相关《安宁市农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计.doc(14页珍藏版)》请在第壹文秘上搜索。

1、某某市某某年农业综合开发项目县街优质无公害蔬菜基地建设项目施工组织设计建设单位:某某市农业综合开发领导小组办公室设计单位:某某市水利勘测设计队监理单位:某某工程建设监理咨询有限公司施工单位:某某某某建筑有限责任公司日期:某某年2月3日目 录一、工程概况 二、分项工程施工方案及技术措施 1、工程测量定位放线 2、沟渠、涵洞基槽土方开挖及回填施工方案及措施 3、砼路肩墙、沟渠、涵洞模板工程施工方案及措施 4、预制砼盖板钢筋制安工程5、砼路肩墙、沟渠、砼施工质量保证措施 6、泥结石施工方案及措施 三、施工部署 四、施工进度计划五、施工现场平面布置图六、冬雨季施工措施 七、地下管线及其它设施的保护要求

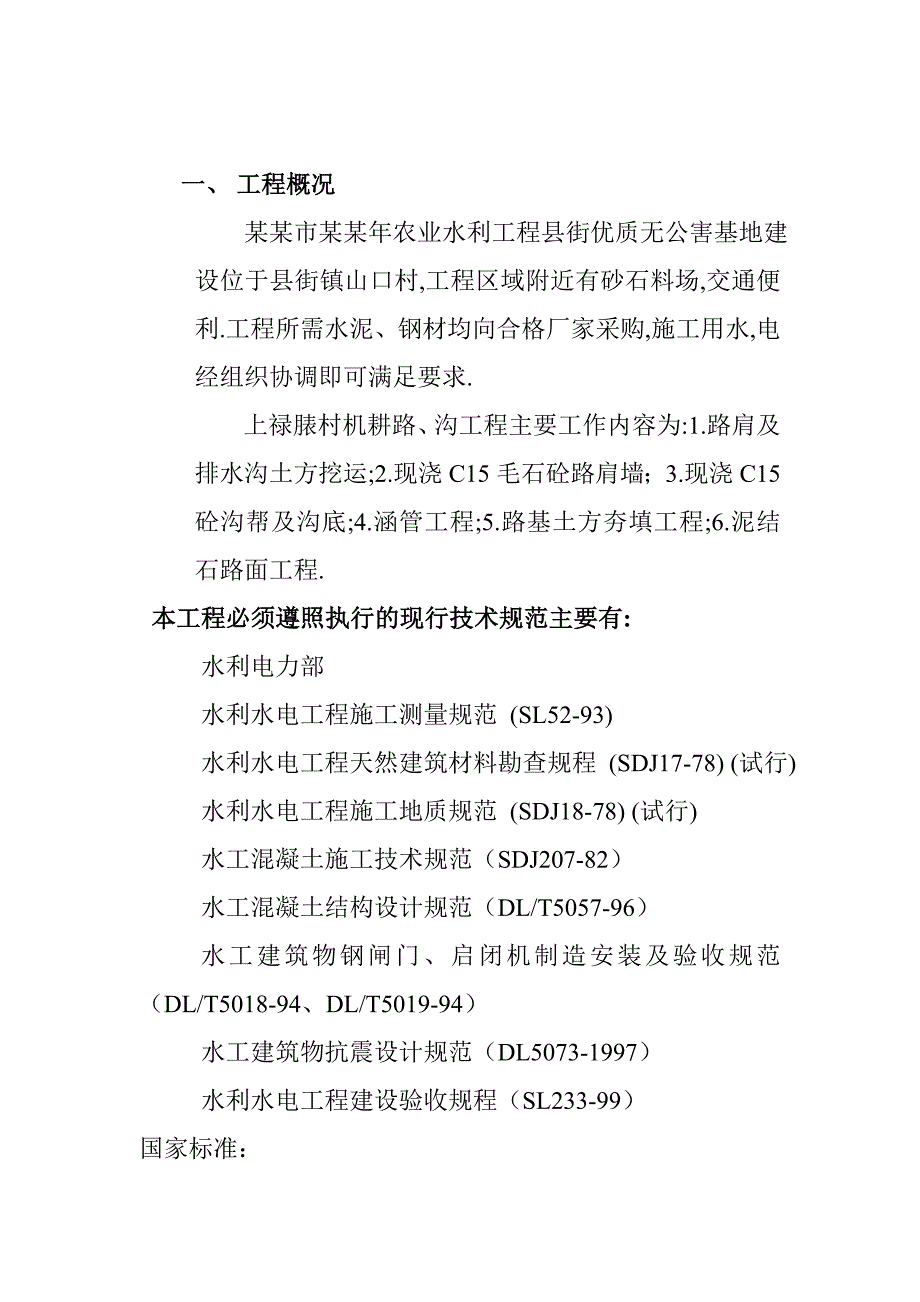

2、 八、保证安全生产、文明施工的措施九、环境保护一、 工程概况 某某市某某年农业水利工程县街优质无公害基地建设位于县街镇山口村,工程区域附近有砂石料场,交通便利.工程所需水泥、钢材均向合格厂家采购,施工用水,电经组织协调即可满足要求.上禄脿村机耕路、沟工程主要工作内容为:1.路肩及排水沟土方挖运;2.现浇C15毛石砼路肩墙;3.现浇C15砼沟帮及沟底;4.涵管工程;5.路基土方夯填工程;6.泥结石路面工程. 本工程必须遵照执行的现行技术规范主要有: 水利电力部 水利水电工程施工测量规范 (SL52-93) 水利水电工程天然建筑材料勘查规程 (SDJ17-78) (试行) 水利水电工程施工地质规范

3、 (SDJ18-78) (试行) 水工混凝土施工技术规范(SDJ207-82) 水工混凝土结构设计规范(DL/T5057-96) 水工建筑物钢闸门、启闭机制造安装及验收规范(DL/T5018-94、DL/T5019-94) 水工建筑物抗震设计规范(DL5073-1997) 水利水电工程建设验收规程(SL233-99)国家标准:矿碴硅酸盐水泥、火山质硅盐水泥及粉煤灰硅酸盐水泥(GB1344-1992)硅酸盐水泥、普通硅酸盐水泥(GB175-1992)钢筋混凝土工程施工及验收规范(GBJ204-83)碳素钢钢号和一般技术条件(GB700-65)其他部分:普通混凝土用沙质量标准及检验方法(JGJ52

4、-92)普通混凝土碎石或卵石质量标准及检验方法(JGJ53-92)二、 分项工程施工技术方案及工程质量保证措施 (一)、工程测量定位放线 测量定位放线人工开挖清理渠沟土方支模浇灌沟帮砼沟浇灌沟底砼。根据甲方工程师提供的三角网点,研究布设施工测量控制网点,这些布设的控制网点必须完全吻合甲方工程师提供的三角网点和水准网点和基本数据,必须满足规定的施测精度。 尽量保护和保存好全部三角网点、水准网点和自己布设的控制点,使之容易进入和通视,防止移动和损坏。 (二)、沟渠、管涵基槽土方开挖回填施工方案及措施 1、沟渠的成形及线路须根据实际地形确定,基础土方开挖时,必须严格按照施工详图所标明的设计开挖线结合

5、现场定位尺寸及土方开挖规范规定进行,先挖出沟渠的大致形状,然后按设计标高和设计尺寸进行修整,尽量做到减少超挖和保证不欠挖。所有基槽的开挖,均不允许任何形式的欠挖。开挖完毕须报请设计及甲方工程技术负责人验槽符合要求并签认后,方可进行下部工程施工。2、沟渠、管涵土方回填工程,采用柴油发电机带动立式打夯机逐层进行夯实,回填土方每层的松铺厚度严禁大于300mm ,回填土料含水率大于23%时,须进行土料翻晒,含水率小于19%时,应适当增加土料的水分,各工序须严格按土方回填施工规范实施。 (三)、砼路肩、沟渠、涵洞模板工程施工方案及措施: a 、模板选用定型组合钢模,局部以木模板补充,支撑系统以木桩为主。

6、 b 、为了确保沟渠成型尺寸,沟渠模板采用双排立式,预留出沟渠净空,沿沟壁模板外打入木桩作为固定立杆,立杆间距不大于一米,沟壁上下采用长钢管做横杆,横杆间距不大于一米,在沟渠中间采用木枇杷撑进行加固。c 、为了确保砼成型外观质量,模板表面每用一次,均须涂刷“脱模剂”以保证模板表面光滑。d 、沟渠模板转弯时,应根据实际地形,确保沟渠弯道光顺,严禁沟渠弯道成型后出现无折弯现象。(四)、预制砼盖板钢筋制安工程施工方案及措施:a 、钢筋必须使用国有大中型企业生产的合格产品,并有出厂合格证,原材料进场应会同监理工程师共同现场见证取样,检验合格后方可用于工程中,并将检验资料存档。b、钢筋配料由内业技术人员

7、配料,签发加工单,配料必须严格按照施工图及有关规范要求,并结合工程的实际特点,制定本工程适宜的配料原则。c、钢筋加工:钢筋在现场钢筋棚加工制作,现场布置原材料和半成品堆放场地,原材料须挂牌对已检验合格材料和未检验材料进行区别,半成品应进行标志堆放,对每种规格的半成品设立标志牌,对其规格、绑扎部位进行说明,并分类堆放。d、现场钢筋的绑扎及措施现场钢筋绑扎具体要求如下:核对成品钢筋的型号、规格、尺寸、数量等是否与料单料牌相符, 准备绑扎用的铁丝、绑扎工具、绑扎架等,准备控制混凝土保护层厚度用的水泥砂浆垫块。钢筋接头必须按规范错开。(五)砼路肩墙、沟渠、砼施工质量保证措施a、混凝土生产过程的原料及配

8、合比、生产工艺、外加剂的使用等,必须符合规范及设计要求。b、混凝土浇筑前,应详细检查有关准备工作,检查模板、钢筋、预埋件及砼防水设施等是否符合设计要求,并应做好隐蔽工程验收记录。1、混凝土浇筑,应按一定厚度,次序、方向、分层进行。2、混凝土应尽可能直接入仓,自由落下高度从出口至仓面垂直距不得超过2m,超过此界限应采用串桶缓降措施。3、连续浇筑,不得出现冷缝c、毛石砼路肩墙施工方案:1、毛石强度不低于MU30;毛石尺寸不大于沟帮宽度1/3。毛石掺量不得超过沟帮体积的25%。2、浇筑时,先铺一层10-15cm厚砼打底,再铺上毛石,毛石插砼一半后再灌砼。3、毛石铺放均匀排列,大面向下,毛石间距不小于

9、10cm,离开模板不小于15cm4、为了保证砼质量,砼采用机械振捣,采用插入式振动器,其操作要点:直上直下,快插慢拔,快插可以防止表面砼掁实后与下层砼发生分层离析,慢拔可以使砼填满洞孔,排出内部空气。为使砼上下振捣均匀,应将振动棒上下抽动50-100,并将振动棒深入下层砼中50左右,保证上下层砼结合密实,插点要均匀,振动时间要适宜,振动棒的有效作用半径一般为300-400,振动棒的插点间距不要超过有效作用半径1.5倍,插点可按行列式或交错式布置,不要漏振。振动时间过长,会降低生产效率,而且易产生分层离析现象;振动时间过短,砼不易密实。一般每点的振动时间以2030s为宜,以振至砼不再沉落,气泡不

10、再排出,表面开始泛浆并基本平坦为止。5、混凝土养护须有专人负责养护,养护期不少于15天,确保工程质量。砼浇筑完毕后,其强度未达到1.2N/mm2以前,不得在其上面踩踏或进行下一步工序。(六)泥结石路面施工方案及质量保证措施 (1)、路基土方回填及碾压1、路基土方回填及填料,含水量须控制在19%-23%之间(手握成团,落地开花),回填土方每层的松铺厚度严禁大于300mm ,且不小于100mm 。回填土料含水率大于23%时,须进行土料翻晒,含水率小于19%时,应适当增加土料的水分。2、填土场地地面陡于1/5时,先将斜坡削成阶梯型,阶高0.3米,阶宽大于1米,然后分成填土。3、采用12T以上震动压路

11、机进行碾压,先静压后震压,先小震后大震,碾压速度不超过2km/小时。从两边逐渐压向中间,碾轮每次重叠15-25厘米,边角压实不到的地方用打夯机进行夯实。4、少部分机械不能施工的土方回填工程,采用柴油发电机带动立式打夯机逐层进行夯实,回填土方每层的松铺厚度严禁大于300mm ,且不小于100mm 。回填土料含水率大于23%时,须进行土料翻晒,含水率小于19%时,应适当增加土料的水分,各工序严格按土方回填施工规范实施。 (2)、泥结石路面施工1、泥结石路面材料采用沙、沙砾、碎石、粘土,按体积比每立方米为 0.03: 0.28: 0.56: 0.12 拌制。2、泥结石路面松铺厚度应大于设计厚度 2-

12、4cm 压实后必须满足设计要求,决不少铺。纵、横坡度必须符合设计要求。3、采用12T以上震动压路机进行碾压,先静压后震压,先小震后大震,碾压速度不超过2km/小时。从两边逐渐压向中间,碾轮每次重叠15-25厘米,边角压实不到的地方用打夯机进行夯实。4、路基填土压实度必须达到93%以上,分层铺压,厚度不超过30厘米。5、路面泥结石应一次性铺够碾压,用12T以上震动压路机进行碾压,碾压次数不少于6遍,压实度必须达到95%以上。三、施工部署为该工程得以顺利进行,按期交付使用,针对工程的施工线路长、项目零星、工期短不便管理的特点,经公司决定列为重点项目。加强组织领导,在人、财、物上确保本工程各方面的需

13、要成立工程项目部,由项目部负责指挥协调工程质量及进度,确保工程工期及质量目标的实现。四、 施工进度计划该工程采用流水施工、计划于某某年2月3日开工,至某某年4月23日完工总日历天80天.本工程由于施工线路长,工期紧,我公司将其划分为二个施工段同时进行施工.第一施工段从0+000米至1+200米, 第二施工段从1+200米至2+350米处.第一施工队2月3日开挖路肩基、水沟土方开挖,2月10开挖完成,2月8日开始进行水沟模板安装,2月28日水沟及路肩砼浇筑完成.第二施工队2月10日开始开挖路肩基、水沟土方开挖,2月15日开始水沟、路肩模板安装3月20日水沟及路肩砼浇筑完成.其它零星项目某某年4月

14、23日完成. 五、 施工现场平面布置图 用山口村路旁空地为第二施工段为临时施工场地,用0+000米处-1+200处空地为第一施工段为临时施工场地,在临时场地内搭建砼搅拌站、临时办公设施及堆放场地;临时道路按施工需要开通,主要材料和设备要堆码有序,完工后恢复原貌;施工用水电就近取用. 六、 冬雨季施工措施本工程施工期间,进入了冬季施工,为了确保贯彻工期不受气候变化的影响,应采取必要的措施:1、 按工程实际,合理进行材料管理,做好临时排水准备工作,保证下雨时排水通畅,确保材料运输能正常供应。2、为确保工期,须购置足够数量的雨衣,小雨必须坚持作业。3、昼夜间的室外平均温度低于+5或最低温度低于-3时

15、,砼工程的施工,应按冬季施工技术规定进行施工。 a 、优先采用蓄热法作为砼的养护方法,在砼上覆盖保温材料,如:草帘、彩条布等;防止热量过快损失,减少砼的冷却速度。 b 、必要时采用化学附加剂(早强剂),以加速砼的硬化和降低砼的冻结温度。若冬季气候持续异常,应暂缓施工。七、地下管线及其他设施的保护要求 1、现场土方开挖时,必须注意保护沿线林木,不得用野火,严禁砍伐或破坏林木。 2、向施工员和操作员交底,土方开挖后必须注意地下管线及其他设施的情况。 3、若出现上述情况时,必须马上停止施工,向甲方和监理代表报告,同时派专人监护。在甲方、监理、施工三方会商处理方按后,根据方按的要求,恢复施工,对管线进行加固支撑或拆除搬迁,不得损坏。八、保证安全生产、文明施工的措施 1、开工前对所有进入现场的施工人员进行安全教育。现场设有专职安全员,督促和落实各级安全生产制度及措施的实施,严禁用野火。 2、坚持贯彻执行安全生产:JGJ59-

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
