《安家岭采矿浴室改造工程施工方案.doc》由会员分享,可在线阅读,更多相关《安家岭采矿浴室改造工程施工方案.doc(22页珍藏版)》请在第壹文秘上搜索。

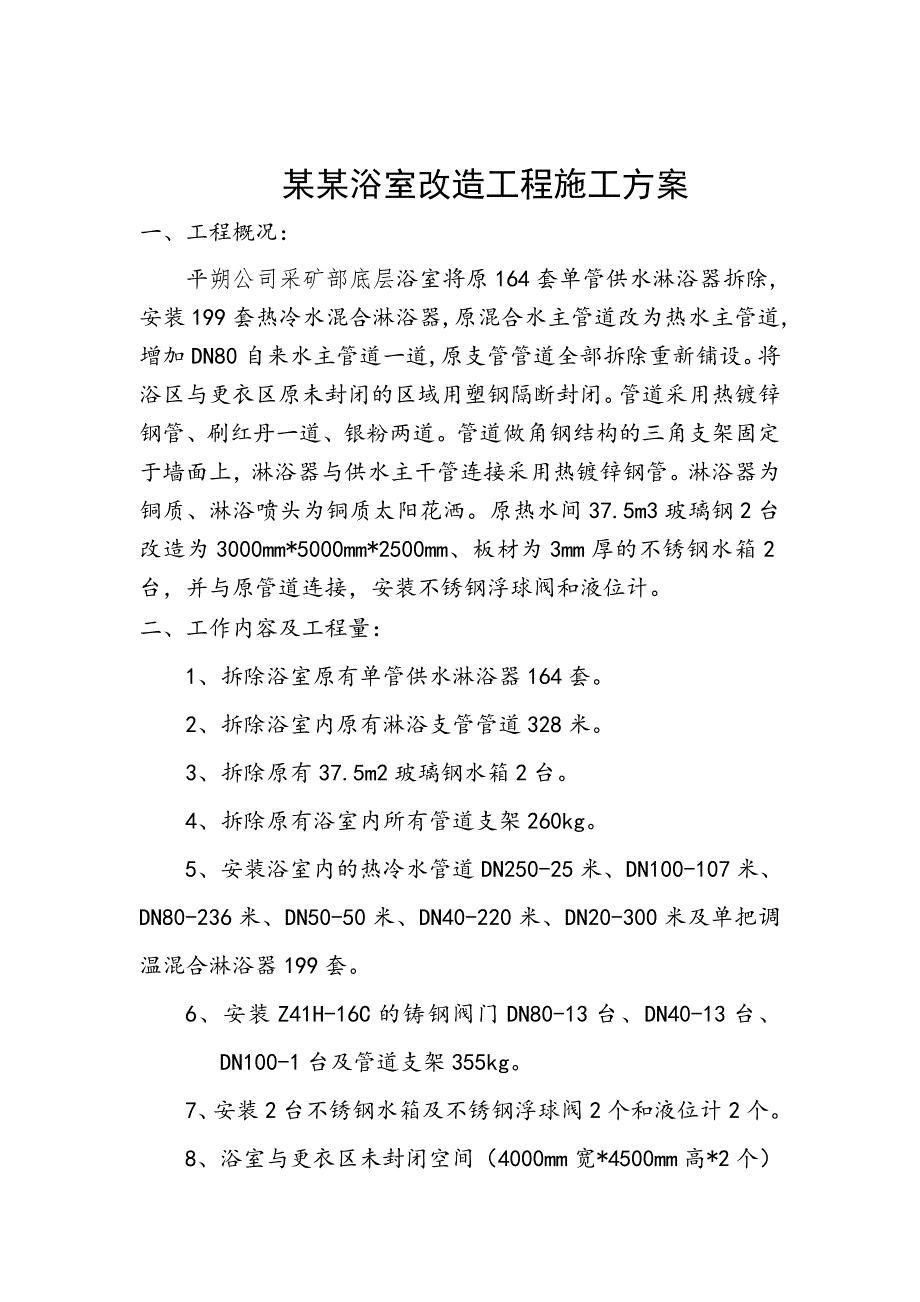

1、某某采矿浴室改造工程施工方案某某集团工程公司平朔项目部某某年8月21日某某浴室改造工程施工方案一、工程概况:平朔公司采矿部底层浴室将原164套单管供水淋浴器拆除,安装199套热冷水混合淋浴器,原混合水主管道改为热水主管道,增加DN80自来水主管道一道,原支管管道全部拆除重新铺设。将浴区与更衣区原未封闭的区域用塑钢隔断封闭。管道采用热镀锌钢管、刷红丹一道、银粉两道。管道做角钢结构的三角支架固定于墙面上,淋浴器与供水主干管连接采用热镀锌钢管。淋浴器为铜质、淋浴喷头为铜质太阳花洒。原热水间37.5m3玻璃钢2台改造为3000mm*5000mm*2500mm、板材为3mm厚的不锈钢水箱2台,并与原管道
2、连接,安装不锈钢浮球阀和液位计。二、工作内容及工程量:1、拆除浴室原有单管供水淋浴器164套。2、拆除浴室内原有淋浴支管管道328米。3、拆除原有37.5m2玻璃钢水箱2台。4、拆除原有浴室内所有管道支架260kg。5、安装浴室内的热冷水管道DN250-25米、DN100-107米、DN80-236米、DN50-50米、DN40-220米、DN20-300米及单把调温混合淋浴器199套。6、安装Z41H-16C的铸钢阀门DN80-13台、DN40-13台、DN100-1台及管道支架355kg。7、安装2台不锈钢水箱及不锈钢浮球阀2个和液位计2个。8、浴室与更衣区未封闭空间(4000mm宽*45
3、00mm高*2个)用塑钢隔断作封闭,并做2樘推拉门。三、劳动力组织:见劳动力计划表劳动力计划表序号工种人数施工部位1抹灰工2墙面修补、粘瓷砖2瓦工2零星砌筑3电工2临时用电4油漆工5管道刷油5普工24配合施工6架子工6配合施工搭设脚手架7管工22管道、洁具安装5四、主要施工机具见表主要施工机具计划表序号名称规格型号单位数量1电焊机500A台22金属切割机台13导链5T台34角磨机台25钢架管48T56钢管扣件各种型号个5007电钻把48氧气、乙炔瓶套19电动试压泵0-60Mpa台110手动试压泵0-150Mpa台111无齿锯C3-400台212台钳台413套丝机台2五、施工准备:会同甲方勘察现
4、场,了解施工环境,理解改造意图,听取甲方意见,并做好相应记录,为制定改造施工方案提供依据。根据现场实际情况,解决好施工用水、用电问题,协同甲方做好施工前的准备工作。六、主要施工方法和技术质量要求:(一)、按甲方要求进行前期拆除工作,将原有管道、支架全部拆除。并及时将拆除垃圾清理,将现场清理干净。(二)、给排水、采暖工艺要求1、材料要求各种管材在进入施工现场时应认真检查,必须符合国家或部颁标准有关质量、技术要求,并有产品出厂合格证明。各种附件、管件不得有砂眼、裂纹、偏扣、乱扣、丝扣不全和角度不准等现象。各种阀门的外观要规矩无损伤,阀体严密性好,阀杆不得弯曲,安装前应按设计要求或施工规范、规定进行
5、严密性试验。石棉橡胶垫、油麻、线麻、水泥、电、气焊条等质量都必须符合设计规范要求。2、管道布置及敷设原则(1)给水管道一般宜明设,尽量沿墙、梁、柱直线敷设;当建筑物有要求时可在管槽、管井、管沟及吊顶内暗设。(2)给水管道不得敷设在烟道、风道、排水沟内,不宜穿过橱窗、壁柜及木装修处,并不得穿过大便槽和小便槽。(3)给水管道不得穿过变配电间。(4)给水管道宜敷设在不冻结的房间内,否则管道应采取保温防冻措施。(5)给水管道不宜穿过伸缩缝、沉降缝,若必须穿过时,应有相应的技术措施。(6)给水引入管应有不小于0.003的坡度坡向室外阀门井,室内给水横管宜有0.002-0.005的坡度坡向泄水装置。3、给
6、水管道的一般规定(1)每条引入管上均应装设阀门和水表,必要时还要有泄水装置。(2)引入管要有0.003的坡度坡向室外给水管网。(3)给水引入管与排水的排出管的水平净距,在室外不得小于1.0m,在室内平行敷设时、其水平最小净距为0.5m,交叉敷设时,垂直净距为0.15m,且给水管应在上面。(4)给水引入管或其它管道穿越基础或承重墙时,要预留洞口,管顶与洞口净空一般不小于0.15m。(5)引入管或其它管道穿越地下室或地下构筑物外墙时,应采取防水措施,根据情况采用柔性防水套管或刚性防水套管。(6)给水横管应有0.002-0.005的坡度坡向可以泄水的方向。(7)给水管道与其它管道同地沟或共支架敷设时
7、,给水管道应在热水管、蒸汽管的下面,在冷冻管或排水管的上面,给水管道不要与有害、有毒介质的管道、易燃的管道同沟敷设。(8)给水立管和装有3个或3个以上的配水点的支管,在始端均应装设阀门或活接。(9)立管穿越现浇楼板时应预留孔洞。孔洞尺寸一般比管径大50-100mm。(10)立管穿越楼板时要加套管,套管底面与楼板底平,套管上沿一般高出楼板20mm,安装在卫生间和厨房间的套管,套管上沿高出楼板50mm。(11)支管应有不小于0.002的坡度坡向立管。(12)冷、热水管并行敷设时,热水管在左侧,冷水管在右侧。(13)冷、热水管水平并行敷设时,热水管在冷水管的上面。(14)明装管道沿墙敷设时,管外皮距
8、墙应有20-30mm的距离(当DN32mm时)。(15)卫生器具上的冷热水咀,热水在左侧,冷水在右侧。4、给水管道安装工艺流程安装准备预制加工支架制作安装干管安装立管安装支管安装管道试压管道防腐保温洁具安装管道冲洗。5、安装准备(1)、施工图纸及其它技术文件齐全,并经会审,设计交底已经完成。(2)编制施工组织设计(或施工方案),经技术主管部门审批通过,并向有关施工管理人员和班组长进行书面或口头的技术交底。(3)安装使用的管材、管件已按计划组织进场,并按设计选用的材质、规格、型号等要求进行了检查验收。(4)施工现场的用水、用电、和材料堆放库房等条件能满足安装要求,施工机具已备齐。(5)施工安装人
9、员经过技术培训,能熟悉所选用的管材和管件的性能,并掌握安装操作技能。(6)认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。6、 预制加工:按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工。7、 干管安装:干管安装:安装时一般从总进入口开始操作,总进口端头加好临时丝堵以备试压用。安装前清扫管膛,丝扣连接管道抹上铅油缠好麻,丝扣外露2至3扣,安装完后找直找正。热水管道的穿墙处均要加好套管及固定支架,安装伸缩器按规定做好预拉伸,待管道固定卡件安装完
10、毕后,除去预拉伸的支撑物,调整好坡度。管道采用焊接法兰连接,法兰应垂直于管子中心线,其表面应相互平行。采暖和热水供应管道的法兰衬垫,宜采用橡胶石棉垫;法兰中间不得放置斜面垫或几个衬垫。连接法兰的螺栓,螺杆突出螺母长度不宜大于螺杆直径的1/2 。D、 立管安装:每层从上至下统一吊线安装卡件,将预制好的立管按编号分层排开,顺序安装。外露丝扣和镀锌层破损处刷好防锈漆。立管阀门安装朝向应便于操作和修理。安装在墙内的立管应在结构施工中预留管槽,立管安装后吊直找正,用卡件固定。支管的甩口应露明并加好临时丝堵。热水管按设计要求加好套管。立管与导管连接要采用2个弯头。立管直线长度大于15m时,要采用3个弯头立
11、管如有伸缩器安装同干管。E、支管安装:将预制好的支管从立管甩口依次逐段进行安装,根据管道长度适当加好临时固定卡,核定不同卫生器具的冷热水预留口高度、位置是否正确,找平找正后栽支管卡件,去掉临时固定卡,上好临时丝堵。确定支管高度后画线定位,剔出管槽,将预制好的支管敷在槽内,找平找正定位后用勾钉固定。卫生器具的冷热水预留口要做在明处,加好丝堵。热水支管应做在冷水支管的上方,支管预留口位置应为左热右冷。其余安装方法同冷水支管。室内采暖、热水供应系统管道安装,应有坡度。如设计无要求,其坡度应符合下列规定:、热水采暖和热水供应管道及汽水同向流动的蒸汽和凝结水管道,坡度一般为0.003 ,但不得小于0.0
12、02 ;、汽水逆向流动的蒸汽管道,坡度不得小于0.005 。F、管道从门窗或其它洞口,梁、柱、墙垛等处绕边,其转角处如高于或低于管道水平走向,在其最高点或最低点应分别安装排气和泄水装置。G、 管道穿过墙壁和楼板,应设置铁皮或钢制套管。安装在楼板内的套管,其顶部应高出地面20毫米,底部应与楼板底面相平。H、 安装管径小于或等于32毫米不保温的采暖双立管道,两管中心距应为80毫米,允许偏差5毫米。送水或送汽管应置于面向的右侧。散热器与管道的连接,必须安装可拆装的连接件。M、 散热器支、托架安装,位置应正确,埋设平整、牢固。N、弯制钢管,弯曲半径应符合下列规定:热弯:应不小于管子外径的3.5倍;冷弯
13、:应不小于管子外径的4倍;焊接弯头:应不小于管子外径的1.5倍;(2)施工操作要求钢管采用焊接或螺纹连接,螺纹加工应光滑完整,无毛刺、乱丝。螺纹接口采用沿油麻丝或聚氟乙烯密封带。管道采用热浸镀锌钢管,镀锌管件连接和焊接。明装管道外表面刷红丹一道、银粉两道。管道安装应先确定位置、坡度。栽好支架再安装,其连接件应安装在便于检查和维修、采暖水平管缩胫之处,焊前采用手工坡口器或气焊进行坡口加工,严禁承插套焊。暖气片组合要按规定执行,每个封口均用细砂布打磨干净,露出金属光泽。管道穿过墙体应设予留孔,暖气管穿过墙体楼板应加设套管。组装好的暖气片经试压合格后方可安装,采暖系统,给水管线均应进行打压试验,确保
14、安装质量。9、卫生器具安装(一)施工操作要求首先应布置好冷热水和排水管的接口位置,这对安装各式各样的新产品及进口产品尤为重要。卫生器具进场时应进行检查验收。目前所安装的卫生器具多为陶瓷制品及部分铸铁搪瓷、玻璃钢制品,所有卫生器具外表面应光滑,造型周正,边缘平滑无棱角毛刺,无裂纹,色调应一致。卫生器具的零配件规格应标准,外表光滑,电镀均匀,螺纹清晰,锁母松紧适度,无砂眼、裂纹等缺陷。(1)安装卫生器具有其共同的要求:平、稳、牢、准、不漏、使用方便、性能良好。平:卫生器具的上口边缘要水平,同一房间内成排布置的器具标高应一致。稳:卫生器具安装好后应无摇动现象。牢:安装应牢固、可靠、防止使用一段时间后
15、产生松动。准:卫生器具的坐标位置、标高要准确。不漏:卫生器具上的给、排水管口连接处必须保证严密、无惨漏。使用方便:卫生器具的安装应根据不同使用对象(如住宅、学校、幼儿园、医院等)合理安排。阀门手柄的位置朝向合理。性能良好:阀门、水龙头开关灵活,各种感应装置应灵敏、可靠。(2)卫生器具除浴盆和蹲式大便器外,均应待土建抹灰、粉刷、贴瓷砖等工作基本完成后再进行安装。(3)各种卫生器具埋设支、托架除应平整、牢固外,还应与器具贴紧,栽入墙体内的深度要符合工艺要求,支、托架必须防腐良好。固定用螺打、螺栓一律采用镀锌产品,凡与器具接触处应加橡胶垫。(4)蹲便器或坐便器与排水口连接处要用油灰压实。稳固地脚螺栓时,地面防水层不得破坏,防止
