安置区工程雨季施工方案.doc

上传人:p** 文档编号:995843 上传时间:2024-06-11 格式:DOC 页数:14 大小:44.50KB
下载 相关 举报
安置区工程雨季施工方案.doc_第1页
第1页 / 共14页
安置区工程雨季施工方案.doc_第2页
第2页 / 共14页
安置区工程雨季施工方案.doc_第3页
第3页 / 共14页
安置区工程雨季施工方案.doc_第4页
第4页 / 共14页
安置区工程雨季施工方案.doc_第5页
第5页 / 共14页
安置区工程雨季施工方案.doc_第6页
第6页 / 共14页
安置区工程雨季施工方案.doc_第7页
第7页 / 共14页
安置区工程雨季施工方案.doc_第8页
第8页 / 共14页
安置区工程雨季施工方案.doc_第9页
第9页 / 共14页
安置区工程雨季施工方案.doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《安置区工程雨季施工方案.doc》由会员分享,可在线阅读,更多相关《安置区工程雨季施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

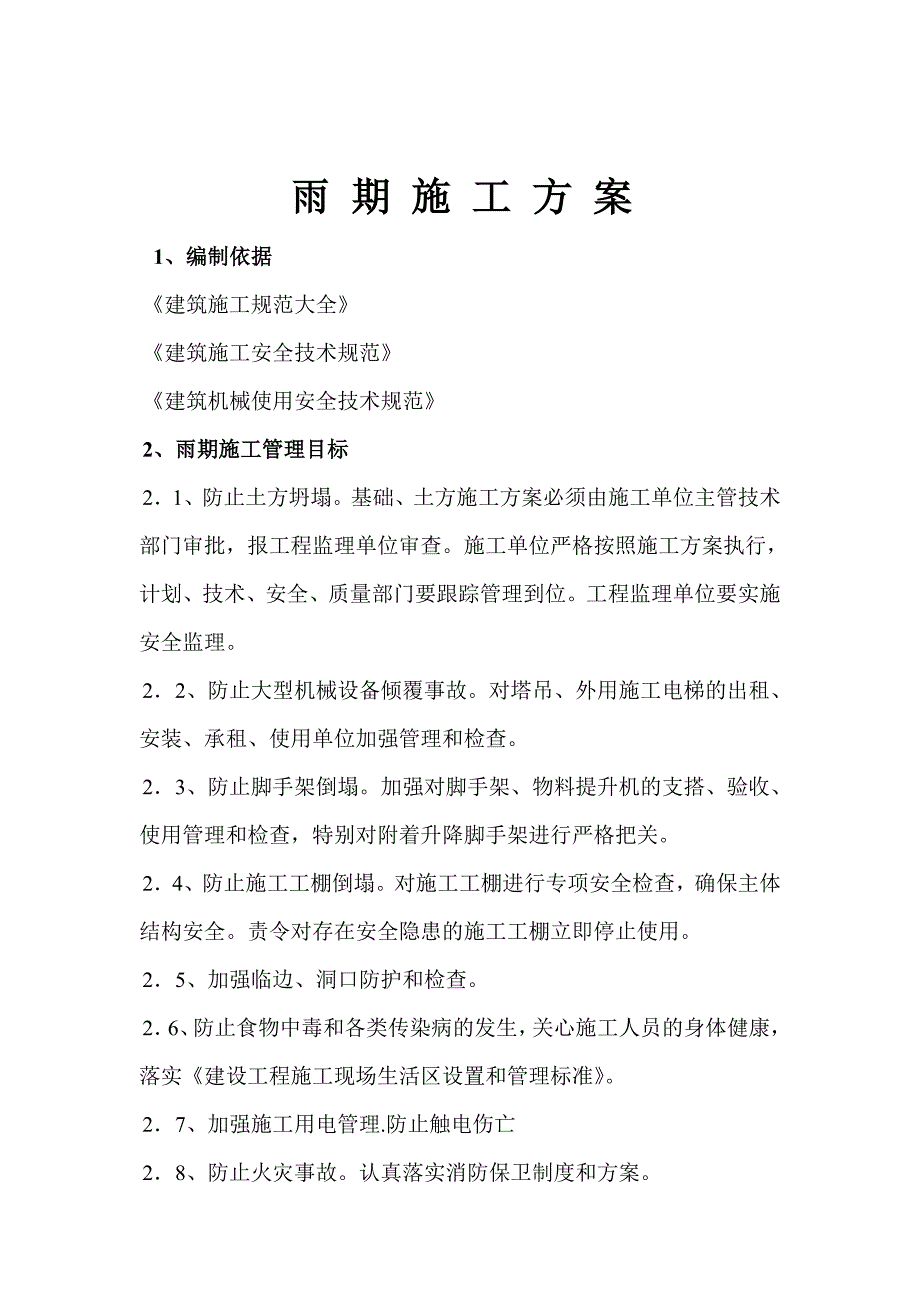

1、目 录1、编制依据42、雨期施工管理目标4 3、雨期施工准备工作5 4、雨季施工措施75、雨期施工安全管理施106、消防、保卫措施 127、雨期施工环境保护措施138、文明施工159、雨季施工机具及材料计划1510、雨季施工安全措施16雨 期 施 工 方 案 1、编制依据建筑施工规范大全建筑施工安全技术规范建筑机械使用安全技术规范2、雨期施工管理目标 21、防止土方坍塌。基础、土方施工方案必须由施工单位主管技术部门审批,报工程监理单位审查。施工单位严格按照施工方案执行,计划、技术、安全、质量部门要跟踪管理到位。工程监理单位要实施安全监理。22、防止大型机械设备倾覆事故。对塔吊、外用施工电梯的出

2、租、安装、承租、使用单位加强管理和检查。23、防止脚手架倒塌。加强对脚手架、物料提升机的支搭、验收、使用管理和检查,特别对附着升降脚手架进行严格把关。24、防止施工工棚倒塌。对施工工棚进行专项安全检查,确保主体结构安全。责令对存在安全隐患的施工工棚立即停止使用。25、加强临边、洞口防护和检查。26、防止食物中毒和各类传染病的发生,关心施工人员的身体健康,落实建设工程施工现场生活区设置和管理标准。27、加强施工用电管理.防止触电伤亡28、防止火灾事故。认真落实消防保卫制度和方案。29、防止施工现场围挡倒塌事故。(1)雨期施工主要以预防为主,采用防雨措施及加强排水手段,确保雨期正常的施工生产,不受

3、季节性气候的影响。 (2)因雨季施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实,汛期施工做到有备无患。 (3)雨季施工总的原则是“做好排水、挡水、防水工作”,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后继续施工,暴雨过后不影响施工。 3、雨期施工准备工作 3.1施工场地 (1)施工现场应根据地形对施工区及生活区分别形成良好的排水系统,以保证水流畅通、不积水。 (2)基坑周边用红砖砌筑20cm宽的排水沟,防止地面水倒流入基坑内。排水沟

4、平面布置见附图。 3.2机电设备的保护措施在雷雨季节到来之前,必须做好机电设备的防潮、防霉、防锈蚀、防雷击等项措施,管好、用好施工现场机电设备,确保施工任务的顺利完成。(1)对露天放置的大型机电设备要防雨、防潮,对其机械螺栓、轴承部分要经常加油并转动以防锈蚀,所有机电设备都要安装预防漏电保安器。 (2)在施工现场比较固定的机电设备,如电焊机等要搭设防雨棚或电机加防护罩,不允许用塑料布包裹,其电气设备要有可靠接地措施,对电焊机把线、电缆线、胶皮线应检查是否老化、破损、不合格的胶线应调换和修理,防止漏电事故发生。 (3)对于变压器,避雷器的接地电阻值必须进行复测(电阻值大于4欧姆),不符合要求的必

5、须及时处理。对于避雷器要作一次预防性试验。 (4)对现场各种高低压线路应检查是否符合安全操作规程的要求,凡普通胶皮线,普通塑料线,只准架空铺设,不准随地拖设。 (5)各种机械的机电设备的电器开关,要有防雨、防潮设施。 (6)雨后对各种机电设备,临时线路等进行巡视检查,如发生漏电等迹象,应立即标志危险警示并及时修理维护,有严重危险的立即停工处理。 (7)现场使用的两台塔吊,设置避雷装置,并定期进行检查. (8)所有怕雨淋的材料如水泥、砖等用雨布覆盖;地下室外墙水平施工缝使用的膨胀止水胶条,严紧水泡雨淋,合模后必须在钢筋上部覆盖塑料布。 3.3临建工程及其它 (1)雨季前对于临建房屋、水泥库房等应

6、进行检查和修理,防止漏雨、漏电和其它不安全因素存在。 (2)雷雨前交代工人雷雨中不要在大树下避雨、不要走近架子、架空电线周围10m以内区域,避免雷击触电事故发生。 (3)雨季施工期间按照市建委的要求,应建立以主要领导为首各部门、项目经理部负责人参加的抗洪指挥部(详见附表),组织精干的抗洪抢险队伍,汛期内主要领导要执行轮流值班制,发现险情立即指挥抢救。 4.雨季施工措施 结构施工时,需作好施工现场的防雨和排水工作。遇有大雨,应配备6台水泵进行抽水(其中两台作为备用),并将水排到地面上的水沟中;后浇带中的积水用水泵抽入集水井,再用水泵抽到基础外面。 雨期施工时,施工场地内各分项工程的工作面不宜过大

7、,应逐段、逐片的分期施工。 4.1地下室防水工程 (1)部分地下室外墙及地下二层有覆土顶板处防水工程,施工前应密切注意天气预报,选择在连续晴好的天气中施工,尽量避开阴雨天气。 (2)铺贴防水层的基层必须干燥,含水率不大于9%。如基层在干燥过程中遇雨,须将基层用塑料布覆盖,严紧基层潮湿即铺贴防水卷材。 (3)防水卷材在铺贴过程中遇雨,用塑料布覆盖;卷材铺贴完成后应及时做好保护层。 4.2钢筋工程 (1)钢筋加工场地要做好防雨排水工作,对钢筋原材及加工好的钢筋要用塑料布覆盖,防止雨水对钢筋产生锈蚀,堆放钢筋用木方支垫,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。 (2)进现场的钢筋要堆码整齐

8、,下雨时盖塑料布进行保护。施工时组织好钢筋工程施工流水进度,尽量利用无雨天气施工。 4.3模板工程 (1)模板应分类分规格堆放整齐,下用木方垫架,竹夹板、木方等木质材料遇雨用塑料布覆盖,严禁水泡雨淋,以防变形。 (2)支模前涂刷好隔离剂的模板,下雨时用塑料布覆盖,避免隔离剂被雨水冲刷。 (3)模板拼装后(尤其是木制柱模),应尽快浇注混凝土,防止模板遇雨变形。若模板拼装后遇雨,浇注混凝土前应重新检查加固模板和支撑。 4.4现浇混凝土工程 (1)混凝土浇筑前应及时了解天气预报,尽量利用晴好天气组织施工,浇筑混凝土时遇到下雨,应立即采取措施用塑料布遮盖,以防新浇混凝土被雨水冲刷。因工程抢工必须浇筑混

9、凝土,应采取搭棚遮盖措施,并合理留设施工缝。 (2)雨后接缝时应凿掉被雨浸泡冲刷过的松散混凝土,继续浇筑混凝土时应按施工缝处理。 (3)混凝土浇筑后,未达到初凝如遇下雨应及时用塑料布遮盖,防止雨淋。 (4)由于使用商品混凝土,开盘前要求商品混凝土搅拌站根据砂、石含水率调整施工配合比,适当减少加水量,满足雨期施工要求。 4.5回填土工程 (1)基坑回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。 (2)雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在1622%,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施。 (

10、3)地下二层有覆土顶板处回填土,500宽肥槽范围内为2:8灰土,其余处为素土回填,必须抓紧在晴天分层夯实回填,每层虚铺厚度为250mm;施工中遇小雨要及时用塑料布覆盖,如遇雨水浸泡该部分灰土必须换掉。 4.6架子工程 (1)搭设架子在雨季中进行,应组织有关部门进行检查,上人马道铺好木脚手板,钉好防滑条,防滑条间距不大于300mm,并定期派人清扫马道上的积泥。 (2)雨季施工期间对架子工程应安排专人巡查维修,特别下雨后地面容易下沉,应随时支垫好立杆下的垫板,防止架子悬空及下沉,确保使用安全。 (3)雨后高空作业人员应穿胶底鞋,注意防滑。 4.7施工道路 基坑回填土后,需根据主体施工需要在现场设置

11、环形施工道路,道路布置见结构施工平面布置图。 (1)对现场新设的施工道路要进行一次性平整铺垫,做到路面坚实平整、人行不打滑、车行不颠簸。 (2)硬化道路两旁要设排水沟做好排水工作,并使路面向排水沟找坡,保证雨后路面不积水,通行不沉陷。 5、雨期施工安全管理措施 5.1高空作业及洞口临边的安全防护 (1)高空作业必须系好安全带,严禁高空抛投任何物料,进入现场人员必须带好安全帽。 (2)高空作业的架子、平台、跳板等设施,必须坚固和稳定,高处作业中所用的物料,均应堆放平稳,工具应随手放入工具袋;作业中的走道、通道板和登高用具,应随时清扫干净;拆卸下的物件及余料和废料均应及时清理运走,不得任意乱置或向

12、下丢弃。 (3)不得在大雨天进行露天高空作业,严禁酒后及不适于高处作业的人员从事高空作业。 (4)随工程的进展逐步做好洞口及临边的防护工作,电梯井洞口、管井口、楼梯口必须及时设置防护栏杆,电梯井内应每隔两层设一道安全网。楼板面上的孔口,必须使用坚实的盖板,盖板应能防止移位。边长在150cm以上的洞口,四周设防护栏杆,洞口下张设安全平网。 (5)因作业必须,临时拆除或变动安全防护设施时,必须经施工负责人同意,并采取相应的可靠措施,作业后应立即恢复。 5.2钢筋工程(1)绑扎边柱、边梁钢筋应搭设防护架,高空深坑绑扎钢筋和安 放骨架,须搭防护架或马道。 (2)多人合运钢筋,起落、转停动作要一致,人工

13、传送不得在同一垂直线上,钢筋堆放要分散、稳当、防止倾倒和塌落。 (3)绑扎3米以上柱、墙体钢筋时,搭设操作通道和操作架,禁止在骨架上攀登和行走。 (4)钢筋起吊必须捆牢固,吊勾下方不得站人,吊运绑扎钢筋工作架子必须系好钢丝绳,在无任何牵连的情况下进行吊运,到位后,待工作架放稳,搭好支撑方能放下钢丝绳。 5.3模板工程 (1)支设柱模板和梁模板时,不准站在梁柱模板操作和梁底板上行走,更不允许利用拉杆,支撑攀登上下。 (2)支模应按工序进行,模板在没有固定好之前不得进行下道工序,否则模板受外界影响容易倒塌伤人。 (3)高空作业时,有高处坠落和掉下材料的危险,支模人员上下应走通道,严禁利用模板,栏杆

14、、支撑上下;站在活动平台上支模,要系好安全带,工具要随手放入工具袋内,禁止抛掷任何物体。 (4)模板拆除应经工长同意,操作时应按先外后里分段进行,严禁硬撬、硬砸或大面积撬落和拉倒,不得留下松动和悬挂的模板。拆下的模板应及时送到指定地点,清理刷隔离剂,按规格堆放整齐备用。 (5)拆模后需要局部支撑的和使用早拆体系的支撑杆必须顶牢,不得送动,防止支撑倒下伤人,高处作业严禁投掷材料。 (6)钢模板拆除时,下方不得有其他操作人员。钢模板拆除部件,临时堆放处离楼层边沿不应小于1m,堆放高度不得超过1m。楼层边口、通道口等处,严禁堆放任何拆下物件。 5.4混凝土工程 (1)泵送砼设备的各部螺栓应紧固,管道

15、接头应紧固密封,防护装置应齐全可靠。作业前,必须先用按规定配制的水泥浆润滑管道。无关人员必须离开管道。(2)泵送砼详细安全操作规程见搅拌站交底。 (3)使用砼振动器,应安装漏电保护装置,熔断器选配应符合要求,接零应安全可靠。电动机接零线不良者严禁开机使用。 (4)操作人员操作振捣器作业时,应穿戴好胶鞋和绝缘橡皮手套。振捣器停止使用时,应立即关闭电动机;搬动振捣器时,应切断电源,以确保安全。不得用软管和电缆拖拉、扯动电动机。 (5)振捣器作业时,软管弯曲半径不得小于50cm;软管不得有断裂。启振时,必须由操作人员掌握,不得将启振的振捣棒平放在钢板或水泥板等坚硬物上,以免撞坏发生危险。 (6)严禁用振捣棒撬拨钢筋和模板,或将振捣棒当大锤使用,操作时勿使振捣棒头夹到钢筋里或其他硬物而受到损坏。 (7)用绳拉平板振捣器时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
