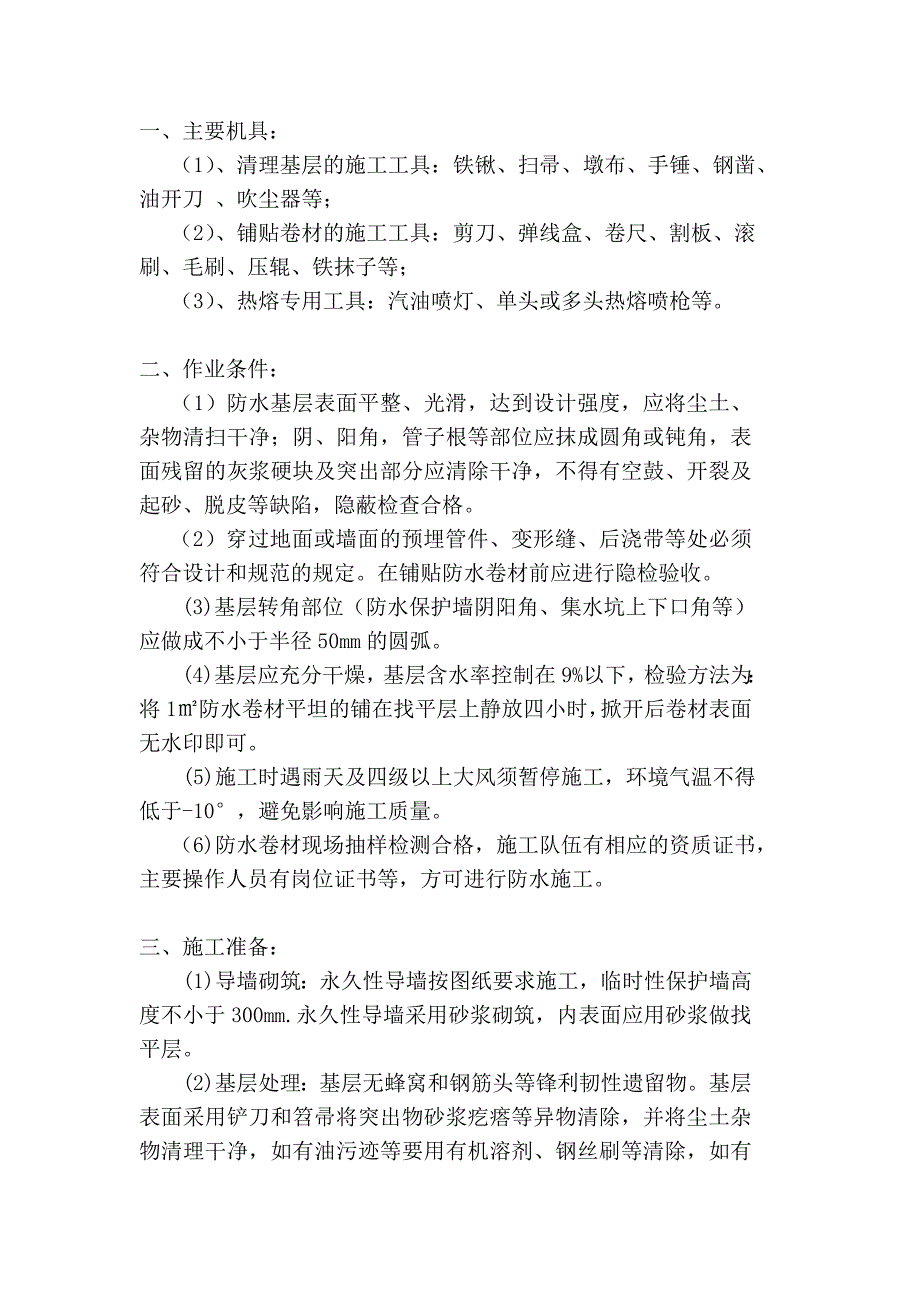

1、一、主要机具: (1)、清理基层的施工工具:铁锹、扫帚、墩布、手锤、钢凿、油开刀 、吹尘器等; (2)、铺贴卷材的施工工具:剪刀、弹线盒、卷尺、割板、滚刷、毛刷、压辊、铁抹子等; (3)、热熔专用工具:汽油喷灯、单头或多头热熔喷枪等。二、 作业条件: (1)防水基层表面平整、光滑,达到设计强度,应将尘土、杂物清扫干净;阴、阳角,管子根等部位应抹成圆角或钝角,表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷,隐蔽检查合格。(2)穿过地面或墙面的预埋管件、变形缝、后浇带等处必须符合设计和规范的规定。在铺贴防水卷材前应进行隐检验收。 (3)基层转角部位(防水保护墙阴阳角、集

2、水坑上下口角等)应做成不小于半径50mm的圆弧。 (4)基层应充分干燥,基层含水率控制在9%以下,检验方法为:将1防水卷材平坦的铺在找平层上静放四小时,掀开后卷材表面无水印即可。 (5)施工时遇雨天及四级以上大风须暂停施工,环境气温不得低于-10,避免影响施工质量。 (6)防水卷材现场抽样检测合格,施工队伍有相应的资质证书,主要操作人员有岗位证书等,方可进行防水施工。三、施工准备:(1)导墙砌筑:永久性导墙按图纸要求施工,临时性保护墙高度不小于300mm.永久性导墙采用砂浆砌筑,内表面应用砂浆做找平层。(2)基层处理:基层无蜂窝和钢筋头等锋利韧性遗留物。基层表面采用铲刀和笤帚将突出物砂浆疙瘩等

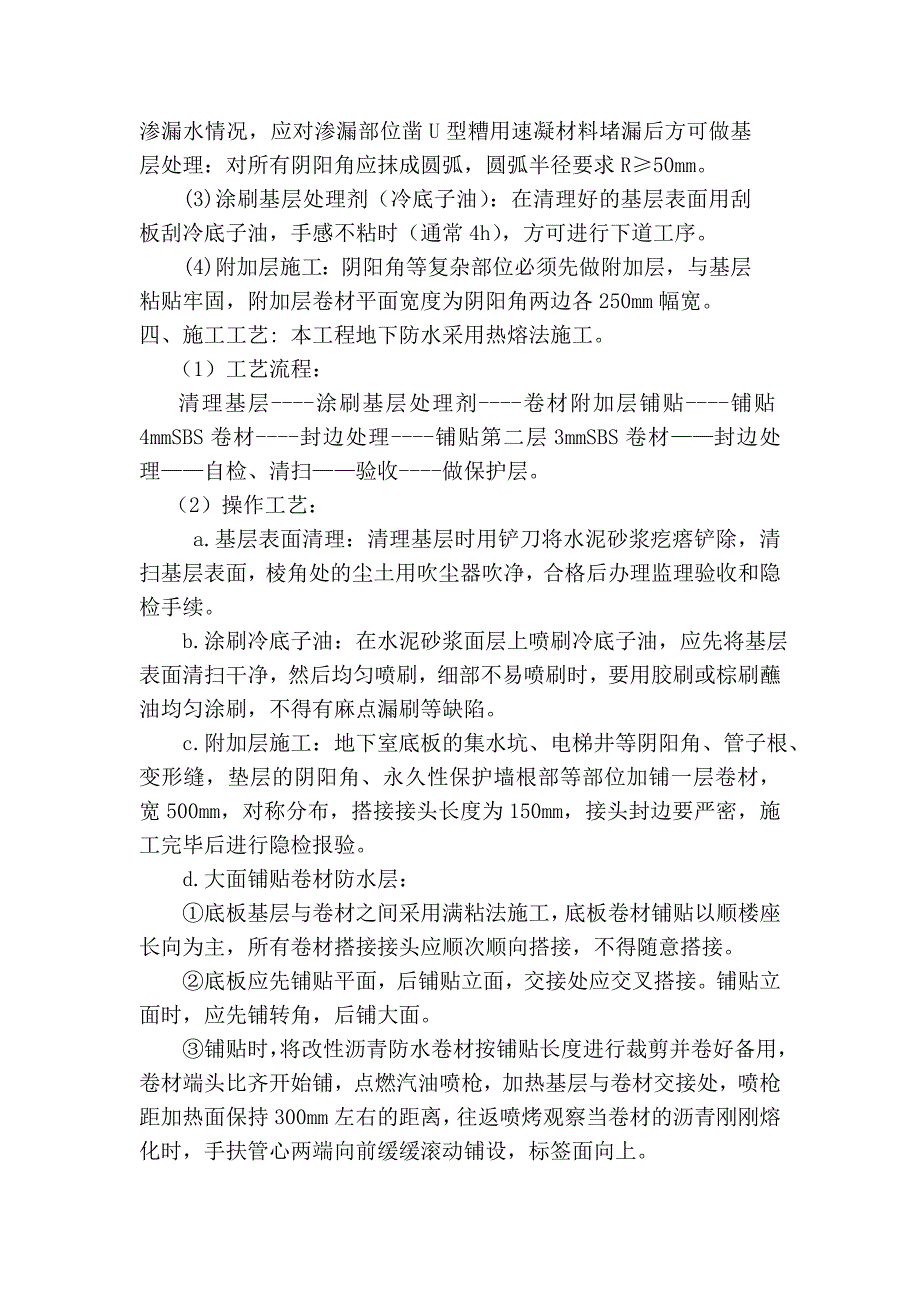

3、异物清除,并将尘土杂物清理干净,如有油污迹等要用有机溶剂、钢丝刷等清除,如有渗漏水情况,应对渗漏部位凿U型糟用速凝材料堵漏后方可做基层处理:对所有阴阳角应抹成圆弧,圆弧半径要求R50mm。(3)涂刷基层处理剂(冷底子油):在清理好的基层表面用刮板刮冷底子油,手感不粘时(通常4h),方可进行下道工序。(4)附加层施工:阴阳角等复杂部位必须先做附加层,与基层粘贴牢固,附加层卷材平面宽度为阴阳角两边各250mm幅宽。四、施工工艺: 本工程地下防水采用热熔法施工。 (1)工艺流程: 清理基层-涂刷基层处理剂-卷材附加层铺贴-铺贴4mmSBS卷材-封边处理-铺贴第二层3mmSBS卷材封边处理自检、清扫验

4、收-做保护层。(2)操作工艺: a.基层表面清理:清理基层时用铲刀将水泥砂浆疙瘩铲除,清扫基层表面,棱角处的尘土用吹尘器吹净,合格后办理监理验收和隐检手续。 b.涂刷冷底子油:在水泥砂浆面层上喷刷冷底子油,应先将基层表面清扫干净,然后均匀喷刷,细部不易喷刷时,要用胶刷或棕刷蘸油均匀涂刷,不得有麻点漏刷等缺陷。 c.附加层施工:地下室底板的集水坑、电梯井等阴阳角、管子根、变形缝,垫层的阴阳角、永久性保护墙根部等部位加铺一层卷材,宽500mm,对称分布,搭接接头长度为150mm,接头封边要严密,施工完毕后进行隐检报验。 d.大面铺贴卷材防水层:底板基层与卷材之间采用满粘法施工,底板卷材铺贴以顺楼座

5、长向为主,所有卷材搭接接头应顺次顺向搭接,不得随意搭接。底板应先铺贴平面,后铺贴立面,交接处应交叉搭接。铺贴立面时,应先铺转角,后铺大面。铺贴时,将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,卷材端头比齐开始铺,点燃汽油喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,标签面向上。铺贴卷材时,要求用力均匀,不窝气,铺设压边宽度应掌握好,长边和短边的搭接宽度均不小于100mm,。铺贴时应展平压实,用压辊用力压将防水层粘接边内的空气挤出。上下两层之间热熔满粘,上下层间和相临两幅卷材的接缝必须错开1/3-1/2幅宽,

6、并且两层卷材不得相互垂直铺贴。相临两幅卷材短边接缝应错开1500mm以上。幅宽内卷材底表面应加热均匀,不得过分加热或烧穿卷材。铺贴时应展平压实,用压辊用力压将防水层内的空气挤出。在立面与平面的转角处,卷材的接缝留在平面并且距立面不小于600mm。卷材接缝必须粘贴封严。最后热熔封边:当卷材铺设完后,用喷枪加热卷材搭接缝处,当卷材的沥青刚刚融化时,将流出的热沥青用铁抹子轻轻抹平,使其形成明显的沥青条。从底面折向立面的卷材与永久性保护墙的接触部位,采用满粘法施工,导墙立面卷材铺好后,顶端防水卷材卷过来最少300mm,上盖塑料薄膜,薄膜上砌筑两皮砖压顶,以作为外墙立面防水的接茬,防止防水层的破坏。普通

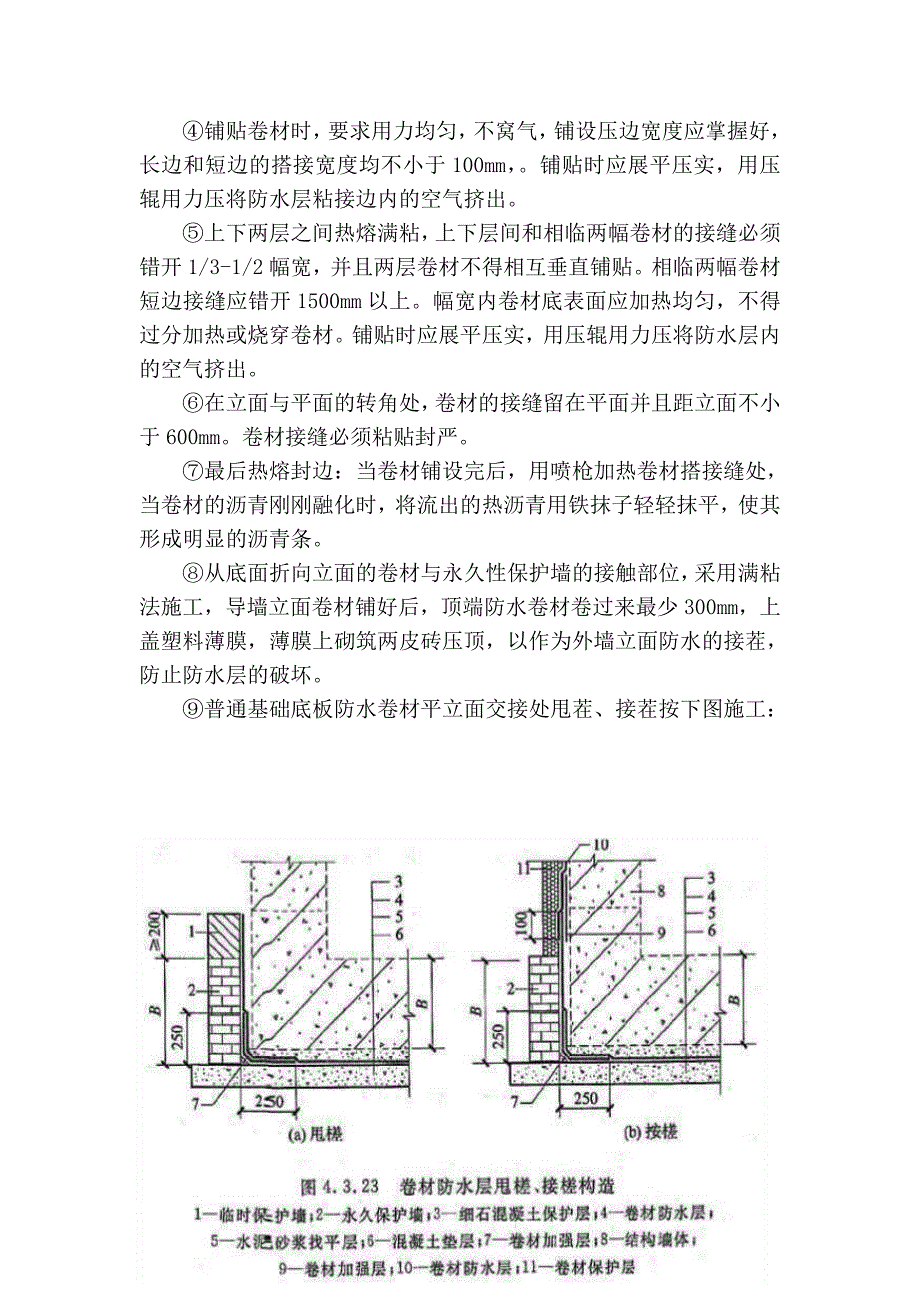

7、基础底板防水卷材平立面交接处甩茬、接茬按下图施工: (3)地下室外墙防水层施工:工艺流程基本同底板防水,采用满粘法施工。 a、清理基层:要求基层无杂物、尘土或滞留砂浆,含水量不大于9(测法:将一块不小于1卷材铺在基层上,4小时后掀开卷材上无水印为准),用2000mm长直尺检查,基层与直尺之间的最大空隙不应超过5mm;空隙仅允许平缓变化,且每米长度内不得多于一处。 b、基层处理完毕后,涂刷基层处理剂,要求全部采用热熔满粘法施工。应先将底部接茬部位(导墙处临时固定的搭接部分)的各层卷材揭开,并将其表面清理干净,如卷材表面有局部损伤,应及时进行修补。SBS卷材在接茬部位的搭接长度为100mm。上下层

8、卷材应错茬接缝,上层卷材应盖过下层卷材。 c、然后对结构墙体阴阳角做500mm宽卷材附加层,再开始铺贴大面。 d、铺贴大面时卷材底表面应加热均匀,不得过分加热或烧穿卷材。铺贴时应展平压实,用压辊用力压将防水层内的空气挤出; e、立面卷材收头处理:卷材防水系统的终端收口处理是防水系统安全性能的集中表现,如果收口处理不好,会导致周边提前损坏。采用特制的收口金属压条,在保证防水系统的安全性能的前提下,对延长防水系统的安全使用寿命起到极大的帮助。详见接茬节点;遇墙上预留洞口应甩好接茬,待安装完管道后,将防水层补齐。(4)、三面阴阳角做法阴阳角(此处的阴阳角专指三维交叉部位)在防水层施工中,数量诸多,也

9、是防水层薄弱的部位之一,该处的通常做法是由施工作业人员按照下图(8)方式现场裁剪和安装:五、卷材防水层成品保护措施: (1)、基层验收合格后,除防水施工器具和材料外其他禁止入内,防止磕碰基层。底油涂刷未干前严禁上人。 (2)、防水保护墙外侧肥槽,在防水导墙砌筑完后,按要求导墙外皮800mm范围回填2:8灰土。 (3)、施工时其他工作人员禁止入内,防水操作人员和管理、检查人员应穿软底鞋,防止割破防水层。如发现卷材有破洞应及时修复。 (4)、防水层施工前应认真听取气象预报,在天气晴好时抓紧时间施工,雨天或大风砂天暂停施工,并对已做好的卷材边角进行保护。 (5)、防水层施工完毕后应加强保护,派专人看

10、护,作好书面交底,责任到人。经验收后随即进行保护层施工。混凝土、抹灰保护层施工时,工作人员应穿软底鞋;小推车通道下应垫竹胶板保护;浇筑时遗撒在防水层上的灰浆和石子派专人及时清理,防止破坏防水层;地下室底板浇筑细石混凝土保护层时,或绑扎钢筋时,施工现场应有防水工看护,如有碰坏防水层必须立即修复。 (6)、保护层施工应从一端开始推进,严禁遍地开花,操作人员用的工具、铁锹、抹子、小推车运料倒料应小心注意,避免损坏防水层。 (7)、防水层甩茬要保护好,防止断裂或损伤。 (8)、成品保护的管理措施:卷材防水层施工完毕后,应由业主、监理、总包、防水分承包方共同组织验收,并交接给总包进行保护层的施工;卷材防水层交接后,防水分承包方还要派人进行维护,以防止在保护层的施工当中损坏防水层;防水卷材施工结束后,尽量减少在防水层上面踩踏。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
