《室外地坪施工方案.doc》由会员分享,可在线阅读,更多相关《室外地坪施工方案.doc(29页珍藏版)》请在第壹文秘上搜索。

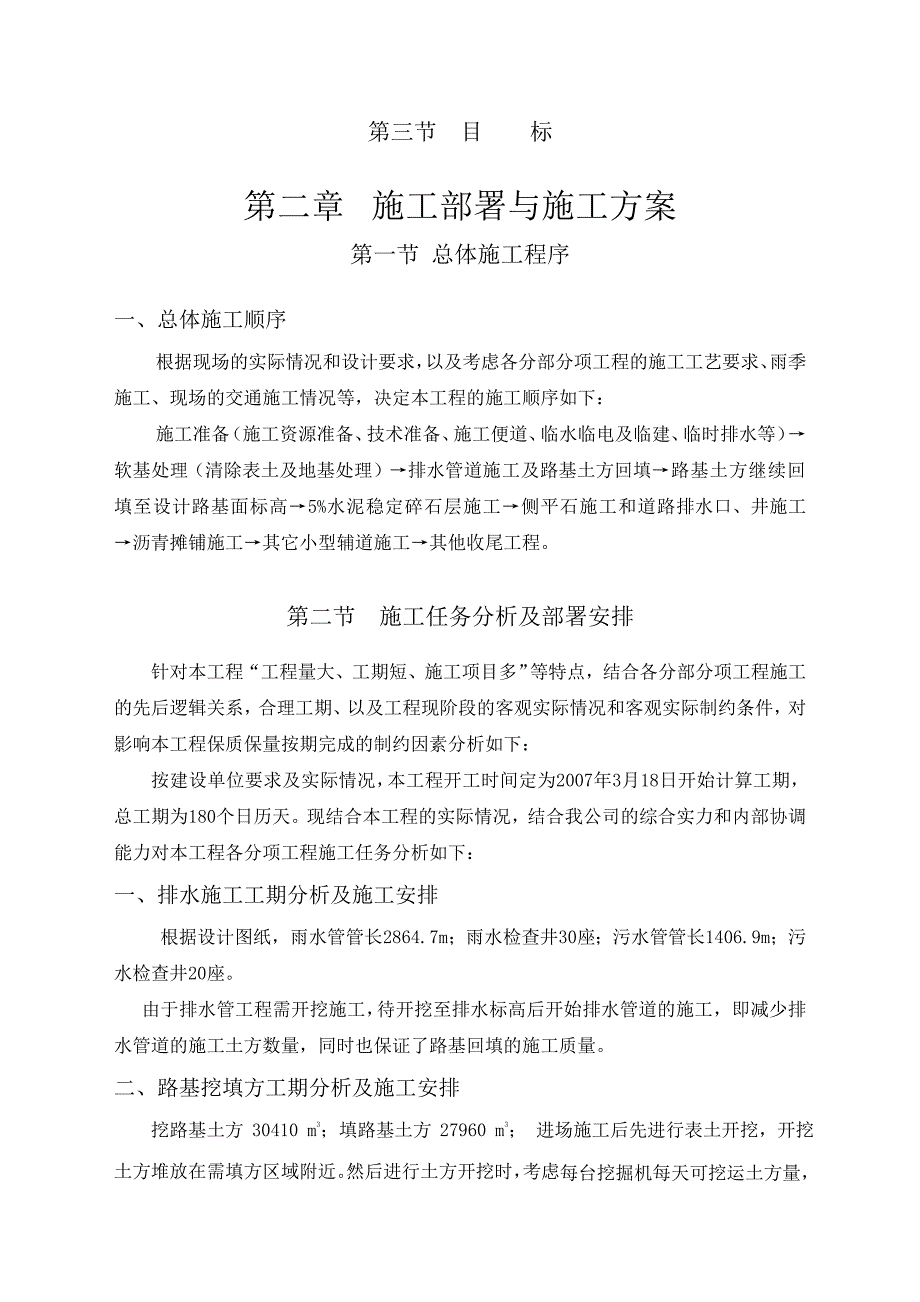

1、第三节 目 标第二章 施工部署与施工方案第一节 总体施工程序一、总体施工顺序根据现场的实际情况和设计要求,以及考虑各分部分项工程的施工工艺要求、雨季施工、现场的交通施工情况等,决定本工程的施工顺序如下:施工准备(施工资源准备、技术准备、施工便道、临水临电及临建、临时排水等)软基处理(清除表土及地基处理)排水管道施工及路基土方回填路基土方继续回填至设计路基面标高5%水泥稳定碎石层施工侧平石施工和道路排水口、井施工沥青摊铺施工其它小型辅道施工其他收尾工程。第二节 施工任务分析及部署安排针对本工程“工程量大、工期短、施工项目多”等特点,结合各分部分项工程施工的先后逻辑关系,合理工期、以及工程现阶段的

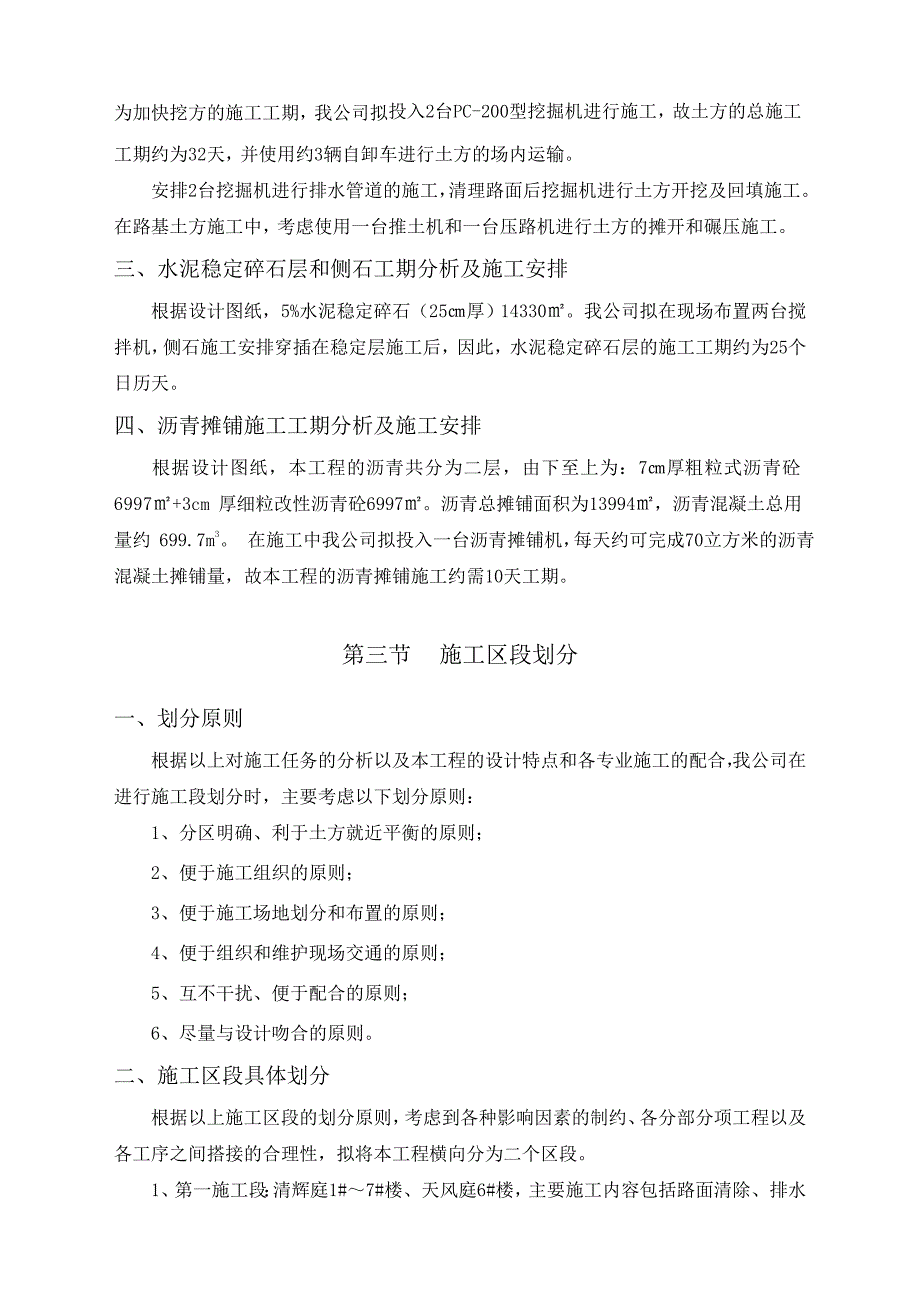

2、客观实际情况和客观实际制约条件,对影响本工程保质保量按期完成的制约因素分析如下:按建设单位要求及实际情况,本工程开工时间定为2007年3月18日开始计算工期,总工期为180个日历天。现结合本工程的实际情况,结合我公司的综合实力和内部协调能力对本工程各分项工程施工任务分析如下:一、排水施工工期分析及施工安排根据设计图纸,雨水管管长 2864.7m;雨水检查井30座;污水管管长1406.9m;污水检查井20座。 由于排水管工程需开挖施工,待开挖至排水标高后开始排水管道的施工,即减少排水管道的施工土方数量,同时也保证了路基回填的施工质量。二、路基挖填方工期分析及施工安排挖路基土方 30410 m3;
3、填路基土方 27960 m3; 进场施工后先进行表土开挖,开挖土方堆放在需填方区域附近。然后进行土方开挖时,考虑每台挖掘机每天可挖运土方量,为加快挖方的施工工期,我公司拟投入2台PC-200型挖掘机进行施工,故土方的总施工工期约为32天,并使用约3辆自卸车进行土方的场内运输。安排2台挖掘机进行排水管道的施工,清理路面后挖掘机进行土方开挖及回填施工。在路基土方施工中,考虑使用一台推土机和一台压路机进行土方的摊开和碾压施工。三、水泥稳定碎石层和侧石工期分析及施工安排根据设计图纸,5%水泥稳定碎石(25厚)14330。我公司拟在现场布置两台搅拌机,侧石施工安排穿插在稳定层施工后,因此,水泥稳定碎石层

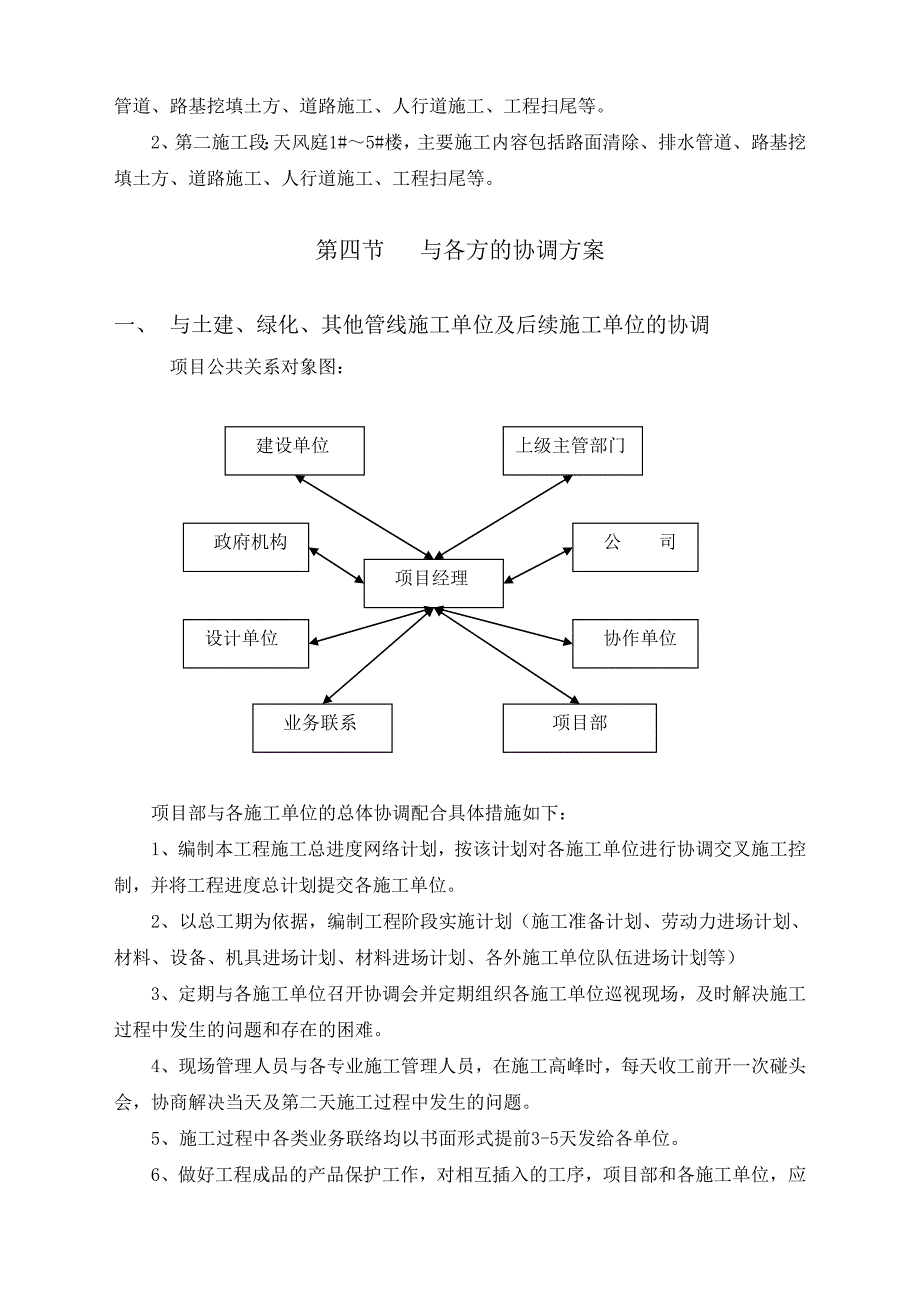

4、的施工工期约为25个日历天。四、沥青摊铺施工工期分析及施工安排根据设计图纸,本工程的沥青共分为二层,由下至上为:7厚粗粒式沥青砼6997+3cm 厚细粒改性沥青砼6997。沥青总摊铺面积为13994,沥青混凝土总用量约 699.7m3。 在施工中我公司拟投入一台沥青摊铺机,每天约可完成70立方米的沥青混凝土摊铺量,故本工程的沥青摊铺施工约需10天工期。第三节 施工区段划分一、划分原则根据以上对施工任务的分析以及本工程的设计特点和各专业施工的配合,我公司在进行施工段划分时,主要考虑以下划分原则:1、分区明确、利于土方就近平衡的原则;2、便于施工组织的原则;3、便于施工场地划分和布置的原则;4、便
5、于组织和维护现场交通的原则;5、互不干扰、便于配合的原则;6、尽量与设计吻合的原则。二、施工区段具体划分根据以上施工区段的划分原则,考虑到各种影响因素的制约、各分部分项工程以及各工序之间搭接的合理性,拟将本工程横向分为二个区段。1、第一施工段:清辉庭1#7#楼、天风庭6#楼,主要施工内容包括路面清除、排水管道、路基挖填土方、道路施工、人行道施工、工程扫尾等。2、第二施工段:天风庭1#5#楼,主要施工内容包括路面清除、排水管道、路基挖填土方、道路施工、人行道施工、工程扫尾等。第四节 与各方的协调方案一、 与土建、绿化、其他管线施工单位及后续施工单位的协调项目公共关系对象图:项目经理建设单位上级主
6、管部门公 司政府机构协作单位项目部业务联系设计单位项目部与各施工单位的总体协调配合具体措施如下:1、编制本工程施工总进度网络计划,按该计划对各施工单位进行协调交叉施工控制,并将工程进度总计划提交各施工单位。2、以总工期为依据,编制工程阶段实施计划(施工准备计划、劳动力进场计划、 材料、设备、机具进场计划、材料进场计划、各外施工单位队伍进场计划等)3、定期与各施工单位召开协调会并定期组织各施工单位巡视现场,及时解决施工过程中发生的问题和存在的困难。4、现场管理人员与各专业施工管理人员,在施工高峰时,每天收工前开一次碰头会,协商解决当天及第二天施工过程中发生的问题。5、施工过程中各类业务联络均以书
7、面形式提前3-5天发给各单位。6、做好工程成品的产品保护工作,对相互插入的工序,项目部和各施工单位, 应按规定办好书面交底工作。7、加强安全管理和质量管理工作,建立安全生产体系和质量保证体系,建立定期的安全活动制度,经常对场内的施工队伍进行安全和质量方面的教育工作。发现问题及时纠正,避免出现返工、返修、窝工,防止重大伤亡事故的发生,做到交任务同时交质量要点交安全。二、与业主的关系处理1、项目经理的外部关系中,最主要的是处理好与业主的关系,项目经理部全体人员必须明确“业主是顾客、是上帝”的观念,把业主所期望的工期和工程质量作为核心, 为业主建造一流的建筑产品,让业主满意。2、定期向业主提供工程进
8、度报告,对于合同允许条件下的工程进度延误或超合同条件下施工,必须及时请业主书面认可。3、为保证项目的顺利建设,应积极与业主交流汇报,主动为业主排忧解难,想业主所想,急业主所急,和业主融洽相处。4、经常核实项目建设的施工范围是否与签定的合同与审定的图纸一致,发现有不符的及时查找原因,并请业主核实和签证。三、与设计单位的合作关系处理在与设计单位的合作中,在开工前就事先考虑好发生设计变更等情况,制定一套应急措施或方案。遇有设计变更,及时迅速地调整工程进度计划,并相应调整人力、设备、材料和资金的用量。第一节 排水管道工程一、工程概况根据设计图纸,雨水管管长2864.7m;雨水检查井30座;污水管管长1
9、406.9m;污水井20座。 本工程的排水体制采用雨、污分流体系;管道均采用基础砂-碎石护管。回填土:管坑回填石屑至管顶30cm,并用水冲实,石屑层以上回填坚,密实度按给水排水管道工程施工及验收规范GB50268-97 规定的质量标准回填。基础处理:管道基槽开挖时,遇岩石,应在管基下加设 15-20cm 厚的砂垫层。如遇软弱地基,一般情况下,加设0.5-1米厚块石,并加铺15cm厚砂垫层。特殊情况下, 应会同设计单位及有关部门协商解决。在进行本工程的排水工程的施工时,对挖方路基段,待整个场地开挖至设计路基底层面标高平整后,继续开挖排水基坑;对填方路基段,可根据排水基坑底标高,将路基填方分层填筑
10、压实至排水基坑底面标高以上11.5m时,进行排水基坑的开挖,待排水施工完成后,继续进行基坑回填和路基土回填,直至回填至设计路基底层面标高。对开挖深度超过2.0m的必须采用挡土板或钢板桩支撑开挖,对开挖深度不超过2.0m的可进行放坡开挖。二、排水管道主要施工方法(一)施工准备1.进行技术交底。施工前,由项目部技术负责人对项目部施工管理人员和施工人员进行技术交底,使参加施工的人员熟悉设计图纸要求,清楚施工规范和质量验收规范。2.编制施工进度计划、材料进场计划、劳动力需用量计划以及机械设备需用量计划。3.施工便道的平整、清理,确定施工顺序后,务必使施工地段的施工便道畅通,以方便各种材料的进场。4.施
11、工测量:施测前测量人员校核施工图纸,详细了解设计单位提供的控制点和水准点及图上的线点位置。所用的测量器具均经计量检验合格后才使用,并对经纬仪、水准仪作简易校核。对设计部门提供的控制点和水准点进行复核,复核结果符合设计规范要求后,报 工程部认可,然后才进行施工放样测量。施工现场根据施工图纸和实地测设的点进行施工需要的测量、定位、定线,在施 工现场测放出管线的中线及边线,每5米布设一个中线木桩。所有测量放线均做好测量施工记录,并将结果及时报告工程部,得到其认可后即开始下一道工序的施工。5.基坑开挖前,应先通过开挖探坑查明施工区域内地下是否有管线及其埋设情况, 据此提出本工程的有关施工方法和具体安排
12、的书面报告,报请工程部批准后方可开工。对有怀疑地段采取如下探坑布置方法:沿管中线方向横向布置开挖,每20m一条,地下管线走向变化较大时,应加密探坑,如10m一条,开挖深度以见到地下管线为止。6.对探坑检查发现有地下管线的路段,进行排水基坑开挖时需小心谨慎,绝对不许野蛮施工,避免造成不必要的损失。施工中如发现新的管线,应立即进行保护并报告工程部及管线的主管部门,共同研究管线保护措施。(二)基坑开挖1.若原地面标高高于路基标高时,先平路基,然后再进行基坑开挖施工;如原地面 标高低于路基标高但高于排水基坑底面标高的,则在原地面标高上进行基坑开挖施工, 否则先填方至排水基坑底面标高以上11.5m后再行
13、开挖排水基坑。2.基坑开挖前,根据查清的地下管线情况,对有管线的地方进行标识,并做好管线 保护。土方开挖分段分层进行,对挖方路基段排水基坑开挖深度超过2.0m的采用钢板 桩支撑直槽垂直开挖施工;对开挖深度不超过2.0m的则采用放坡开挖,开挖坡度拟取1:0.75,施工时可根据实际地质情况进行调整。在开挖时做好临时排水,以防止基坑被雨水浸泡而变软。3.基坑有地下水的井段,在基坑两侧设排水沟和集水井,排水沟底宽20cm、 深20cm; 集水井每20m设一个,其长、宽、高分别为30,30,40cm。及时进行抽水工作,严禁基底积水,避免地基承载力下降。4.施工中若发现基底土质为软塑状粘性土、淤泥或淤泥质
14、土的地段,需对基底进行 处理,具体处理方法可采取换填砂石、石屑等,换填后要分层夯实,经工程部验收合格后才进入下一工序。5.基坑开挖采用机械开挖为主,人工辅助检平基坑底面,土方机械进行场内或场外运输。6.基坑施工时,机械逐级逐层开挖,防止机械开挖超深,边坡和基坑底以上0.2m 左右,用人工修挖检平并清理基坑底面。挖出的土方随挖随转运,在基坑顶边3米范围内不得堆土,以免加重土坑边坡压力和阻碍施工操作和运输。暴雨季节施工,在堆土内 侧挖排水沟,汇集雨水引向基坑外。7.在基坑顶上四周设置截水沟防止雨水流入基坑,基坑内设置抽水机以便排除坑内雨水和渗入的地下水,并密切检查边坡的稳定,如发现滑坡、塌方迹象,
15、及时采用措施 进行补救。8.基坑底土面层尽量避免不超挖或扰动,若发生超挖或扰动,即将扰动部分清除,并将超挖和清除位置填回石屑或碎石、砂,并夯实。若基底为淤泥,则需进行换土,保 证其地基承载力不小于 100Kpa。基坑挖至设计标高时,迅速复核中线和水平标高,无误 后即施工垫层、基础,防止基坑底长期暴露,而被地下水或雨水浸泡。9基坑挖至基底标高后,会知监理工程师检查基底土质,并填写隐蔽工程记录, 验收合格后方可进入下一工序施工。10基坑开挖质量标准:基坑允许偏差项目允许 偏 差检 验频率检 验方法范围点数轴 线位移50每井 段4用 经纬仪测 量基 底高程305用 水准仪测 量基 坑尺寸不 小于规定4用尺 量(三)排水管垫层基础1.基坑开挖接近坑底设计高程时,留 20cm 土层,人工开挖,检平基坑底面,测量复核坑底面高程,符合设计规范后,即开始垫层、基础施工。2.按基础的结构尺寸,测量放样出垫层面标高,设置高程木桩,5m一桩。按垫层面标高挂线,人工摊铺垫层混合料,检平垫层面,人工夯实或用小型压路机碾压密实,并做作垫层验收记录。3.垫层验收合格后,即开始基础砼现浇施工,采用 C20自拌砼,采用翻斗
