富口河道改造工程施工组织设计.doc

上传人:p** 文档编号:996271 上传时间:2024-06-12 格式:DOC 页数:38 大小:204.14KB
下载 相关 举报
富口河道改造工程施工组织设计.doc_第1页
第1页 / 共38页
富口河道改造工程施工组织设计.doc_第2页
第2页 / 共38页
富口河道改造工程施工组织设计.doc_第3页
第3页 / 共38页
富口河道改造工程施工组织设计.doc_第4页
第4页 / 共38页
富口河道改造工程施工组织设计.doc_第5页
第5页 / 共38页
富口河道改造工程施工组织设计.doc_第6页
第6页 / 共38页
富口河道改造工程施工组织设计.doc_第7页
第7页 / 共38页
富口河道改造工程施工组织设计.doc_第8页
第8页 / 共38页
富口河道改造工程施工组织设计.doc_第9页
第9页 / 共38页
富口河道改造工程施工组织设计.doc_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《富口河道改造工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《富口河道改造工程施工组织设计.doc(38页珍藏版)》请在第壹文秘上搜索。

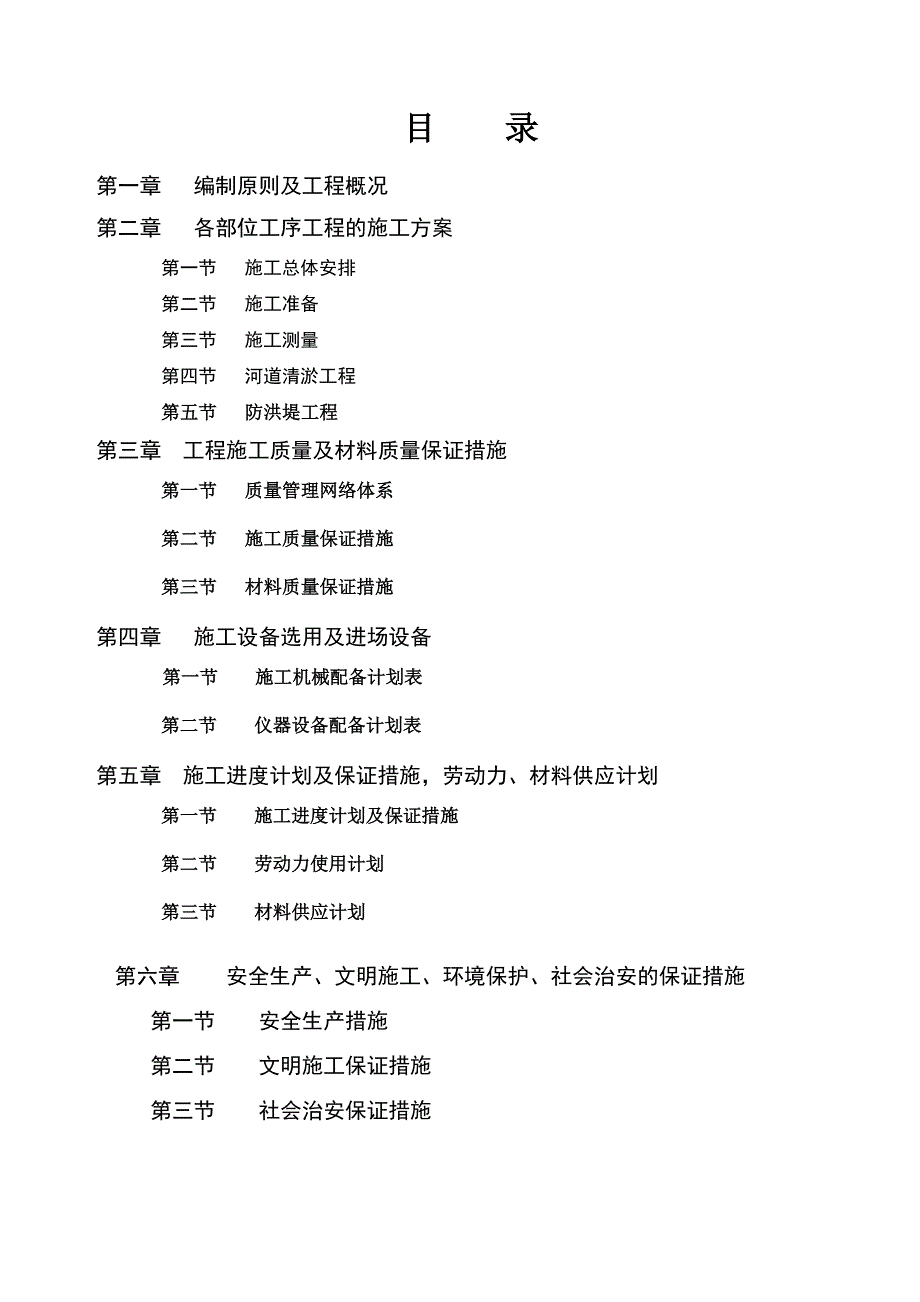

1、目 录第一章 编制原则及工程概况第二章 各部位工序工程的施工方案第一节 施工总体安排第二节 施工准备第三节 施工测量第四节 河道清淤工程第五节 防洪堤工程第三章 工程施工质量及材料质量保证措施第一节 质量管理网络体系第二节 施工质量保证措施第三节 材料质量保证措施第四章 施工设备选用及进场设备 第一节 施工机械配备计划表 第二节 仪器设备配备计划表第五章 施工进度计划及保证措施,劳动力、材料供应计划 第一节 施工进度计划及保证措施 第二节 劳动力使用计划 第三节 材料供应计划 第六章 安全生产、文明施工、环境保护、社会治安的保证措施第一节 安全生产措施第二节 文明施工保证措施第三节 社会治安保

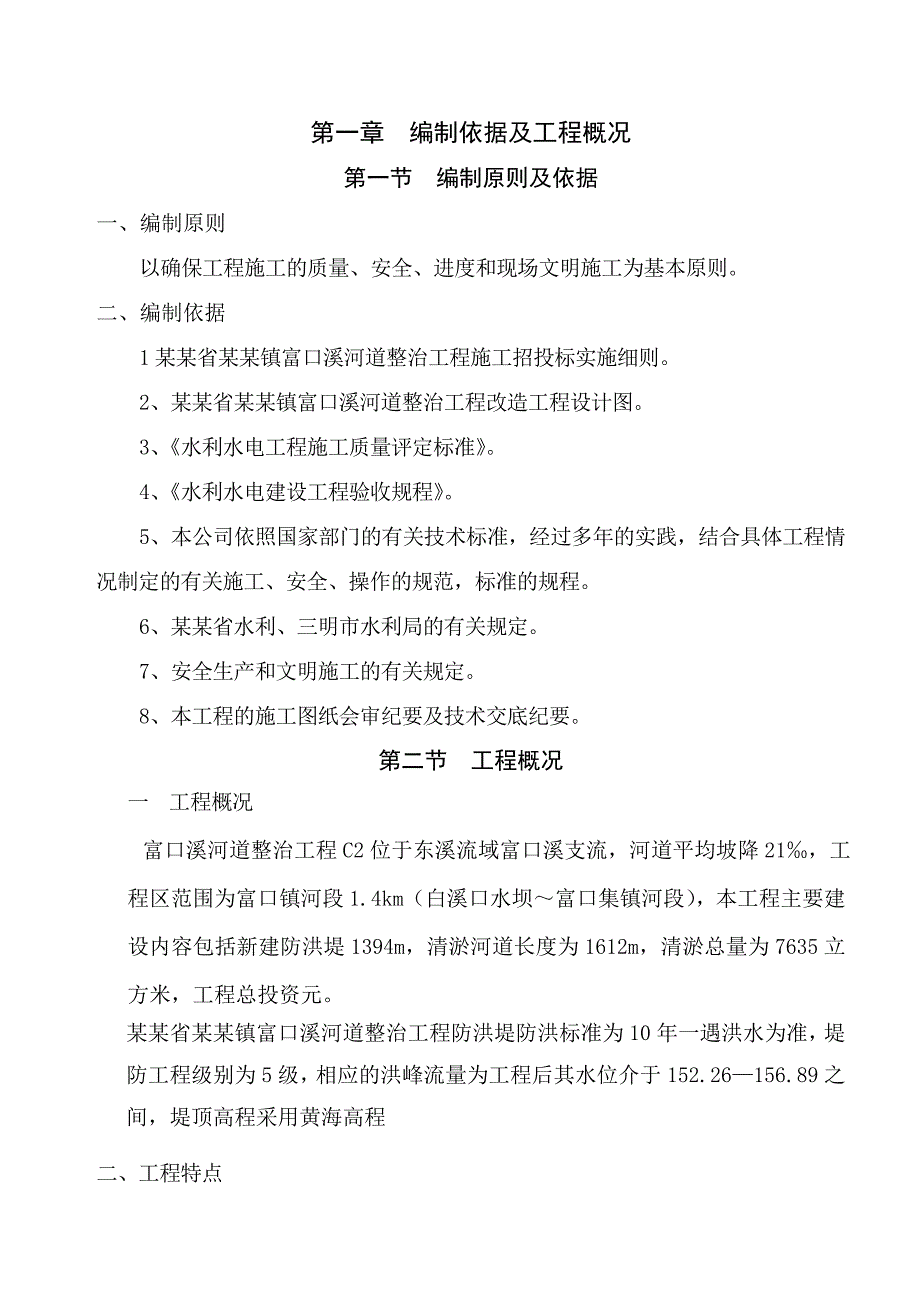

2、证措施第七章 夏、雨、冬季施工措施第八章 降低工程生产成本措施付表 1 施工项目部成员表2 组织管理网络图3 质量管理网络图4 安全管理网络图5 计划开、竣工日期和施工进度网络图(横道图)第一章 编制依据及工程概况第一节 编制原则及依据一、编制原则以确保工程施工的质量、安全、进度和现场文明施工为基本原则。二、编制依据1某某省某某镇富口溪河道整治工程施工招投标实施细则。2、某某省某某镇富口溪河道整治工程改造工程设计图。3、水利水电工程施工质量评定标准。4、水利水电建设工程验收规程。5、本公司依照国家部门的有关技术标准,经过多年的实践,结合具体工程情况制定的有关施工、安全、操作的规范,标准的规程。

3、6、某某省水利、三明市水利局的有关规定。7、安全生产和文明施工的有关规定。8、本工程的施工图纸会审纪要及技术交底纪要。第二节 工程概况一 工程概况 富口溪河道整治工程C2位于东溪流域富口溪支流,河道平均坡降21,工程区范围为富口镇河段1.4km(白溪口水坝富口集镇河段),本工程主要建设内容包括新建防洪堤1394m,清淤河道长度为1612m,清淤总量为7635立方米,工程总投资元。某某省某某镇富口溪河道整治工程防洪堤防洪标准为10年一遇洪水为准,堤防工程级别为5级,相应的洪峰流量为工程后其水位介于152.26156.89之间,堤顶高程采用黄海高程二、工程特点河床清理:大面积河道清淤1、由于多年冲

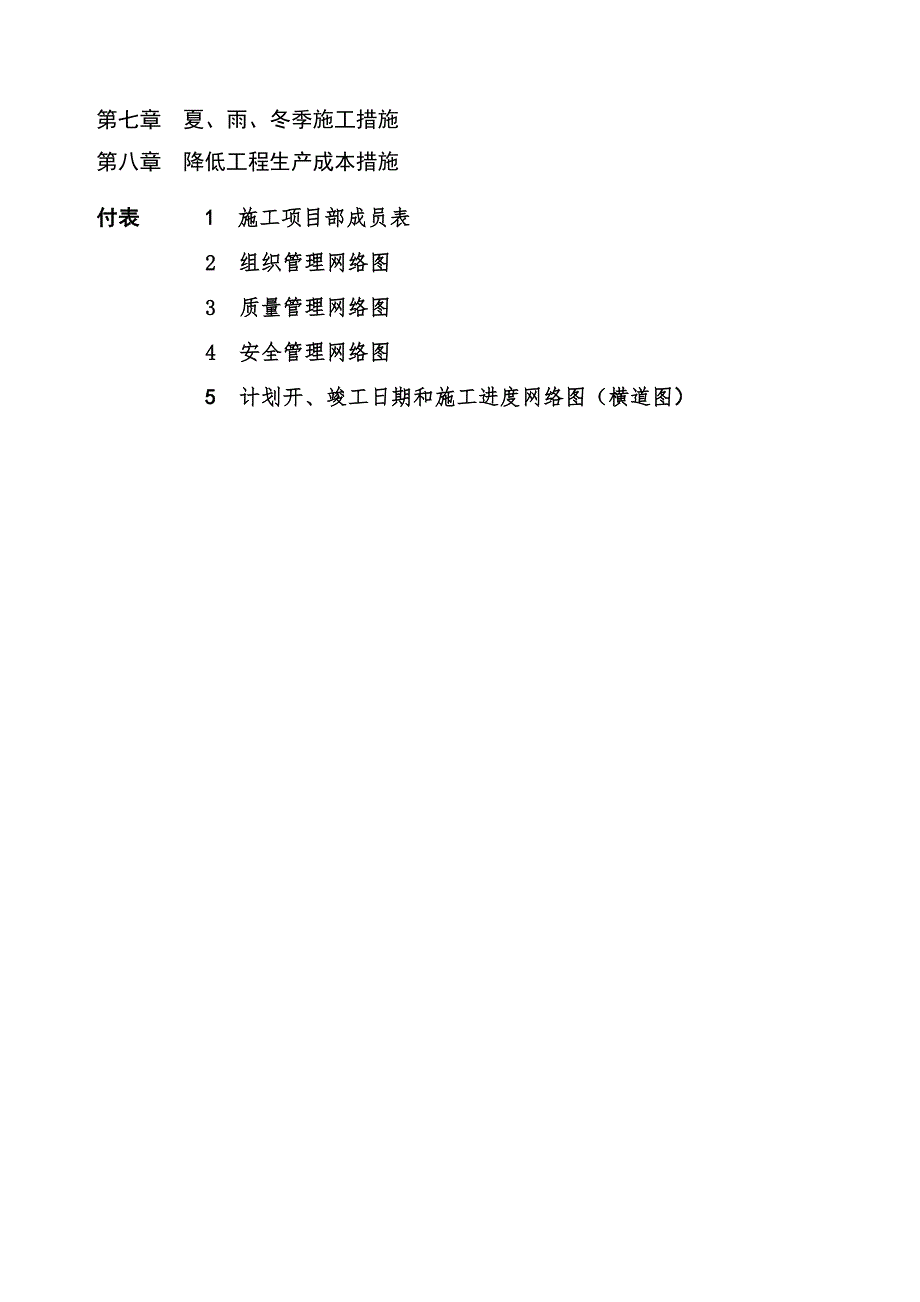

4、积形成淤泥置使的河床底抬高,严重影响河水流通。堤防设计:C20混凝土埋石防洪堤1、挡墙或护脚的基础开挖后必须座落在沉积稳固的砂卵石基础上,护脚基础高度设计为1.5m,若遇软弱地基等地质不良情况,视具体情况另行调整。2、防洪堤堤身,竖向每隔2m设置一排水管,排水管采用75PVC排水管,水平向第一层位于大方脚以上0.3m;第二布置在第一层之上2m高度处,上下层之间按2m*2m梅花形布置;堤身及基础每隔10m设置一伸缩缝,伸缩缝采用沥青木板。堤防回填采用砂壤土或砂卵石。三、工期要求: 正式开工之日起210天内完成。第二章 各部位工序工程的施工方案第一节 施工总体安排1、本工程工期计划为210天,计划

5、派三支专业队伍施工,第一施工班组以河道清淤为主,第二施工班组以左1侧防洪堤为主(FK1+000FK+950);第三施工班组以左2侧防洪堤为主(FK2+000FK2+443.9)各施工班组虽然各自承担其区段工程,但做到相互配合,分工不分家,根据各自作业区内的场地现状,按工序进行流水作业,确保工程顺利进行,并按时完工。2、根据本工程现场的实际情况,结合本工程的具体特点,我们采取“全面施工,重点突出,流水作业”的施工总体计划,进场后做好施工准备工作,搭设好临时设施,修建材料堆场等加工场,架设好施工用电线路,敷设好施工用水管道,铺设好施工临时便道。技术人员同时进行全线测量放样,摸清沿线具体情况,具备条

6、件后,按照施工顺序,抓住节点、难点,全面进行施工。施 工 顺 序 施工准备施工测量、放样修筑道路河道清淤河堤基础开挖自检标高、尺寸卵石回填、河堤基础浇筑原材料试验配合比设计自检平面位置、标高、尺寸混凝土埋石挡土堤身及涵管自检平面位置、强度回填土扫尾退场、竣工第二节 施工准备一、施工条件准备1、施工前公司委派专人对工程进行全面的管理,并采取必要的措施,确保工程质量、进度。2、办理好工程开工前的资料,工人上岗证等合法施工的证件。3、对施工范围的地下障碍物进行细致清查,以确保其施工顺利进行。二、技术工作准备1、做好调查工作,气象、地形和水文地质情况的调查,地上、地下情况的调查及各种物质资源的调查。2

7、、熟悉施工设计图纸,力求将图纸中的问题在施工前解决。3、制定好施工工艺,安排好试验规程。4、制定详细的施工预算,为施工提供准确的依据。5、根据具体情况,绘制施工平面图。三、现场准备1、根据建设单位指定的水源、电源、水准点和控制桩,架设水电线路和各种生产、生活用临时设施。2、清除现场障碍,搞好场地平整,注意搞好环境卫生、保持市容整洁。3、认真组织测量放线,确保定位准确,做好控制桩和水准点。4、根据给定的永久性坐标和高程,按照施工总平面图,进行施工现场控制网络点的测量,妥善设立永久性标桩,为施工过程中的测设创造条件。四、物质条件准备1、材料的准备(1)、根据施工组织设计中的施工进度计划和施工预算中

8、的材料数量,编制工程所需材料用量计划,根据材料需求量计划,做好备料工作。2、施工机具的准备(1)根据施工组织设计中确定的施工方法、施工机具配备要求、数量及施工进度安排,编制施工机具需求计划。3、运输的准备(1)、根据上述三项需求量计划,编制运输需求量计划,并组织落实运输工具。(2)、由于施工现场地处环境因素,因此必须及时做好余土外运工作,尽量做到随挖随运。五、施工总动员1、施工动员为确保在合同工期内优质、高效地完成施工任务,在进场后,成立“富口溪河道整治工程C2标段施工项目部”,实行工程项目责任制。工程项目经理负责本工程的具体组织与施工,工程项目经理部实行项目经理负责制,公司对本工程的施工管理

9、通过工程项目经理部来实现。与此同时,公司对本工程的施工质量、生产安全、工期及经济效益仍采用直线控制办法,以确保工程施工在优质、安全、按期竣工的前提下争创效益。2、人员、设备组织由经理部组织后勤、工程技术、测量等部门20人及部分设备进入施工现场,进行临时工程建设、标高测量及放样、施工技术准备、施工方案编制等工作。在7天内完成开工初期运填方所需的设备、人员的进场工作,具备开工条件,就立即着手施工。进场的各类人员总数60人左右,进场机械设备详见施工机械计划表。六、临时工程建设在对本合同现场调查的基础上,结合施工图文件和设计要求,综合考虑交通条件、工程规模及材料来源,确定临时工程建设及施工总体平面布置

10、。开工后根据工程所在地的地理条件和施工布置的切实要求,具体规划生活和生产设施场地、水电、通讯布设等。第三节 施工测量一、轴线测量首先对业主提供的导线桩进行复核,复核的结果需经现场监理。所有的控制点都必须设置在施工作业范围以外的适当位置,并且做到各控制点的通视性良好,符合施工需要。二、标高测设先按照施工规范结合实际需要加密临时水准点,并定期进行复测。然后根据施工图要求计算各工序、各部位的设计标高,再按设计标高放样并进行复核。在施工阶段要经常对临时水准点进行复测,如有变化及时调整。三、测量工作要点1、测量工作是保证施工符合设计和规范要求的基本条件,必须高度重视。为保证工程按计划进行,每半个月对主要

11、控制点进行复测。2、设置控制网:首先根据业主提供的水准点和坐标网点,进行校核和定线测设并将测量结果报告给监理工程师,经复核无误后,作为正式轴线进行加密,设置控制网。所有控制点均应设置引桩进行保护。3、对业主提供的永久性水准点,应进行高程闭合核对,在确认正确并得到监理工程师认可后方可使用。4、所有保护桩、水准点,必须编号并设置在明显、可靠、牢固的地段。第四节 河道清淤工程一 施工放线二 施工方法本工程主要包括路基的清表和挖运弃土方等。首先抽水、清淤,使用挖掘机将淤泥集中,使用推土机配合,将所有淤泥外运。河底清理平整,达到设计高度。第五节 防洪堤工程本工程堤防采用C20埋石混凝土。一、施工方案施工

12、放线应会同建设单位、设计单位、监理单位验线合格后,方可进入下道工序施工。二、施工方法1)、施工时应做好地面排水和安全生产准备工作,在松软地层或坡积层地段基坑不宜全段开挖,以免在挡土墙完工前发生土体坍塌,而宜采用跳槽开挖的方法。防洪堤基础分段施工,基础埋置足够的深度,以保证堤身的稳定。采用人工配合机械开挖的方法,待挖至接近设计标高时检查基槽标高和轴线偏位情况,对有偏差的及时休整达到设计要求后,再进行基础模版安装,混凝土浇筑,加强养护,最后卵石回填。2)模板安装1、制作模板时,事先应熟悉图纸,核对各部尺寸,其类型应尽量统一,便于重复使用,但始终须保持表面平整,形状正确,有足够强度和刚度。在模板契合

13、中应采取措施,防止漏浆。安装模板时须考虑浇筑混凝土的工作特点与浇筑的方法,以便于混凝土的灌注,振捣及模板内杂物的清扫。2、墙体模板一般由侧板,立挡,斜撑和水平撑组成。斜挡的下端需有垫板垫板的固定,在泥地上用木桩来进行固定。当墙模较高时也可用对啦螺杆固定,或与斜撑结合使用,但斜撑与模板横带水平交角不得大于45。3、墙模施工时,先弹出中心线和二边线,选择一边先装竖立挡、横档及斜撑并订侧板,在顶部用线锤吊直,拉线找平,撑牢订实,待基面清理干净在竖另一端模板。为保证墙体混凝土厚度,一般情况须加撑头或内撑。为便于拆模和混凝土表面清洁光滑,应在模板上涂刷隔离剂。4、模板的拆除。不承重的側模,可在混凝土强度

14、能保证其表面及棱角不因拆模损坏(一般抗压强度达到2.5Mpa)时拆除。及7天左右进行拆除。3)片石混凝土的浇筑浇筑混凝土前,应全面地进行复查,检查模板标高,截面尺寸、接缝、支撑等是否符合设计要求。1、堤身混凝土浇筑也应分段施工。基础应做施工缝处理并待混凝土强度达到设计强度以上时方可进行凿毛冲洗及安装立堤身模板等工序。2、浇筑片石混凝土应采用插入式振动器捣实,振捣时,应按下列方法进行:使用插入式振动器时,移动间距不超过作用半径的1.5倍,插入下层混凝土5cm,并离模板边缘10cm。振捣时间不宜过长,但也不能过短,一般的标志是混凝土达到不再下沉,无显著气泡上升,顶面平坦一致,并开始出现水泥浆为止。3、严格按实验确定的配合比计量拌合C20混凝土;施工中应严格控制模板变形,准确控制外形尺寸,并排专人在四周防止跑浆,爆模,以保持线性顺适。浇筑时采用分层浇筑,每层厚度不超过50cm,大致水平,分层振捣,边振捣边往里加片石,片石数量不超过混凝土体积的30%,加片石时应注意,片石与模板之间的距离不得小于10cm,片石与片石之间的距离不得小于20cm。在浇筑前每一块片石用干净水洗净使其含水量彻底饱和,底层亦应干净并湿润。4、混凝土的最大间隙时间是根据水泥凝结时间,水灰比及水泥的硬化条件等情况而定,当缺乏资料难以确定时,可通过实验测定。涵管安装应稍前于该

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
