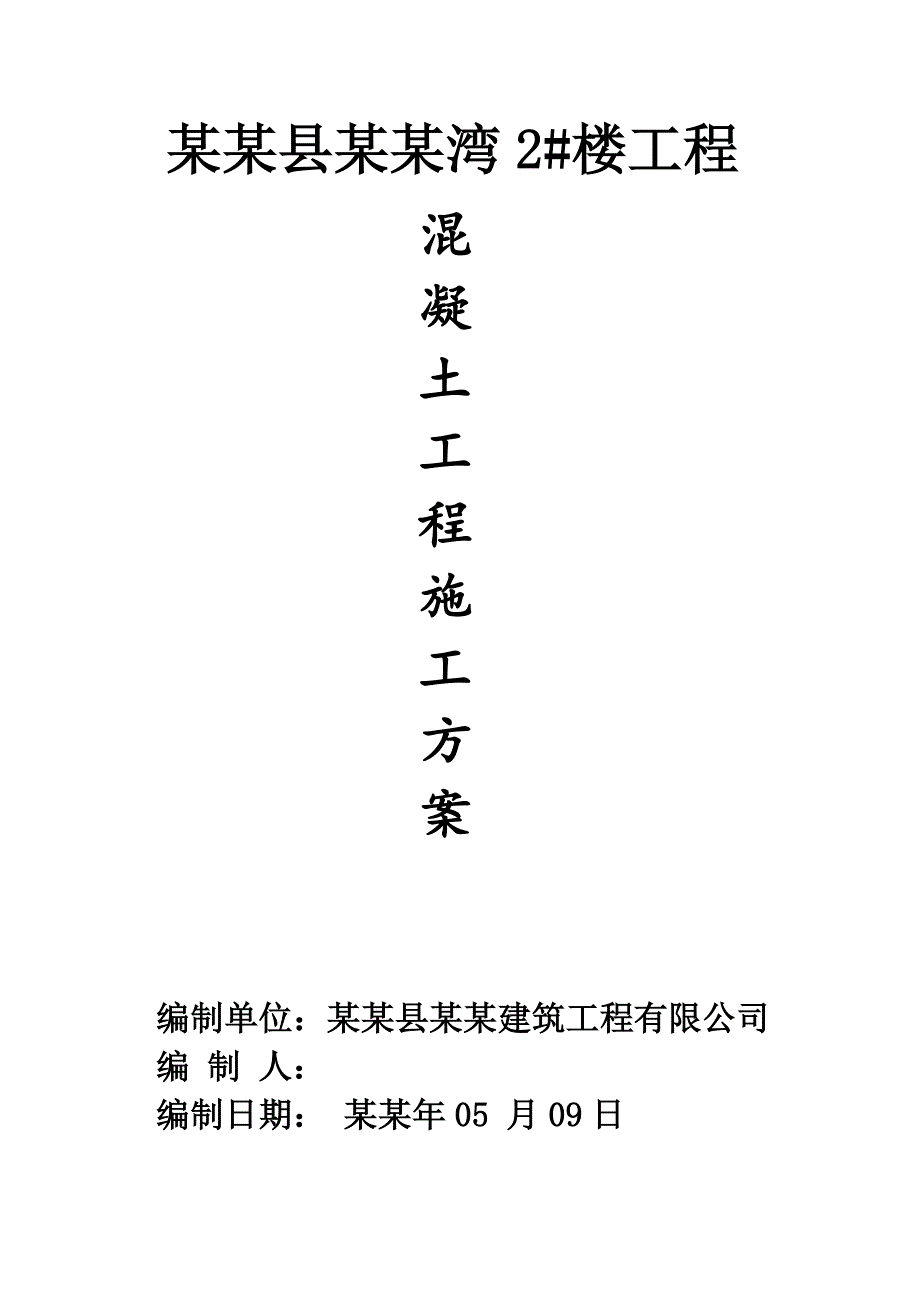

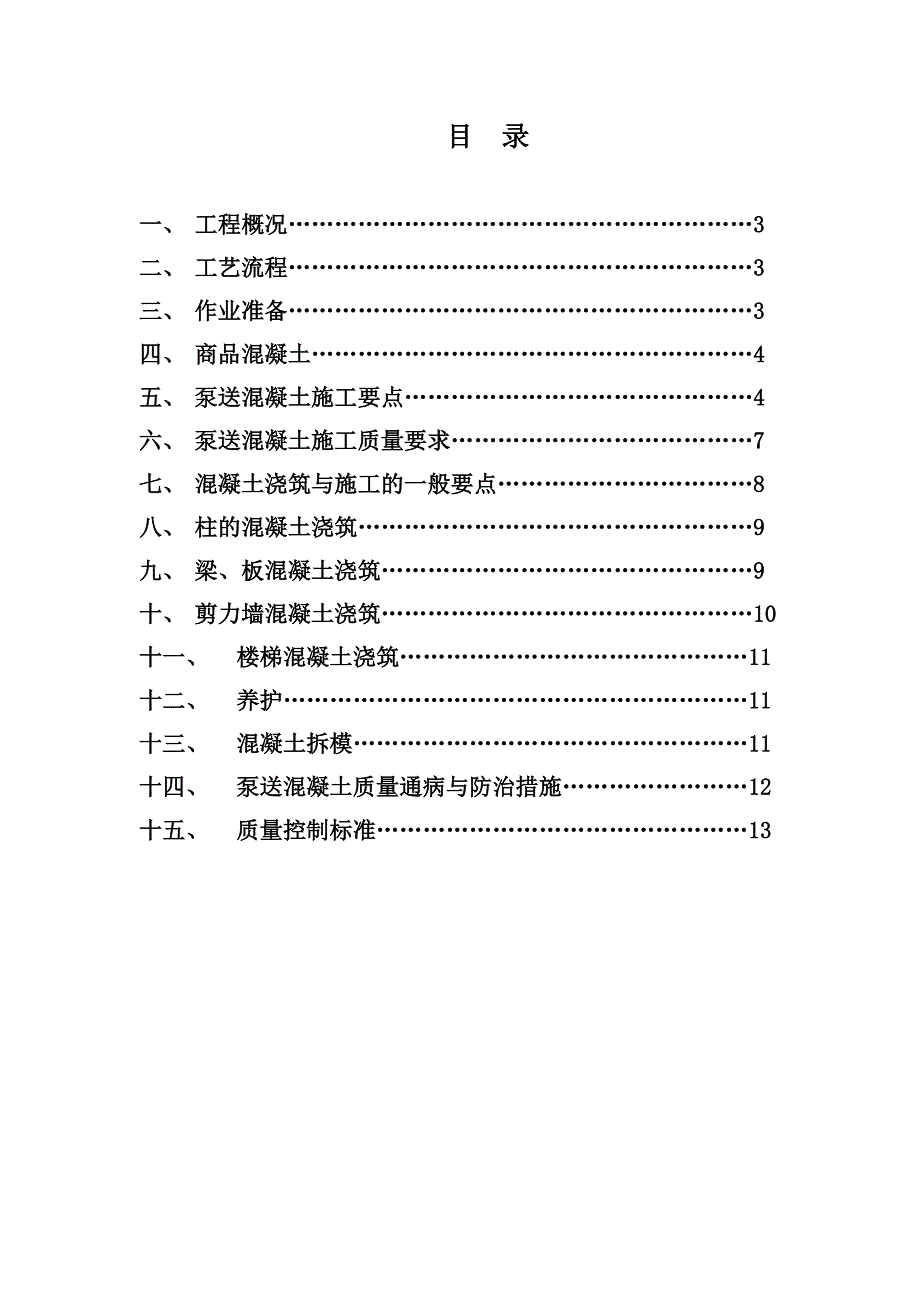

1、某某县某某湾2#楼工程混凝土工程施工方案 编制单位:某某县某某建筑工程有限公司 编 制 人: 编制日期: 某某年05 月09日目 录一、 工程概况3二、 工艺流程3三、 作业准备3四、 商品混凝土4五、 泵送混凝土施工要点4六、 泵送混凝土施工质量要求7七、 混凝土浇筑与施工的一般要点8八、 柱的混凝土浇筑9九、 梁、板混凝土浇筑9十、 剪力墙混凝土浇筑10十一、 楼梯混凝土浇筑11十二、 养护11十三、 混凝土拆模11十四、 泵送混凝土质量通病与防治措施12十五、 质量控制标准13某某县某某湾小区1#楼混凝土施工方案一、工程概况:某某县某某湾住宅小区2#楼工程,位于某某县孝贤文化广场以北,建
2、设路以南,某某二路以东,建设地点地势平坦,交通便利。本工程地下一层为储藏室,层高为 462;地上十七层为住宅,层高为28;十二层为跃层。 总高度为34.0。本工程抗震等级为四级,设防烈度为六度。建筑面积为 13345.42 平方米。其中地下室为1156.58平方米,住宅11722.72平方米,啇业351.12平方米,;设电梯 4 部。本楼为一梯两户高层住宅,按单元式高层住宅设计。混凝土标号的选择:本工程地下室基础素混凝土垫层为C15,基础及抗水筏板采用C30抗渗等级P6的防水密实性混凝土;地下室及地下车库柱、混凝土剪力墙楼面梁和楼板均采用C30抗渗等级P6的防水密实性混凝土; 上部主体结构梁板

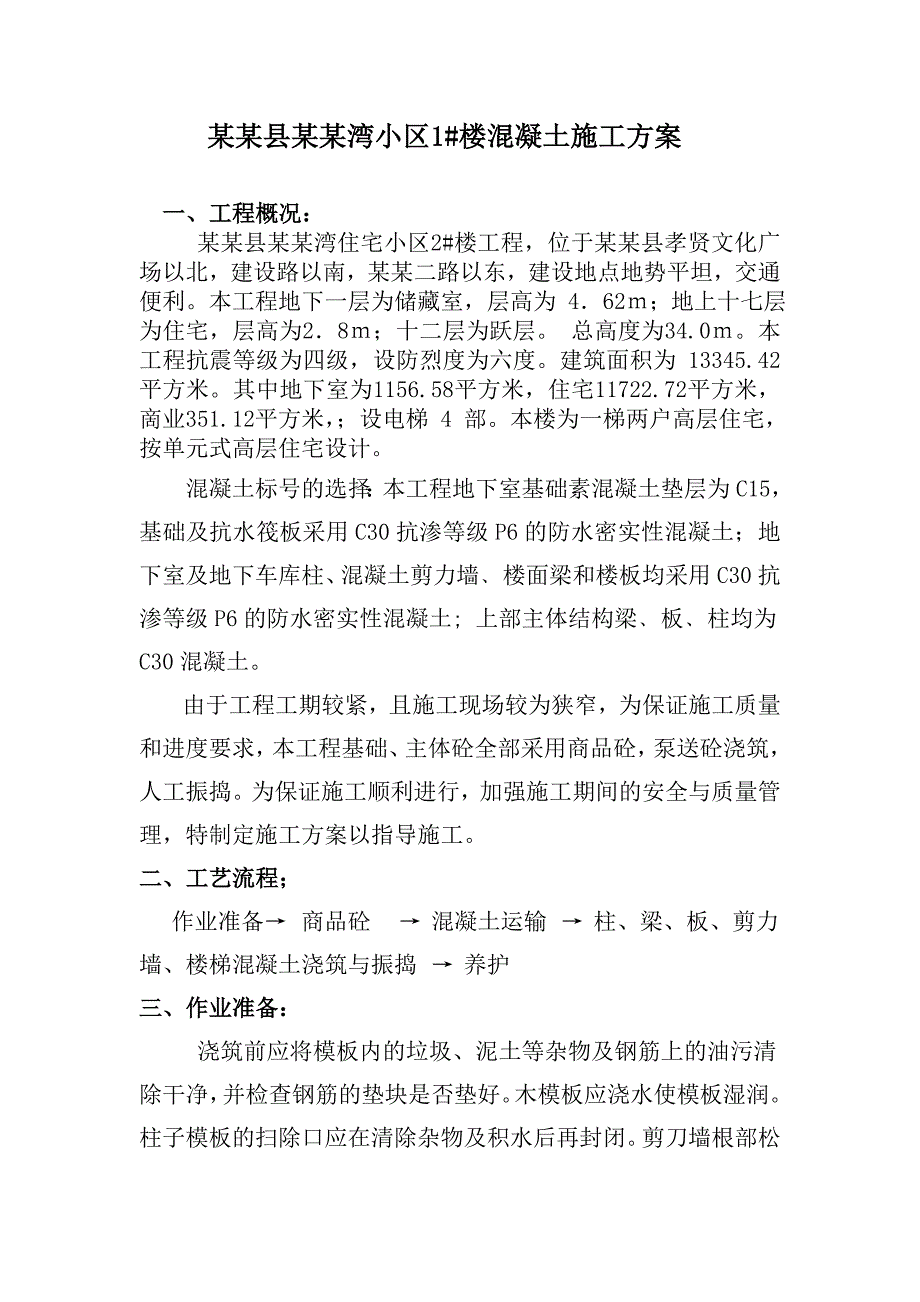

3、柱均为C30混凝土。由于工程工期较紧,且施工现场较为狭窄,为保证施工质量和进度要求,本工程基础、主体砼全部采用商品砼,泵送砼浇筑,人工振捣。为保证施工顺利进行,加强施工期间的安全与质量管理,特制定施工方案以指导施工。二、工艺流程;作业准备商品砼混凝土运输柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣养护三、作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的垫块是否垫好。木模板应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。剪刀墙根部松散混凝土剔掉清净。四、 商品砼1、按照设计图纸的砼标号提供给砼公司,以便出具砼试配报告,以免影响砼浇筑。2、商品砼运到施工现
4、场后,应索取商品砼出厂合格证,并按照砼现场取样办法留置砼试块。五、 泵送混凝土施工要点:1、混凝土运输 (1)、为了防止商品混凝土在运送过程中坍落度产生过大的变化,一般要求从搅拌后90min内泵送完毕。 (2)搅拌运输车运送混凝土至现场的卸料,最好有一段搭接时间,即一台尚未卸完,另一台就开始卸料,以保证混凝土级配的衔接。当不能做到时,则应在搅拌运输车出料前,高速(12r/min左右)转动1min,然后反转出料,以保证混凝土拌合物的均匀。 (3)搅拌运输车卸出混凝土时,应先低速出一点料,观察其质量。如大石子夹着水泥浆先流出,说明搅拌筒内物料已发生沉淀,应立即停止出料,再顺转高速搅拌23min,方
5、可出料。若情况仍未好转,说明发生粘罐,不得再向混凝土泵料斗中卸料。初卸出的大石子夹着水泥浆的“半生料”也不能进行泵送,要在卸料的同时将泵反转,抽回一部分泵管中的混凝土到料斗中进行混合,并以过几次反复循环,才能泵送。(4)发现粘罐后,要及时进行清洗,清洗后,要将搅拌筒内的积水放净。2、混凝土泵送施工(1)混凝土泵机的基础应坚实可靠,无坍塌,不得有不均匀沉降。泵机就位后应固定牢靠。泵送前应检查泵机的转向阀门是否密封良好,其间隙应保持在允许范围内,使水泥浆的回流降低到最低限度。当检查发现超偏差时,应用耐磨焊条补焊。 (2)按规定程序先行试泵,在运转正常后再交付使用。启动泵机的程序是:起动料斗搅拌叶片
6、将润滑浆(水泥素浆)注入料斗打开截止阀开动混凝土泵将润滑浆泵入输送管道随后再往料斗内装入混凝土并进行试泵送。 (3)泵机料斗上要加装一相隔离大石块的筛网,其筛网规格与混凝土骨料最大粒径相匹配,并派专人值班监视喂料情况,当发现大块物料时,应立即拣出。 (4)泵送开始时,要注意观察混凝土的液压表和各部位工作状态。一般在泵的出口处(即Y型管和锥管内),最易发生堵塞现象。如遇堵塞,应将泵机立即反转运行,使泵出口处堵塞分离的混凝土能回流到料斗内,将它搅拌后再进行泵送。若反复34次仍不见效时,应停泵拆管,清除堵塞部位的混凝土,待清理完毕后,重新安装好管道再行泵送。 (5)混凝土应保证连续供应,以确保泵送连
7、续进行,尽可能防止停歇。万一不能连续供料,宁可放慢泵送速度,以保证连续泵送。当发生供应脱节不能连续泵送时,泵机不能停止工作,应每隔45min使泵正、反转两个冲程,把料从管道内抽回重新拌合,再泵入管道,以免管道内拌合料结块或沉淀。同时开支料斗中的搅拌器搅拌34转,防止混凝土离析。如果泵送停歇超过45min或混凝土离析时,应立即用压力水或其它方法排除管道内的混凝土,经清洗干净后再重新泵送。 (6)在泵送混凝土时,应使料斗内持续保持一定量的混凝土,如料斗内剩余的混凝土降低到20cm以下,则易吸入空气,致使转换开头阀间造成混凝土逆流,形成堵塞,则需将泵机反转,把混凝土退回料斗,除去空气后再正转泵送。
8、(7)在泵送时,应每2h换一次水洗槽里的水,并检查泵缸的行程,如有变化应及时调整。活塞的行程可根据机械性能按需要予以确定。为了减少缸内壁不均匀磨损和闸阀磨损,一般以开动长行程为宜。只有在启动时和混凝土坍落度较小时,才使用短行程泵送混凝土。 (8)垂直向上输送混凝土时,由于水锤作用,使混凝土产生逆流,输送效率下降,这种现象随着垂直高度的增加更明显。为此应在泵机与垂直管之间设置一段10m以上的水平管,以抵消混凝土下坠冲力影响。另外,应在混凝土泵出料口附近的输送管上,加一个止流阀,泵送开始时,将止流阀打开,混凝土顺利输送;当暂停混凝土输送或混凝土出现倒流时,及时给予关闭。 (9)在高温条件下施工,应
9、在水平输送管上覆盖两层湿草帘,以防止直接日照,并要求每隔一定时间洒水润湿,这样能使管道内的混凝土不致于吸收大量热量而失水,导致管道堵塞,影响泵送。 泵送结束后,要及时进行管道清洗。清洗输送管道的方法有两种,即水洗和气洗。清洗之前宜反转吸料,降低管路内的剩余压力,减少清洗压力。清洗时,先将泵车尾部的大弯管卸下,在锥形管内塞入一些废纸或麻袋,然后放入海绵球,将水洗槽加满水后盖紧盖子。此时,如果采用水洗,则打开进水阀进行清洗,将进气阀和放气阀关闭。 清洗过程中,应注意清洗装置上压力表的压力指示,应不超过规定的最高压力限值,否则会引起管道破裂事故。当压力超过正常数值时,多数情况是由于管道内发生堵塞引起
10、的。 操作时注意:水洗和气洗两种形式不准同时采用。在清洗时所有人员应远离管口,并在管口处加设防护装置,以防混凝土从管中突然冲出,造成人员伤害事故。六、泵送混凝土施工质量要求 1、混凝土采用插入式振动棒和平板式振动器振动浇筑。砼浇筑后必须采用机器振捣密实,振捣时间1530秒,以混凝土开始泛浆和不冒气泡为准。在混凝土初凝前,在浇注交接处及柱、墙、梯井壁与底板交接部分的底板面上用平板式振动器进行二次振动,提高混凝土的抗裂性。 混凝土振动后,初凝前进行混凝土的表面处理。组织瓦工班在砼浇注后,初凝前收水时,用木模子打磨压实,以闭合收水裂缝。 2、按设计要求确保地下室钢筋保护层厚度,绝对不允许出现负误差。
11、 3、混凝土终凝后应立即进行淋水养护,养护时间不得少于14天。养护期间保持楼面混凝土表面有一层保护水膜。拆模试件与结构楼面同条件养护。 4、本工程使用薛口混凝土搅拌站的商品砼。商品砼要有计划、定时、定点、定量到工地。 5、混凝土坍落度检测现场每车专人测一次,严格控制混凝土质量。混凝土坍落度误差范围在2cm,不合格混凝土不得使用,测试结果有偏差应及时反馈混凝土搅拌站,及时修正。现场各层砼制作150150的试件,每台班不少于一组,每100m3不少于一组。底板以上各部位还要按要求留置同条件养护砼试件。6、支座钢筋施工时加强保护,禁止踩踏。设专人对支座钢筋修正。用垫块将钢筋垫起,特别是支座钢筋的根部位
12、置。七、混凝土浇筑与振捣的一般要求: 1、混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过2m时必须采取措施,用串桶或溜管等。 2、浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的l.25倍。 3、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1.5倍(一般为3040cm)。振捣上一层时应插入下层5cm,以消除两层间的接缝。表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。 4、浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,
13、并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。 5、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。八、 柱的混凝土浇筑:1、柱浇筑前底部应先填以1020cm厚与混凝土配合比相同减石子砂浆,柱混凝土应分层振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。除上面振捣外,下面要有人随时敲打模板。 2、柱高在3m之内,可在柱顶直接下灰浇筑,超过3m时,应采取措施(用串桶)或在模板侧面开门子洞安装斜
14、溜槽分段浇筑。每段高度不得超过2m,每段混凝土浇筑后将门子洞模板封闭严实,并用箍箍牢。 3、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。无梁楼板应留在柱帽下面。在与梁板整体浇筑时,应在柱浇筑完毕后停歇l1.5h,使其获得初步沉实,再继续浇筑。 4、浇筑完后,应随时将伸出的搭接钢筋整理到位。九、 梁、板混凝土浇筑: 1、梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。 2、 和板连成整体高度大于lm的梁,允许单独浇筑,其施工缝应留在板底以下23cm处。浇捣时,浇筑与振捣必须紧密配合,第一层下料慢些,梁底充分振实后再下二层料,用“赶浆法”保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。 3、 梁柱节点钢筋较密时,浇筑此处混凝土时宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振捣棒振捣。 4、 浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向托拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不允许用振捣棒铺摊混凝土。 5、施工缝
