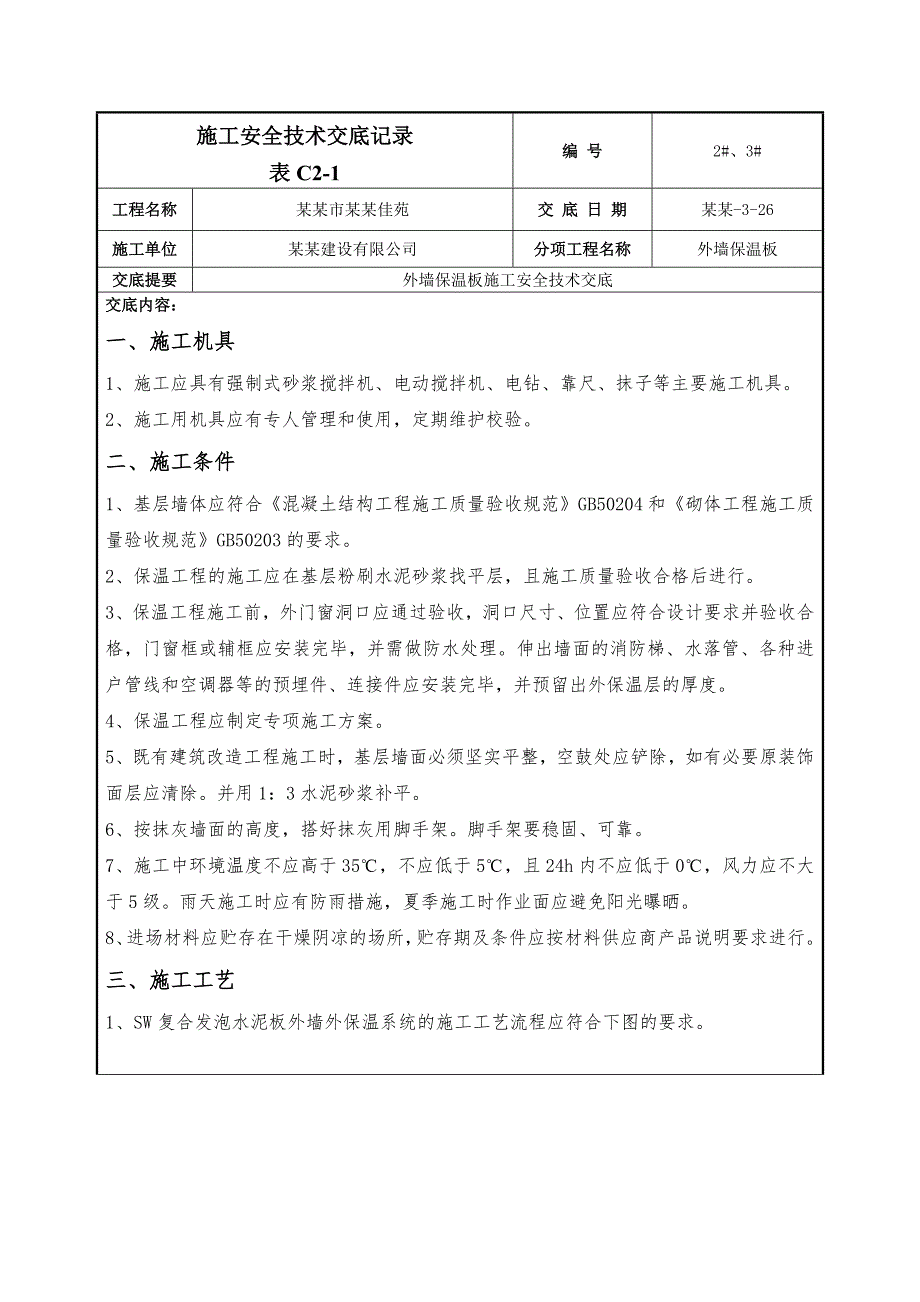

《小区外墙保温板施工安全技术交底.doc》由会员分享,可在线阅读,更多相关《小区外墙保温板施工安全技术交底.doc(5页珍藏版)》请在第壹文秘上搜索。
1、施工安全技术交底记录表C2-1编 号2#、3#工程名称某某市某某佳苑交 底 日 期某某-3-26施工单位某某建设有限公司分项工程名称外墙保温板交底提要外墙保温板施工安全技术交底交底内容: 一、施工机具1、施工应具有强制式砂浆搅拌机、电动搅拌机、电钻、靠尺、抹子等主要施工机具。2、施工用机具应有专人管理和使用,定期维护校验。二、施工条件1、基层墙体应符合混凝土结构工程施工质量验收规范GB50204和砌体工程施工质量验收规范GB50203的要求。2、保温工程的施工应在基层粉刷水泥砂浆找平层,且施工质量验收合格后进行。3、保温工程施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求并验收合格,
2、门窗框或辅框应安装完毕,并需做防水处理。伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出外保温层的厚度。4、保温工程应制定专项施工方案。5、既有建筑改造工程施工时,基层墙面必须坚实平整,空鼓处应铲除,如有必要原装饰面层应清除。并用1:3水泥砂浆补平。6、按抹灰墙面的高度,搭好抹灰用脚手架。脚手架要稳固、可靠。7、施工中环境温度不应高于35,不应低于5,且24h内不应低于0,风力应不大于5级。雨天施工时应有防雨措施,夏季施工时作业面应避免阳光曝晒。8、进场材料应贮存在干燥阴凉的场所,贮存期及条件应按材料供应商产品说明要求进行。三、施工工艺1、SW复合发泡水泥板

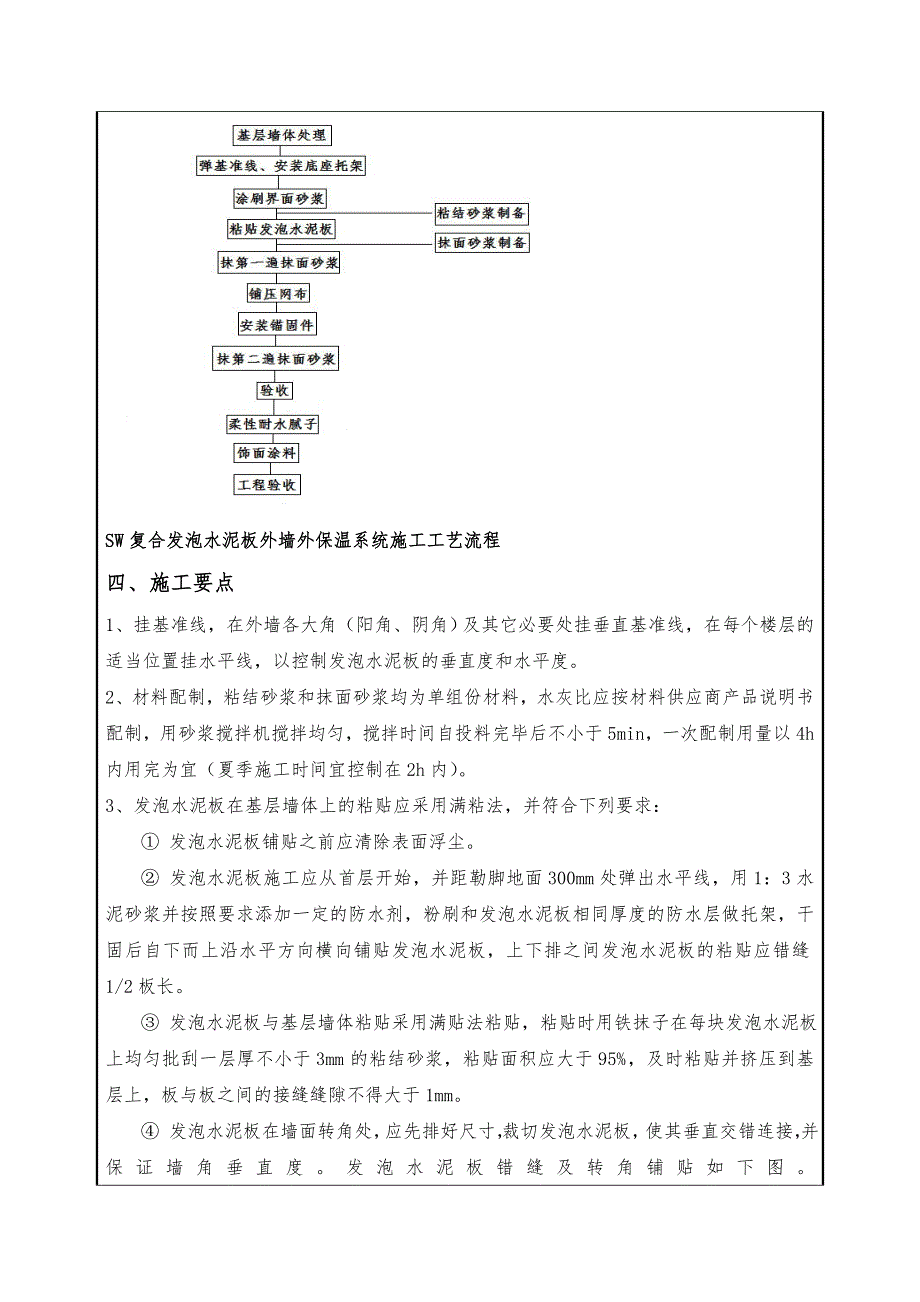

3、外墙外保温系统的施工工艺流程应符合下图的要求。SW复合发泡水泥板外墙外保温系统施工工艺流程四、施工要点1、挂基准线,在外墙各大角(阳角、阴角)及其它必要处挂垂直基准线,在每个楼层的适当位置挂水平线,以控制发泡水泥板的垂直度和水平度。2、材料配制,粘结砂浆和抹面砂浆均为单组份材料,水灰比应按材料供应商产品说明书配制,用砂浆搅拌机搅拌均匀,搅拌时间自投料完毕后不小于5min,一次配制用量以4h内用完为宜(夏季施工时间宜控制在2h内)。3、发泡水泥板在基层墙体上的粘贴应采用满粘法,并符合下列要求: 发泡水泥板铺贴之前应清除表面浮尘。 发泡水泥板施工应从首层开始,并距勒脚地面300mm处弹出水平线,用

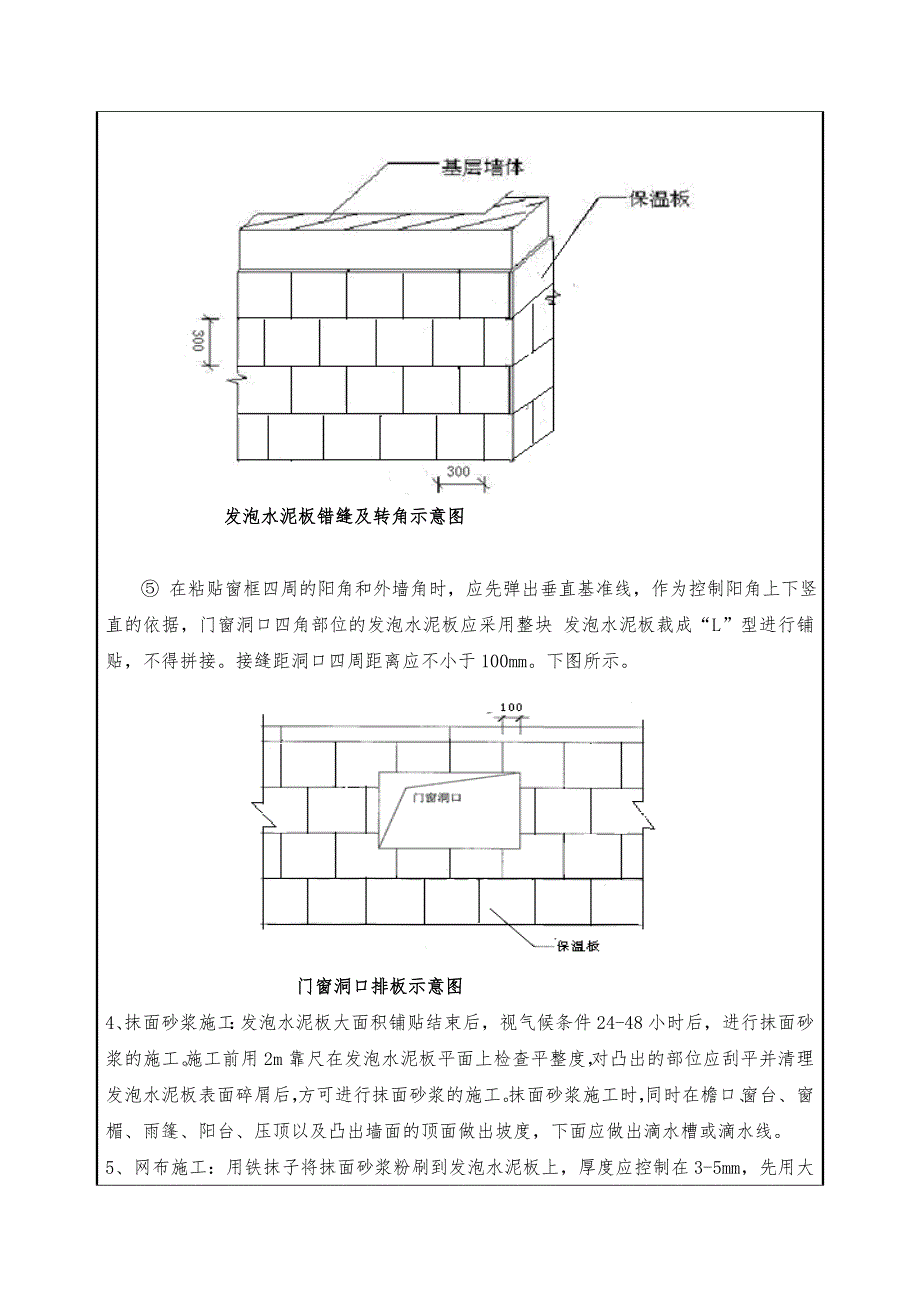

4、1:3水泥砂浆并按照要求添加一定的防水剂,粉刷和发泡水泥板相同厚度的防水层做托架,干固后自下而上沿水平方向横向铺贴发泡水泥板,上下排之间发泡水泥板的粘贴应错缝1/2板长。 发泡水泥板与基层墙体粘贴采用满贴法粘贴,粘贴时用铁抹子在每块发泡水泥板上均匀批刮一层厚不小于3mm的粘结砂浆,粘贴面积应大于95%,及时粘贴并挤压到基层上,板与板之间的接缝缝隙不得大于1mm。 发泡水泥板在墙面转角处,应先排好尺寸,裁切发泡水泥板,使其垂直交错连接,并保证墙角垂直度。发泡水泥板错缝及转角铺贴如下图。发泡水泥板错缝及转角示意图 在粘贴窗框四周的阳角和外墙角时,应先弹出垂直基准线,作为控制阳角上下竖直的依据,门窗
5、洞口四角部位的发泡水泥板应采用整块 发泡水泥板裁成“L”型进行铺贴,不得拼接。接缝距洞口四周距离应不小于100mm。下图所示。门窗洞口排板示意图4、抹面砂浆施工:发泡水泥板大面积铺贴结束后,视气候条件24-48小时后,进行抹面砂浆的施工。施工前用2m靠尺在发泡水泥板平面上检查平整度,对凸出的部位应刮平并清理发泡水泥板表面碎屑后,方可进行抹面砂浆的施工。抹面砂浆施工时,同时在檐口、窗台、窗楣、雨篷、阳台、压顶以及凸出墙面的顶面做出坡度,下面应做出滴水槽或滴水线。5、网布施工:用铁抹子将抹面砂浆粉刷到发泡水泥板上,厚度应控制在3-5mm,先用大杠刮平,再用塑料抹子搓平,随即用铁抹子将事先剪好的网布
6、压入抹面砂浆表面,网布平面之间的搭接宽度不应小于50mm,阴阳角处的搭接不应小于200mm,铺设要平整无褶皱,阴阳角网布做法见下图。在洞口处应沿45方向增贴一道300400mm网布。首层墙面宜采用三道抹灰法施工,第一道抹面砂浆施工后压入网布,待其稍干硬,进行第二道抹灰施工后压入加强型网布(加强型网布对接即可,不宜搭接),第三道抹灰将网布完全覆盖。网布阳角做法示意图 网布阴角做法示意图6、锚固件施工 锚固件锚固应在第一遍抹面砂浆(并压入网布)初凝时进行,使用电钻在发泡水泥板的角缝处打孔,将锚固件插入孔中并将塑料圆盘的平面拧压到抹面砂浆中,有效锚固深度:混凝土墙体不小于25mm;加气混凝土等轻质墙
7、体不小于50mm。墙面高度在20m以下每平方米设置4-5个锚拴,20m以上每平方米设置7-9个锚拴。 锚栓固定后抹第二遍抹面砂浆,第二遍抹面砂浆厚度应控制在2-3mm。7、分格缝施工按照设计要求进行。8、防火隔离带施工:用发泡水泥板做防火隔离带时,防火隔离带铺设应与发泡水泥板施工同步进行。防火隔离带采用粘结剂满贴。面层施工做法(含锚栓)同发泡水泥板面层做法。五、安全注意事项1、保温板施工前,应编制安全技术措施,书面向全体操作人员进行安全技术交底工作,并办理签字手续备查。2、禁止穿硬底鞋、拖鞋、高跟鞋在架子上操作,架子上操作的人数不能集中在一起,所用的工具要搁置稳妥,防止坠落伤人。3、尽量避免上
8、下立体同时作业,必须上下同事作业时,下层的施工人员必须戴好安全帽。所有施工人员要正确戴好安全帽,不得在外架上闲谈、打闹、不得酒后作业、穿拖鞋工作。在外架和外墙之间缝隙过宽时,作业人员应佩带安全带并系在牢固处。4、施工做成中,应有专人负责督促,严格按照安全规程进行各项操作,合理使用劳保用品。5、操作现场禁止吸烟,严禁私自点火,如需生火,应经有关负责人同意,并应指定专人看管,必须将火熄灭或封好后,才能离开。6、必须切实做好防火工作,备有必要且充分的消防器材,万一发生火灾,严禁用水灭火。7、无女儿墙的平屋面周边应设置两道安全防护栏杆,其高度为400mm和100mm,立杆应牢固,坡屋面的边口,可利用施工外脚手架,否则应搭设挑脚手架防护,其栏杆高度应不低于1.5m,并加设安全网防护。8、操作时,感觉头痛或有恶心现象,应立即停止工作,进行治疗,经常从事防水施工的工人,应定期进行体格检查。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
